架体工程安全专项方案.docx

上传人:p** 文档编号:244624 上传时间:2023-04-19 格式:DOCX 页数:8 大小:24.17KB
下载 相关 举报
架体工程安全专项方案.docx_第1页
第1页 / 共8页
架体工程安全专项方案.docx_第2页
第2页 / 共8页
架体工程安全专项方案.docx_第3页
第3页 / 共8页
架体工程安全专项方案.docx_第4页
第4页 / 共8页
架体工程安全专项方案.docx_第5页
第5页 / 共8页
架体工程安全专项方案.docx_第6页
第6页 / 共8页
架体工程安全专项方案.docx_第7页
第7页 / 共8页
架体工程安全专项方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《架体工程安全专项方案.docx》由会员分享,可在线阅读,更多相关《架体工程安全专项方案.docx(8页珍藏版)》请在第壹文秘上搜索。

1、架体工程安全专项方案(一)落地架构造要求及技术措施1、地基处理基槽回填土按照设计要求分层夯实,压实系数0.94,分层取样试验合格后方可进行下一步回填土。土方回填完后表面用ClO混凝土进行硬化,厚度为5cm,注意控制垫层顶标高不超过-0.15m。基础上、底座下设置通长脚手板垫板,长度不少于两跨,厚度不小于50mm,布设必须平稳,不得悬空。并在四周距脚手架外立杆50Cnl处设排水沟和积水坑,排水沟用砂浆硬化。2、立杆采用单立杆,立杆接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并且在高度方向至少错开50cm;各接头中心距主节点的距离不大

2、于步距的l3o立杆在顶部搭接时,搭接长度不小于1m,必须等间距3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于IOOmmo3、大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采用至少6m且同一步大横杆四周要交圈。大横杆采用对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于50cm,各接头距立柱距离不大于纵距的1/3(本工程不大于50cm),大横杆在同一步架内纵向水平高差不超过全长的1/300(本工程不超过50cm),局部高差不超过5cm。4、小横杆每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主

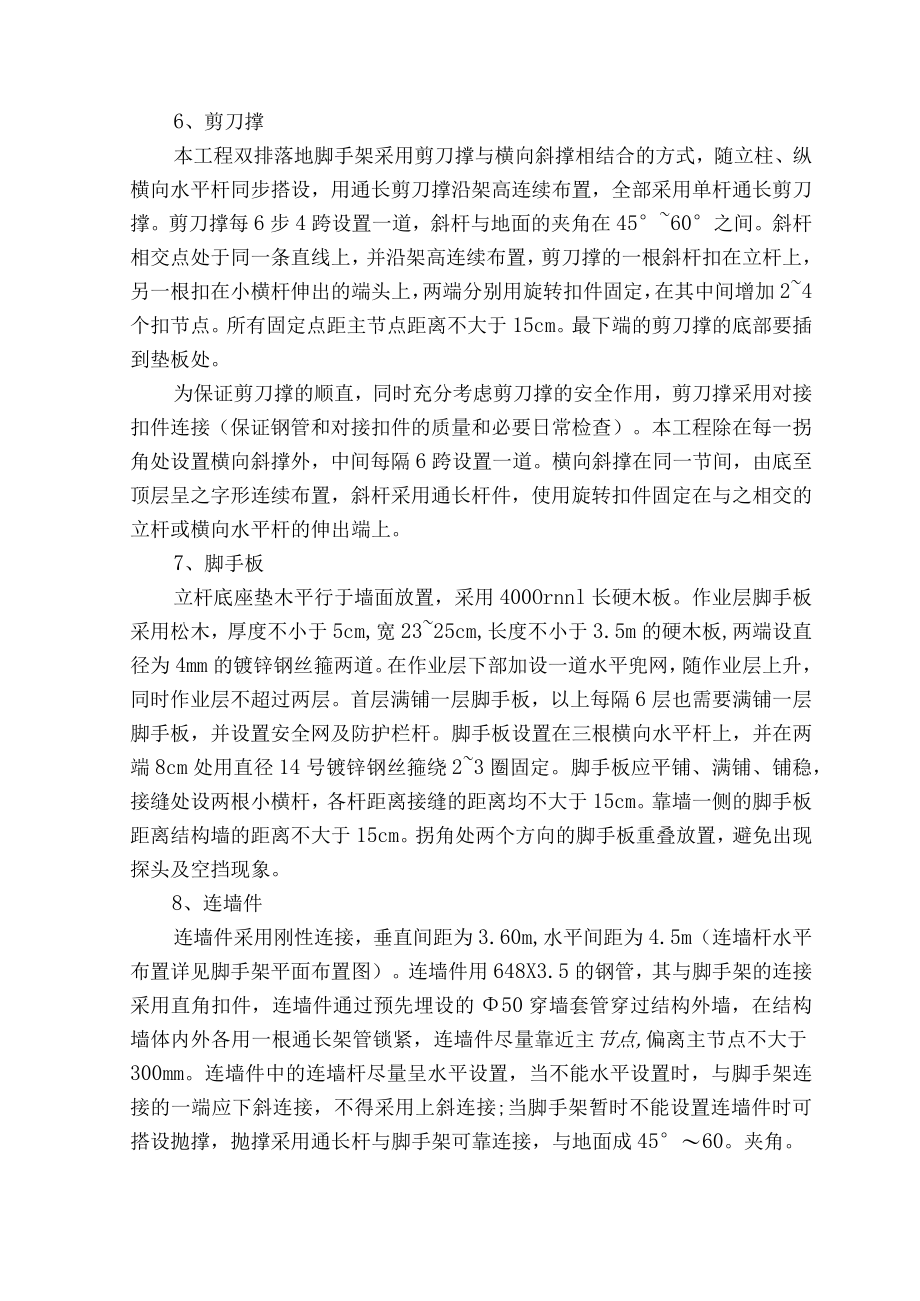

3、节点不大于15cm。小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置1根小横杆,最大间距不超过75CnI。小横杆伸出外排大横杆边缘距离不小于IOClIb伸出里排大横杆距离结构外边缘15cm。上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置。5、纵、横向扫地杆纵向扫地杆采用直角扣件固定在距离底座上皮20cm的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。对于立杆存在较大高低差时,扫地杆错开,高处的纵向扫地杆向底处延长两跨与立柱固定。6、剪刀撑本工程双排落地脚手架采用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀

4、撑沿架高连续布置,全部采用单杆通长剪刀撑。剪刀撑每6步4跨设置一道,斜杆与地面的夹角在4560之间。斜杆相交点处于同一条直线上,并沿架高连续布置,剪刀撑的一根斜杆扣在立杆上,另一根扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加24个扣节点。所有固定点距主节点距离不大于15cm。最下端的剪刀撑的底部要插到垫板处。为保证剪刀撑的顺直,同时充分考虑剪刀撑的安全作用,剪刀撑采用对接扣件连接(保证钢管和对接扣件的质量和必要日常检查)。本工程除在每一拐角处设置横向斜撑外,中间每隔6跨设置一道。横向斜撑在同一节间,由底至顶层呈之字形连续布置,斜杆采用通长杆件,使用旋转扣件固定在与之相交的立杆或

5、横向水平杆的伸出端上。7、脚手板立杆底座垫木平行于墙面放置,采用400Ornnl长硬木板。作业层脚手板采用松木,厚度不小于5cm,宽2325cm,长度不小于3.5m的硬木板,两端设直径为4mm的镀锌钢丝箍两道。在作业层下部加设一道水平兜网,随作业层上升,同时作业层不超过两层。首层满铺一层脚手板,以上每隔6层也需要满铺一层脚手板,并设置安全网及防护栏杆。脚手板设置在三根横向水平杆上,并在两端8cm处用直径14号镀锌钢丝箍绕23圈固定。脚手板应平铺、满铺、铺稳,接缝处设两根小横杆,各杆距离接缝的距离均不大于15cm。靠墙一侧的脚手板距离结构墙的距离不大于15cm。拐角处两个方向的脚手板重叠放置,避

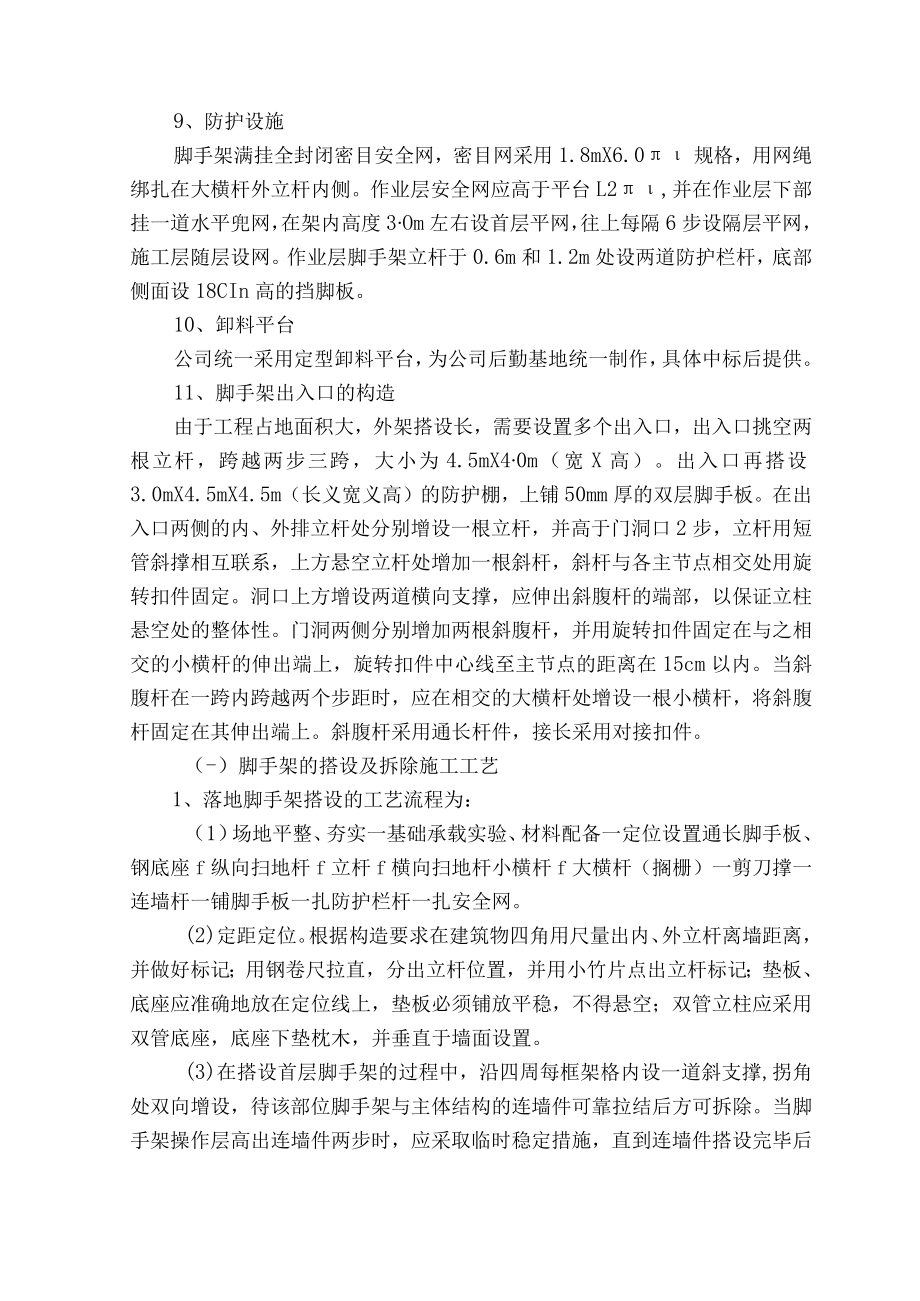

6、免出现探头及空挡现象。8、连墙件连墙件采用刚性连接,垂直间距为3.60m,水平间距为4.5m(连墙杆水平布置详见脚手架平面布置图)。连墙件用648X3.5的钢管,其与脚手架的连接采用直角扣件,连墙件通过预先埋设的50穿墙套管穿过结构外墙,在结构墙体内外各用一根通长架管锁紧,连墙件尽量靠近主节点,偏离主节点不大于300mm。连墙件中的连墙杆尽量呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不得采用上斜连接;当脚手架暂时不能设置连墙件时可搭设抛撑,抛撑采用通长杆与脚手架可靠连接,与地面成4560。夹角。9、防护设施脚手架满挂全封闭密目安全网,密目网采用1.8mX6.0规格,用网绳绑扎

7、在大横杆外立杆内侧。作业层安全网应高于平台L2,并在作业层下部挂一道水平兜网,在架内高度3Om左右设首层平网,往上每隔6步设隔层平网,施工层随层设网。作业层脚手架立杆于0.6m和1.2m处设两道防护栏杆,底部侧面设18CIn高的挡脚板。10、卸料平台公司统一采用定型卸料平台,为公司后勤基地统一制作,具体中标后提供。11、脚手架出入口的构造由于工程占地面积大,外架搭设长,需要设置多个出入口,出入口挑空两根立杆,跨越两步三跨,大小为4.5mX40m(宽X高)。出入口再搭设3.0mX4.5mX4.5m(长义宽义高)的防护棚,上铺50mm厚的双层脚手板。在出入口两侧的内、外排立杆处分别增设一根立杆,并

8、高于门洞口2步,立杆用短管斜撑相互联系,上方悬空立杆处增加一根斜杆,斜杆与各主节点相交处用旋转扣件固定。洞口上方增设两道横向支撑,应伸出斜腹杆的端部,以保证立柱悬空处的整体性。门洞两侧分别增加两根斜腹杆,并用旋转扣件固定在与之相交的小横杆的伸出端上,旋转扣件中心线至主节点的距离在15cm以内。当斜腹杆在一跨内跨越两个步距时,应在相交的大横杆处增设一根小横杆,将斜腹杆固定在其伸出端上。斜腹杆采用通长杆件,接长采用对接扣件。(-)脚手架的搭设及拆除施工工艺1、落地脚手架搭设的工艺流程为:(1)场地平整、夯实一基础承载实验、材料配备一定位设置通长脚手板、钢底座f纵向扫地杆f立杆f横向扫地杆小横杆f大

9、横杆(搁栅)一剪刀撑一连墙杆一铺脚手板一扎防护栏杆一扎安全网。(2)定距定位。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平稳,不得悬空;双管立柱应采用双管底座,底座下垫枕木,并垂直于墙面设置。(3)在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直到连墙件搭设完毕后方可拆除。(4)多排架宜先立里排立杆,后逐步立外排立杆。每排立杆宜先立两头的,再立中间的

10、一根,互相看齐后,立中间部分各立杆。多排架每排两立杆的连线要与墙面垂直。立杆接长时,宜先立外排,后立内排。其余组件的搭设要求参见构造要求。2、脚手架的拆除施工工艺(1)拆架程序应遵守由外至内,由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等(一般的拆除顺序为:安全网一栏杆一脚手板一剪刀撑一小横杆一大横杆一立杆)。(2)不准分立面拆架或在上下两步同时进行拆架。做到一步一清、一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣。拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除

11、后再拆脚手架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。(3)拆除后架体的稳定性不被破坏,如附墙杆被拆除前,应加设临时支撑防止变形,拆除各标准节时,应防止失稳。当脚手架拆至下部最后一根长钢管的高度(约6.5m)时,应先在适当位置搭临时抛撑加固,后拆连墙件。(三)安全施工技术措施1、材质及其使用的安全技术措施(1)扣件的紧固程度应在4050Nm,并不大于65N.m,对接扣件的抗拉承载力为3kN。扣件上螺栓保持适当的拧紧程度。对接扣件安装时其开口应向内,以防进雨水,直角扣件安装时开口不得向下,以保证安全。(2)各杆件端头伸出扣件盖板边缘的长度不应小于IOCMo(3)钢管有严重锈蚀

12、、压扁或裂纹的不得使用。禁止使用有脆裂、变形、滑丝等现象的扣件。(4)严禁将外径48mm与51mm的钢管混合使用。2、脚手架搭设的安全技术措施(1)脚手架的基础必须经过硬化处理满足承载力要求,做到不积水、不沉陷,顶板基础的混凝土必须达到设计强度的75%以上才能施工。(2)搭设过程中划出工作标志区,禁止行人进入、统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。当解开与另一人有关的扣件时必先告诉对方,并得到允许,以防坠落伤人。(3)开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。(4)脚手架及时与结构拉结或采用临时支顶,以保证搭设过程安全,未完成脚手架在每日收工

13、前,一定要确保架子稳定。(5)脚手架必须配合施工进度搭设,一次搭设高度不得超过相邻连墙件以上两步。(6)在搭设过程中应由安全员、架子班长等进行检查、验收和签证。每两步验收一次,达到设计施工要求后挂合格牌一块。(7)外脚手架的卸荷严格采用直径15.5的钢丝绳通过梁上对拉螺栓孔与脚手架连接,严禁私自拆改。3、脚手架上施工作业的安全技术措施(1)结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。任何班组长和个人,未经同意不得任意拆除脚手架部件。(2)严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于3kNNf,确保较大安全储备。(3)结构施工时不允许多层同时作业,装修施工

14、时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过1层。(4)当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。(5)各作业层之间设置可靠的防护栅栏,防止坠落物体伤人。(6)定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。4、脚手架拆除的安全技术措施(1)拆架前,全面检查待拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。(2)架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、地锚、缆风绳、连墙杆及被拆架体各吊点、附件、电气装置情况,凡能提前拆除的尽量拆除

15、掉。(3)拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。(4)拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。(5)在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。(6)每天拆架下班时,不应留下隐患部位。(7)拆架时严禁碰撞脚手架附近电源线,以防触电事故。(8)所有杆件和扣件在拆除时应分离,不准在杆件上附着扣件或两杆连着送到地面。(9)所有的脚手板,应自外向里竖立搬运,以防脚手板和垃圾物从高处坠落伤人。(10)拆下的零配件要装入容器内,用吊篮吊下;拆下的钢管要绑扎牢固,双点起吊,严禁从高空

16、抛掷。5、防雷避电措施工程采用避雷针与大横杆连通、接地线与整栋建筑物楼层内避雷系统连成一体的措施。每栋楼各设置4根避雷针,避雷针采用612镀锌钢筋制作,高度L5m,设置在脚手架四角立杆上,并将所有最上层的大横杆全部连通,形成避雷网络。接地线采用40X4的镀锌扁钢,将立杆分别与建筑物楼层内的避雷系统连成一体。接地线的连接牢靠,与立杆连接采用2道螺栓卡箍连接,螺钉加弹簧垫圈以防止松动,并保证接触面积不小于IOnIrn2,并将表面的油漆及氧化层清除干净,露出金属光泽并涂以中性凡士林。接地线与建筑物楼层内避雷系统的设置按脚手架的长度不超过50m设置一个,位置尽量避免人员经常走动的地方,以避免跨步电压的危害,防止接地线遭机械破坏。两者的连接采用焊接,焊接长度大于2倍的扁钢宽度。焊完后再

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
