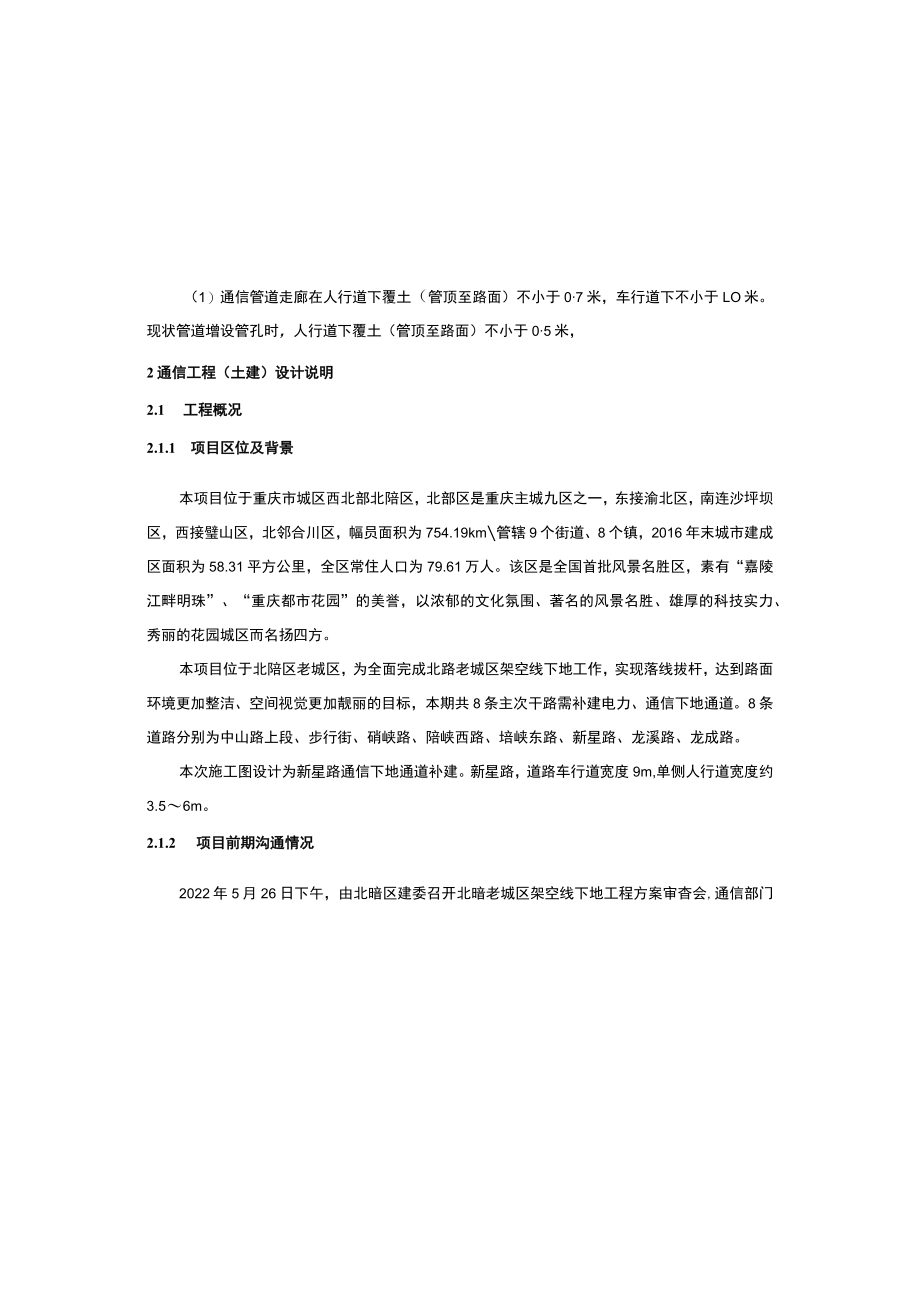

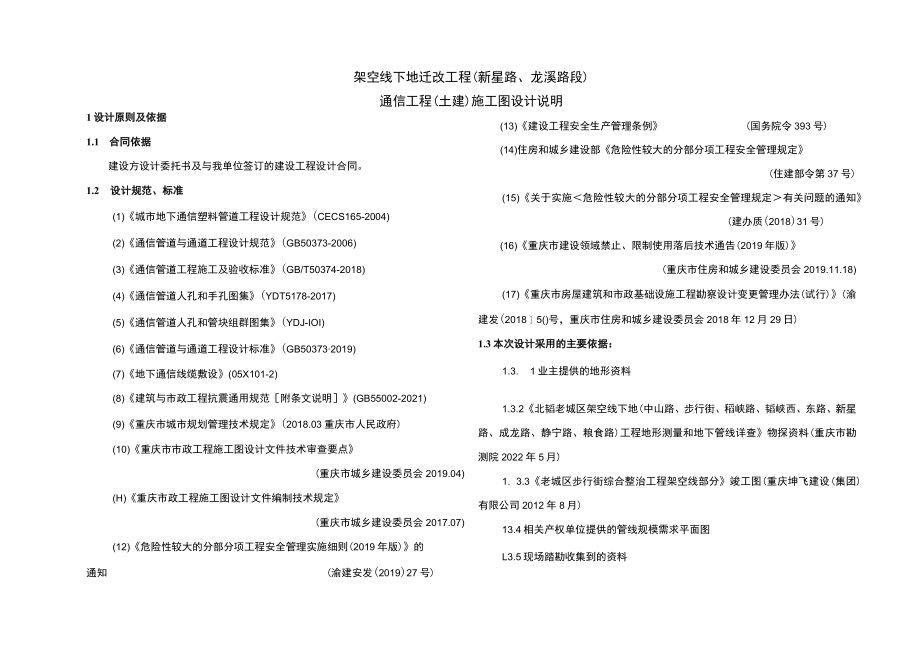

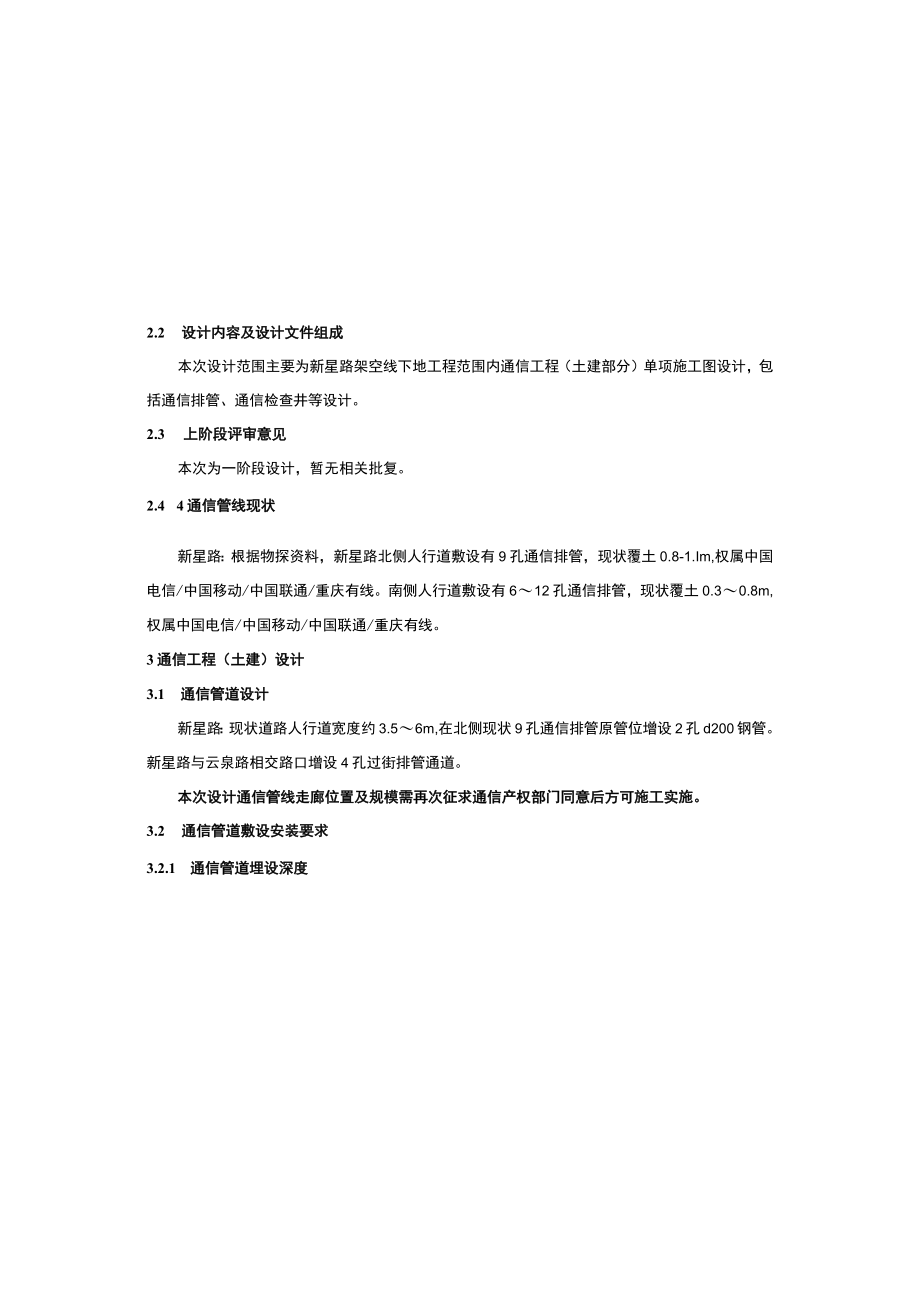

1、架空线下地迁改工程(新星路、龙溪路段)通信工程(土建)施工图设计说明1设计原则及依据1.1 合同依据建设方设计委托书及与我单位签订的建设工程设计合同。1.2 设计规范、标准(1)城市地下通信塑料管道工程设计规范(CECS165-2004)(2)通信管道与通道工程设计规范(GB50373-2006)(3)通信管道工程施工及验收标准(GB/T50374-2018)(4)通信管道人孔和手孔图集(YDT5178-2017)(5)通信管道人孔和管块组群图集(YDJ-IOI)(6)通信管道与通道工程设计标准(GB503732019)(7)地下通信线缆敷设(05X101-2)(8)建筑与市政工程抗震通用规范

2、附条文说明(GB55002-2021)(9)重庆市城市规划管理技术规定(2018.03重庆市人民政府)(10)重庆市市政工程施工图设计文件技术审查要点(重庆市城乡建设委员会2019.04)(H)重庆市政工程施工图设计文件编制技术规定(重庆市城乡建设委员会2017.07)(12)危险性较大的分部分项工程安全管理实施细则(2019年版)的通知(渝建安发(2019)27号)(13)建设工程安全生产管理条例(国务院令393号)(14)住房和城乡建设部危险性较大的分部分项工程安全管理规定(住建部令第37号)(15)关于实施危险性较大的分部分项工程安全管理规定有关问题的通知(建办质(2018)31号)(1

3、6)重庆市建设领域禁止、限制使用落后技术通告(2019年版)(重庆市住房和城乡建设委员会2019.11.18)(17)重庆市房屋建筑和市政基础设施工程勘察设计变更管理办法(试行)(渝建发(20185()号,重庆市住房和城乡建设委员会2018年12月29日)1.3本次设计采用的主要依据:1.3. 1业主提供的地形资料1.3.2北韬老城区架空线下地(中山路、步行街、稻峡路、韬峡西、东路、新星路、成龙路、静宁路、粮食路)工程地形测量和地下管线详查物探资料(重庆市勘测院2022年5月)1. 3.3老城区步行街综合整治工程架空线部分竣工图(重庆坤飞建设(集团)有限公司2012年8月)13.4相关产权单位

4、提供的管线规模需求平面图L3.5现场踏勘收集到的资料2.2 设计内容及设计文件组成本次设计范围主要为新星路架空线下地工程范围内通信工程(土建部分)单项施工图设计,包括通信排管、通信检查井等设计。2.3 上阶段评审意见本次为一阶段设计,暂无相关批复。2.4 4通信管线现状新星路:根据物探资料,新星路北侧人行道敷设有9孔通信排管,现状覆土0.8-1.Im,权属中国电信/中国移动/中国联通/重庆有线。南侧人行道敷设有612孔通信排管,现状覆土0.30.8m,权属中国电信/中国移动/中国联通/重庆有线。3通信工程(土建)设计3.1 通信管道设计新星路:现状道路人行道宽度约3.56m,在北侧现状9孔通信

5、排管原管位增设2孔d200钢管。新星路与云泉路相交路口增设4孔过街排管通道。本次设计通信管线走廊位置及规模需再次征求通信产权部门同意后方可施工实施。3.2 通信管道敷设安装要求3.2.1 通信管道埋设深度(1)通信管道走廊在人行道下覆土(管顶至路面)不小于07米,车行道下不小于LO米。现状管道增设管孔时,人行道下覆土(管顶至路面)不小于05米,2通信工程(土建)设计说明2.1 工程概况2.1.1 项目区位及背景本项目位于重庆市城区西北部北陪区,北部区是重庆主城九区之一,东接渝北区,南连沙坪坝区,西接璧山区,北邻合川区,幅员面积为754.19km管辖9个街道、8个镇,2016年末城市建成区面积为

6、58.31平方公里,全区常住人口为79.61万人。该区是全国首批风景名胜区,素有“嘉陵江畔明珠”、“重庆都市花园”的美誉,以浓郁的文化氛围、著名的风景名胜、雄厚的科技实力、秀丽的花园城区而名扬四方。本项目位于北陪区老城区,为全面完成北路老城区架空线下地工作,实现落线拔杆,达到路面环境更加整洁、空间视觉更加靓丽的目标,本期共8条主次干路需补建电力、通信下地通道。8条道路分别为中山路上段、步行街、硝峡路、陪峡西路、培峡东路、新星路、龙溪路、龙成路。本次施工图设计为新星路通信下地通道补建。新星路,道路车行道宽度9m,单侧人行道宽度约3.56m。2.1.2 项目前期沟通情况2022年5月26日下午,由

7、北暗区建委召开北暗老城区架空线下地工程方案审杳会,通信部门及各参会单位对新星路通信管线下地通道主规模确认如下:新星路现状道路人行遒宽度约3.56m,在北侧现状9孔通信排管原管位增设2孔d200钢管。合GB50373-2019通信管道与通信工程设计标准中表404的规定。3.2.3蜂窝式PvC直埋管的敷设及要求(1)蜂窝式直埋管和接头在粘合前应用棉纱或干布将承口内侧、插口夕M则和管孔擦拭干净,使被粘僵在保持清洁,无尘砂与水迹,当表面沾有油污时,应用丙酮等清洁剂擦净。(2)用油刷蘸胶粘剂,冷刷被粘接插口及接承口内侧时,应轴向涂动,动作迅速,涂刷的胶粘剂应适量,不得漏涂或涂抹过厚,涂刷时,应先涂承口,

8、后涂插口,冬季施工时必须注意。(3)承插口涂刷胶粘剂后,应找正方向,即管材上所印刷的厂名等文字要在同一条直线上,将管子插入承口后使其对直,再加挤压,使其接口固定。(4)若管子发生安装后管材移位,脱出以及管内有异物时,应作返工处理,及时地加以纠正。(5)下管可由人工进行,由地面人员将管材传递给槽底施工人员,严禁将管材由槽边翻滚入内,也严禁用绳索串心吊施管材,以防管材受到损伤。(6)在埋管时,要严禁泥土等异物混入管内。(7)铺设两层以上管道时为防止断裂,上下接头必须错位,间距不小于1.5米,多层依次错位,同时平铺四管和铺两层三管以上时管群要用钢筋网加固,操作从人孔一米外开始设置第一个,然后每隔3米

9、设置一个,确保管群不错位,防止垮塌,各接头点8(MOO厘米长用左上MlO砂浆浇灌,加强其接头点巩固,防止浸水或树根渗入。(8)管材长短的调整,可用切割的方法进行,在切割前应先量好尺寸,并车行道下不小于07米。若现状排管顶部覆土大于08m,则在管顶增设管孔,若覆土不够则在管侧增设管孔。不满足覆土要求处,通信排管管顶需做加固保护处理。(2)进入人孔处的管道基础顶部距人孔基础顶部不应小于040m,管道顶部距人孔上覆底部不应小于O3m0(3)通信管道坡度应为34,不得小于2.503.2.2铺设塑料管的一般规定及要求(1)塑料管规格为l10x6mm,管孔排列平、齐,间隔均匀,管间转隙(指上、下,左、右之

10、间)为15mm,底层塑料管下侧与混凝土基础之间的垫层厚度为15mm,它们的允许偏差要求不大于15mm。(2)塑料管的接续部位相邻两管之间应错开30Omm。塑料管每隔200Omm,用lmm的钢筋网片固定,钢筋网片是从离人孔外侧IOoomm处开始安装。(3)铺设塑料管的管底垫层砂浆标号,应符合设计要求,垫层砂浆的饱满程度应不低于95%,两行管之间的坚缝应填充125砂浆,其填充白灰水泥砂浆的饱满睡不低T90%。(4)管底两侧抹1:2.5水泥砂浆,要求作到抹严、压实、平整光滑、无欠茬、不空鼓和不漏水。(5)塑料管的铺设方法为:将插口端第三个波纹套上橡胶圈,插入承口端在接续管另一端垫上木板用锤子(8磅左

11、右)敲击木板,接头处橡胶圈进入承口即可。(6)通信(保护管)与其他管道、道路、构筑物等之间允许最小距离应符(4)对于地下水位较高地段,人(手)孔建筑应做防水处理。(5)人(手)孔应采用混泥土基础,遇到土壤松软或地下水位较高时,还应增设硝石垫层和采用钢筋混凝土基础。(6)人(手)孔盖应有防盗、防滑、防跌落、防移位、防噪声等措施,井盖上应有明显的用途及产权标志,位于车行道上时,需采用铸铁井盖。(7)人孔及手孔内设置集水坑,坑内设置一根11()UPVC排水管与就近的雨水井相连,管口用不锈钢丝网封堵。3.2.5 人、手孔的排水本工程考虑人孔、手孔处设置1根DNllo塑料管作排水管道,在变坡点的人孔或手

12、孑曲需做排水。排水管从人孔或手孔内接向附近的下水管或堡坎边,引向下水管的排水管道不能形成倒排。3.2.6 铺设通信管道的其他要求(1)在纵剖面上管道由于躲避障碍物不能直线建筑时,可使管道折成两段向下平滑地弯曲,以利渗水流向人孔。而不得向上弯(弯)。(2)弯管道的曲率半径不小于36m。弯管道中心夹角宜尽量小,以减小电缆敷设时的侧压力。同一段管道不应有反向弯曲(即“S”形)或弯曲部分的中心夹角大于90。的弯管道。(3)为了使电缆及接头在人孔中安置合理、弯曲半径符合要求,人孔内不同方向的管道相对位置(标高)宜相近,相对管孔高差不宜大于05m0(4)相互穿越的管线,在必要时可根据具体情况研究改变管群组

13、合横断面,与其他管线的水平或者交叉距离见规范。本设计中在管线交越段的高程和埋深画上锯断环线,切割处切口要垂直于管材轴线,且应光滑平整。(9)管材与人(手)孔的连接若采用短管,不应小于1.5米,进人(手)孔一米处用125砂浆全浇灌,管子出人(手)孔按水泥管出口处理,改设喇叭口,不作留长。3.2.4 钢制管道的敷设及要求本次设计道路中山路上段、暗峡东路、新星路均为现状道路,由于现状通信排管覆土较浅,人行道现状管线较多,管位受限,无法满足增设4孔l10塑料排管的需求,经协商,本次设计考虑在原通信排管管顶或管侧增设2根d200热镀锌焊接钢管,采用C30混凝土包封,作为架空电线下地通道。钢制管道材质应符

14、合低压流体输送用焊接钢管(GB/T30912015)相关要求。所有钢制构件、管件在安装前或安装后,必须进行防腐处理,具有相关质量鉴定证书。3.2.5 人(手)孔设置本项目暂考虑利用原通信检查井,若现状检查并存在破损严重或原尺寸需扩容的情况,则按以下要求还建检查井。人孔参照国标图集YD/T5178-2017建设,材质换为C30混凝土。(1)人(手)孔的荷载与强度,其设计标准应符合国家相关标准及规定,采用磴现浇工艺。(2)人(手)孔位置应设置在光(电)缆分支点、引上光(电)缆汇接点、坡度较大的管线拐弯处。道路交叉路口或拟建地下引入线路的建筑物旁宜建人(手)孔。(3)人孔型式应根据终期管群容量大小确

15、定。道同沟时,为避免损坏管道内电缆、光缆,施工时应文明、小心。(15)对本设计作调增调减(特别是双波纹塑料管及直埋式PVc蜂窝管的更改),必须由本设计人员签证认可。(16)对本工程设计中图纸及设计说明有不清楚,或者施工时现场有调整,如道路变化、有其他障碍等请及时通知设计人员解决。(17)如施工时现场实际情况与图纸不符合请参照标准图集通信线路安装XlOW2和通信管道人孑保口手孔图集YD/T5178-2017。4危大工程注意事项根据危险性较大的分部分项工程安全管理规定文件要求,本项目通信(建)工程包含危险性较大的分部分项工程及超过一定规模的危睑性较大的分部分项工程一大类,拆除工程(管网工程)。4.1 拆除工程(1)本工程新建通信通道为现状道路上架空线下地通道,同时道路沿线有众多现状管线,工程实施时应加强对现状管线的保护。(2)业主在组织施工单位实施前需对现状管线的平面位置、断面大小及高程进行复测,核查是否有漏测或新建管线,如与测量资料不符请及时联系设计单位解决。(3)施工期间为保证市政管线不间断使用,需严格保证先迁后断。4.2 注意事项(1)施工前施工单位应对危大工程部位进行详细踏勘,查明所在区域地形、地貌
