某经济适用房工程高处作业吊篮系统施工方案.docx

上传人:p** 文档编号:244863 上传时间:2023-04-19 格式:DOCX 页数:11 大小:30.21KB
下载 相关 举报
某经济适用房工程高处作业吊篮系统施工方案.docx_第1页
第1页 / 共11页
某经济适用房工程高处作业吊篮系统施工方案.docx_第2页
第2页 / 共11页
某经济适用房工程高处作业吊篮系统施工方案.docx_第3页
第3页 / 共11页
某经济适用房工程高处作业吊篮系统施工方案.docx_第4页
第4页 / 共11页
某经济适用房工程高处作业吊篮系统施工方案.docx_第5页
第5页 / 共11页
某经济适用房工程高处作业吊篮系统施工方案.docx_第6页
第6页 / 共11页
某经济适用房工程高处作业吊篮系统施工方案.docx_第7页
第7页 / 共11页
某经济适用房工程高处作业吊篮系统施工方案.docx_第8页
第8页 / 共11页
某经济适用房工程高处作业吊篮系统施工方案.docx_第9页
第9页 / 共11页
某经济适用房工程高处作业吊篮系统施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某经济适用房工程高处作业吊篮系统施工方案.docx》由会员分享,可在线阅读,更多相关《某经济适用房工程高处作业吊篮系统施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

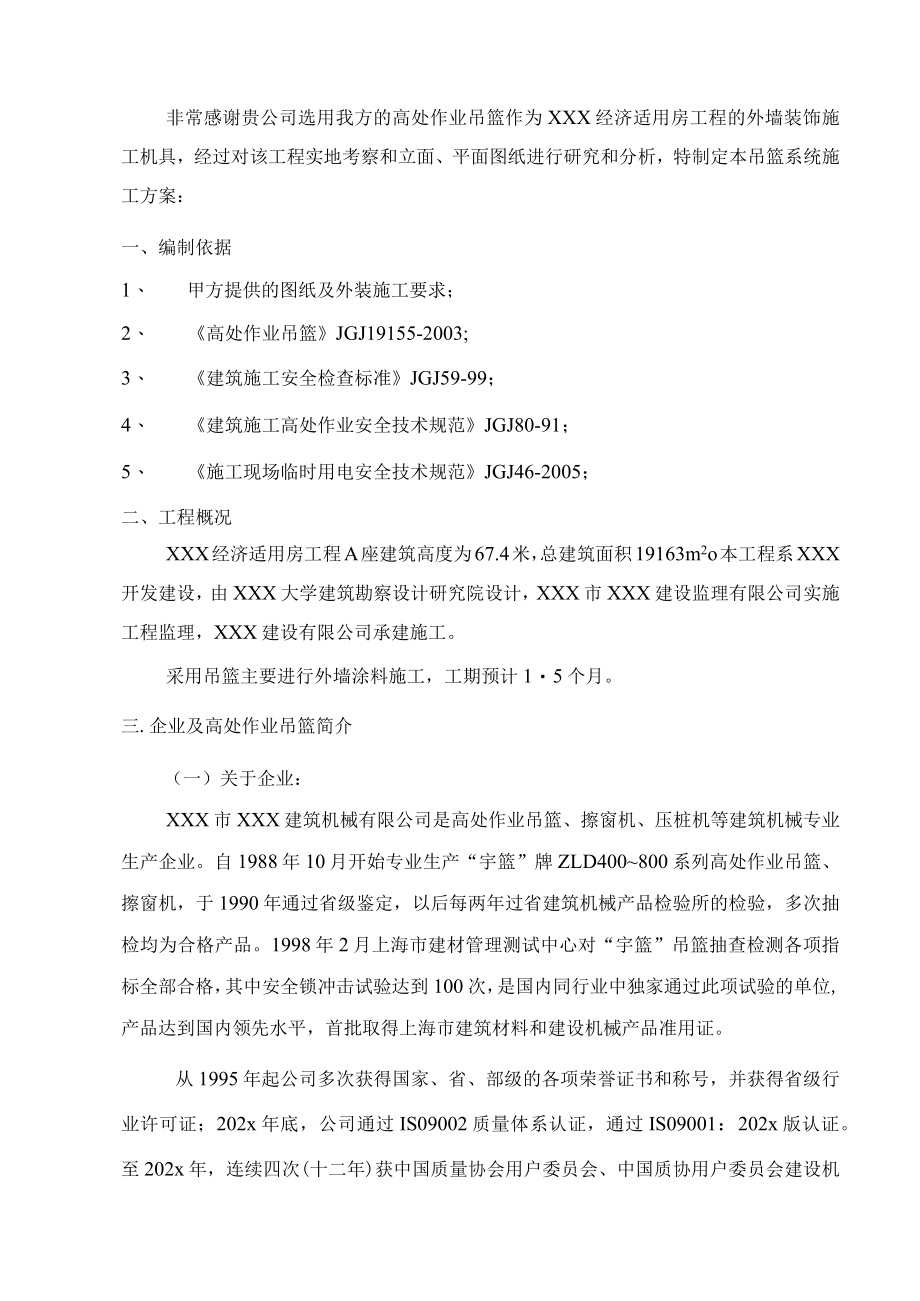

1、某经济适用房工程高处作业吊篮系统施工方案编制:审核:审批:202x年3月第0页共12页目录一、编制依据2二、工程概况2三.企业及高处作业吊篮简介2四、高处作业吊篮施工的特点4五、高处作业吊篮布置及施工5六、高处作业吊篮施工准备:5七、高处作业吊篮安装、拆卸:6八、高处作业吊篮现场管理:7九、高处作业吊篮安全管理措施:8十、公司服务承诺11非常感谢贵公司选用我方的高处作业吊篮作为XXX经济适用房工程的外墙装饰施工机具,经过对该工程实地考察和立面、平面图纸进行研究和分析,特制定本吊篮系统施工方案:一、编制依据1、 甲方提供的图纸及外装施工要求;2、 高处作业吊篮JGJ19155-2003;3、 建

2、筑施工安全检查标准JGJ59-99;4、 建筑施工高处作业安全技术规范JGJ80-91;5、 施工现场临时用电安全技术规范JGJ46-2005;二、工程概况XXX经济适用房工程A座建筑高度为67.4米,总建筑面积19163m2o本工程系XXX开发建设,由XXX大学建筑勘察设计研究院设计,XXX市XXX建设监理有限公司实施工程监理,XXX建设有限公司承建施工。采用吊篮主要进行外墙涂料施工,工期预计15个月。三.企业及高处作业吊篮简介(一)关于企业:XXX市XXX建筑机械有限公司是高处作业吊篮、擦窗机、压桩机等建筑机械专业生产企业。自1988年10月开始专业生产“宇篮”牌ZLD400800系列高处

3、作业吊篮、擦窗机,于1990年通过省级鉴定,以后每两年过省建筑机械产品检验所的检验,多次抽检均为合格产品。1998年2月上海市建材管理测试中心对“宇篮”吊篮抽查检测各项指标全部合格,其中安全锁冲击试验达到100次,是国内同行业中独家通过此项试验的单位,产品达到国内领先水平,首批取得上海市建筑材料和建设机械产品准用证。从1995年起公司多次获得国家、省、部级的各项荣誉证书和称号,并获得省级行业许可证;202x年底,公司通过IS09002质量体系认证,通过IS09001:202x版认证。至202x年,连续四次(十二年)获中国质量协会用户委员会、中国质协用户委员会建设机械设备委员会授予的“售后服务满

4、意单位”和“满意产品”荣誉证书。本公司参与了GB19155-2003高处作业吊篮国家标准的起草和编制工作。该标准于2003年5月23日发布,自2003年11月1日起开始实施。四川省XXX机械有限公司系XXX市XXX建筑机械有限公司合资企业和驻四川办事处,具有独立的“起重设备安装工程专业承包资质”和“安全生产许可证”。专业从事高处作业吊篮与擦窗机的销售、租赁和技术服务。公司致力于提供优良的吊篮设备与技术,共创现代建筑精品;致力于提供优质的安全文明施工服务,以坚定的服务理念和完善的安全措施赢得用户放心满意。在西南地区多年的工程实践中积累了丰富的吊篮施工经验,获得了众多用户的好评和赞誉。(二)关于Z

5、LD高处作业电动吊篮1、整体结构组成(1)悬吊平台:是施工人员的工作平台,主要由L5m、2m及2.5m长的基本节拼接而成,最长可达7.5m长。(2)提升机:是悬吊平台的动力部件,采用电动爬升式结构,其“S”型或,型钢丝绳输送机构保证了吊篮的额定载重量和优良可靠的升降和防滑性能。(3)悬挂机构:采用镀锌方钢拼装,尾部配重平衡,通过钢丝绳来悬挂悬吊平台的装置。可以灵活调节平台与建筑物外墙面距离,适应屋面女儿墙高低变化,无需预埋锚环。(4)电器控制箱:每台吊篮配有一独立的电气控制箱,实现对吊篮的上升、下降、调平、超高限位报警控制。(5)安全锁:LSB30II型断绳防倾斜式安全锁是悬吊平台关键的安全保

6、护装置。当工作钢丝绳突然发生断裂或悬吊平台倾斜38时,能自动快速地锁牢安全钢丝绳,保证悬吊平台不坠落或继续倾斜。(6)其他安全装置还有急停装置、限速保护、上限位保护、手动缓降等。2、主要技术参数额定载重量kgf升降速度m/min平台长度m钢丝绳提升机KW安全锁悬挂机构允许冲击力KN锁绳角度伸出长度m调节高度800791.57.5619W+VS-8.62.230381.1.51.42.1630791.56431SW+NF-8,31.530381.1.51.2.1四、高处作业吊篮施工的特点高处作业吊篮是适用于高层及多层建筑物的外墙施工及装饰装修工程,能替代传统脚手架、提升架形式进行外墙施工,是高效

7、率、多功能的高处作业施工机具,具有以下特点:1、吊篮搭设方便快捷,悬挂机构采用配重平衡则无需预留预埋,不影响屋面防水与施工。也可预留预埋锚环(或钻孔用钢丝绳捆绑),这样,既减轻屋面承载量又减省了配重搬运量。2、电动吊篮为电力驱动,升降速度为7-9mmin,工效高,机动灵活。3、吊篮施工安全有充分保障。ZLD高处作业电动吊篮系符合GB19155一2003国家标准生产的定型产品,具有断绳防倾斜安全锁、急停装置、限速保护、上限位保护、手动缓降等安全装置。4、吊篮一般可根据建筑物外形组合为157.51等不同长度,同时还可轻松实现移机覆盖不同的作业面。特殊部位还可制作异形吊篮作特殊处理,可以很好地满足施

8、工需要。由于吊篮能上下、纵横方向贯通施工,克服了提升架、挑架等外架形式分段施工的局限,能够更好地保证外装工程质量。五、高处作业吊篮布置及施工本工程为外墙涂料施工,外墙造型不多,基本为平直的施工作业面,从吊篮平面布置示意图(后附)(略)可以看出一期工程至需要16台吊篮即可满足所有作业面的施工需要,吊篮长度为57.5米,圆弧阳台及空调板部分需要短吊篮施工,通过移机满足施工需要;二期部分共有22个吊篮施工位置,吊篮长度为4一6米。以变形缝为中心线划分,刚好是对称的,可以装1O台吊篮,满足一半的施工面,再移机完成另一半的施工作业。六、高处作业吊篮施工准备:1、吊篮由我方运抵现场后,由租用单位用塔吊或电

9、梯将吊篮悬挂机构、钢丝绳和电缆、辅助钢管与扣件运抵屋面,并搬运到安装位置;工作平台、提升机、安全锁、配电箱等运至地面相对应的安装位置。2、由租用单位提供吊篮专用的三级分配电箱3个(符合施工现场临时用电JGJ46-88规范),该箱内配备闸刀开关(15OA)1只、总漏电开关(150A)只和小漏电开关(32A)810只(即数量与吊篮数量相对应)。现场其它用电设备不得擅自搭接此配电箱电源。3、吊篮安装前,租用单位应事先清除建筑外墙面和地面吊篮安装部位的障碍物(钢管、模板等),避免交叉施工,防止构成安全隐患。4、本工程局部女儿墙高度达2.1m,将悬挂机构横梁直接搭设在女儿墙压顶上,后端用钢管支撑。在吊篮

10、安装位置,需事先用钢管扣件搭设好吊篮挑梁后端的支撑架。5、租用单位提供搭设辅助钢管架的钢管、扣件、密目网等辅助材料。七、高处作业吊篮安装、拆卸:1、我方派出专门人员负责吊篮的安装组织工作,承租单位派辅助工人配合,进行安装安全技术交底后,严格按照公司“高处作业吊篮安装、拆卸安全技术交底卡”要求进行安装。安拆人员必须佩戴安全帽,系好安全带。2、首先安装上部悬挂机构。将前、后、中梁与前、后支架及上支柱用螺栓连接固定,张紧加强绳。因本工程屋面女儿墙由页岩砖、混凝土构造柱以及混凝土压顶构筑,具有较大的承载能力。所以,将挑梁的前端直接支承在女儿墙上,挑梁前端支承点下女儿墙上必须垫一块厚木方;挑梁的后端由钢

11、管搭设支撑架支撑,用捆绑钢丝绳穿过挑梁的螺栓孔,将挑梁拉紧在预埋锚环上。然后,将工作钢丝绳、安全钢丝绳与钢绳吊板正确紧固,并在前梁端头联接可靠后,方可从头到尾缓慢施放钢丝绳。钢丝绳吊板必须用专用高强螺栓,严禁替代。3、其次安装吊篮悬吊平台(篮体)。根据立面位置组装标准节,标准节螺栓须齐全、拧紧。4、最后安装提升机、安全锁和限位开关。将电缆连接到吊篮专用配电箱的电源插座或接线端子上,接通电气控制箱,调好正反转。将工作钢丝绳和安全钢丝绳分别穿过提升机和安全锁。5、拆卸则按安装程序相反的步骤进行。吊篮移机或拆卸时必须确保悬吊平台已平稳放置在地面或屋面上。6、用密目安全网将吊篮外侧及两端封闭起来,工作

12、及安全钢丝绳要能自由通过。7、租用单位须为操作人员提供安全带、安全绳及安全帽等安全防护用品。操作人员安全带系在独立的安全绳上,安全绳须系牢在建筑物顶部柱、梁等固定设施上。安全绳、电缆线与建筑物磨擦接触处须用编织物或橡胶皮将其包裹保护。8、两套悬挂机构间距要与悬吊平台两吊点间距相等,其误差小于5cmo横梁安装应保证水平,水平高度差2%,只许前高后低。前梁伸出长度控制在L5m内,前端上挠30mm,前后支架距离24.3m。必须保证:整机抗倾覆力矩与倾覆力矩之比大于2。9、钢丝绳不得损伤和发生变形、扭曲。多余钢丝绳圈起捆扎,钢丝绳至少两道捆扎,并且用编织物包裹保护好,防止损伤。10、施放钢丝绳时必须先

13、在屋面上理顺钢丝绳,找出绳头和绳尾,将绳尾紧固在钢丝绳吊板和前梁上,人蹬稳建筑物,然后从绳头开始一手一手地放出钢丝绳直至绳尾。严禁在施放过程中抛丢钢丝绳。需由两人共同施放。11、在支架就位,钢丝绳施放,吊篮上墙及调试过程中,必须协调好上下作业配合关系。严防工具、零件或建渣等物坠落伤人。八、高处作业吊篮现场管理:1、机构及人员:吊篮进场后,由我方指派2名技术工人常驻现场,负责吊篮的维修和技术指导工作。2、吊篮的验收:吊篮安装完毕后,双方按“高处作业吊篮安装验收表”上规定的项目进行安装验收,合格后方可使用。3、吊篮的使用:(1)吊篮使用前,租用单位组织操作人员交由出租方对其进行关于吊篮的安全技术交

14、底和培训,并履行签字登记手续,操作人员在操作过程中应严格遵守安全交底和技术培训的各项要求。未经交底培训的人员严禁使用吊篮,否则,出现一切安全事故均与出租方无关。(2)吊篮在使用期间,由我方驻场维修人员对吊篮进行日常检查和维护保养,并认真做好记录。4、吊篮的检查(1)操作人员按“安全技术交底卡”的规定进行吊篮的例行检查。(2)我方驻场人员负责吊篮的日常检查和维护保养。由我公司派专人负责进行吊篮的定期检修与保养。九、高处作业吊篮安全管理措施:(一)吊篮的安装拆卸1、吊篮安装前,租用单位必须彻底清除屋面、外墙立面安装部位的所有障碍物,以确保安装质量和作业安全。2、吊篮安拆作业范围须有租用单位的安全警

15、戒线,不得有任何其它交叉作业。3、在收放钢丝绳和电缆时必须加强上下部作业人员的联系。4、参与安装的人员必须配戴安全帽,在支架就位、钢丝绳收放、吊篮上墙及调试等安装过程中,相关人员必须系好安全带。(二)吊篮的安全使用1、使用吊篮必须坚持“安全第一,预防为主”的方针和“谁使用,谁负责安全”的原则。当生产与安全发生矛盾时,必须服从安全的要求。2、吊篮是高处载人作业设备,要特别重视其安全操作和使用。高处作业吊篮使用性质与塔吊、电梯、龙门吊等垂直运输设备不同,不允许作为载人和载物的垂直运输设备使用,不允许在吊篮上另设吊具。3、吊篮承租方必须派出专职安全员对吊篮设备及操作人员进行归口安全管理,不得多头指挥管理。出租方协助承租方进行安全监督检查。4、吊篮安装验收后,承租方组织操作人员交由出租方驻场人员对其进行安全技术交底和培训,并履行签字登记手续。未经出租方培训的人员严禁使用吊篮,未经培训者擅自上吊篮而发生的一切后果均与出租方无关。5、吊篮操作人员对以下项目进行班前检查,若有异常则通知出租方驻场人员进行检查处理后,方准使用。检查电源线接点,观察电源指示灯;检查平台水平度;检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
