1、某高层住宅项目临时用电用水施工方案编制:审核:审批:202x年XX月目录一、临电平面布置:2二、临时施工用电部署:21、电源引入22、配电屏布置23、现场用电设备统计如下:24、配电屏至二级配电箱的设置55、临时用电设计原则56、电缆线的敷设6三、临时用电计算书61、主电缆截面计算6四、临时用电安全保证措施84.1 临时用电管理组织措施94.2 安全用电技术措施94.3 临时用电的防火114.4 潮湿环境中用电的安全措施114.5 临时用电的防雷措施124.6 6安全用电注意事项12五、用电安全技术档案资料145.1施工现场临时用电必须建立安全技术资料,其内容应包括:14六、安全用电防火措施1

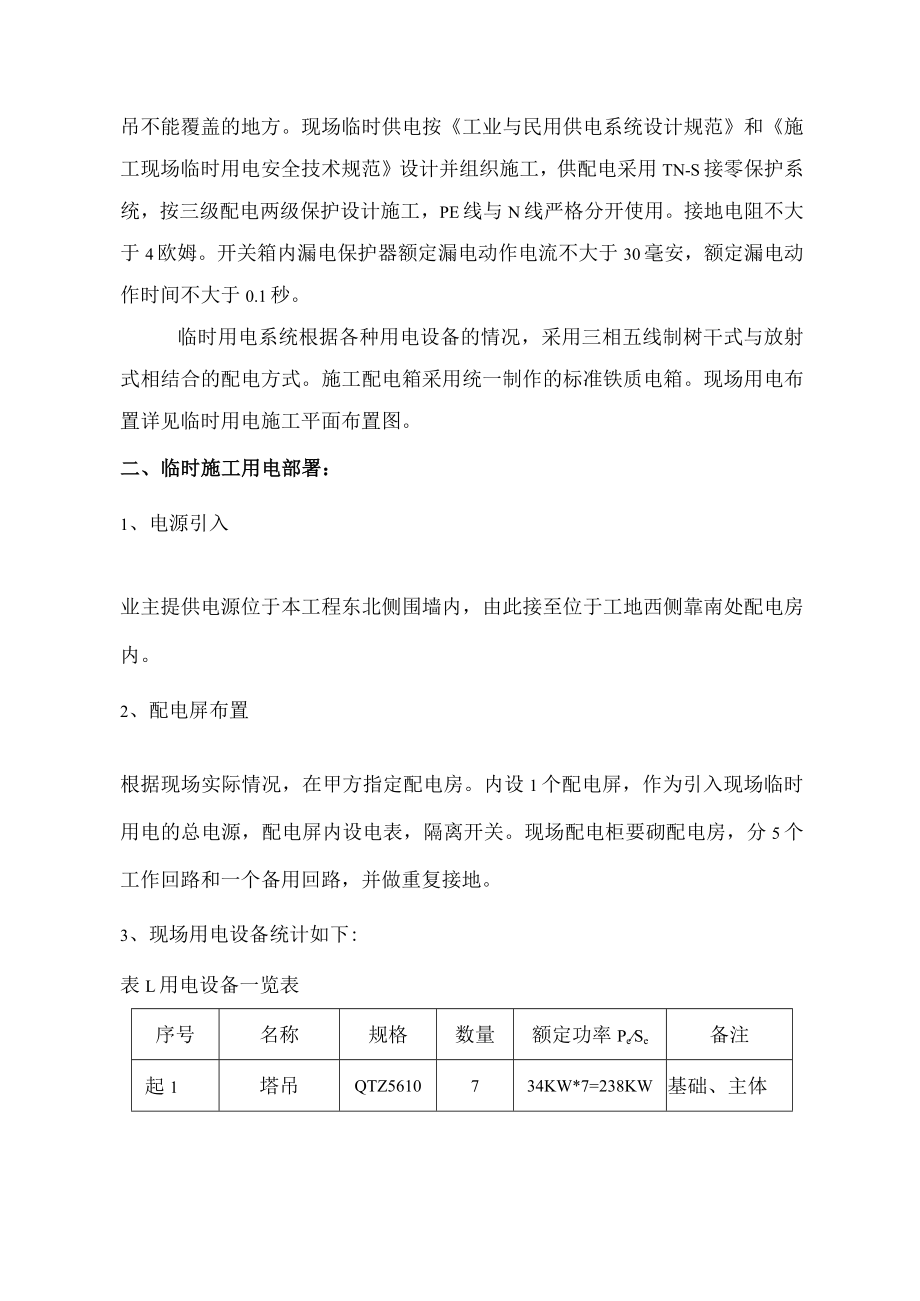

2、41、施工现场发生火灾的主要原因152、预防电气火灾的措施163、施工用水量计算:194、生活用水部分195、消防用水部分:196、总用水量Q计算:202、生活区管径利用公式:203、上楼层施工水源20一、临电平面布置:本工程施工用电电源在拟建工程展示区3#栋与22#栋之间,2#塔吊与4#塔吊不能覆盖的地方。现场临时供电按工业与民用供电系统设计规范和施工现场临时用电安全技术规范设计并组织施工,供配电采用TN-S接零保护系统,按三级配电两级保护设计施工,PE线与N线严格分开使用。接地电阻不大于4欧姆。开关箱内漏电保护器额定漏电动作电流不大于30毫安,额定漏电动作时间不大于0.1秒。临时用电系统根

3、据各种用电设备的情况,采用三相五线制树干式与放射式相结合的配电方式。施工配电箱采用统一制作的标准铁质电箱。现场用电布置详见临时用电施工平面布置图。二、临时施工用电部署:1、电源引入业主提供电源位于本工程东北侧围墙内,由此接至位于工地西侧靠南处配电房内。2、配电屏布置根据现场实际情况,在甲方指定配电房。内设1个配电屏,作为引入现场临时用电的总电源,配电屏内设电表,隔离开关。现场配电柜要砌配电房,分5个工作回路和一个备用回路,并做重复接地。3、现场用电设备统计如下:表L用电设备一览表序号名称规格数量额定功率PeSe备注起1塔吊QTZ5610734KW*7=238KW基础、主体重运2输送泵HBT80

4、290KW*2=180KW基础、裙楼主体输设3人货电梯66KW566KW*5=330KW主体、装饰备BX50042KVA4电焊机COS4*4=168KVA主体=0.8BX-500电渣压力42KVA2=5COS2主体钢筋焊机=0.684KVAVN-IOO机6闪光对焊COS411KVA*4=44主体械机=0.7KVA钢筋切断7机GJ-4045KW*4=20KW主体钢筋弯曲8机GJ7-404IOKW*4=6KW主体木9手电锯0.5KW40.5KW4=主体工2KW机10圆盘电锯3KW123KW*12=36KW主体械11平刨机3.5KW23.5KWX2=7KW主体於机械12搅拌机350LCOS=0.72

5、7.5KW2=15KW主体、装饰13振动棒电机1.IKWCOSIP=0.741.1KW4=4.4KW基础、主体14平板振动器2.2KWCOS=0.712.2KW*1=2.2KW基础、主体抽水设备15潜水泵2.2KWCOS=0.6542.2KW*4=88KW基础16泥浆泵7.5KWCOS=0.6523KW*2=6KW基础17高扬程加压泵120mCOSlD=0.8211KWX2=22KW主体、装饰现场18镜灯COS中=0.73.5KW53.5X5=17.5KW主体、装饰昭明19碘鸨灯IKWCOS3=0.781KW8=8KW基础、主体安装20安装用电设备40KW主体、装饰办公生活用电21照明0.06

6、KW0.06X100=6KW施工全过程22电风扇0.04KW500.04X50=2KW劳务高峰期23空调机IKW601KW*6O=6OKW施工全过程4、配电屏至二级配电箱的设置表2:配电屏至二级配电箱设置一览表配电柜内回路二级配电箱用电区域或设备第1回路办公区及生活区二级配电箱项目部办公区厨房区域作业人员宿舍区第2回路展示区现场配电箱塔吊,木工加工等第3回路主体现场配电箱塔吊,输送泵等第4回路主体现场配电箱塔吊,输送泵等第5回路钢筋棚配电箱钢筋棚第6回路备用5、临时用电设计原则施工现场供电系统采用TN-S(三相五线制),其中相线采用红、绿、黄三色,零线采用蓝色,地线采用黄绿相间色。根据施工现场

7、临时用电安全技术规范规定,配电系统实行三级配电,三级保护。6、电缆线的敷设6.1 电缆线的敷设方式:临时用电线路在场内沿道路边直埋敷设,再设支路引入需用地点。业主配电室至我方配电房配电屏的导线通过电缆沟埋地敷设;配电屏至二级配电箱的导线一般通过直接埋地敷设,二级配电箱至三级配电箱的导线采用阻燃管架设;楼层用电采用PVC50垂直布线;室内临时照明线路附墙(柱)安装,均采用PVC管中25保护电缆。6.2 电缆线的敷设要求:电缆沟埋地敷设要求:电缆线支架间距1.2m,距沟底0.2m架设。楼层垂直布线要求:电缆线套PVC保护管,从室内通过,向上延伸。室内临时照明布线要求:在墙体处采用外罩PVC线槽的暗

8、式架线,悬空处绕绝缘瓷瓶安装。进配电箱的电缆须穿管保护。三、临时用电计算书1、主电缆截面计算Kx.tg用电需用系数Jc用电设备负荷暂载率Pe/Se一额定功率/容量Pjsi一一有功功率Qjsi无功功率Sjs视在功率a.塔吊、输送泵:Ps=2PeJc05(KwKVA)b.电焊机、对焊机、切割机、弯曲机、搅拌机、振动电机、照明灯具:Ps=SeJc05COS(KwKvA)Pjsi=PsKx(Kw)QjsFPjsitg(Kvar)施工总用电需用系数KX取0.5,t1.28,见表:表5:配电屏用电设备负荷一览表序号名称PsJcKxtgPjSi(Kw)Qjsi(Kvar)起重设备1塔吊7台(5610)301

9、0.30.51.28150.5192.642输送泵2台(HBT80)1800.30.51.2890115.23人货电梯5台900.30.51.284556.25钢筋机械4电焊机8台480.30.51.2824505电渣压力焊机2台64.680.30.51.2832.3441.46闪光对焊机2台500.30.51.28252*327钢筋切断机4台80.51.2842*5.128钢筋弯曲机12台60.51.2832*3.84木工机械9圆盘电锯2台60.70.884.23.710手电锯4台20.70.881.41.2311平刨机2台70.70.884.94.31混凝12搅拌机2台110.71.087

10、.78.313振动棒电机4台60.71.084.24*4.5机械14平板振动器12.20.71.081.542*1.66抽水设备15潜水泵4台8.80.651.175.726.6916泥浆泵2台150.651.179.7511.4117高扬程加压泵2台220.651.1714.316.73安装18安装用电设备400.50.71.0819.8821.47现场昭八、明19铜灯4台141014020碘鸽灯8台81L6812.8办公生活用电21照明100个6106022电风扇50台20.502023空调60台600.710420519.431080.67SjS=J(EPjSi2)+(Qjsi2)119

11、9.02KVA总电流计算:IjS=SjS/(3*Ue)1000变压器配电室至一级配电房导线截面选择:2*VV-3*185mm2+2*95mrn2铝芯橡皮电缆线。(展示区先施工完成,钢筋加工区用电可错峰施工,)。四、临时用电安全保证措施4.1临时用电管理组织措施项目部设管理人员专门负责现场临时用电,下辖专业维护电工班。表4:安全用电管理小组职务姓名职责组长(安全员)全面负责临时用电的敷设、维护副组长(技术负责人)负责临时用电的设计组员电工负责临时用电的日常检查负责临时用电的日常检查电工班长在项目部领导下负责电工班的生产活动专业电工具体负责临时用电的敷设、接拆、维护注电工作业人员必须经过有关部门安

12、全技术培训,取得特种作业人员作业证后,方可独立上岗操作。4.2安全用电技术措施a)保护接零a.l本工程供电系统采用TN-S三相五线,其工作零线N与专用保护零线PE在供电电源处分开,整个施工现场用电设备均采用保护接零。a.2保护零线不许断线,且不得装设任何开关或熔断器,并应采用多股软铜蕊线(黄绿双色),其截面不小于2.5m不得采用绞线。a.3工作零线和保护零线在配电箱内应通过端后板连接,且保护零线在其它地方不得有接头。a.4保护零线除必须在配电房或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。a.5每一接地装置的接地线应用二根以上导体,在不同点与接地装置做电气连接。垂直接地体宜采用角钢、钢管或圆钢,不宜采用螺纹钢材,不得用铝导体做接地体或地下接地线。b)设置漏电保护器b.l施工现场的所有配电箱内应在电源侧装设明显断点的隔离开
