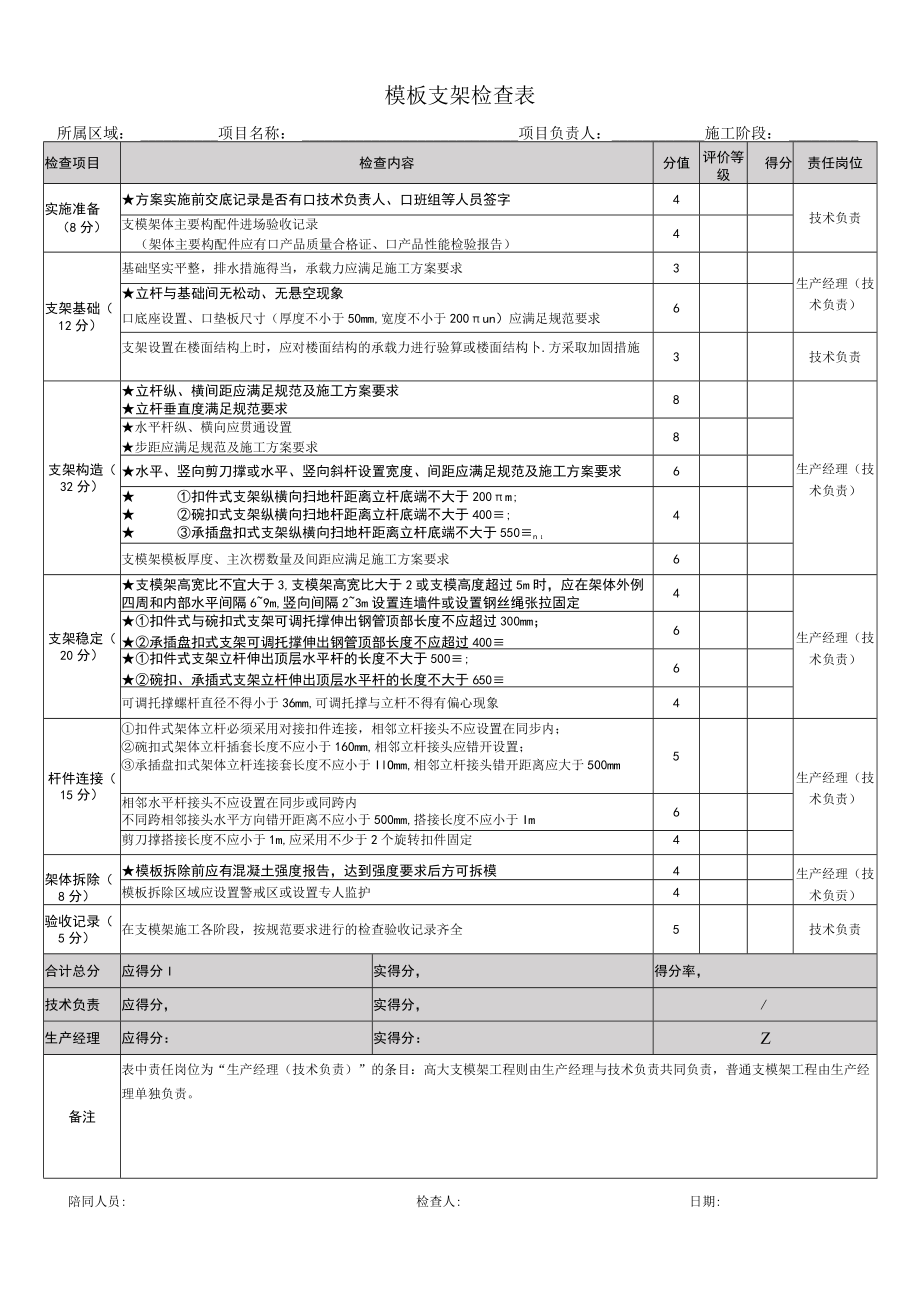

1、模板支架检查表检查项目检查内容分值评价等级得分责任岗位实施准备(8分)方案实施前交底记录是否有口技术负责人、口班组等人员签字4技术负责支模架体主要构配件进场验收记录(架体主要构配件应有口产品质量合格证、口产品性能检验报告)4支架基础(12分)基础坚实平整,排水措施得当,承载力应满足施工方案要求3生产经理(技术负责)立杆与基础间无松动、无悬空现象口底座设置、口垫板尺寸(厚度不小于50mm,宽度不小于200un)应满足规范要求6支架设置在楼面结构上时,应对楼面结构的承载力进行验算或楼面结构卜.方采取加固措施3技术负责支架构造(32分)立杆纵、横间距应满足规范及施工方案要求立杆垂直度满足规范要求8生

2、产经理(技术负责)水平杆纵、横向应贯通设置步距应满足规范及施工方案要求8水平、竖向剪刀撑或水平、竖向斜杆设置宽度、间距应满足规范及施工方案要求6 扣件式支架纵横向扫地杆距离立杆底端不大于200m; 碗扣式支架纵横向扫地杆距离立杆底端不大于400; 承插盘扣式支架纵横向扫地杆距离立杆底端不大于550n4支模架模板厚度、主次楞数量及间距应满足施工方案要求6支架稳定(20分)支模架高宽比不宜大于3,支模架高宽比大于2或支模高度超过5m时,应在架体外例四周和内部水平间隔69m,竖向间隔23m设置连墙件或设置钢丝绳张拉固定4生产经理(技术负责)扣件式与碗扣式支架可调托撑伸出钢管顶部长度不应超过300mm

3、;承插盘扣式支架可调托撑伸出钢管顶部长度不应超过4006扣件式支架立杆伸出顶层水平杆的长度不大于500;碗扣、承插式支架立杆伸出顶层水平杆的长度不大于6506可调托撑螺杆直径不得小于36mm,可调托撑与立杆不得有偏心现象4杆件连接(15分)扣件式架体立杆必须采用对接扣件连接,相邻立杆接头不应设置在同步内;碗扣式架体立杆插套长度不应小于160mm,相邻立杆接头应错开设置;承插盘扣式架体立杆连接套长度不应小于IlOmm,相邻立杆接头错开距离应大于500mm5生产经理(技术负责)相邻水平杆接头不应设置在同步或同跨内不同跨相邻接头水平方向错开距离不应小于500mm,搭接长度不应小于Im6剪刀撑搭接长度不应小于1m,应采用不少于2个旋转扣件固定4架体拆除(8分)模板拆除前应有混凝土强度报告,达到强度要求后方可拆模4生产经理(技术负贡)模板拆除区域应设置警戒区或设置专人监护4验收记录(5分)在支模架施工各阶段,按规范要求进行的检查验收记录齐全5技术负责合计总分应得分I实得分,得分率,技术负责应得分,实得分,/生产经理应得分:实得分:Z备注表中责任岗位为“生产经理(技术负责)”的条目:高大支模架工程则由生产经理与技术负责共同负责,普通支模架工程由生产经理单独负责。所属区域:项目名称:项目负责人:施工阶段:陪同人员:检查人:日期:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
