模板专项施工方案.docx

上传人:p** 文档编号:246095 上传时间:2023-04-19 格式:DOCX 页数:12 大小:29.90KB
下载 相关 举报
模板专项施工方案.docx_第1页
第1页 / 共12页
模板专项施工方案.docx_第2页
第2页 / 共12页
模板专项施工方案.docx_第3页
第3页 / 共12页
模板专项施工方案.docx_第4页
第4页 / 共12页
模板专项施工方案.docx_第5页
第5页 / 共12页
模板专项施工方案.docx_第6页
第6页 / 共12页
模板专项施工方案.docx_第7页
第7页 / 共12页
模板专项施工方案.docx_第8页
第8页 / 共12页
模板专项施工方案.docx_第9页
第9页 / 共12页
模板专项施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《模板专项施工方案.docx》由会员分享,可在线阅读,更多相关《模板专项施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

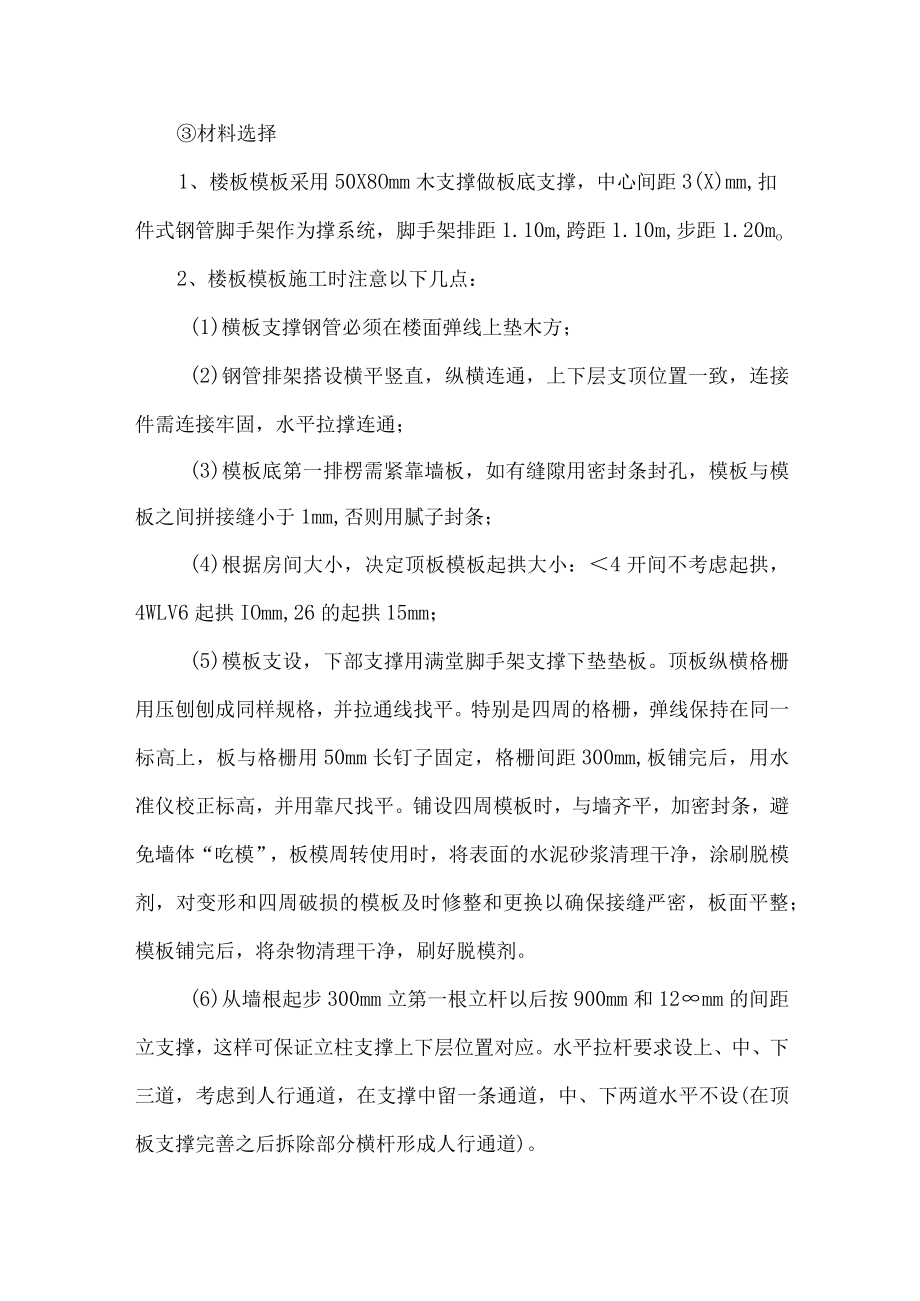

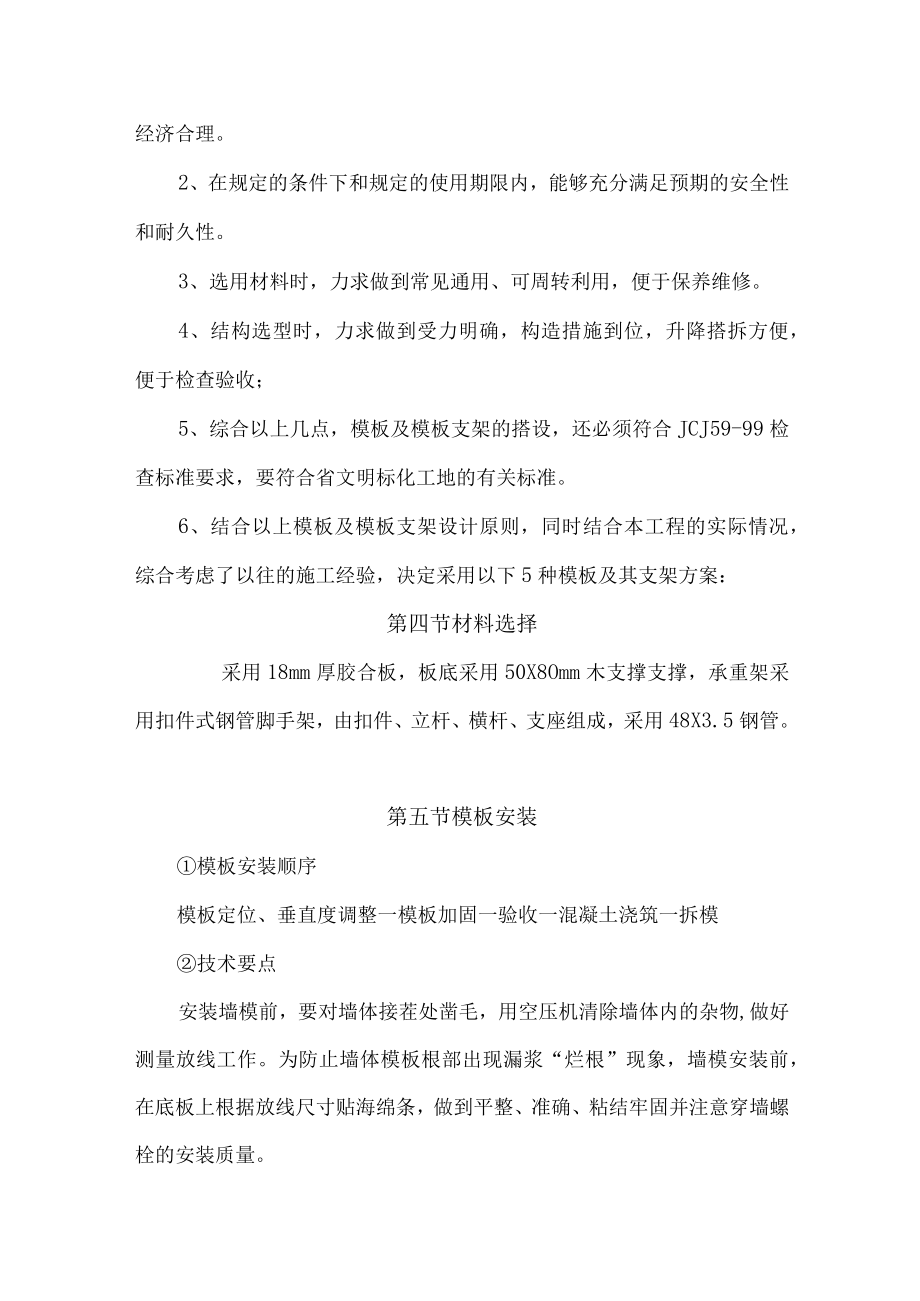

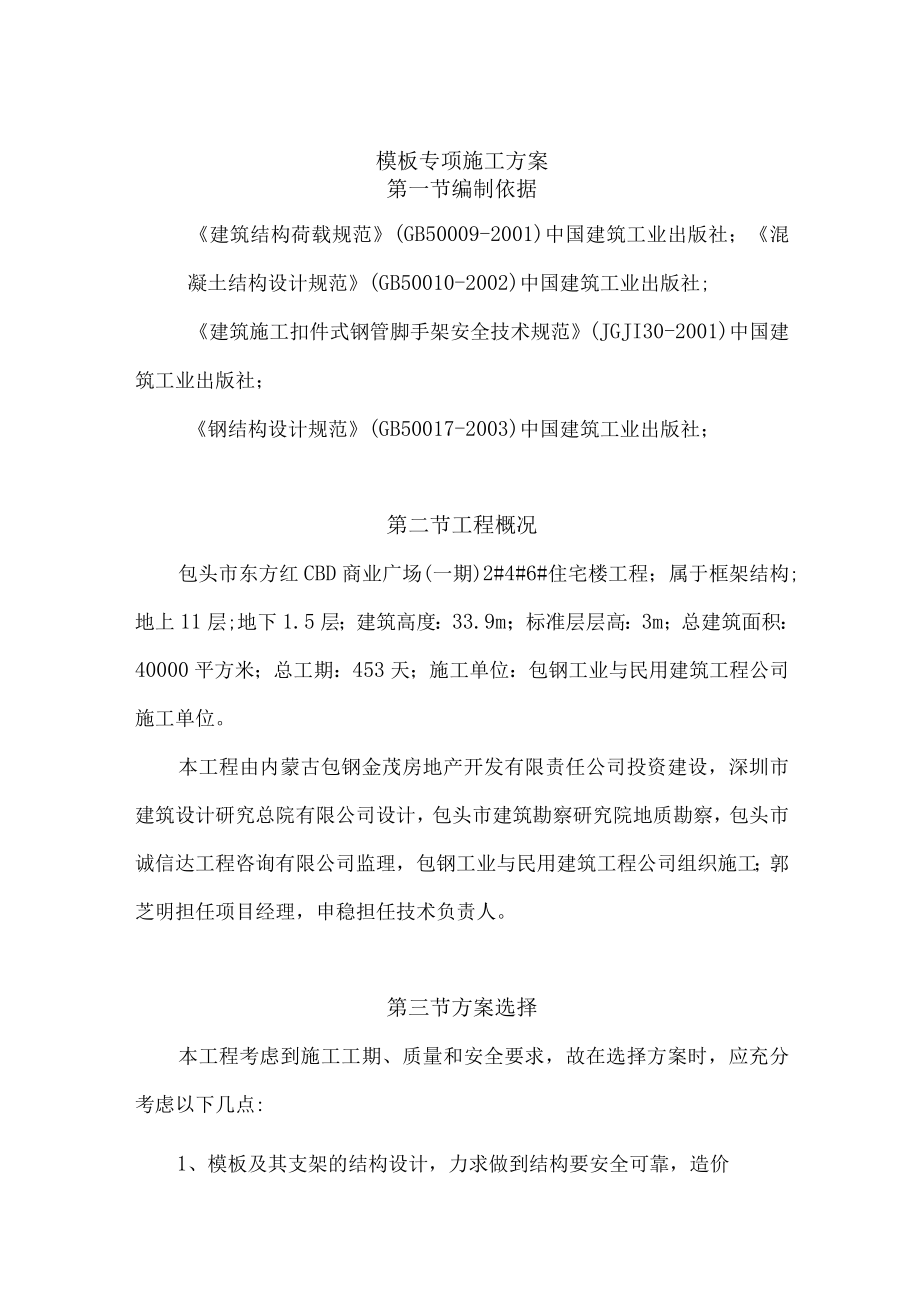

1、模板专项施工方案第一节编制依据建筑结构荷载规范(GB50009-2001)中国建筑工业出版社;混凝土结构设计规范(GB50010-2002)中国建筑工业出版社;建筑施工扣件式钢管脚手架安全技术规范(JGJI30-2001)中国建筑工业出版社;钢结构设计规范(GB50017-2003)中国建筑工业出版社;第二节工程概况包头市东方红CBD商业广场(一期)2#4#6#住宅楼工程;属于框架结构;地上11层;地下1.5层;建筑高度:33.9m;标准层层高:3m;总建筑面积:40000平方米;总工期:453天;施工单位:包钢工业与民用建筑工程公司施工单位。本工程由内蒙古包钢金茂房地产开发有限责任公司投资建

2、设,深圳市建筑设计研究总院有限公司设计,包头市建筑勘察研究院地质勘察,包头市诚信达工程咨询有限公司监理,包钢工业与民用建筑工程公司组织施工;郭芝明担任项目经理,申稳担任技术负责人。第三节方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,模板及模板支架的搭设,还必须符合JCJ5

3、9-99检查标准要求,要符合省文明标化工地的有关标准。6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下5种模板及其支架方案:第四节材料选择采用18mm厚胶合板,板底采用50X8Omm木支撑支撑,承重架采用扣件式钢管脚手架,由扣件、立杆、横杆、支座组成,采用48X3.5钢管。第五节模板安装模板安装顺序模板定位、垂直度调整一模板加固一验收一混凝土浇筑一拆模技术要点安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线工作。为防止墙体模板根部出现漏浆“烂根”现象,墙模安装前,在底板上根据放线尺寸贴海绵条,做到平整、准确、粘结牢固并注

4、意穿墙螺栓的安装质量。材料选择1、楼板模板采用50X8Omm木支撑做板底支撑,中心间距3(X)mm,扣件式钢管脚手架作为撑系统,脚手架排距1.10m,跨距1.10m,步距1.20mo2、楼板模板施工时注意以下几点:(1)横板支撑钢管必须在楼面弹线上垫木方;(2)钢管排架搭设横平竖直,纵横连通,上下层支顶位置一致,连接件需连接牢固,水平拉撑连通;(3)模板底第一排楞需紧靠墙板,如有缝隙用密封条封孔,模板与模板之间拼接缝小于1mm,否则用腻子封条;(4)根据房间大小,决定顶板模板起拱大小:4开间不考虑起拱,4WLV6起拱IOmm,26的起拱15mm;(5)模板支设,下部支撑用满堂脚手架支撑下垫垫板

5、。顶板纵横格栅用压刨刨成同样规格,并拉通线找平。特别是四周的格栅,弹线保持在同一标高上,板与格栅用50mm长钉子固定,格栅间距300mm,板铺完后,用水准仪校正标高,并用靠尺找平。铺设四周模板时,与墙齐平,加密封条,避免墙体“吃模”,板模周转使用时,将表面的水泥砂浆清理干净,涂刷脱模剂,对变形和四周破损的模板及时修整和更换以确保接缝严密,板面平整;模板铺完后,将杂物清理干净,刷好脱模剂。(6)从墙根起步300mm立第一根立杆以后按900mm和12mm的间距立支撑,这样可保证立柱支撑上下层位置对应。水平拉杆要求设上、中、下三道,考虑到人行通道,在支撑中留一条通道,中、下两道水平不设(在顶板支撑完

6、善之后拆除部分横杆形成人行通道)。第六节模板拆除1、模板拆除根据现场同条件的试块指导强度,符合设计要求的百分率后,由技术人员发放拆模通知书后,方可拆模。2、模板及其支架在拆除时混凝土强度要达到如下要求。在拆除侧模时,混凝土强度要达到L2MPa(依据拆模试块强度而定),保证其表面及棱角不因拆除模板而受损后方可拆除。混凝土的底模,其混凝土强度必须符合下表规定后方可拆除。3、拆除模板的顺序与安装模板顺序相反,先支的模板后拆,后支的先拆。(1)墙模板拆除墙模板在混凝土强度达到L2MPa,能保证其表面及棱角不因拆除而损坏时方能拆除,模板拆除顺序与安装模板顺序相反,先外墙后内墙,先拆外墙外侧模板,再拆除内

7、侧模板,先模板后角模。拆墙模板时,首先拆下穿墙螺栓,再松开地脚螺栓,使模板向后倾斜与墙体脱开。不得在墙上撬模板,或用大锤砸模板,保证拆模时不晃动混凝土墙体,尤其拆门窗阴阳角模时不能用大锤砸模板。门窗洞口模板在墙体模板拆除结束后拆除,先松动四周固定用的角钢,再将各面模板轻轻振出拆除,严禁直接用撬棍从混凝土与模板接缝位置撬动洞口模板,以防止拆除时洞口的阳角被损坏,跨度大于Im的洞口拆模后要加设临时支撑。(2)楼板模板拆除楼板模板拆除时,先调节顶部支撑头,使其向下移动,达到模板与楼板分离的要求,保留养护支撑及其上的养护木方或养护模板,其余模板均落在满堂脚手架上。拆除板模板时要保留板的养护支撑。4、模

8、板拆除吊至存放地点时,模板保持平放,然后用铲刀、湿布进行清理。支模前刷脱模剂。模板有损坏的地方及时进行修理,以保证使用质量。5、模板拆除后,及时进行板面清理,涂刷隔离剂,防止粘结灰浆。第七节模板技术措施1、进场模板质量标准模板要求:(1)技术性能必须符合相关质量标准(通过收存、检查进场木胶合板出厂合格证和检测报告来检验)。(2)外观质量检查标准(通过观察检验)任意部位不得有腐朽、霉斑、鼓泡。不得有板边缺损、起毛。每平方米单板脱胶不大于0.00Im2。每平方米污染面积不大于0.005m2(3)规格尺寸标准厚度检测方法:用钢卷尺在距板边20mm处,长短边分别测3点、1点,取8点平均值;各测点与平均

9、值差为偏差。长、宽检测方法:用钢卷尺在距板边IoOmm处分别测量每张板长、宽各2点,取平均值。对角线差检测方法:用钢卷尺测量两对角线之差。翘曲度检测方法:用钢直尺量对角线长度,并用楔形塞尺(或钢卷尺)量钢直尺与板面间最大弦高,后者与前者的比值为翘曲度。2、模板安装质量要求必须符合混凝土结构工程施工及验收规范(GB50204-2002)及相关规范要求。即“模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载二(1)主控项目1)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上下层支架的立柱应对准,并铺设垫板。检查数量

10、:全数检查。检验方法:对照模板设计文件和施工技术方案观察。2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。检查数量:全数检查。检验方法:观察。(2)一般项目1)模板安装应满足下列要求:模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;模板与混凝土的接触面应清理干净并涂刷隔离剂;浇筑混凝土前,模板内的杂物应清理干净;检查数量:全数检查。检验方法:观察。2)对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按要求起拱。检查数量:按规范要求的检验批(在同一检验批内,对梁,应抽查构件数量的10%,且不应少于3件;对板,应按有代表性的自然间抽查10%,且不得小于3间。)检验方法

11、:水准仪或拉线、钢尺检查。3)固定在模板上的预埋件、预留孔洞均不得遗漏,且应安装牢固其偏差应符合附表1的规定;项目国家规范标准允许俱差(mm)检查方法1铀武位移住、埴、梁5里尺2底模上表面标高5水准仪或拄然、尺堡3或面模内尺寸基础!0尺里住、墙、梁454层高垂亘度层高不大于5m6经行仪或拄妓、尺壁层高大于5m35相翎两板表面高低差2尺量6表面平整度5靠尺、塞尺7明阳角方正方尺、塞尺垂直就尺8茹埋铁件中心战位移拉线、尺量9预埋管、螺性中心线位移3拉线、尺量螺栓外露长度+10,-010茂留孔洞中心线位移10拉线、尺量尺寸+10.-011门窗洞中心线位移拉线、尺量5、高对角线12插筋中心线位移5尺量

12、外露长度+10.-0模板安装允许偏差和检验方法附表1检查数量:按规范要求的检验批(对梁、柱,应抽查构件数量的10%,且不应少于3件;对墙和板,应按有代表性的自然间抽查10%,且不得小于3间)。检验方法:钢尺检查。(3)现浇结构模板安装的偏差应符合表1的规定。检查数量:按规范要求的检验批(对梁、柱,应抽查构件数量的10%,且不应少于3件;对墙和板,应按有代表性的自然间抽查10%,且不得小于3间)。现浇结构模板安装允许偏差和检验方法见表1:(检验方法:检查同条件养护试块强度试验值。检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。)(4)模板垂直度控制1)对模板垂直度严格控制,在模板安装就

13、位前,必须对每一块模板线进行复测,无误后,方可模板安装。2)模板拼装配合,工长及质检员逐一检查模板垂直度,确保垂直度不超过3mm,平整度不超过2mm;3)模板就位前,检查顶模棍位置、间距是否满足要求。(5)顶板模板标高控制每层顶板抄测标高控制点,测量抄出混凝土墙上的500线,根据层高280Omm及板厚,沿墙周边弹出顶板模板的底标高线。(6)模板的变形控制1)墙模支设前,竖向梯子筋上,焊接顶模棍(墙厚每边减少1mm)。2)浇筑混凝土时,做分层尺竿,并配好照明,分层浇筑,层高控制在500以内,严防振捣不实或过振,使模板变形。3)门窗洞口处对称下混凝土;4)模板支立后,拉水平、竖向通线,保证混凝土浇

14、筑时易观察模板变形,跑位;5)浇筑前认真检查螺栓、顶撑及斜撑是否松动;6)模板支立完毕后,禁止模板与脚手架拉结。(7)模板的拼缝、接头模板拼缝、接头不密实时,用塑料密封条堵塞;钢模板如发生变形时,及时修整。(8)窗洞口模板在窗台模板下口中间留置2个排气孔,以防混凝土浇筑时产生窝气,造成混凝土浇筑不密实。(9)清扫口的留置楼梯模板清扫留在平台梁下口,清扫口50X100洞,以便用空压机清扫模内的杂物,清理干净后,用木胶合板背订木方固定。(10)跨度小于4m不考虑,46m的板起拱10mm;跨度大于6m的板起拱15mm,(H)与安装配合合模前与钢筋、水、电安装等工种协调配合,合模通知书发放后方可合模。

15、(12)混凝土浇筑时,所有墙板全长、全高拉通线,边浇筑边校正墙板垂直度,每次浇筑时,均派专人专职检查模板,发现问题及时解决。(13)为提高模板周转、安装效率,事先按工程轴线位置、尺寸将模板编号,以便定位使用。拆除后的模板按编号整理、堆放。安装操作人员应采取定段、定编号负责制。3、其他注意事项在模板工程施工过程上中,严格按照模板工程质量控制程序施工,另外对于一些质量通病制定预防措施,防患于未然,以保证模板工程的施工质量。严格执行交底制度,操作前必须有单项的施工方案和给施工队伍的书面形式的技术交底。(1)胶合板选统一规格,面板平整光洁、防水性能好的。(2)进场木方先压刨平直统一尺寸,并码放整齐,木方下口要垫平。(3)模板配板后四边弹线刨平,以保证墙体、柱子、楼板阳角顺直。(4)墙模板安装基层找平,并粘贴海绵条,模板下端与事先做好的定位基准靠紧,以保证模板位置正确和防止模板底部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
