《模板搭设参数及施工工艺.docx》由会员分享,可在线阅读,更多相关《模板搭设参数及施工工艺.docx(4页珍藏版)》请在第壹文秘上搜索。

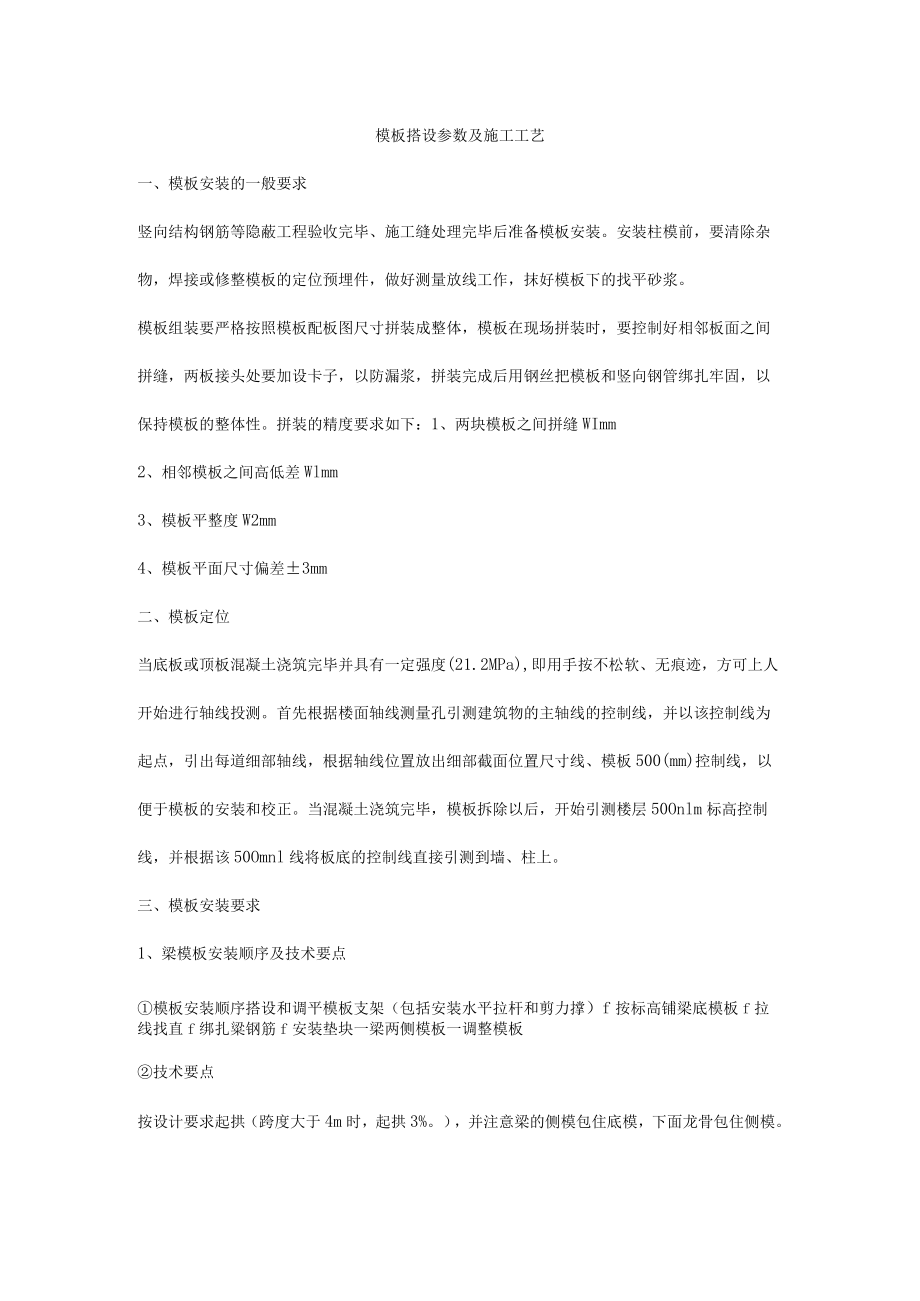

1、模板搭设参数及施工工艺一、模板安装的一般要求竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆。模板组装要严格按照模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性。拼装的精度要求如下:1、两块模板之间拼缝WImm2、相邻模板之间高低差Wlmm3、模板平整度W2mm4、模板平面尺寸偏差3mm二、模板定位当底板或顶板混凝土浇筑完毕并具有一定强度(21.2MPa),即用手按不松软、无痕迹

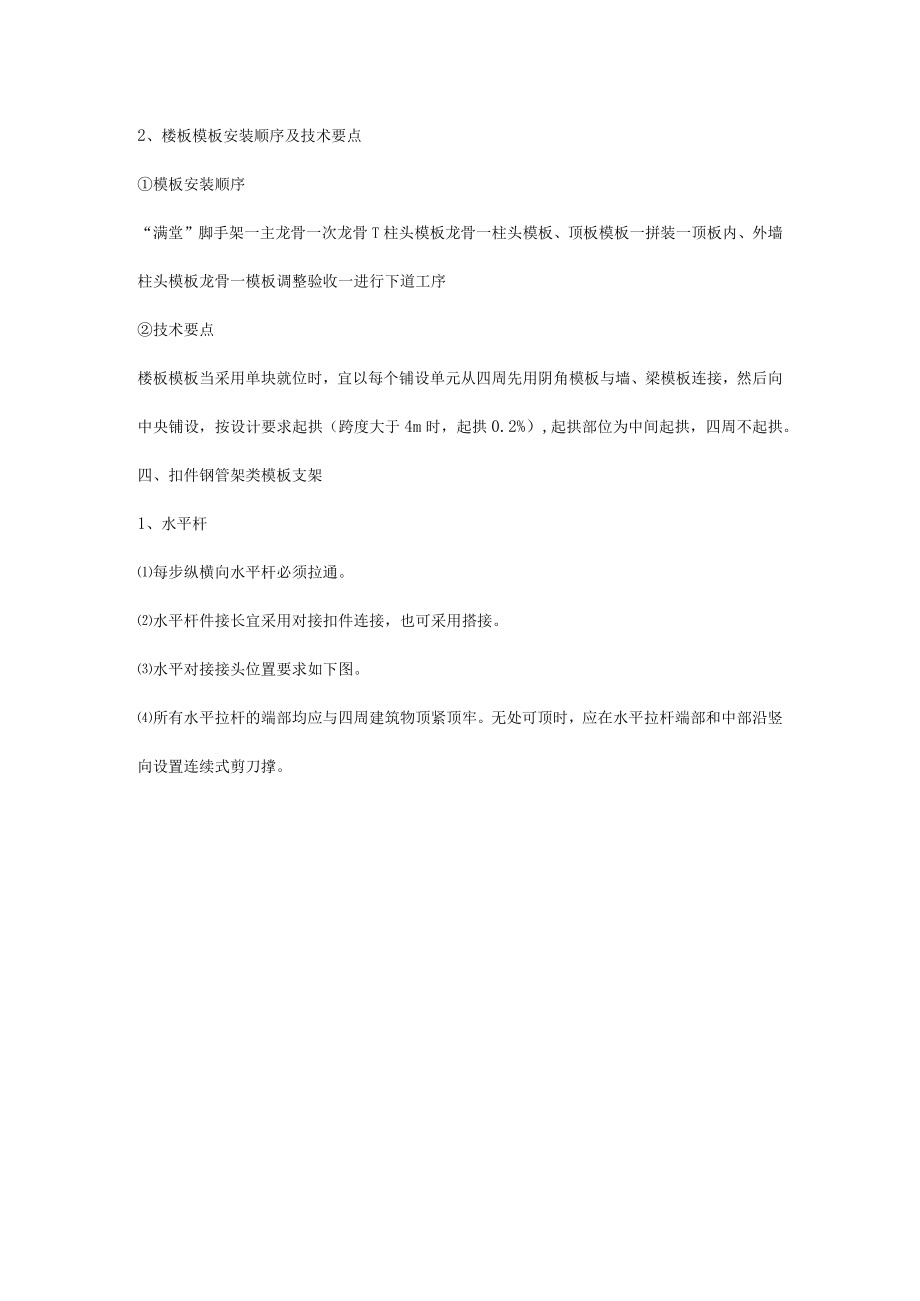

2、,方可上人开始进行轴线投测。首先根据楼面轴线测量孔引测建筑物的主轴线的控制线,并以该控制线为起点,引出每道细部轴线,根据轴线位置放出细部截面位置尺寸线、模板500(mm)控制线,以便于模板的安装和校正。当混凝土浇筑完毕,模板拆除以后,开始引测楼层50Onlm标高控制线,并根据该50Omnl线将板底的控制线直接引测到墙、柱上。三、模板安装要求1、梁模板安装顺序及技术要点模板安装顺序搭设和调平模板支架(包括安装水平拉杆和剪力撑)f按标高铺梁底模板f拉线找直f绑扎粱钢筋f安装垫块一梁两侧模板一调整模板技术要点按设计要求起拱(跨度大于4m时,起拱3%。),并注意梁的侧模包住底模,下面龙骨包住侧模。2、

3、楼板模板安装顺序及技术要点模板安装顺序“满堂”脚手架一主龙骨一次龙骨T柱头模板龙骨一柱头模板、顶板模板一拼装一顶板内、外墙柱头模板龙骨一模板调整验收一进行下道工序技术要点楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阴角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱(跨度大于4m时,起拱0.2%),起拱部位为中间起拱,四周不起拱。四、扣件钢管架类模板支架1、水平杆每步纵横向水平杆必须拉通。水平杆件接长宜采用对接扣件连接,也可采用搭接。水平对接接头位置要求如下图。所有水平拉杆的端部均应与四周建筑物顶紧顶牢。无处可顶时,应在水平拉杆端部和中部沿竖向设置连续式剪刀撑。立杆纵向水平杆(大横
4、杆)A横向水平杆(小横杆)接头不在同步内(立面)搭接接头要求如下图,将搭接长度范围内的中心点看成对接点,此时其搭接位置要求同对接(上图)。Lioo与0口fl10002、立杆立杆平面布置图(详见附图)搭接要求:本工程所有部位立杆接长全部采用对接扣件连接,接头位置要求如下。扫地杆设置3、剪刀撑水平剪刀撑:模板支架四边与中间每隔4排立杆从顶层开始向下每隔2步设置一道水平剪刀撑。设置时,有剪刀撑斜杆的框格数量应大于框格总数的1/3;竖向剪刀撑:模板支架四边满布竖向剪刀撑,中间每隔4排立杆设置一道纵横向剪刀撑,由底至顶连续设置;剪刀撑平立面布置图(详见附图)。4、周边拉结竖向结构(柱)与水平结构分开浇筑,以便利用其与支撑架体连接,形成可靠整体。用抱柱的方式(如连墙件),如下图,以提高整体稳定性和提高抵抗侧向变形的能力。应在立柱周圈外侧和中间有结构柱的部位,按水平间距6-9m,竖向间距2-3与建筑结构设置一个固定点。
