《水电站扩建工程厂内桥式起重机安装施工方案.docx》由会员分享,可在线阅读,更多相关《水电站扩建工程厂内桥式起重机安装施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。
1、水电站扩建工程厂内桥式起重机安装施工方案厂内桥式起重机安装主要包括一台32t5t的安装、调试、桥机轨道、滑线安装、四台阻进器的制作安装等。其主要技术特性如下:型号:32t5t单小车桥式起重机台数:一台起重机跨度Lk:12m额定起重量GN:主钩:32t副钩:5t起重机总重:43t桥机滑线设在厂房下游侧。大车轨道采用QU-80起重机钢轨。轨道型号:QU70轨道总长:双48m阻进器:四套(1)桥式起重机轨道安装矫正一期混凝土预埋基础螺栓,按轨道的高程和轨距进行测量放线,根据图纸轨道布置和规范DL/T502994要求进行轨道安装。验收合格后浇注二期混凝土。轨道吊装利用25T吊车进行吊装。桥式起重机安装

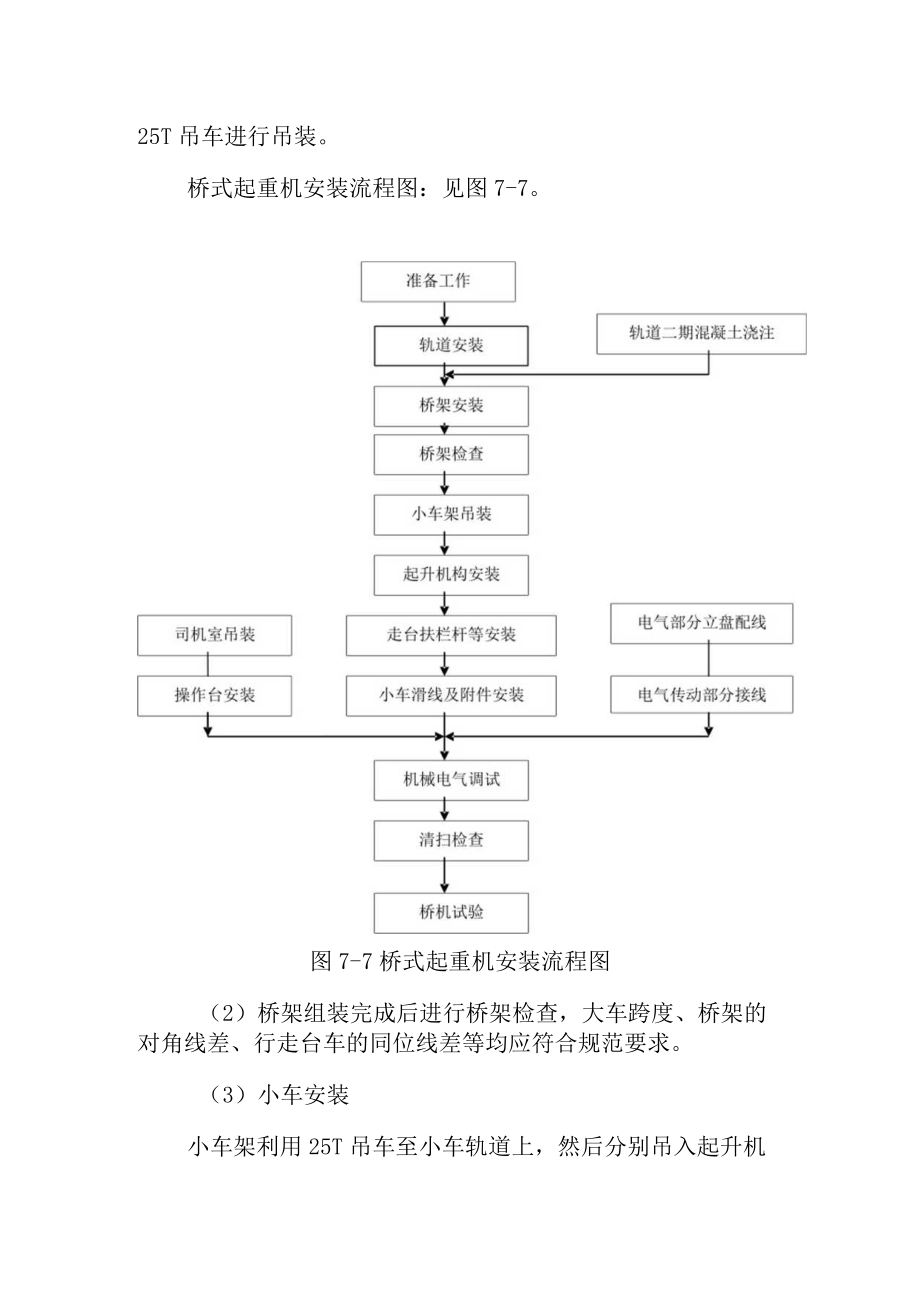

2、流程图:见图7-7。图7-7桥式起重机安装流程图(2)桥架组装完成后进行桥架检查,大车跨度、桥架的对角线差、行走台车的同位线差等均应符合规范要求。(3)小车安装小车架利用25T吊车至小车轨道上,然后分别吊入起升机构,按小车预装定位块进行安装。(4)桥式起重机附件及滑触线安装桥式起重机司机室、操作台等的安装,利用25T吊车进行吊装。走台、栏杆、小车滑线、电气控制柜及阻进器分别按图纸要求进行安装以上设备安装结束后,进行桥式起重机的电源滑触线的安装。首先,测量放线安装预埋件;按照设计图纸组装滑接输电器件,利用桥机的相对尺寸固定输电导管;最后调整、通电试运行。(5)桥式起重机调整、调试桥式起重机组装完成后,进行电气控制接线,利用临时电缆进行桥机通电试验,穿滑轮组钢丝绳。检查各传动机机构的配合情况,均应符合规范要求。(6)桥式起重机试验桥式起重机机械电气安装调试完成后进行试验,试验内容包括:空载试验、电气设备试验、静负荷试验、动负荷试验。试验程序、方法、要求必须符合通用桥式起重机GB/T14405GB50278和起重机试验规范和程序GB5905的规定。
