《旅游公司工程计量支付管理办法.docx》由会员分享,可在线阅读,更多相关《旅游公司工程计量支付管理办法.docx(8页珍藏版)》请在第壹文秘上搜索。

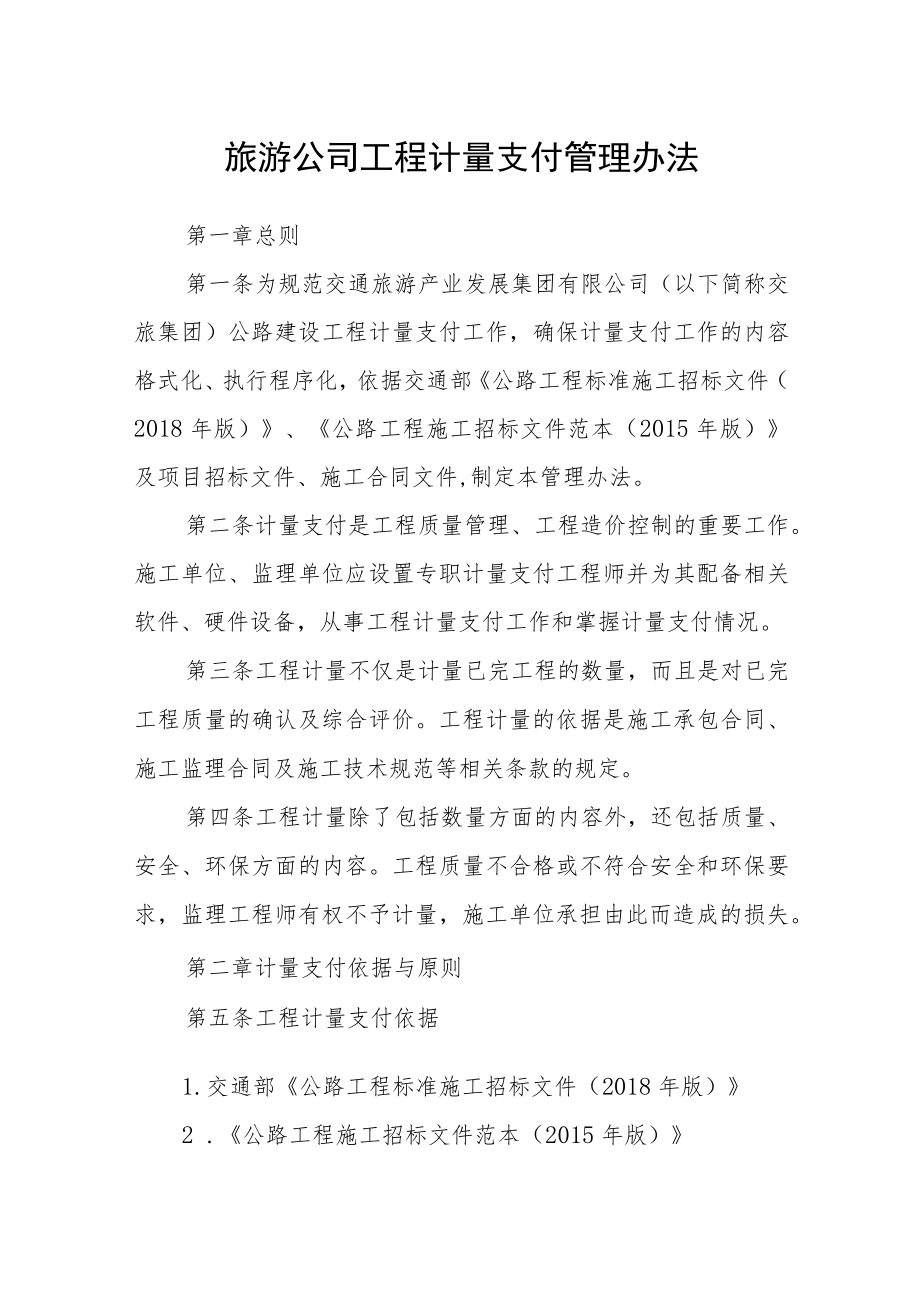

1、旅游公司工程计量支付管理办法第一章总则第一条为规范交通旅游产业发展集团有限公司(以下简称交旅集团)公路建设工程计量支付工作,确保计量支付工作的内容格式化、执行程序化,依据交通部公路工程标准施工招标文件(2018年版)、公路工程施工招标文件范本(2015年版)及项目招标文件、施工合同文件,制定本管理办法。第二条计量支付是工程质量管理、工程造价控制的重要工作。施工单位、监理单位应设置专职计量支付工程师并为其配备相关软件、硬件设备,从事工程计量支付工作和掌握计量支付情况。第三条工程计量不仅是计量已完工程的数量,而且是对已完工程质量的确认及综合评价。工程计量的依据是施工承包合同、施工监理合同及施工技术

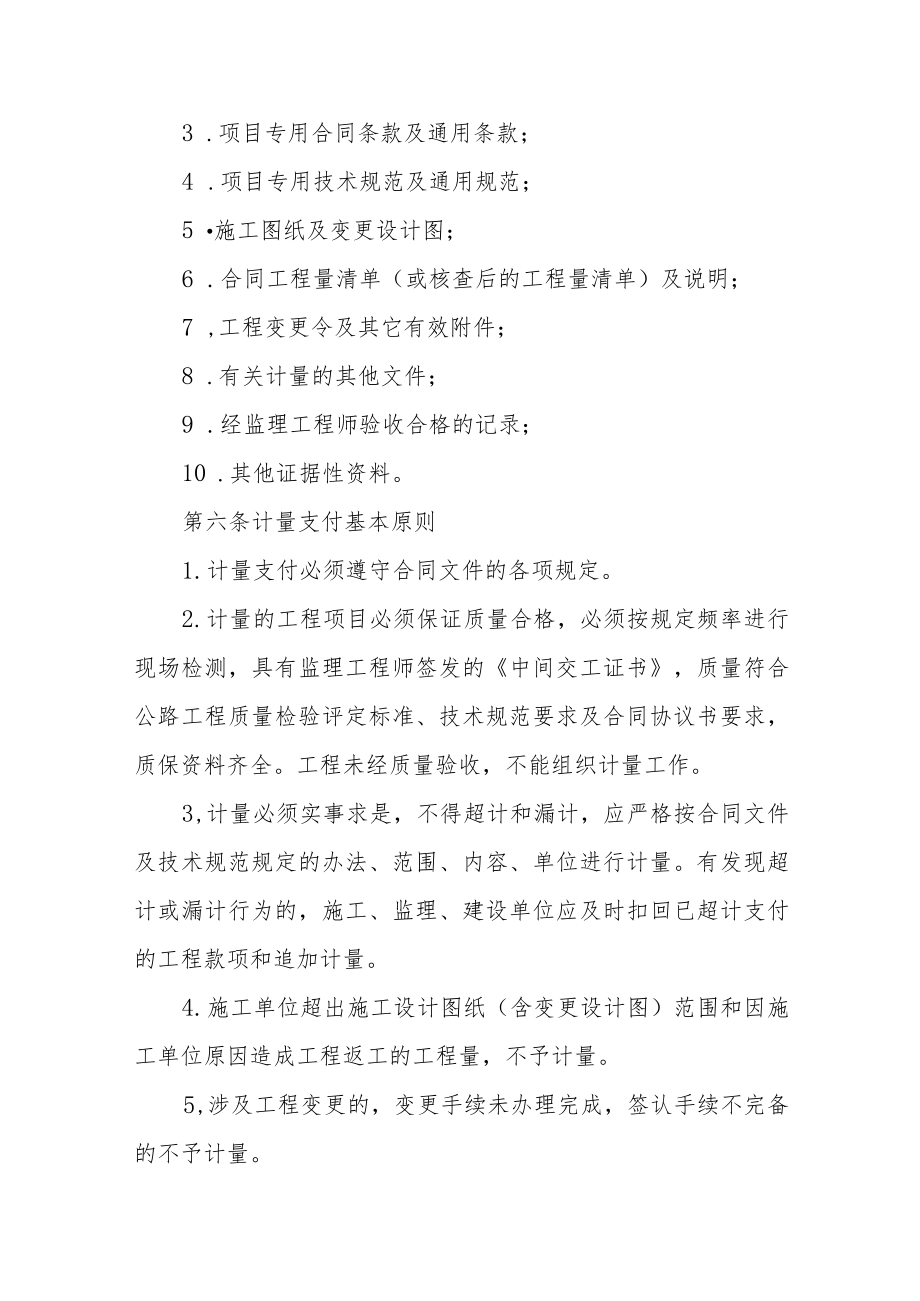

2、规范等相关条款的规定。第四条工程计量除了包括数量方面的内容外,还包括质量、安全、环保方面的内容。工程质量不合格或不符合安全和环保要求,监理工程师有权不予计量,施工单位承担由此而造成的损失。第二章计量支付依据与原则第五条工程计量支付依据1.交通部公路工程标准施工招标文件(2018年版)2 .公路工程施工招标文件范本(2015年版)3 .项目专用合同条款及通用条款;4 .项目专用技术规范及通用规范;5 施工图纸及变更设计图;6 .合同工程量清单(或核查后的工程量清单)及说明;7 ,工程变更令及其它有效附件;8 .有关计量的其他文件;9 .经监理工程师验收合格的记录;10 .其他证据性资料。第六条计
3、量支付基本原则1.计量支付必须遵守合同文件的各项规定。2.计量的工程项目必须保证质量合格,必须按规定频率进行现场检测,具有监理工程师签发的中间交工证书,质量符合公路工程质量检验评定标准、技术规范要求及合同协议书要求,质保资料齐全。工程未经质量验收,不能组织计量工作。3,计量必须实事求是,不得超计和漏计,应严格按合同文件及技术规范规定的办法、范围、内容、单位进行计量。有发现超计或漏计行为的,施工、监理、建设单位应及时扣回已超计支付的工程款项和追加计量。4.施工单位超出施工设计图纸(含变更设计图)范围和因施工单位原因造成工程返工的工程量,不予计量。5,涉及工程变更的,变更手续未办理完成,签认手续不

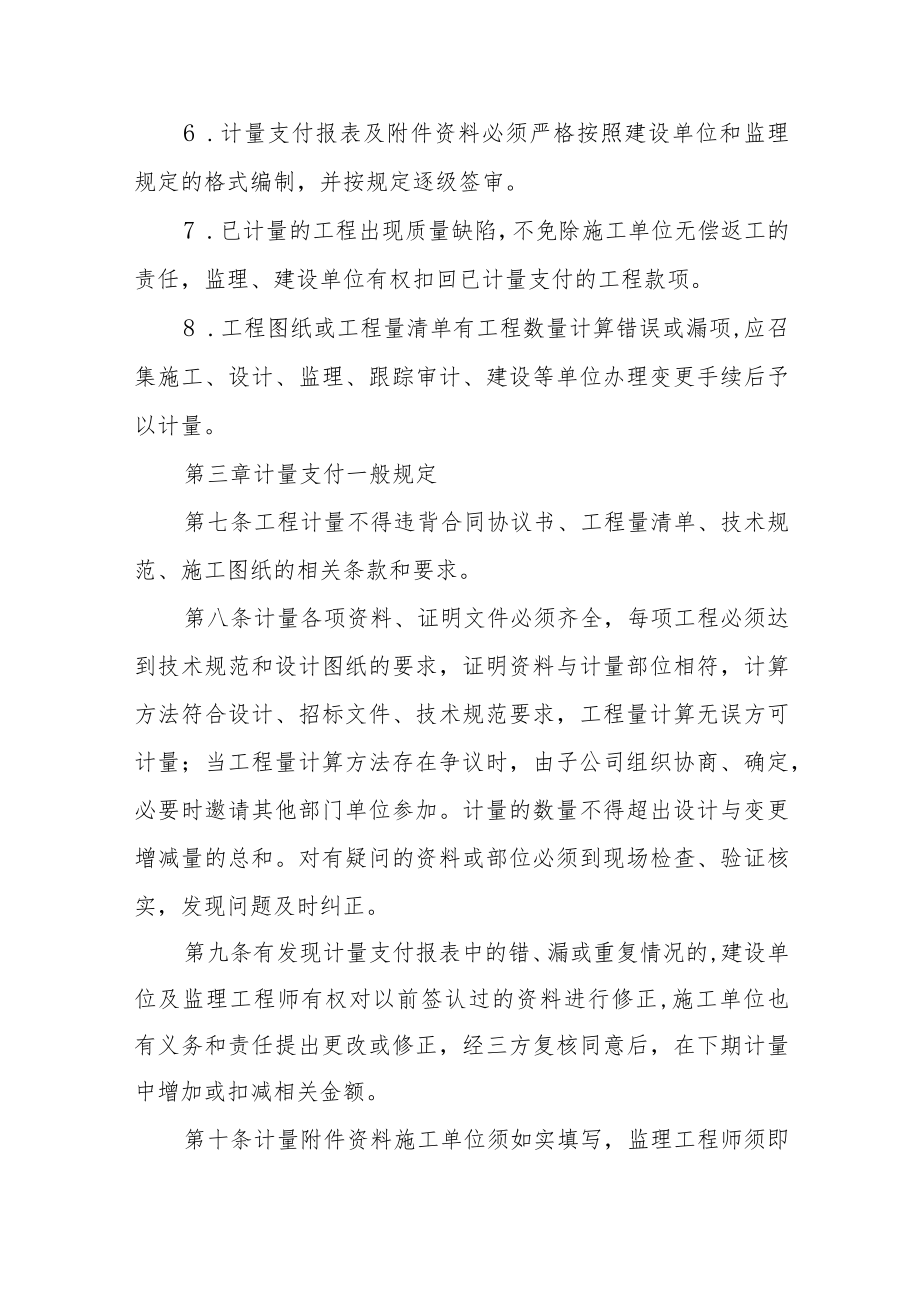

4、完备的不予计量。6 .计量支付报表及附件资料必须严格按照建设单位和监理规定的格式编制,并按规定逐级签审。7 .已计量的工程出现质量缺陷,不免除施工单位无偿返工的责任,监理、建设单位有权扣回已计量支付的工程款项。8 .工程图纸或工程量清单有工程数量计算错误或漏项,应召集施工、设计、监理、跟踪审计、建设等单位办理变更手续后予以计量。第三章计量支付一般规定第七条工程计量不得违背合同协议书、工程量清单、技术规范、施工图纸的相关条款和要求。第八条计量各项资料、证明文件必须齐全,每项工程必须达到技术规范和设计图纸的要求,证明资料与计量部位相符,计算方法符合设计、招标文件、技术规范要求,工程量计算无误方可计
5、量;当工程量计算方法存在争议时,由子公司组织协商、确定,必要时邀请其他部门单位参加。计量的数量不得超出设计与变更增减量的总和。对有疑问的资料或部位必须到现场检查、验证核实,发现问题及时纠正。第九条有发现计量支付报表中的错、漏或重复情况的,建设单位及监理工程师有权对以前签认过的资料进行修正,施工单位也有义务和责任提出更改或修正,经三方复核同意后,在下期计量中增加或扣减相关金额。第十条计量附件资料施工单位须如实填写,监理工程师须即时签认,时间不得与开工时间、施工时间、自检时间、抽检时间顺序相矛盾,试验资料数据要与实际现场施工情况相符,否则将视为虚假资料,不予计量,并追究相关责任人的责任。第十一条成
6、品、半成品等外购件须附出厂合格证书、质检报告、抽检试验报告。第十二条安全生产专项费用支付按各行业管理部门规定执行并单独提交建设单位审查和存档。第十三条为避免路基工程出现工程计量的超计、多计和漏计,施工单位应在施工设计断面图上绘制当期经监理工程师确认的计量标线,并通过CAD制图软件计算断面积,下期计量时仅需在上期基础上重新绘制计量标线后计算面积即可,施工单位在计量支付时应提交横断面图的CAD电子文档供监理和建设单位审核。第十四条工程计量中期支付时,子公司需核查项目合同履约担保是否在有效性期内,如已经过期的必须第一时间完成续保手续,如项目已达退保条件,第一时间办理退保手续,否则应先暂停工程计量支付
7、;工程支付报表报审签字盖章结束后,计量资料由施工单位提交建设单位、监理办、跟踪审计存档,本工作必须在下期工程计量上报前完成,否则暂停下期工程计量。第十五条工程计量款累计支付至合同价的80%时,暂停支付。工程经甩项、变更后,实际完成工程造价达不到招标签约合同价,以减少后的实际工程总价的80%来控制;工程经变更后实际完成工程造价等于或者超过招标签约合同价,以招标签约合同价的80%来控制。交工验收通过并达到合同要求时,支付至合同价的85%,以最后一期经跟踪审计审核后的累计工程计量总额的85%来控制,剩余工程款待工程结算完成并通过有关部门稽核后按照合同规定支付。第四章计量的主要资料及要求第十六条计量的
8、主要资料及要求1.计量的主要资料按公路工程施工统一用表(简称统一用表)编写,作为中间计量的附件,主要含以下资料:(1)分项工程检验申请和中间交验审批表及有关经监理工程师签证的自检资料;(2)工程设计变更令(如有);(3)其他相关附件、试验检测资料和附图。2.要求(1)中间计量支付用表必须清楚真实地填写计量记录结果,并附有简图、计算式和说明,经监理工程师和施工单位相关人员审核签认;(2)凡是与工程计量有关的凭证,施工单位均应提交驻地监理工程师审核,此外中间计量支付用表等有关资料复印件连同月报表一起上报审核。施工单位应完整保存一套与工程计量有关的详细资料,以便核查。(3)对一次完成计量的项目必须有
9、中间交工证书;对分次完成计量的项目,最后一次完成计量必须有中间交工证书,中间分次计量的,需附质量检验凭证。第五章计量支付程序第十七条施工单位应当在每月25日前将当月或合并数月汇总工程计量支付申请资料(一式一份未装订的书面资料)报监理办审查。施工单位申报的计量支付资料为计量支付报表及其附件,附件包括中间计量资料和有关证明资料,其中在中间计量表中应列出详细计算式和简图。第十八条监理工程师对施工单位上报的计量支付资料要认真计算、核实,按合同文件所规定的方法、范围、内容、单位计量,对不符合合同文件要求的工程不得计量,对于不合格工程数量应坚决扣除,监理工程师对施工单位的交工数量有疑问,可进行现场复核,发
10、现问题可写出书面意见将存在问题部分退回施工单位修改,施工单位修改后经复查无误方可上报。监理办应在7天内完成对施工单位提交资料的审核,总监理工程师审核后按计量支付报表传递单(见附表1)签字后报建设单位。第十九条开工预付款应在施工单位填写开工动员预付款支付证书报监理审核,并按合同要求提供合同协议书、履约担保、农民工工资支付担保凭证、开工预付款担保等相关资料,监理审核后报建设单位审批。第二十条子公司工程科收到计量支付月报表后,应及时完成计量资料审核。第二十一条计量支付报表传递单审核结束后,施工单位填写工程资金拨付申请审核单(见附表2),经子公司工程科审核后报各子公司负责人审核,子公司审核同意后报送集
11、团审批。施工单位工程计量支付程序详见附表6o第二十二条交工结算在工程通过交工验收合格后,根据审计机构审计的金额由施工单位向监理办提交交(竣)工结算计量支付申请表(见附表5),监理办审核同意后报工程科审核,工程科审核同意后报各子公司审核或审批(如是集团项目,子公司审核同意后须上报交旅集团审批)。第二十三条竣工最终结清在工程通过竣工验收达到合同要求后,由施工单位向监理办提交交(竣)工结算计量支付申请表(见附表5)和竣工计量支付报告(按照统一用表)审核,监理办审核同意后报工程科审核,工程审核同意后报各子公司审核或审批(如是集团项目,子公司审核同意后须上报交旅集团审批)。第六章监理服务费用的计量支付第二十四条监理办按合同条款及公路工程施工监理统一用表要求填报监理服务费支付报表,建设单位应在收到当期监理服务费支付报表后按规定完成审核工作,工程科审核同意后报各子公司审核或审批(如是集团项目,子公司审核同意后须上报交旅集团审批)。第二十五条监理办在完成当期监理服务费结算后,将当期的监理服务费支付报表送工程科、跟踪审计存档备案。本工作必须在下期监理服务费支付报表上报前完成,否则暂停下期监理费的计量。第七章附则第二十六条本办法由交旅集团负责解释。第二十七条本办法自发文之日起施行。
