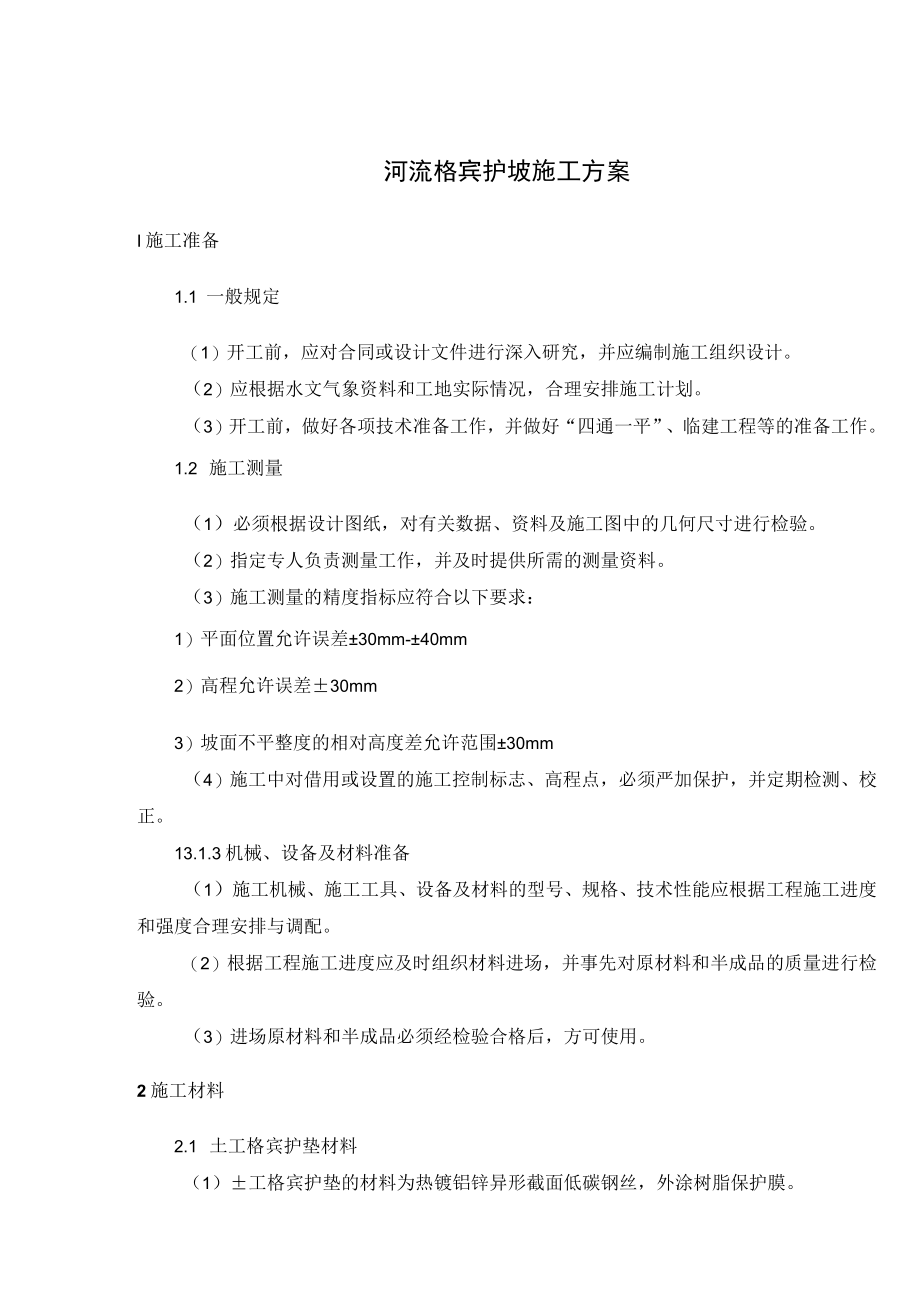

1、河流格宾护坡施工方案I施工准备1.1 一般规定(1)开工前,应对合同或设计文件进行深入研究,并应编制施工组织设计。(2)应根据水文气象资料和工地实际情况,合理安排施工计划。(3)开工前,做好各项技术准备工作,并做好“四通一平”、临建工程等的准备工作。1.2 施工测量(1)必须根据设计图纸,对有关数据、资料及施工图中的几何尺寸进行检验。(2)指定专人负责测量工作,并及时提供所需的测量资料。(3)施工测量的精度指标应符合以下要求:1)平面位置允许误差30mm-40mm2)高程允许误差30mm3)坡面不平整度的相对高度差允许范围30mm(4)施工中对借用或设置的施工控制标志、高程点,必须严加保护,并
2、定期检测、校正。13.1.3机械、设备及材料准备(1)施工机械、施工工具、设备及材料的型号、规格、技术性能应根据工程施工进度和强度合理安排与调配。(2)根据工程施工进度应及时组织材料进场,并事先对原材料和半成品的质量进行检验。(3)进场原材料和半成品必须经检验合格后,方可使用。2施工材料2.1 土工格宾护垫材料(1)工格宾护垫的材料为热镀铝锌异形截面低碳钢丝,外涂树脂保护膜。钢丝材质必须符合GBT700-1988标准规定。表6-13钢丝参数表钢丝类型网格钢丝边端钢丝绞边钢丝网格钢丝边端钢丝绞边钢丝钢丝直径mm2.73.422.22.72钢丝公差()6mm0.060.070.050.050.06
3、0.05最小镀锌量gm2245265215225245215(2) 土工格宾护垫箱必须由专用机械编织成的热镀铝锌异形截面低碳钢丝蜂巢形格网片组装而成。(3)格网片的网孔:网箱为80X10Omm、护垫为60X8Omm。(4)格宾护垫需采用优质低碳钢丝,钢丝的抗拉强度不少于380Mpa0(5)钢丝与树脂膜必须紧密结合,当钢丝绕具有4倍钢丝直径的心轴6周时,用手指摩擦钢丝,其不会剥落或开裂,符合国家标准;(6)覆塑指标:色度:灰色;比重:1.351.40kgdm3;硬度:90100(邵氏硬度A型);抗拉强度:不低于20.6MPa;断裂延伸率:不低于200%;重量损失:温度105C,24小时后,重量损
4、失小于5%;残余灰烬:小于2%。(7)翻边要求:为加强网面与边端钢丝的连接强度,需采用专业的翻边机将网面钢丝缠绕在边缘钢丝上22.5圈,不能采用手工绞。(8)绞边钢丝必须采用与网面钢丝一样材质的钢丝,并且按照间隔1015cm单圈一双圈交替绞合。9 9)土工格宾网材质量应提供国家级质量监督检验中心的质检报告。(10)镀锌覆塑钢丝的耐久性应不小于50年。10 2填充料(1)填充料必须是坚固密实、耐风化的石料,严禁使用风化石。石料质量应符合水利水电工程天然建筑材料勘察规程(SDJ17-78)的规定。(2)填充石料(碎石或卵石)的粒径必须符合设计要求,土工格宾网箱应控制在粒径825Cm的占80%以上,

5、其余以良好级配的碎石填满空隙;土工格宾护垫应控制在粒径815Cm的占90%以上,其余依设计要求。(3)填充石料应采用粒径级配好的碎石或卵石。3士工格宾护垫施工3.1 一般规定(1)土工格宾护垫一般用作护坡或护底,首先按设计要求削坡或平整铺设面,坡面或基底面应平整、密实、无杂质。(2)现场如遇较差的地基土质时(如遇流沙、淤泥等),应另作地基处理后再铺设护垫。(3)按设计要求铺设防渗土工膜施工应符合SL260-98标准的6.6条规定。(4)按设计要求铺设土工织物或反滤层施工应符合SL260-98标准的6.7条规定。3.2 组装土工格宾护垫(1)间隔网与网身应呈900相交后,才可进入绑扎工序。(2)
6、绑扎用的钢丝必须与网线同材质。(3)每道绑扎必须是双股线并绞紧。(4)护垫组的间隔网与网身间绑扎道数必须符合以下要求:1)间隔网与网身的四处交角各绑扎一道;2)间隔网与网身交接处,每间隔15Cm绑扎一道。(5)护垫组必须按设计图示位置依次安放到位。(6)护垫组间相邻的上下框线或折线,必须符合每间隔15Cm绑扎一道要求。3.3 填充石料施工(1)石料规格质量必须符合设计要求。(2)严禁往单个网格内填入石料,必须同时均匀的向一组护垫的各网格内填入石料。(3)填充石料可一次填满高度,空隙用小碎石填塞,应采取适当的捣实措施,以保证箱体内填充料的密实度。填充石料顶面宜适当高出护垫。(4)石料应填充密实。
7、(5)裸露的填充石料,表面应铺砌整平,石料间相互搭接。13.3.4封盖施工(1)必须在面层石料铺砌整平后,方可进入封盖施工工序。(2)盖网片及框线与护垫组边框线间交(框)线必须每间隔25cm绑扎一道。(3)应将盖网片及框线与护垫组边框线间的所有相交(框)线绑扎在一起。4质量控制4.1 一般规定(1)建立健全完善的质量保证体系,承担工程质量的自检任务,实行全面质量管理。(2)工程质量检测人员所需资质条件以及工程质量检验的职责范围、工作程序、事故处理、数据处理等要求,均应符合水利水电工程施工质量评定规程(试行)(SL176-1996)的规定。(3)保证检测成果、材料检验资料的真实性,严禁伪造或任意
8、舍弃成果和资料;质量检测记录应妥善保存,严禁涂改或自行销毁。(4)土工格宾防护工程施工质量应包括内在质量和外观质量。(5)必须在每一道工序进行自检、抽检合格后,方可继续下道工序。(6)质量检测部位应有代表性,且应在面上均匀分布,不得随意挑选。(7)隐蔽工程应会同监理一起检验,或拍照留底。4.2 材料质量控制(1)土工格宾网材的规格质量应重点检查下列内容:I)土工格宾的材料的物理性能、力学指标是否符合设计要求;2)网孔孔径是否符合4.12.2.1第3条要求;3)外涂树脂膜质量是否符合4.12.2.1第6条要求。(2)填充石料的质量及规格应重点检查下列内容:1)石料质量是否符合4.1222第1条规
9、定;2)石料粒径是否符合4.12.2.2第2条规定。(3)土工织物的质量控制,应重点检查下列内容:1)透水土工织物的质量和规格是否符合设计要求;2)防渗土工织物的质量和规格是否符合设计要求。4.3土工格宾护垫施工质量控制(1)铺设护垫的坡面、铺设面的平整度、土体密实度是否符合设计要求。(2)检验坡面、铺设面的平面位置、高程是否符合设计要求。(3)检查反滤层、防渗土工膜的施工是否符合13.3.1第3条及第4条规定。(4)检查护垫组拼装工序、工艺是否符合1332条规定。(5)检查护垫几何尺寸是否符合下列要求:1)高度(H)允许偏差:10%;2)宽度(B)允许偏差:3%;3)长度(L)允许偏差:3%
10、。(6)检查填充石料的施工程序、施工工艺是否符合4.12.3.3条规定。(7)抽查护垫面层平整度是否符合高差W3cm的规定。(8)单元工程划分,每500m2左右划分为一个单元。5工程验收(1)土工格宾防护工程验收可划分为分部工程验收和竣工验收两个阶段。验收组或验收委员会的组成按水利水电建设工程验收规程的要求进行。(2)分部工程完成后应及时进行验收。隐蔽工程验收可分段进行,完工一段验收一段。前道工序未经验收,施工单位不得进行下一道工序施工。(3)分部工程验收的图纸,资料和成果应按竣工验收的标准制备。(4)工程完工后,施工单位必须提交经工地负责人签署的下列文件和资料:1)竣工图纸;2)施工中有关变更的说明和记录;3)单元工程质量评定表;4)隐蔽工程检查记录,照片或摄像资料;5)质量事故记录分析资料及处理结果;6)施工单位的试验、测量原始资料及主要材料的质保书和抽样检验资料;7)施工单位的工程质量自检报告;8)施工总结报告和清单;9)施工大事记。(5)竣工验收合格后,应将所有资料整理成册,移交管理单位,并抄报有关部门备查。
