《浆砌石工程施工方案.docx》由会员分享,可在线阅读,更多相关《浆砌石工程施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

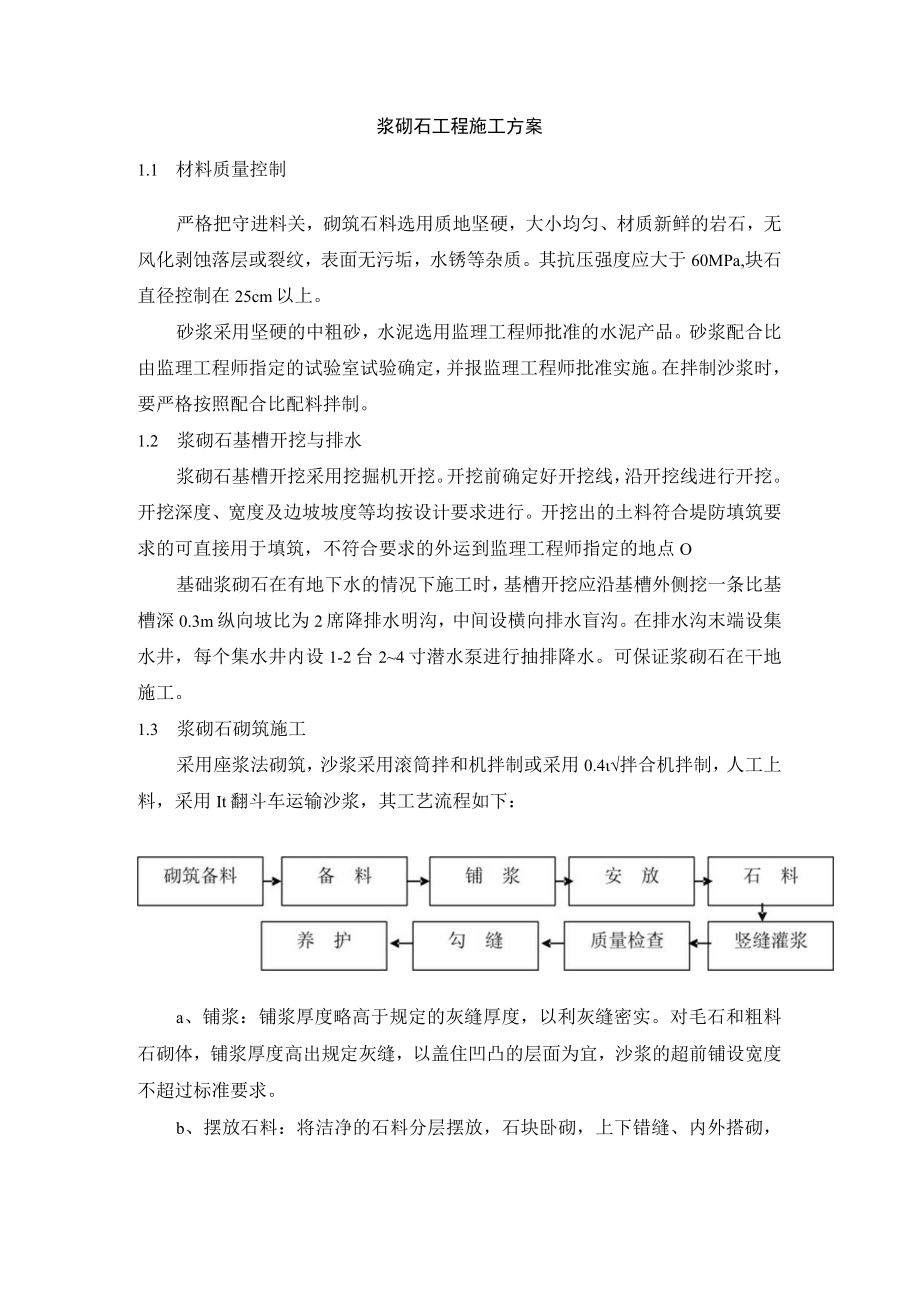

1、浆砌石工程施工方案1.1 材料质量控制严格把守进料关,砌筑石料选用质地坚硬,大小均匀、材质新鲜的岩石,无风化剥蚀落层或裂纹,表面无污垢,水锈等杂质。其抗压强度应大于60MPa,块石直径控制在25cm以上。砂浆采用坚硬的中粗砂,水泥选用监理工程师批准的水泥产品。砂浆配合比由监理工程师指定的试验室试验确定,并报监理工程师批准实施。在拌制沙浆时,要严格按照配合比配料拌制。1.2 浆砌石基槽开挖与排水浆砌石基槽开挖采用挖掘机开挖。开挖前确定好开挖线,沿开挖线进行开挖。开挖深度、宽度及边坡坡度等均按设计要求进行。开挖出的土料符合堤防填筑要求的可直接用于填筑,不符合要求的外运到监理工程师指定的地点O基础浆

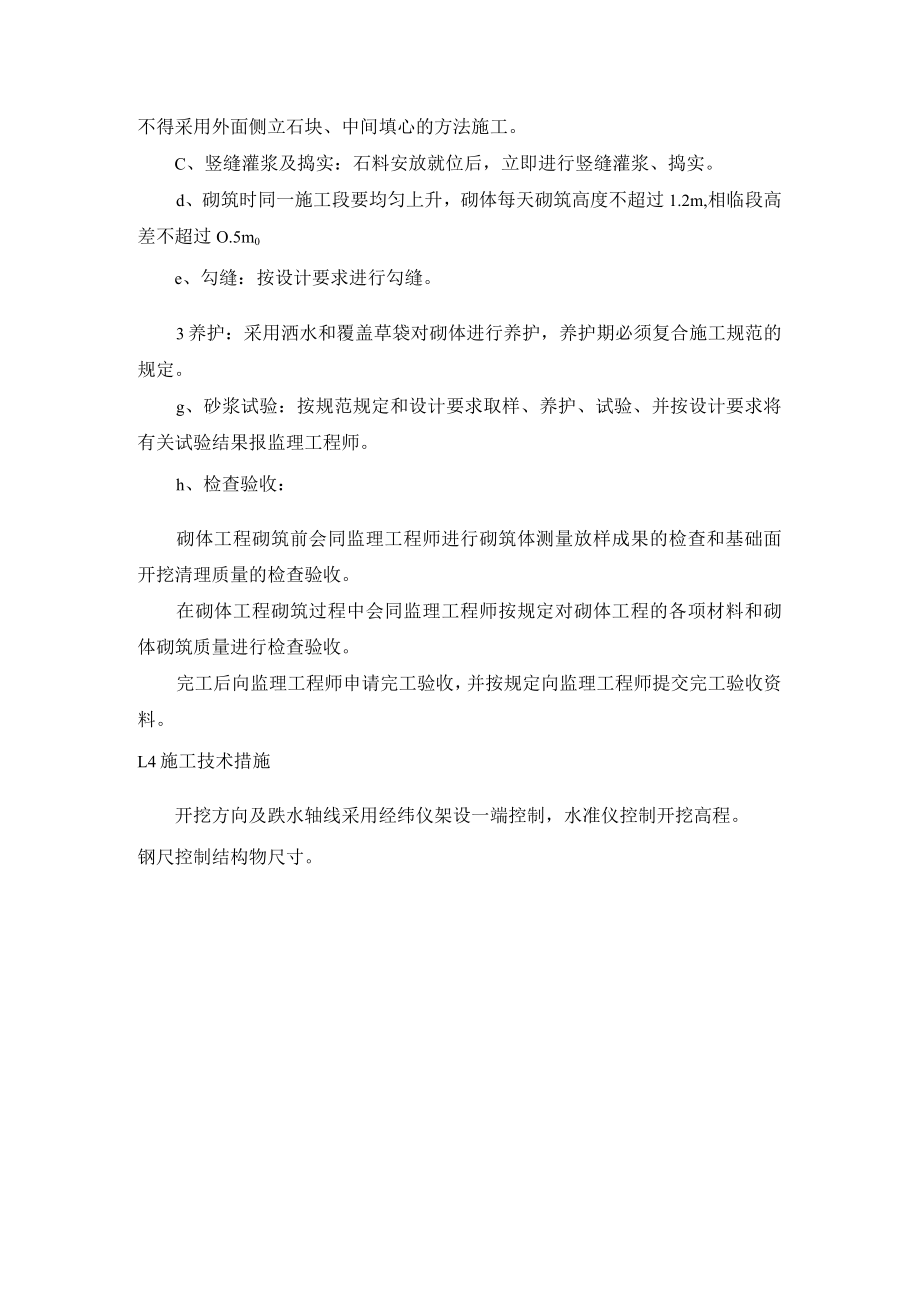

2、砌石在有地下水的情况下施工时,基槽开挖应沿基槽外侧挖一条比基槽深0.3m纵向坡比为2席降排水明沟,中间设横向排水盲沟。在排水沟末端设集水井,每个集水井内设1-2台24寸潜水泵进行抽排降水。可保证浆砌石在干地施工。1.3 浆砌石砌筑施工采用座浆法砌筑,沙浆采用滚筒拌和机拌制或采用0.4拌合机拌制,人工上料,采用It翻斗车运输沙浆,其工艺流程如下:a、铺浆:铺浆厚度略高于规定的灰缝厚度,以利灰缝密实。对毛石和粗料石砌体,铺浆厚度高出规定灰缝,以盖住凹凸的层面为宜,沙浆的超前铺设宽度不超过标准要求。b、摆放石料:将洁净的石料分层摆放,石块卧砌,上下错缝、内外搭砌,不得采用外面侧立石块、中间填心的方法
3、施工。C、竖缝灌浆及捣实:石料安放就位后,立即进行竖缝灌浆、捣实。d、砌筑时同一施工段要均匀上升,砌体每天砌筑高度不超过1.2m,相临段高差不超过O.5m0e、勾缝:按设计要求进行勾缝。3养护:采用洒水和覆盖草袋对砌体进行养护,养护期必须复合施工规范的规定。g、砂浆试验:按规范规定和设计要求取样、养护、试验、并按设计要求将有关试验结果报监理工程师。h、检查验收:砌体工程砌筑前会同监理工程师进行砌筑体测量放样成果的检查和基础面开挖清理质量的检查验收。在砌体工程砌筑过程中会同监理工程师按规定对砌体工程的各项材料和砌体砌筑质量进行检查验收。完工后向监理工程师申请完工验收,并按规定向监理工程师提交完工验收资料。L4施工技术措施开挖方向及跌水轴线采用经纬仪架设一端控制,水准仪控制开挖高程。钢尺控制结构物尺寸。
