消防机构建设工程消防验收流程图办理时限20个工作日.docx

上传人:p** 文档编号:248413 上传时间:2023-04-19 格式:DOCX 页数:2 大小:71.10KB
下载 相关 举报

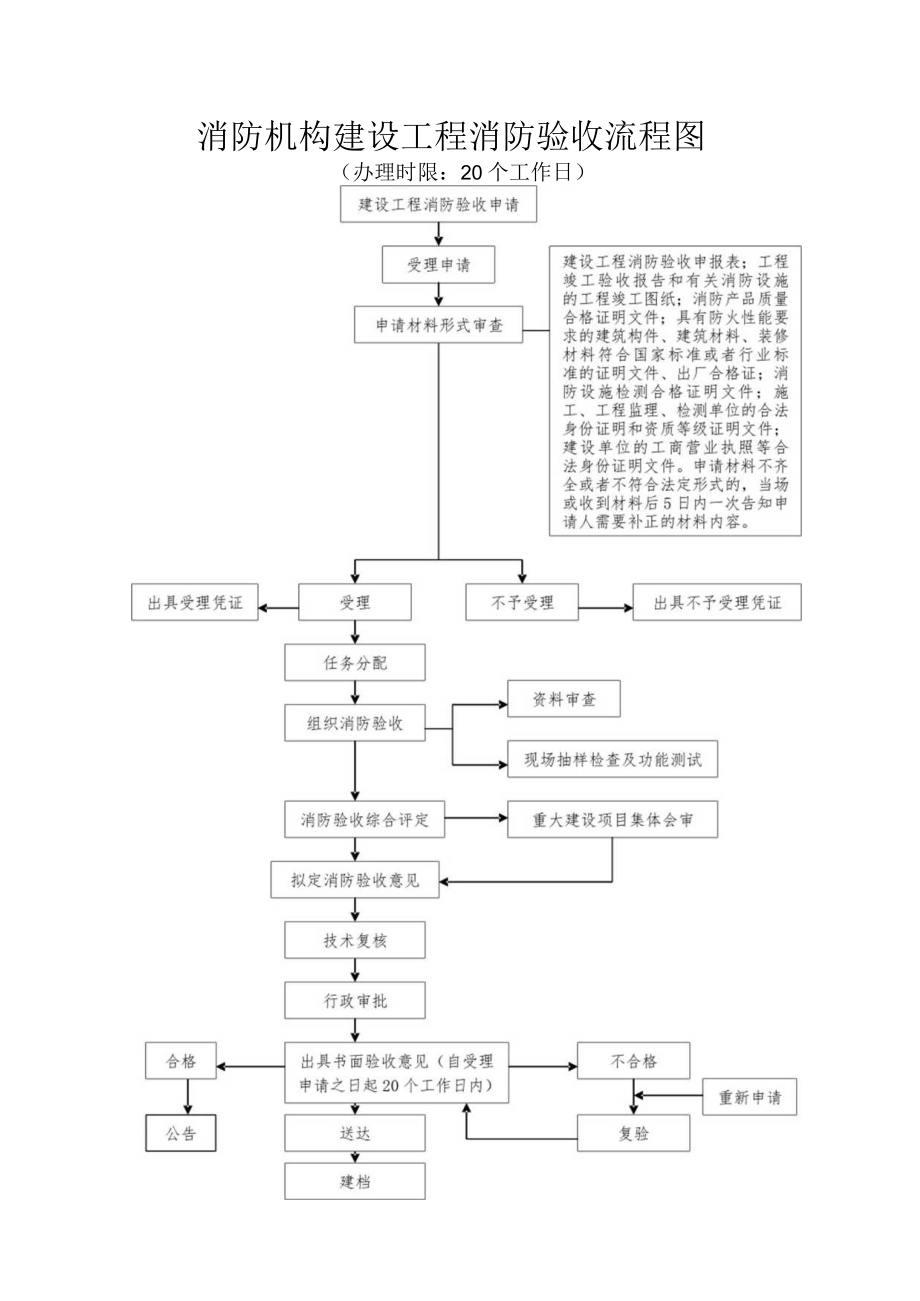

消防机构建设工程消防验收流程图办理时限20个工作日.docx_第1页
第1页 / 共2页
消防机构建设工程消防验收流程图办理时限20个工作日.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《消防机构建设工程消防验收流程图办理时限20个工作日.docx》由会员分享,可在线阅读,更多相关《消防机构建设工程消防验收流程图办理时限20个工作日.docx(2页珍藏版)》请在第壹文秘上搜索。

1、消防机构建设工程消防验收流程图(办理时限:20个工作日)申报材料(-)建设工程消防验收申报表1、该表到行政服务中心消防窗口领取;2、严格按照表格内容进行填写,设计、施工、监理、检测单位涉及到多家单位的,土建、消防、装修、暖通等专业为甲方分包的分别在申报表中加盖竣工章,内容要求准确、详实,所有表格涉及内容不得漏填。(二)工程竣工验收报告;1、要求内容填写完整,盖章清晰。2、要求使用住建局提供的工程竣工验收报告(制式红本)。(三)消防产品质量合格证明文件;1、要求提供型式认可证书、检验报告原件,如采用复印件需加盖消防产品生产企业公章。2、消防产品进场的监理查验报告原件。3、防火门购货合同原件,若采

2、用复印件需加盖建设单位及生产企业公章。(四)外墙保温材料见证取样报告、见证取样抽样检验单(五)消防产品地方监督抽检报告1、报告包括消防产品地方监督抽检报告、消防产品监督检验单、消防产品申报表、消防产品确认单。(六)消防设施、电气防火技术检测合格证明文件;(七)施工、工程监理、检测单位的合法身份证明和资质等级证明文件;1、工商营业执照复印件需加盖公章,资质等级证书加盖企业公章。(八)其他依法需要提供的材料。1、结构图除外的全套工程竣工图纸(须分类装订成册),要求加盖竣工章并填写完整,并提供图纸电子版。2、消防设计文件,要求加盖竣工章并填写完整。3、建设工程消防设计审核意见书复印件,要求加盖建设单位公章。4、自动消防设施施工、调试、验收记录。5、隐蔽工程施工、验收记录。6、永久用水、用电证明7、授权委托书(附法人与被授权人身份证复印件)8、全套资料的电子版扫描件。注:单位先组织相关人员自验,自验合格提供验收情况报告后申请验收,同时,甲、乙双方法人或本单位负责人及设计、施工(土建、消防及外墙保温、防火门、防排烟等消防产品供应方)、监理及涉及到盖章单位等相关人员到场,验收不合格的按照法律法规对相关责任单位进行处罚后复验。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
