《混凝土和钢筋混凝土工程施工方案.docx》由会员分享,可在线阅读,更多相关《混凝土和钢筋混凝土工程施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

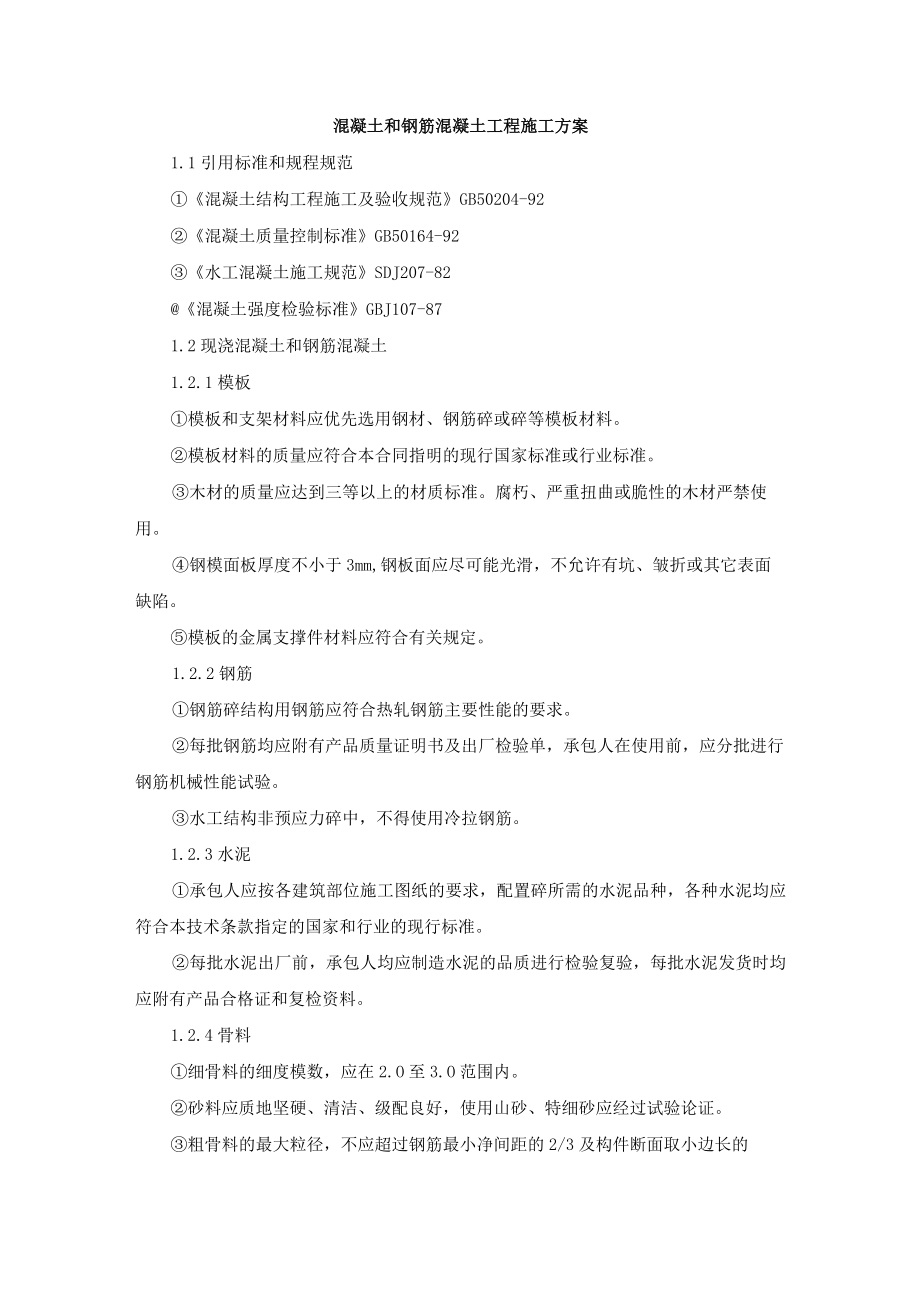

1、混凝土和钢筋混凝土工程施工方案1.1引用标准和规程规范混凝土结构工程施工及验收规范GB50204-92混凝土质量控制标准GB50164-92水工混凝土施工规范SDJ207-82混凝土强度检验标准GBJ107-871.2现浇混凝土和钢筋混凝土1.2.1模板模板和支架材料应优先选用钢材、钢筋碎或碎等模板材料。模板材料的质量应符合本合同指明的现行国家标准或行业标准。木材的质量应达到三等以上的材质标准。腐朽、严重扭曲或脆性的木材严禁使用。钢模面板厚度不小于3mm,钢板面应尽可能光滑,不允许有坑、皱折或其它表面缺陷。模板的金属支撑件材料应符合有关规定。1.2.2钢筋钢筋碎结构用钢筋应符合热轧钢筋主要性能

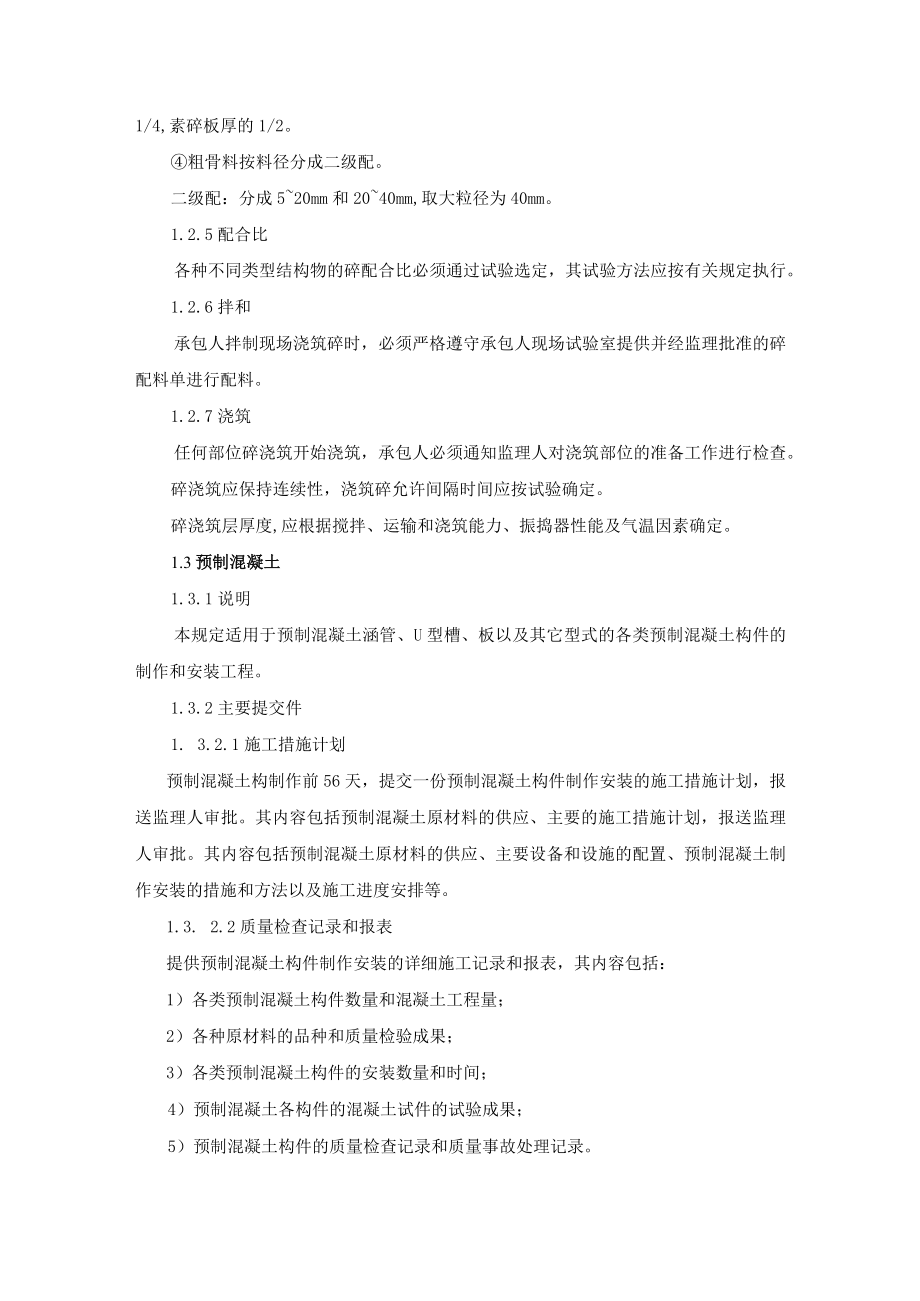

2、的要求。每批钢筋均应附有产品质量证明书及出厂检验单,承包人在使用前,应分批进行钢筋机械性能试验。水工结构非预应力碎中,不得使用冷拉钢筋。1.2.3水泥承包人应按各建筑部位施工图纸的要求,配置碎所需的水泥品种,各种水泥均应符合本技术条款指定的国家和行业的现行标准。每批水泥出厂前,承包人均应制造水泥的品质进行检验复验,每批水泥发货时均应附有产品合格证和复检资料。1.2.4骨料细骨料的细度模数,应在2.O至3.O范围内。砂料应质地坚硬、清洁、级配良好,使用山砂、特细砂应经过试验论证。粗骨料的最大粒径,不应超过钢筋最小净间距的2/3及构件断面取小边长的1/4,素碎板厚的1/2。粗骨料按料径分成二级配。
3、二级配:分成520mm和2040mm,取大粒径为40mm。1.2.5配合比各种不同类型结构物的碎配合比必须通过试验选定,其试验方法应按有关规定执行。1.2.6拌和承包人拌制现场浇筑碎时,必须严格遵守承包人现场试验室提供并经监理批准的碎配料单进行配料。1.2.7浇筑任何部位碎浇筑开始浇筑,承包人必须通知监理人对浇筑部位的准备工作进行检查。碎浇筑应保持连续性,浇筑碎允许间隔时间应按试验确定。碎浇筑层厚度,应根据搅拌、运输和浇筑能力、振捣器性能及气温因素确定。1.3预制混凝土1.3.1说明本规定适用于预制混凝土涵管、U型槽、板以及其它型式的各类预制混凝土构件的制作和安装工程。1.3.2主要提交件1.

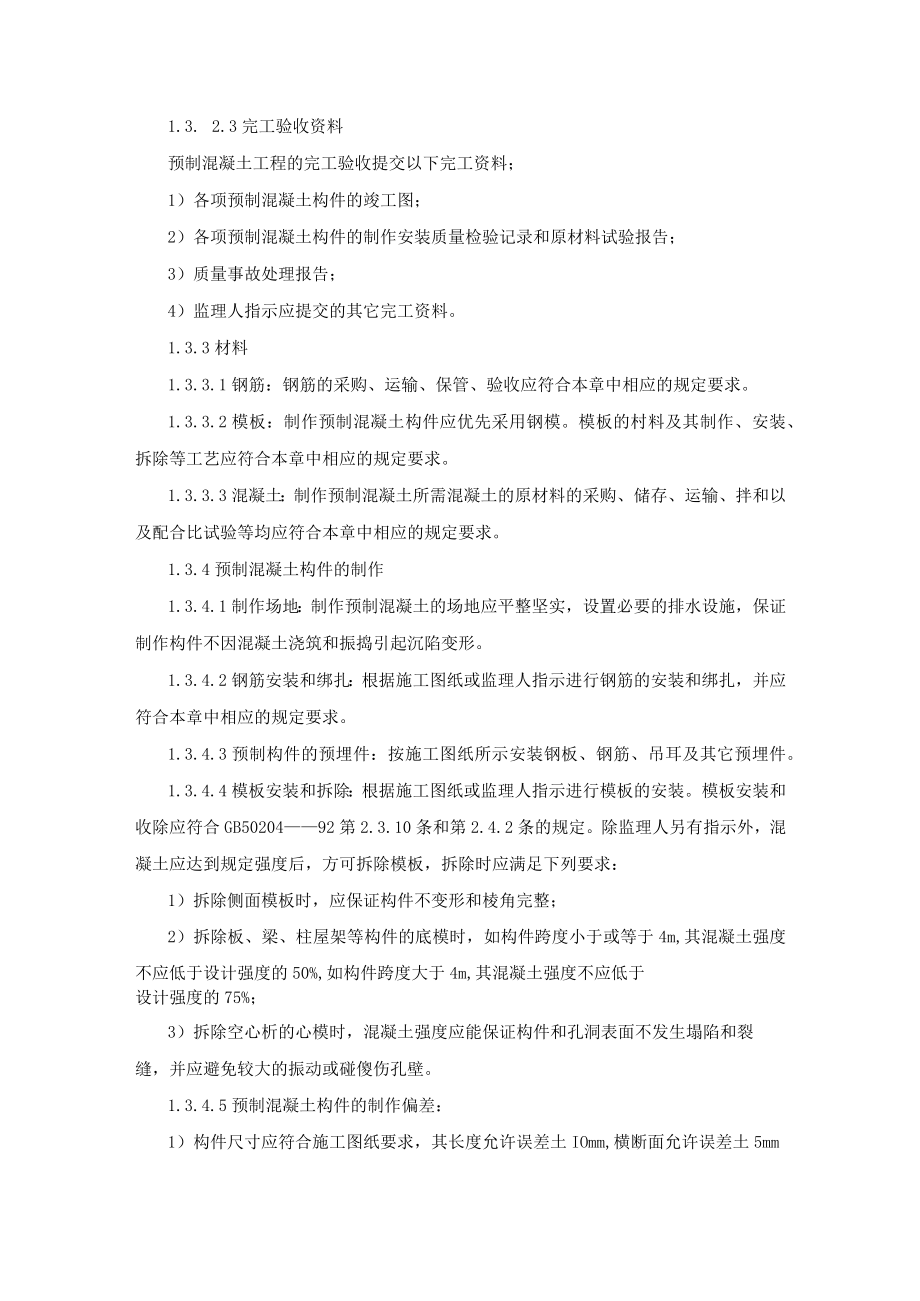

4、 3.2.1施工措施计划预制混凝土构制作前56天,提交一份预制混凝土构件制作安装的施工措施计划,报送监理人审批。其内容包括预制混凝土原材料的供应、主要的施工措施计划,报送监理人审批。其内容包括预制混凝土原材料的供应、主要设备和设施的配置、预制混凝土制作安装的措施和方法以及施工进度安排等。1.3. 2.2质量检查记录和报表提供预制混凝土构件制作安装的详细施工记录和报表,其内容包括:1)各类预制混凝土构件数量和混凝土工程量;2)各种原材料的品种和质量检验成果;3)各类预制混凝土构件的安装数量和时间;4)预制混凝土各构件的混凝土试件的试验成果;5)预制混凝土构件的质量检查记录和质量事故处理记录。1.
5、3. 2.3完工验收资料预制混凝土工程的完工验收提交以下完工资料;1)各项预制混凝土构件的竣工图;2)各项预制混凝土构件的制作安装质量检验记录和原材料试验报告;3)质量事故处理报告;4)监理人指示应提交的其它完工资料。1.3.3材料1.3.3.1钢筋:钢筋的采购、运输、保管、验收应符合本章中相应的规定要求。1.3.3.2模板:制作预制混凝土构件应优先采用钢模。模板的村料及其制作、安装、拆除等工艺应符合本章中相应的规定要求。1.3.3.3混凝土:制作预制混凝土所需混凝土的原材料的采购、储存、运输、拌和以及配合比试验等均应符合本章中相应的规定要求。1.3.4预制混凝土构件的制作1.3.4.1制作场
6、地:制作预制混凝土的场地应平整坚实,设置必要的排水设施,保证制作构件不因混凝土浇筑和振捣引起沉陷变形。1.3.4.2钢筋安装和绑扎:根据施工图纸或监理人指示进行钢筋的安装和绑扎,并应符合本章中相应的规定要求。1.3.4.3预制构件的预埋件:按施工图纸所示安装钢板、钢筋、吊耳及其它预埋件。1.3.4.4模板安装和拆除:根据施工图纸或监理人指示进行模板的安装。模板安装和收除应符合GB5020492第2.3.10条和第2.4.2条的规定。除监理人另有指示外,混凝土应达到规定强度后,方可拆除模板,拆除时应满足下列要求:1)拆除侧面模板时,应保证构件不变形和棱角完整;2)拆除板、梁、柱屋架等构件的底模时
7、,如构件跨度小于或等于4m,其混凝土强度不应低于设计强度的50%,如构件跨度大于4m,其混凝土强度不应低于设计强度的75%;3)拆除空心析的心模时,混凝土强度应能保证构件和孔洞表面不发生塌陷和裂缝,并应避免较大的振动或碰傻伤孔壁。1.3.4.5预制混凝土构件的制作偏差:1)构件尺寸应符合施工图纸要求,其长度允许误差土IOmm,横断面允许误差土5mm;2)局部不平(用2m直尺检查)允许误差5mm;3)构件不边续裂缝小于0.1mm,边角无损伤。1. 3.5养护及缺陷修补1.3. Ll养护;混凝土应用水养护14天,并满足本章中相应的规定要求,采用蒸汽养护时应符合GB5020492第LL4条规定。1.
8、 3.1.2表面修整:预制混凝土表面的修整应符合本章相应的规定要。1. 3.1.3成型偏差:预制混凝土浇筑的成型偏差应遵守GB50204第L1.6条的规定。1.3. 1.4合格标记:经监理人检查合格的预制混凝土构件应标有各格标志,并应标有构件的编号、制作日期和安装标记。未标有合格标志或缺损的构件不得使用。1.3.6运输、堆放、吊运和安装1.3.6.1运输:L预制混凝土构件的强度达到设计强度标准值的75席以上,才可对构件进行装运,卸车时应注意轻放,防止碰损。1. 3.6.2堆放:堆放场地应平整坚寮,构件堆放不得引起混凝土构件的损坏。堆垛高度应考虑构件强度、地面耐压力、垫木强度及垛体的稳定性。1.
9、3. 6.3吊运:吊运构件时,其混凝土强度不应低于施工图纸和监理人对其吊运的强度要求,吊点应按施工图纸的规定设置,起吊绳索与构件水平面的夹角不得小于45。:起吊大型构件和薄壁构件时,应注意避免构件变形,防止发生裂缝和损坏,在起吊前应做临时加固措施。1.4. 6.4构件安装:应按施工图纸或监理人的指示进行安装。安装前,应使用接头部位的金属件焊接应符合规定,应对全部焊缝的焊接质量进行严格检查后,方可灌注混凝土,灌注接缝的混凝土或砂浆不得低于构件混凝土强度等级。预制混凝土的安装偏差,不提超过GB5020492表1.3.10中的规定的数值。尚未达到设计强度的预制构件,应在安装完成后继续养护,只有在构件达到设计强度后,才允许承受全部设计荷载。1.3.7质量检查和验收预制混凝土构件的制人和安装要进行以下项目的检查和验收。1.3.7.1原材料的质量检验预制混凝土原材料的质量检验按本章中的规定执行。1.3.7.2预制混凝土构件制作安装质量的检查和验收1)预制混凝土浇筑过程中的混凝土取样试验应按本章中有关规定执行;2)按本章中的规定进行预制混凝土构件制作质量的检查;3)按施工图纸的要求和本章中有关条件进行预制混凝土构件安装质量的检查。1.3.7.3预制混凝土工程完工验收预制混凝土工程全部完工后,应按本合同通用合同条款中的规定申请完工验收,并按本章中相应的规定要求交完工资料。
