混凝土工程施工方案 (4).docx

上传人:p** 文档编号:248871 上传时间:2023-04-19 格式:DOCX 页数:4 大小:19.46KB
下载 相关 举报
混凝土工程施工方案 (4).docx_第1页
第1页 / 共4页
混凝土工程施工方案 (4).docx_第2页
第2页 / 共4页
混凝土工程施工方案 (4).docx_第3页
第3页 / 共4页
混凝土工程施工方案 (4).docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《混凝土工程施工方案 (4).docx》由会员分享,可在线阅读,更多相关《混凝土工程施工方案 (4).docx(4页珍藏版)》请在第壹文秘上搜索。

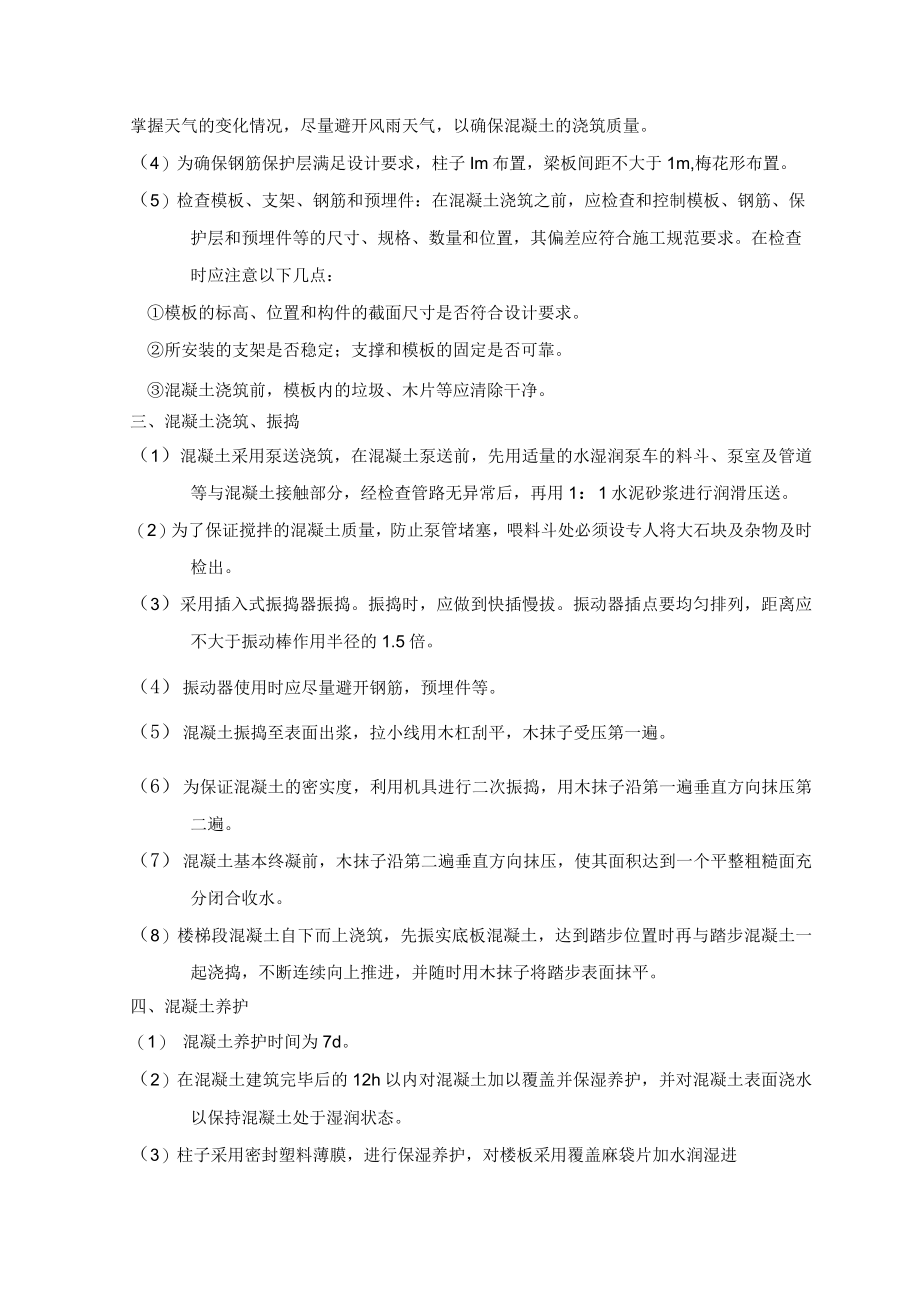

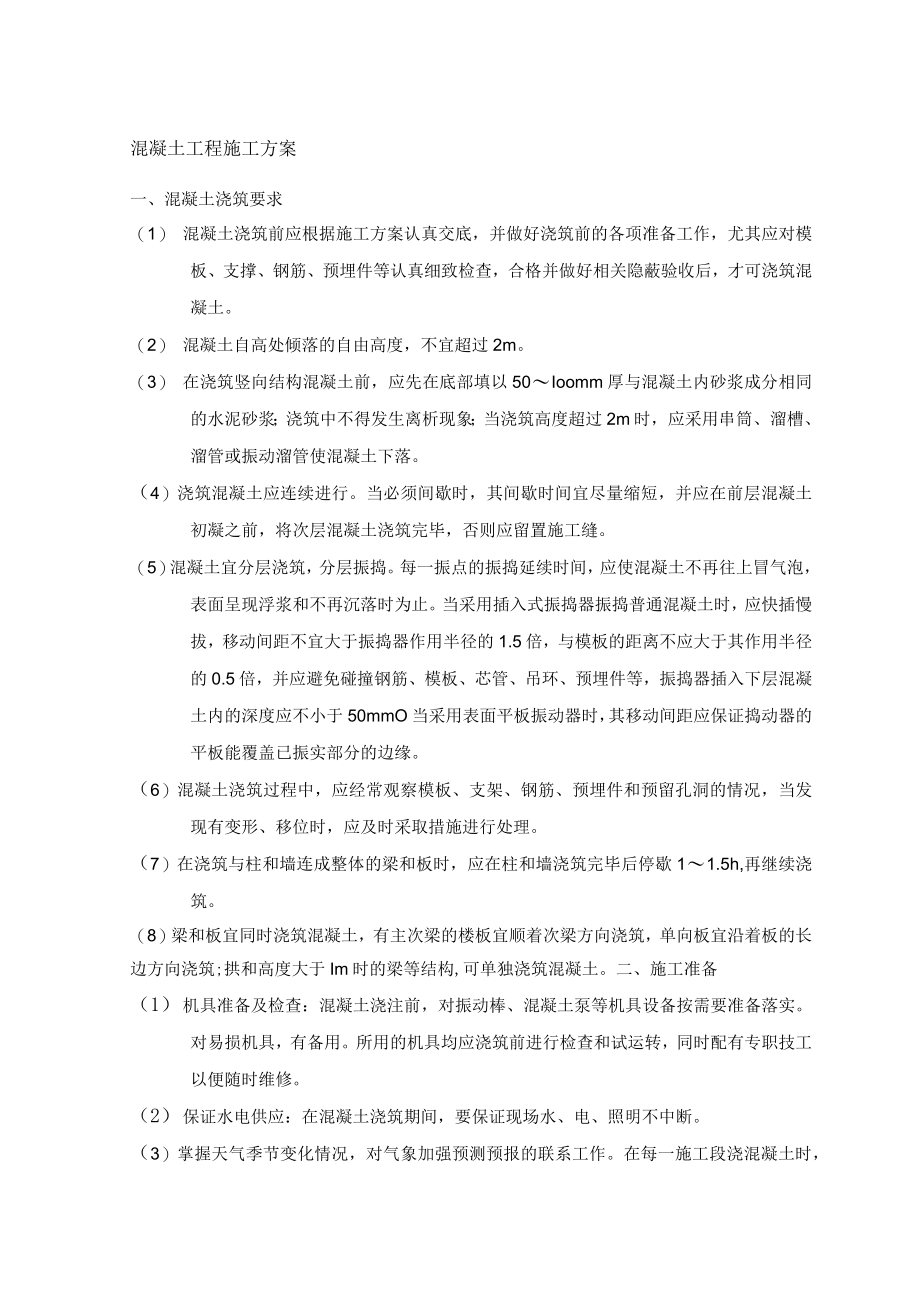

1、混凝土工程施工方案一、混凝土浇筑要求(1) 混凝土浇筑前应根据施工方案认真交底,并做好浇筑前的各项准备工作,尤其应对模板、支撑、钢筋、预埋件等认真细致检查,合格并做好相关隐蔽验收后,才可浇筑混凝土。(2) 混凝土自高处倾落的自由高度,不宜超过2m。(3) 在浇筑竖向结构混凝土前,应先在底部填以50Ioomm厚与混凝土内砂浆成分相同的水泥砂浆;浇筑中不得发生离析现象;当浇筑高度超过2m时,应采用串筒、溜槽、溜管或振动溜管使混凝土下落。(4)浇筑混凝土应连续进行。当必须间歇时,其间歇时间宜尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕,否则应留置施工缝。(5)混凝土宜分层浇筑,分层振捣。

2、每一振点的振捣延续时间,应使混凝土不再往上冒气泡,表面呈现浮浆和不再沉落时为止。当采用插入式振捣器振捣普通混凝土时,应快插慢拔,移动间距不宜大于振捣器作用半径的1.5倍,与模板的距离不应大于其作用半径的0.5倍,并应避免碰撞钢筋、模板、芯管、吊环、预埋件等,振捣器插入下层混凝土内的深度应不小于50mmO当采用表面平板振动器时,其移动间距应保证捣动器的平板能覆盖已振实部分的边缘。(6)混凝土浇筑过程中,应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时,应及时采取措施进行处理。(7)在浇筑与柱和墙连成整体的梁和板时,应在柱和墙浇筑完毕后停歇11.5h,再继续浇筑。(8)梁和

3、板宜同时浇筑混凝土,有主次梁的楼板宜顺着次梁方向浇筑,单向板宜沿着板的长边方向浇筑;拱和高度大于Im时的梁等结构,可单独浇筑混凝土。二、施工准备(1) 机具准备及检查:混凝土浇注前,对振动棒、混凝土泵等机具设备按需要准备落实。对易损机具,有备用。所用的机具均应浇筑前进行检查和试运转,同时配有专职技工以便随时维修。(2) 保证水电供应:在混凝土浇筑期间,要保证现场水、电、照明不中断。(3)掌握天气季节变化情况,对气象加强预测预报的联系工作。在每一施工段浇混凝土时,掌握天气的变化情况,尽量避开风雨天气,以确保混凝土的浇筑质量。(4)为确保钢筋保护层满足设计要求,柱子Im布置,梁板间距不大于1m,梅

4、花形布置。(5)检查模板、支架、钢筋和预埋件:在混凝土浇筑之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差应符合施工规范要求。在检查时应注意以下几点:模板的标高、位置和构件的截面尺寸是否符合设计要求。所安装的支架是否稳定;支撑和模板的固定是否可靠。混凝土浇筑前,模板内的垃圾、木片等应清除干净。三、混凝土浇筑、振捣(1)混凝土采用泵送浇筑,在混凝土泵送前,先用适量的水湿润泵车的料斗、泵室及管道等与混凝土接触部分,经检查管路无异常后,再用1:1水泥砂浆进行润滑压送。(2)为了保证搅拌的混凝土质量,防止泵管堵塞,喂料斗处必须设专人将大石块及杂物及时检出。(3)采用插入式

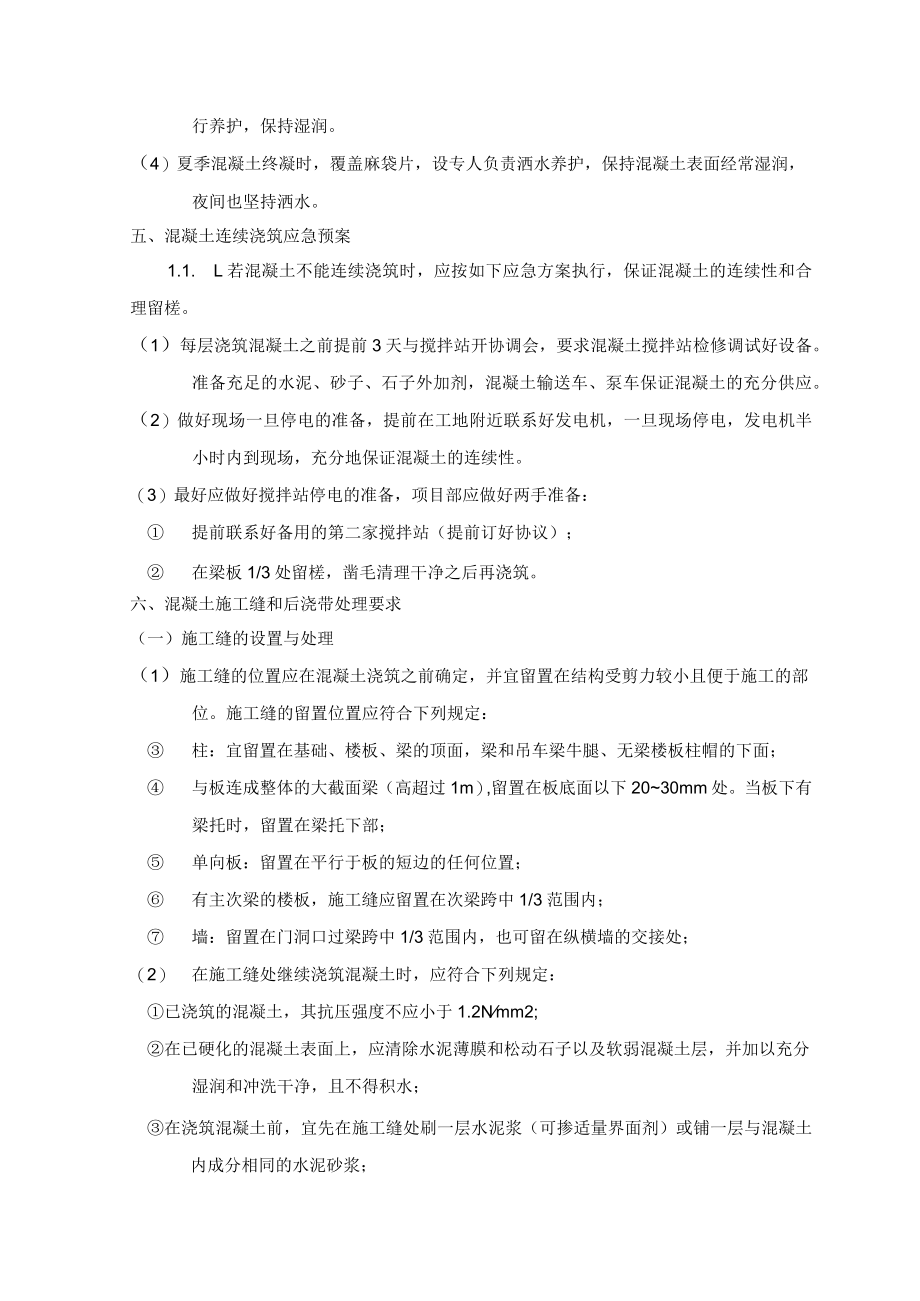

5、振捣器振捣。振捣时,应做到快插慢拔。振动器插点要均匀排列,距离应不大于振动棒作用半径的1.5倍。(4) 振动器使用时应尽量避开钢筋,预埋件等。(5) 混凝土振捣至表面出浆,拉小线用木杠刮平,木抹子受压第一遍。(6) 为保证混凝土的密实度,利用机具进行二次振捣,用木抹子沿第一遍垂直方向抹压第二遍。(7) 混凝土基本终凝前,木抹子沿第二遍垂直方向抹压,使其面积达到一个平整粗糙面充分闭合收水。(8)楼梯段混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子将踏步表面抹平。四、混凝土养护(1) 混凝土养护时间为7d。(2)在混凝土建筑完毕后的12

6、h以内对混凝土加以覆盖并保湿养护,并对混凝土表面浇水以保持混凝土处于湿润状态。(3)柱子采用密封塑料薄膜,进行保湿养护,对楼板采用覆盖麻袋片加水润湿进行养护,保持湿润。(4)夏季混凝土终凝时,覆盖麻袋片,设专人负责洒水养护,保持混凝土表面经常湿润,夜间也坚持洒水。五、混凝土连续浇筑应急预案1.1. L若混凝土不能连续浇筑时,应按如下应急方案执行,保证混凝土的连续性和合理留槎。(1)每层浇筑混凝土之前提前3天与搅拌站开协调会,要求混凝土搅拌站检修调试好设备。准备充足的水泥、砂子、石子外加剂,混凝土输送车、泵车保证混凝土的充分供应。(2)做好现场一旦停电的准备,提前在工地附近联系好发电机,一旦现场

7、停电,发电机半小时内到现场,充分地保证混凝土的连续性。(3)最好应做好搅拌站停电的准备,项目部应做好两手准备: 提前联系好备用的第二家搅拌站(提前订好协议); 在梁板1/3处留槎,凿毛清理干净之后再浇筑。六、混凝土施工缝和后浇带处理要求(一)施工缝的设置与处理(1)施工缝的位置应在混凝土浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位。施工缝的留置位置应符合下列规定: 柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面; 与板连成整体的大截面梁(高超过1m),留置在板底面以下2030mm处。当板下有梁托时,留置在梁托下部; 单向板:留置在平行于板的短边的任何位置; 有主

8、次梁的楼板,施工缝应留置在次梁跨中1/3范围内; 墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;(2) 在施工缝处继续浇筑混凝土时,应符合下列规定:已浇筑的混凝土,其抗压强度不应小于1.2Nmm2;在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水;在浇筑混凝土前,宜先在施工缝处刷一层水泥浆(可掺适量界面剂)或铺一层与混凝土内成分相同的水泥砂浆;混凝土应细致捣实,使新旧混凝土紧密结合。墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;(二)后浇带的设置和处理后浇带是为在现浇钢筋混凝土结构施工过程中,克服由于温度、收缩等而可能产生有害裂缝而设置的临时施工缝。后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留28d后再浇筑,将结构连成整体。填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少15d的湿润养护。后浇带接缝处按施工缝的要求处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
