《热电#1机组AGC性能测试方案.docx》由会员分享,可在线阅读,更多相关《热电#1机组AGC性能测试方案.docx(9页珍藏版)》请在第壹文秘上搜索。

1、gQ/NDRDSIIMOPROGOFF-中国石化长城能源化工(宁夏)有限公司热电运行部版本/修改:A/0NDRD#RK001(SY)-2018热电#1机组AGC性能测试方案批准:审核:编写:2018-04-实施2017-10-20发布中国石化长城能源化工(宁夏)有限公司热电运行部发布1、试验目的12、试验依据标准13、评估所需仪器设备14、技术措施15、安全措施36、组织措施3热电#1机组AGC性能测试方案1、试验目的为保障国家电网公司电力系统安全、优质运行,降低电网运行风险,要求并网火电机组具备电网调峰功能和AGC负荷连续响应能力。通过AGC性能测试试验,考核机组响应AGC负荷响应能力和机组

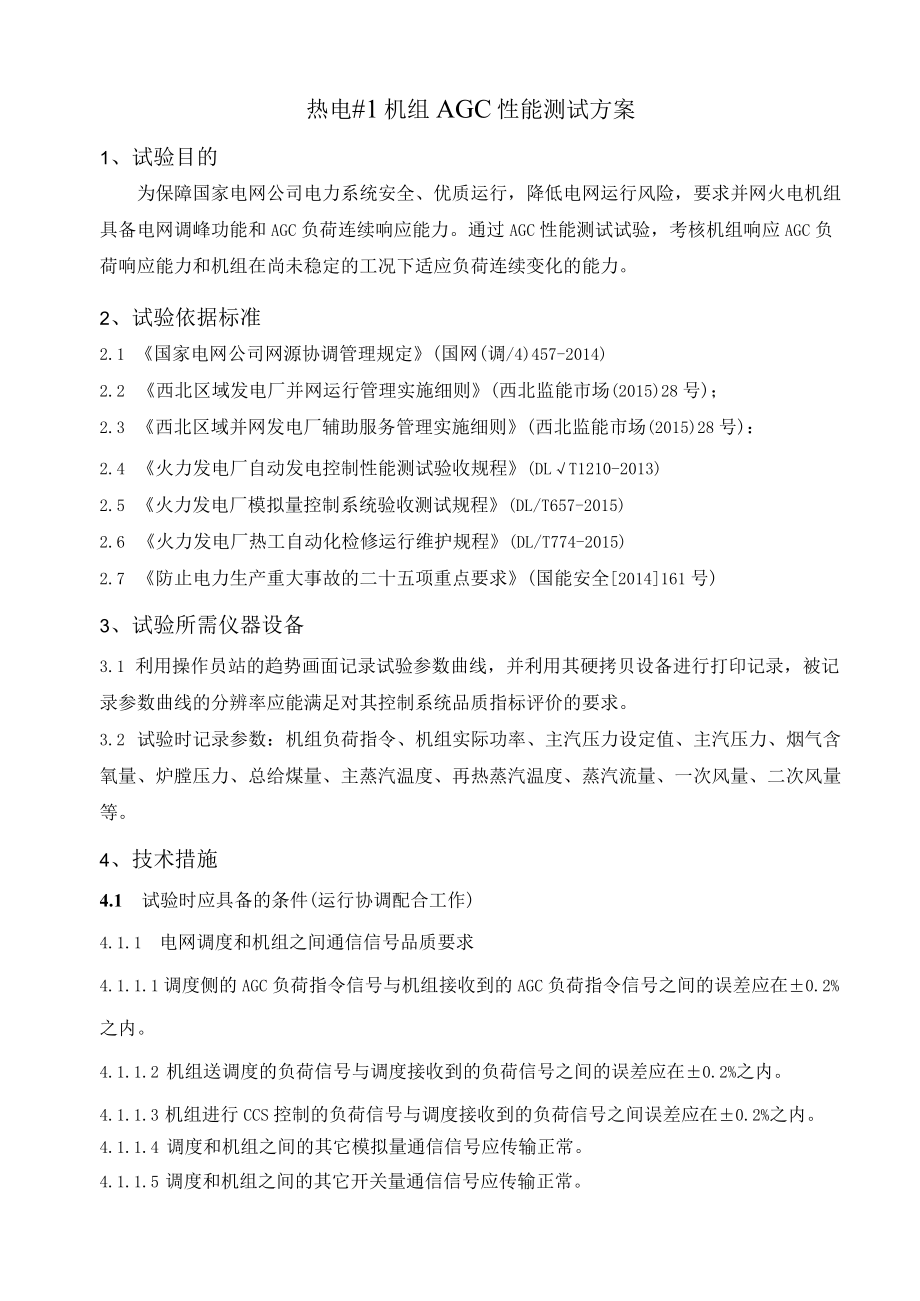

2、在尚未稳定的工况下适应负荷连续变化的能力。2、试验依据标准2.1 国家电网公司网源协调管理规定(国网(调/4)457-2014)2.2 西北区域发电厂并网运行管理实施细则(西北监能市场(2015)28号);2.3 西北区域并网发电厂辅助服务管理实施细则(西北监能市场(2015)28号):2.4 火力发电厂自动发电控制性能测试验收规程(DLT1210-2013)2.5 火力发电厂模拟量控制系统验收测试规程(DL/T657-2015)2.6 火力发电厂热工自动化检修运行维护规程(DL/T774-2015)2.7 防止电力生产重大事故的二十五项重点要求(国能安全2014161号)3、试验所需仪器设备

3、3.1 利用操作员站的趋势画面记录试验参数曲线,并利用其硬拷贝设备进行打印记录,被记录参数曲线的分辨率应能满足对其控制系统品质指标评价的要求。3.2 试验时记录参数:机组负荷指令、机组实际功率、主汽压力设定值、主汽压力、烟气含氧量、炉膛压力、总给煤量、主蒸汽温度、再热蒸汽温度、蒸汽流量、一次风量、二次风量等。4、技术措施4.1 试验时应具备的条件(运行协调配合工作)4.1.1 电网调度和机组之间通信信号品质要求4.1.1.1 调度侧的AGC负荷指令信号与机组接收到的AGC负荷指令信号之间的误差应在0.2%之内。4.1.1.2 机组送调度的负荷信号与调度接收到的负荷信号之间的误差应在0.2%之内

4、。4.1.1.3 机组进行CCS控制的负荷信号与调度接收到的负荷信号之间误差应在0.2%之内。4.1.1.4 调度和机组之间的其它模拟量通信信号应传输正常。4.1.1.5 调度和机组之间的其它开关量通信信号应传输正常。4.1.2 机组AGC辅助控制逻辑的要求4.1.2.1 机组连锁拖出AGC控制逻辑功能应正确4.1.2.2 机组CCS的其它基本控制功能应正确。4.1.3 机组主要控制系统的要求4.1.3.1 机组各主要模拟量控制系统均应在自动方式下运行。4.1.3.2 在进行变负荷AGC性能测试时,应在避开起停磨煤机的负荷段内进行。4.1.3.4 在较高负荷段内进行升负荷(或降负荷)实验时,在

5、整个过程中应保证给煤(或给粉)、送风等系统都有向上(或向下)至少5%Pe的控制裕量(Pe为机组额定负荷)。4.1.3.5 试验期间宜解除一次调频。4.2 机组AGC性能试验内容和方法机组AGC性能测试内容包括:机组AGC方式下负荷的控制品质测试、机组在AGC方式下其它主要参数的控制品质测试。4.2.3 稳定负荷性能测试4.2.1.1 稳定负荷AGC性能测试应在AGC负荷指令或者机组负荷指令无变化情况下进行。4.2.1.2 可选择AGC退出,CCS投入情况下的稳定负荷试验代替。4.2.1.3 稳定负荷AGC性能测试时间长度应不小于Iho421.4 试验进行前15min的时间段内,以及试验进行期间

6、,机组各主要控制系统应无明显的内外扰动。421.5 稳定负荷AGC性能测试的机组各主要参数应包括:机组负荷指令、机组实际功率、主汽压力设定值、主汽压力、烟气含氧量、炉膛压力、汽包水位、总给煤量、主蒸汽温度、再热蒸汽温度、床温、蒸汽流量、一次风量、二次风量等。4.2.1.6稳定负荷AGC性能测试应在机组较高负荷和较低负荷范围内进行。4.2.2变动负荷性能测试422.1投入AGC,按照预先约定,由电网调度改变机组目标负荷设定值,测试火电机组AGC的性能品质。4.222变负荷AGC试验,选择单向斜坡变动负荷指令,变动幅度为10%。4.2.23在变负荷AGC性能试验进行前20min的时间段内,以及试验

7、结束后20min的时间段内,机组各主要控制系统除负荷指令,应无明显的内外扰动。4.224变负荷AGC性能测试的机组各主要参数应包括:机组负荷指令、机组实际功率、主汽压力设定值、主汽压力、烟气含氧量、炉膛压力、总给煤量、主蒸汽温度、再热蒸汽温度、蒸汽流量、一次风量、二次风量等。5、安全措施为贯彻电力生产“安全第一,预防为主、综合治理”的方针,加强现场试验过程管理,规范试验人员的行为,保证人身及设备安全,控制试验过程中职业健康安全风险,避免试验过程中发生环境污染事件,特制订本措施。5.1试验现场危险点分析与预防控制措施序号危险点分析预控措施1工作人员职责不明确严格按照各组分工职责进行,统一组织、统

8、一指挥、安全第一。2控制逻辑修改有误安全措施有效到位,技术交底全面准确,精神集中,技术熟练。5.2试验现场职业健康危险源辨识及预防控制措施序号危险源分析预防措施1电危害进入现场要精力集中,慎重行走。安全帽要戴正、帽带要系紧。严禁坐、踏安全帽或挪作他用。2交通安全意识淡薄监督驾驶员遵章执行;不和司机交谈;乘员间相互提醒;5.3试验现场环境因素影响及预防控制措施序号作业场所作业活动对环境的影响控制措施1现场AGC性能测试环境污染回收集中处理5.4试验现场安全要求及注意事项5.4.1 严格遵守国家电网公司安全工作规程(火电厂动力部分)生产现场相关安全规章制度、规定。5.4.2 严格执行现场试验过程控

9、制检查确认表制度。5.4.3 试验前必须按照现场要求办理相关手续,手续齐全后经现场许可后方可开工。5.4.4 禁止工作人员擅自扩大工作范围,以及擅自进入非作业区域,防止发生意外。5.4.5 现场试验工作开始前,必须指定现场负责人和安全监护人。6、组织措施为明确参与试验的各单位职责,落实试验单位参加人员的职责分工,保证本次试验工作的顺利有序高效开展,特制定本措施。6.1组织机构6.1.1中国石化长城能源化工(宁夏)有限公司热电运行部6.1.2项目负责人:焦建国6.1.3参加人员:赵成6.1.4宁夏电力能源科技有限公司6.1.5项目负责人:王玺6.1.6安全监护人:马一鸣6.1.7工作组成员:姜涛

10、王佳6.2各单位职责6. 2.1宁夏电力能源科技有限公司6.2. 1.1负责测试方案的编制工作,并进行技术交底;6.3. 1.2准备有关测试用仪器、仪表及工具;6.2.1.3参加测试前应具备条件的检查和确认工作;6.2.1.4负责测试期间的指挥工作;6.2.1.5负责测试数据的记录及整理;6. 2.1.6参加测试后的验收签证;6.2. 1.7编写测试报告,对电厂的实际指标进行分析和评估,并对不符合要求的各项提出改进意见。6.2.2中国石化长城能源化工(宁夏)有限公司热电运行部6.2.2.1负责测试期间的统一协调工作;6.2.2.2负责测试期间的相关票证的办理;6.2.2.3组织进行测试前应具备

11、条件的检查和确认工作;6.2.2.4全面协助测试单位作好测试过程中的组织管理工作;6.2.2.5参加试验措施的审查工作;6. 2.2.6跟踪试验设备运行情况,及时汇报设备运行中发现的各种问题并提出相应的处理6.3工作人员职责6.3.1工作负责人职责编制试验方案,与顾客联系协调,组织项目实施,在工作前对工作组成员进行危险点告知,检查试验情况,督促严格执行安全措施。6.3.2安全监护人职责监督工作组成员严格执行安全措施,监护工作组成员现场工作,及时纠正不安全行为。6.3.3工作组成员职责系统连接,操作、调整仪器,记录,编写试验报告;严格遵守安全措施,正确,熟练的进行现场工作。稳定负荷工况AGC性能试验机组主要参数品质记录表机组号:发电企业名称:机组容量:机组类型:指标值负荷稳态偏差%Pe主蒸汽压力MPa主蒸汽温度0C再热蒸汽温度0C炉膛压力Pa烟气含氧量%备注允许值实测值(高负荷)实测值(低负荷)试验结论变负荷工况AGC性能试验机组主要参数品质记录表机组号:发电企业名称:指标值允许值MW-MWMW-MWMW-MWMW-MWMW-MW负荷平均变化速率%Pemin负荷响应时间/s负荷启动时延时间/s负荷结束试验时间/s负荷动态过调量%Pe主蒸汽压力偏差MPa主蒸汽温度偏差再热蒸汽温度偏差炉膛压力偏差Pa试验结论机组容量:机组类型:

展开阅读全文
