《物流园区在建项目推进情况报告20190315.docx》由会员分享,可在线阅读,更多相关《物流园区在建项目推进情况报告20190315.docx(4页珍藏版)》请在第壹文秘上搜索。

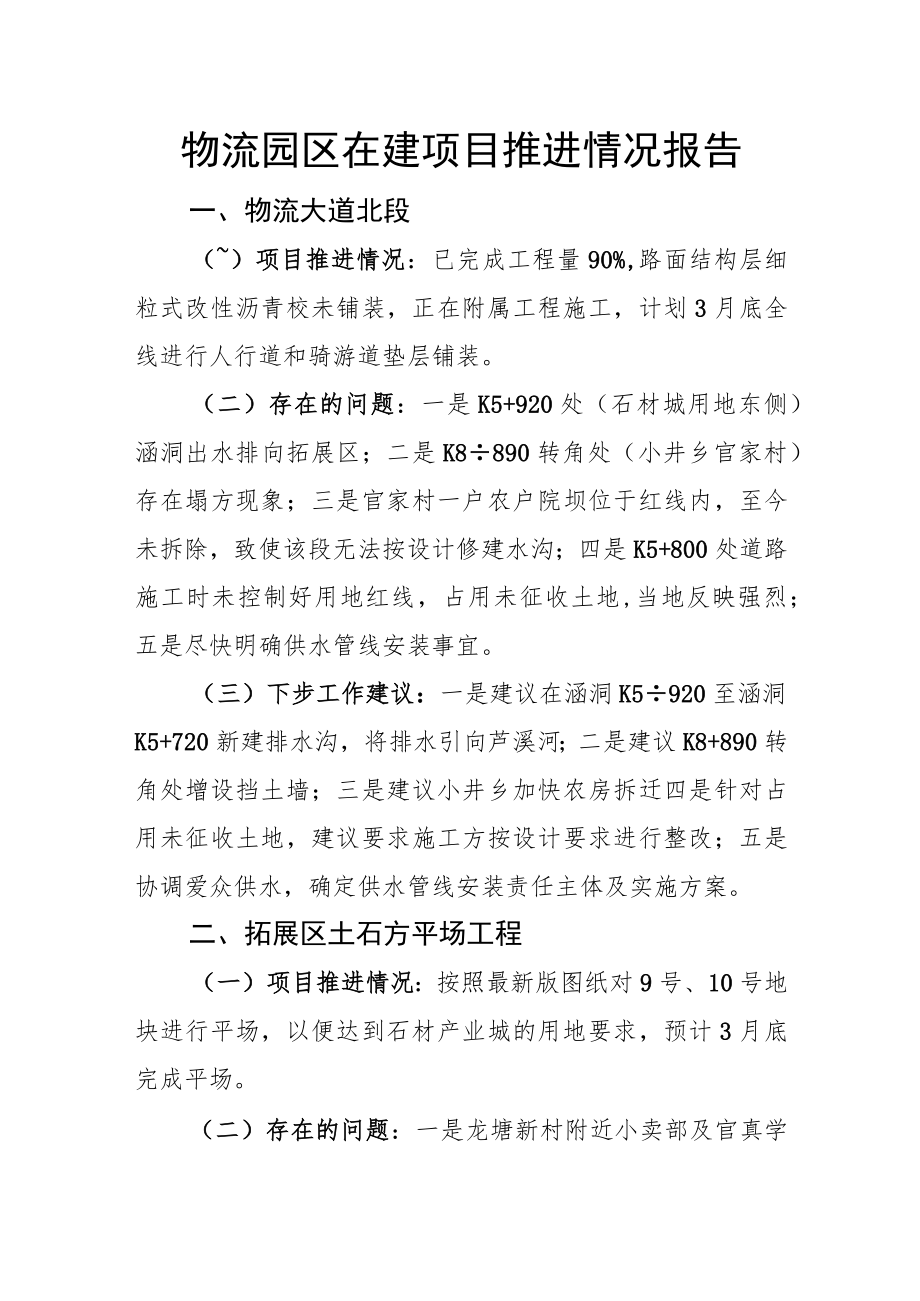

1、物流园区在建项目推进情况报告一、物流大道北段()项目推进情况:已完成工程量90%,路面结构层细粒式改性沥青校未铺装,正在附属工程施工,计划3月底全线进行人行道和骑游道垫层铺装。(二)存在的问题:一是K5+920处(石材城用地东侧)涵洞出水排向拓展区;二是K8890转角处(小井乡官家村)存在塌方现象;三是官家村一户农户院坝位于红线内,至今未拆除,致使该段无法按设计修建水沟;四是K5+800处道路施工时未控制好用地红线,占用未征收土地,当地反映强烈;五是尽快明确供水管线安装事宜。(三)下步工作建议:一是建议在涵洞K5920至涵洞K5+720新建排水沟,将排水引向芦溪河;二是建议K8+890转角处增

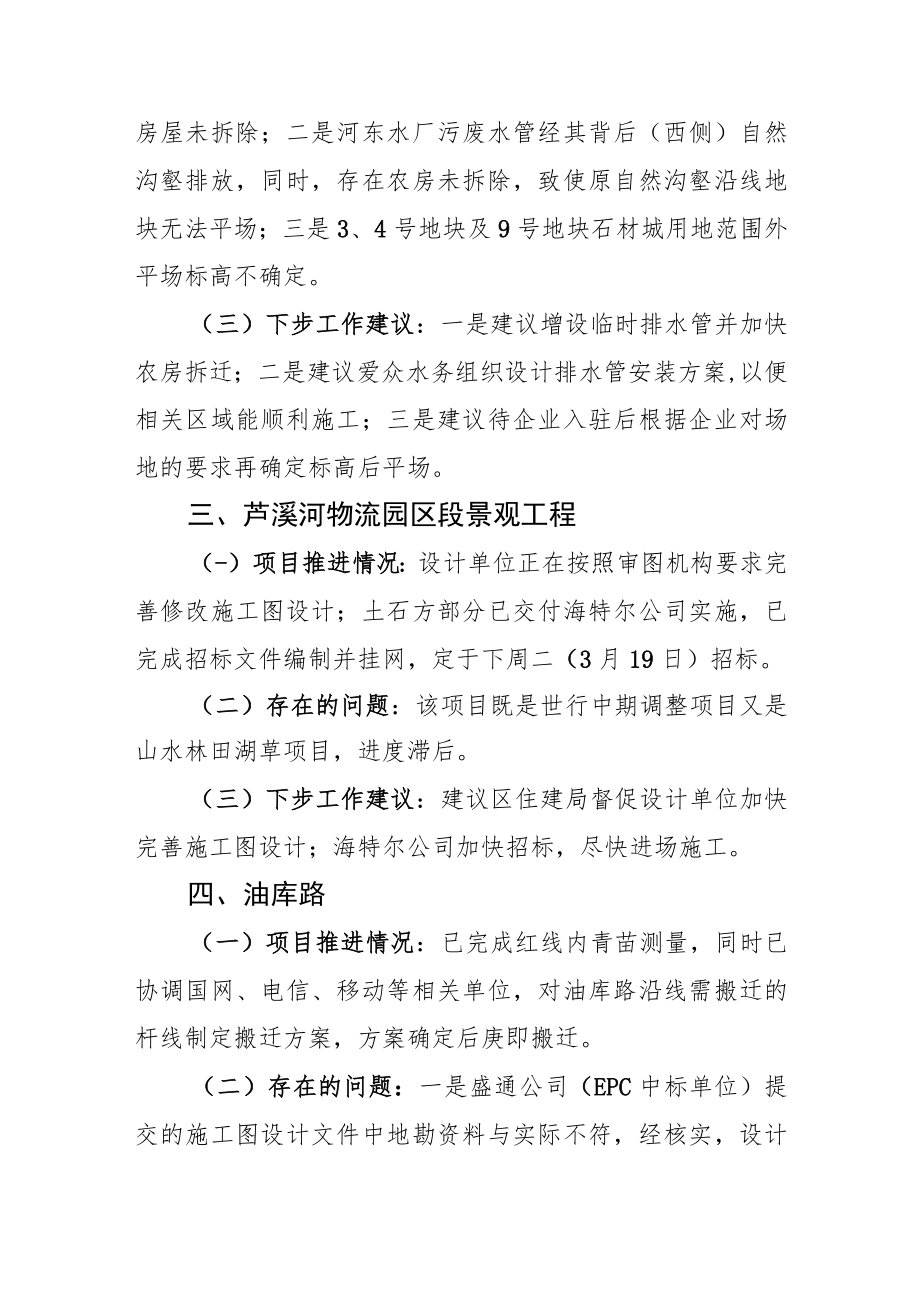

2、设挡土墙;三是建议小井乡加快农房拆迁四是针对占用未征收土地,建议要求施工方按设计要求进行整改;五是协调爱众供水,确定供水管线安装责任主体及实施方案。二、拓展区土石方平场工程(一)项目推进情况:按照最新版图纸对9号、10号地块进行平场,以便达到石材产业城的用地要求,预计3月底完成平场。(二)存在的问题:一是龙塘新村附近小卖部及官真学房屋未拆除;二是河东水厂污废水管经其背后(西侧)自然沟壑排放,同时,存在农房未拆除,致使原自然沟壑沿线地块无法平场;三是3、4号地块及9号地块石材城用地范围外平场标高不确定。(三)下步工作建议:一是建议增设临时排水管并加快农房拆迁;二是建议爱众水务组织设计排水管安装方
3、案,以便相关区域能顺利施工;三是建议待企业入驻后根据企业对场地的要求再确定标高后平场。三、芦溪河物流园区段景观工程(-)项目推进情况:设计单位正在按照审图机构要求完善修改施工图设计;土石方部分已交付海特尔公司实施,已完成招标文件编制并挂网,定于下周二(3月19日)招标。(二)存在的问题:该项目既是世行中期调整项目又是山水林田湖草项目,进度滞后。(三)下步工作建议:建议区住建局督促设计单位加快完善施工图设计;海特尔公司加快招标,尽快进场施工。四、油库路(一)项目推进情况:已完成红线内青苗测量,同时已协调国网、电信、移动等相关单位,对油库路沿线需搬迁的杆线制定搬迁方案,方案确定后庚即搬迁。(二)存

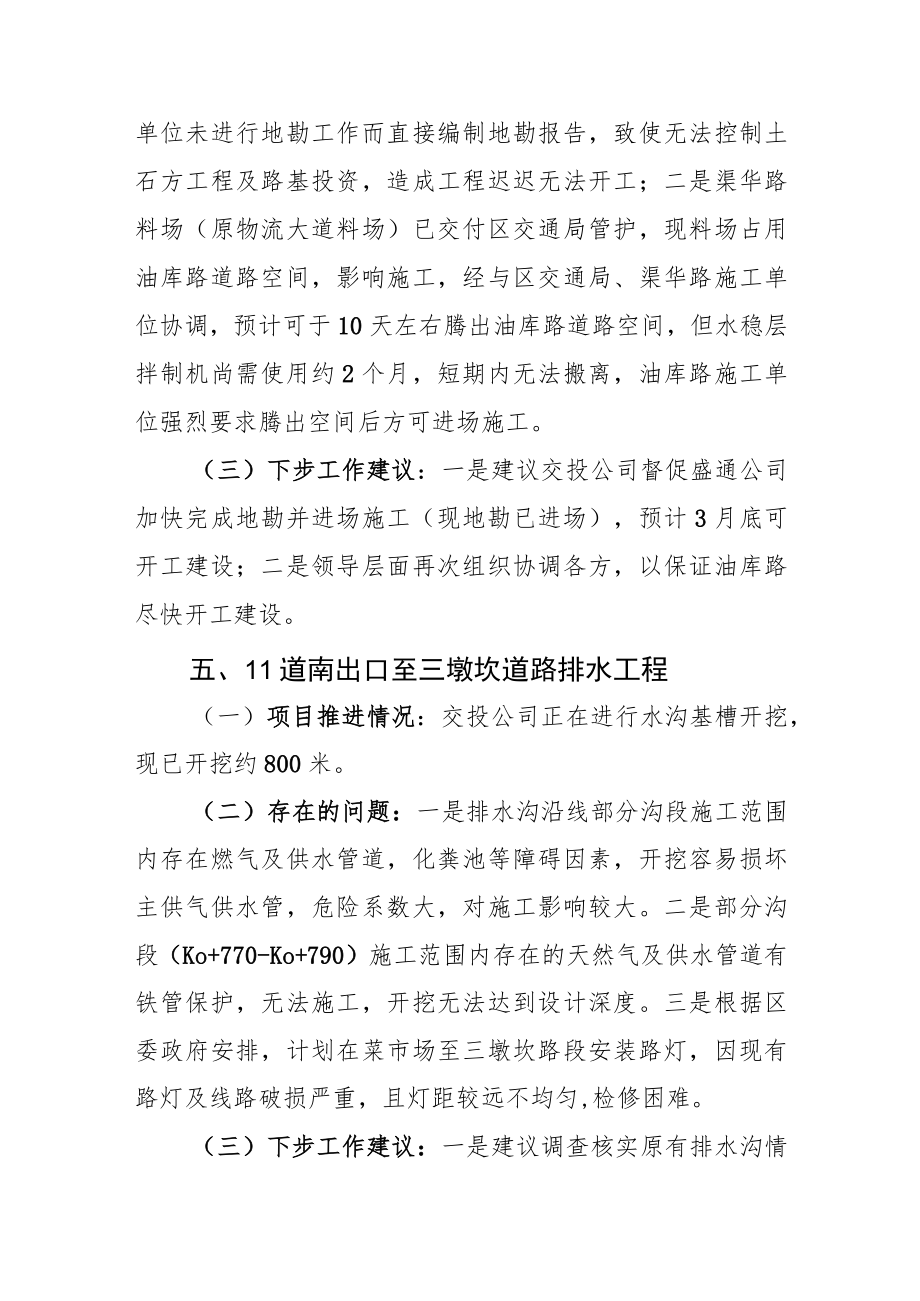

4、在的问题:一是盛通公司(EPC中标单位)提交的施工图设计文件中地勘资料与实际不符,经核实,设计单位未进行地勘工作而直接编制地勘报告,致使无法控制土石方工程及路基投资,造成工程迟迟无法开工;二是渠华路料场(原物流大道料场)已交付区交通局管护,现料场占用油库路道路空间,影响施工,经与区交通局、渠华路施工单位协调,预计可于10天左右腾出油库路道路空间,但水稳层拌制机尚需使用约2个月,短期内无法搬离,油库路施工单位强烈要求腾出空间后方可进场施工。(三)下步工作建议:一是建议交投公司督促盛通公司加快完成地勘并进场施工(现地勘已进场),预计3月底可开工建设;二是领导层面再次组织协调各方,以保证油库路尽快开
5、工建设。五、11道南出口至三墩坎道路排水工程(一)项目推进情况:交投公司正在进行水沟基槽开挖,现已开挖约800米。(二)存在的问题:一是排水沟沿线部分沟段施工范围内存在燃气及供水管道,化粪池等障碍因素,开挖容易损坏主供气供水管,危险系数大,对施工影响较大。二是部分沟段(Ko+770-Ko+790)施工范围内存在的天然气及供水管道有铁管保护,无法施工,开挖无法达到设计深度。三是根据区委政府安排,计划在菜市场至三墩坎路段安装路灯,因现有路灯及线路破损严重,且灯距较远不均匀,检修困难。(三)下步工作建议:一是建议调查核实原有排水沟情况,论证继续使用的可能性;二是在施工前应及时摸清现场燃气以及水管的位置,建议每20米挖一个探坑防止破坏燃气及供水管;三是建议菜市场至三墩坎路段重新安装路灯。
