《某绿化景观工程施工组织设计(doc 53页).docx》由会员分享,可在线阅读,更多相关《某绿化景观工程施工组织设计(doc 53页).docx(49页珍藏版)》请在第壹文秘上搜索。

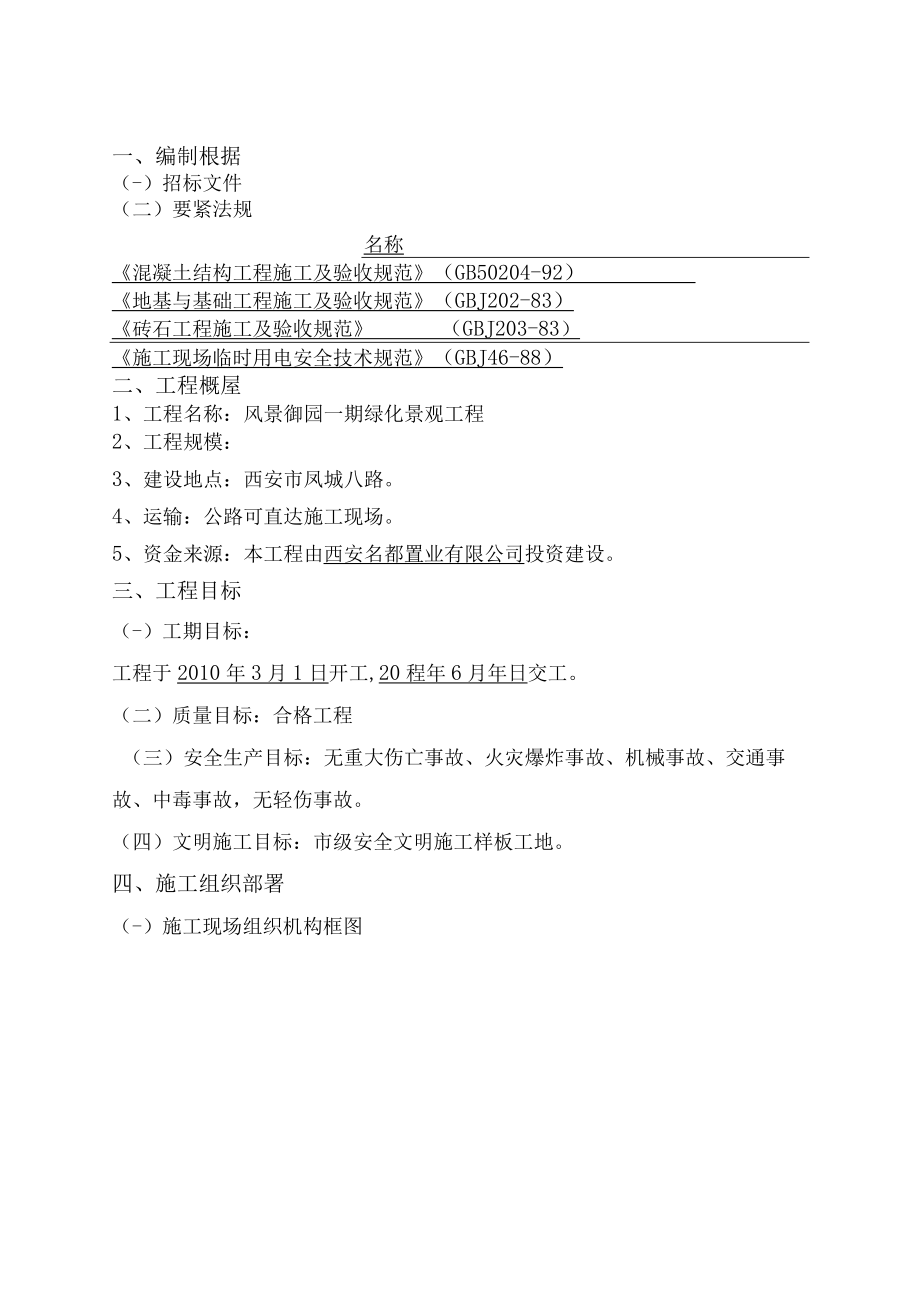

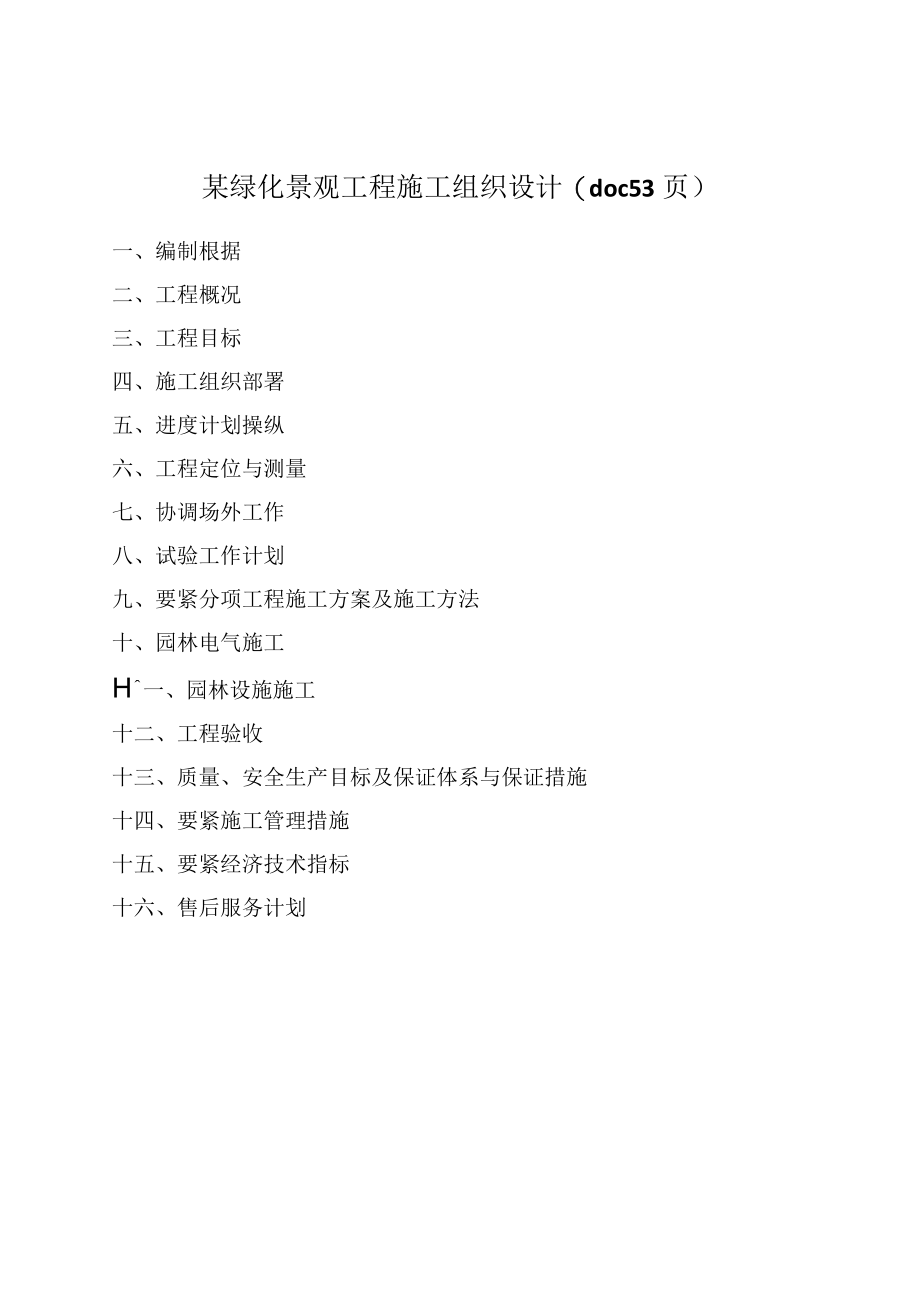

1、某绿化景观工程施工组织设计(doc53页)一、编制根据二、工程概况三、工程目标四、施工组织部署五、进度计划操纵六、工程定位与测量七、协调场外工作八、试验工作计划九、要紧分项工程施工方案及施工方法十、园林电气施工H一、园林设施施工十二、工程验收十三、质量、安全生产目标及保证体系与保证措施十四、要紧施工管理措施十五、要紧经济技术指标十六、售后服务计划一、编制根据(-)招标文件(二)要紧法规名称混凝土结构工程施工及验收规范(GB50204-92)地基与基础工程施工及验收规范(GBJ202-83)砖石工程施工及验收规范(GBJ203-83)施工现场临时用电安全技术规范(GBJ46-88)二、工程概屋1

2、、工程名称:风景御园一期绿化景观工程2、工程规模:3、建设地点:西安市凤城八路。4、运输:公路可直达施工现场。5、资金来源:本工程由西安名都置业有限公司投资建设。三、工程目标(-)工期目标:工程于2010年3月1日开工,20程年6月年日交工。(二)质量目标:合格工程(三)安全生产目标:无重大伤亡事故、火灾爆炸事故、机械事故、交通事故、中毒事故,无轻伤事故。(四)文明施工目标:市级安全文明施工样板工地。四、施工组织部署(-)施工现场组织机构框图项目经理(二)施工现场准备一、施工道路及场地(I)做好现场三通一平,并进行美化装饰,做好临近建筑物、道路等安全防护工作。(2)根据临水、临电设计方案,搞好
3、施工现场临时用水、用电管线辐敷设工作;搭设办公、生活、生产临时设施,搞好工程通信工作。(三)、现场临时供水方案本工程施工临时设施(办公区及生活区)在业主指定位置搭建,施工现场仅安排施工生产临时设施,故临时施工用水需按照不一致区域分别计算。本工碎使用商品碎,施工现场生产用水要紧考虑模板冲洗用水、砂浆拌与用水、碎养护用水、砌筑用水、绿化养护用水及现场消防用水等。3.1、施工现场供水计算3.1.1、施工生产用水施工现场临时供水要紧考虑模板冲洗用水、砂浆拌与用水、碎养护用水、砌筑用水、绿化养护用水及现场消防用水等。为计算方便,假定现场施工生产用水为4.0(L/S)3.1.2、 消防用水施工现场建筑物占
4、地少于25公顷(250000m2)消防定额用水按10-15L/S计算,本工程取q3=llL/soq=ql=4.0(Ls)q3=HL/s因此总用水量取Q=q3=llL/s3.1.3、 供水管径计算4QD=.V.1000取V=1.5ms则411D=0.097m3 .141.5X1000工程施工前,在场地布设110的镀锌钢管作为供水干管,能够满足施工及消防用水要求。施工用水支管沿拟建筑物周边布置50镀锌水管。1. 2临建区供水计算本工程施工临时设施(办公区及生活区)在业主指定位置搭建,本工程办公区及生活区的供水仅考虑生活用水及消防用水。3. 2.1,生活用水计算Ql=+283600243600Pl一
5、高峰期施工人数,Pl=280人P2-施工现场居住人数,P2二280人PlN3K3P2N4K4N3施工现场施工人员用水定额N3=60(L/人.天)N4施工现场施工人员生活定额N4=120(L/人天)K3XK4用水不均衡系数,K3=1.5,K4=2.5280601.5280120X2.5ql=+=L4L/S)28X360024X36004. 2.2,生活消防用水施工现场建筑物占地少于25公顷(250000m2)消防定额用水按1015LS计算,本工程取q3二llL/sql=1.4(Ls)02.5Mpa组15乙快表0-0.25Mpa,0-4Mpa组16计算机联想13、方案的编制根据工程的特点,通过全面
6、的技术论证,按期编制合理的施工组织设计及各分项工程的施工方案,要求施工组织设计与方案务必经审批后实施,技术交底及时准确并有针对性。(六)、岗位培训1、管理人员培训做好施工管理人员上岗前的岗位培训,保证掌握施工工艺、操作方法考核合格后方可上岗。对工程技术人员集中培训学习新规范、新法律法规。对施工管理人员进行施工交底、季节性施工交底。2、劳务人员培训对劳务队全体人员进行进场前安全、文明施工及管理宣传、动员。对特殊工种集中统一培训,持证上岗。七、原材料试验计划、检验批的划分原材料质量检验与试验计划序号材料名称进场检测验收见证试验项目组批原则及取样规定1水泥每批进场检查合格证、生产日期、品种、级别散装
7、仓号,外观有无受潮结块物理性能:安定性凝聚时间强度细度(1)砂中用水泥的批量:按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过20Ot为一批,散装不超过500t为一批,每批抽样很多于一次。(2)砌筑砂浆及其它中用水泥的批量:水泥进场前进行复验的检验批应以同一厂家、统一编号为一批。2砂JGJ52-92每批进场检查种类,是否洁净测定含水率筛分析有机物含量、含泥量、泥块含量、(1)以同一产地、同一规格每400M3或者600t为一验收批不足400M3或者60Ot也按一批计,每一验收批取样一组(2)当质量比较稳固,进料量较大时,密度、有害物质含量、牢固性、碱活性检验、含水率可定期
8、检验(3)取样部位应均匀分布,再料堆上从8个不一致的部位抽取等量的试样(每份IIKg)然后用四分法缩至20Kg,取样前先将取样部位表面铲除3碎石JGJ53-92每批进厂检验种类、规格是否洁净、测定含水率筛分析、含泥量、泥块含量针片状颗粒含量、压碎指标密度、有害物质含量、牢固性碱活性检验、含水率、有机物含量(1)以同一产地、同一规格每400M3或者600t为一验收批不足400M3或者60Ot也按一批计,每一验收批取样一组。(2)当质量比较稳固,进料量较大时可定期检验(3)一组试样40Kg(最大粒径10mm16mm、20mm)或者80Kg(最大粒径31.5mm、40mm)取样部位应均匀分布,再料堆
9、上从五个不一致的部位抽取大致相等的试样15份(堆料的顶部、中部底部),每份5-4OKg然后缩分到40Kg或者80Kg送试4钢筋每批进场检查合格证、规格型号、有无爆裂、裂纹、变形现象拉伸试验(屈服强度、抗拉强度、拉深率)弯曲试验、化学成分同一台班内,由同一焊工完成的300个同牌号同直径钢筋焊接接头应作为一批。当同一台班内焊接的接头数量较少,可在一周内累计计算累计仍不足300个接头时也可按一批计。5普通烧结每批进场抗压强(1)每3515万块为一验收批,不砖检查合格度、抗冻足3.5万块也按一批计证、规格及性、抗风(2)每一验收批随机抽取式样一组尺寸、有无化泛霜、(20-30块)裂痕、变形石灰爆等外观质裂量五、进度计划
