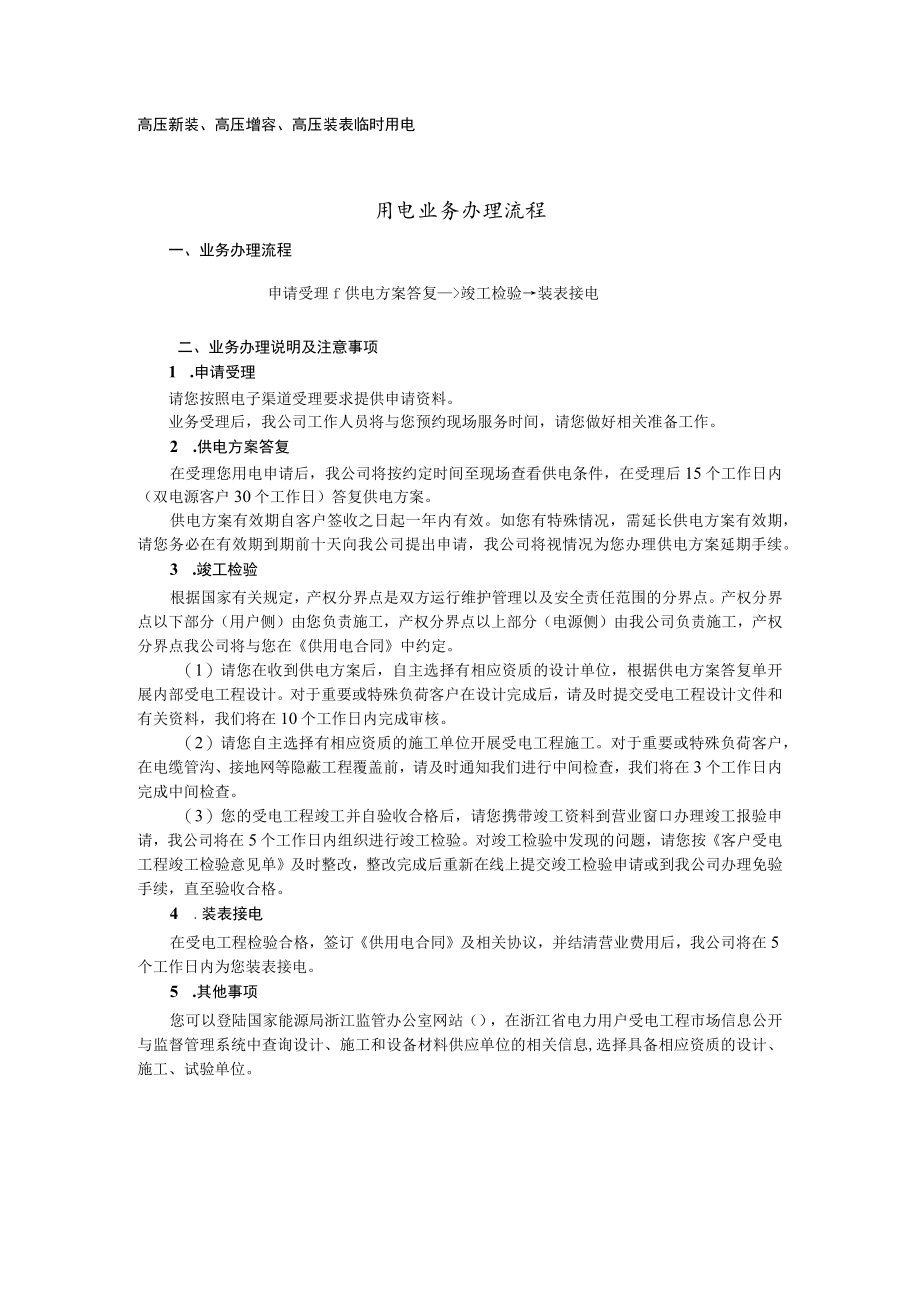

《高压新装、高压增容、高压装表临时用电用电业务办理流程.docx》由会员分享,可在线阅读,更多相关《高压新装、高压增容、高压装表临时用电用电业务办理流程.docx(1页珍藏版)》请在第壹文秘上搜索。
1、高压新装、高压增容、高压装表临时用电用电业务办理流程一、业务办理流程申请受理f供电方案答复竣工检验装表接电二、业务办理说明及注意事项1 .申请受理请您按照电子渠道受理要求提供申请资料。业务受理后,我公司工作人员将与您预约现场服务时间,请您做好相关准备工作。2 .供电方案答复在受理您用电申请后,我公司将按约定时间至现场查看供电条件,在受理后15个工作日内(双电源客户30个工作日)答复供电方案。供电方案有效期自客户签收之日起一年内有效。如您有特殊情况,需延长供电方案有效期,请您务必在有效期到期前十天向我公司提出申请,我公司将视情况为您办理供电方案延期手续。3 .竣工检验根据国家有关规定,产权分界点
2、是双方运行维护管理以及安全责任范围的分界点。产权分界点以下部分(用户侧)由您负责施工,产权分界点以上部分(电源侧)由我公司负责施工,产权分界点我公司将与您在供用电合同中约定。(1)请您在收到供电方案后,自主选择有相应资质的设计单位,根据供电方案答复单开展内部受电工程设计。对于重要或特殊负荷客户在设计完成后,请及时提交受电工程设计文件和有关资料,我们将在10个工作日内完成审核。(2)请您自主选择有相应资质的施工单位开展受电工程施工。对于重要或特殊负荷客户,在电缆管沟、接地网等隐蔽工程覆盖前,请及时通知我们进行中间检查,我们将在3个工作日内完成中间检查。(3)您的受电工程竣工并自验收合格后,请您携带竣工资料到营业窗口办理竣工报验申请,我公司将在5个工作日内组织进行竣工检验。对竣工检验中发现的问题,请您按客户受电工程竣工检验意见单及时整改,整改完成后重新在线上提交竣工检验申请或到我公司办理免验手续,直至验收合格。4 .装表接电在受电工程检验合格,签订供用电合同及相关协议,并结清营业费用后,我公司将在5个工作日内为您装表接电。5 .其他事项您可以登陆国家能源局浙江监管办公室网站(),在浙江省电力用户受电工程市场信息公开与监督管理系统中查询设计、施工和设备材料供应单位的相关信息,选择具备相应资质的设计、施工、试验单位。
