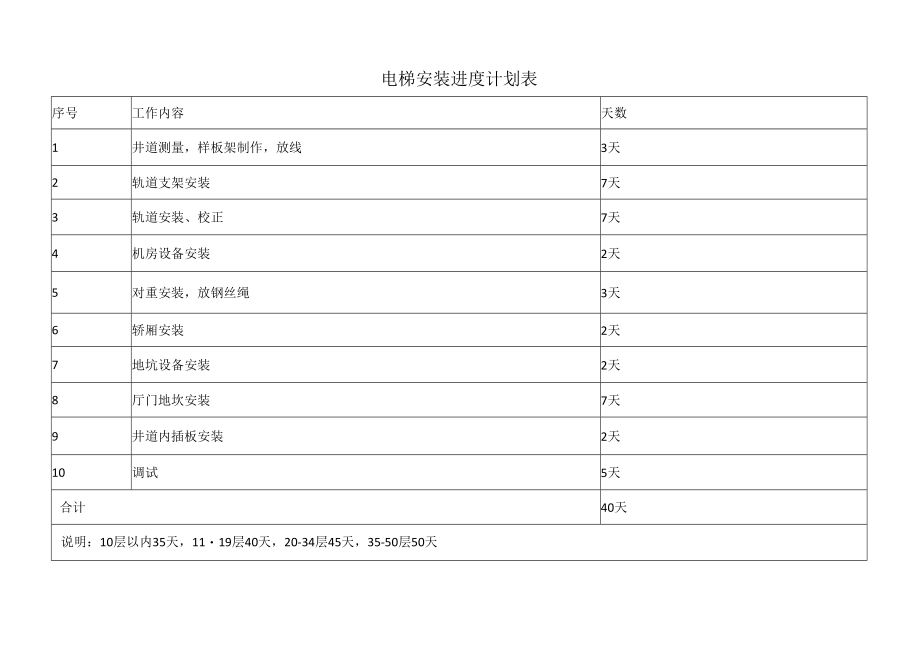

电梯安装进度计划表序号工作内容天数1井道测量,样板架制作,放线3天2轨道支架安装7天3轨道安装、校正7天4机房设备安装2天5对重安装,放钢丝绳3天6轿厢安装2天7地坑设备安装2天8厅门地坎安装7天9井道内插板安装2天10调试5天合计40天说明:10层以内35天,1119层40天,20-34层45天,35-50层50天
