《白果坪隧道出口、汤家湾隧道进口安全、质量现场分析会.docx》由会员分享,可在线阅读,更多相关《白果坪隧道出口、汤家湾隧道进口安全、质量现场分析会.docx(2页珍藏版)》请在第壹文秘上搜索。

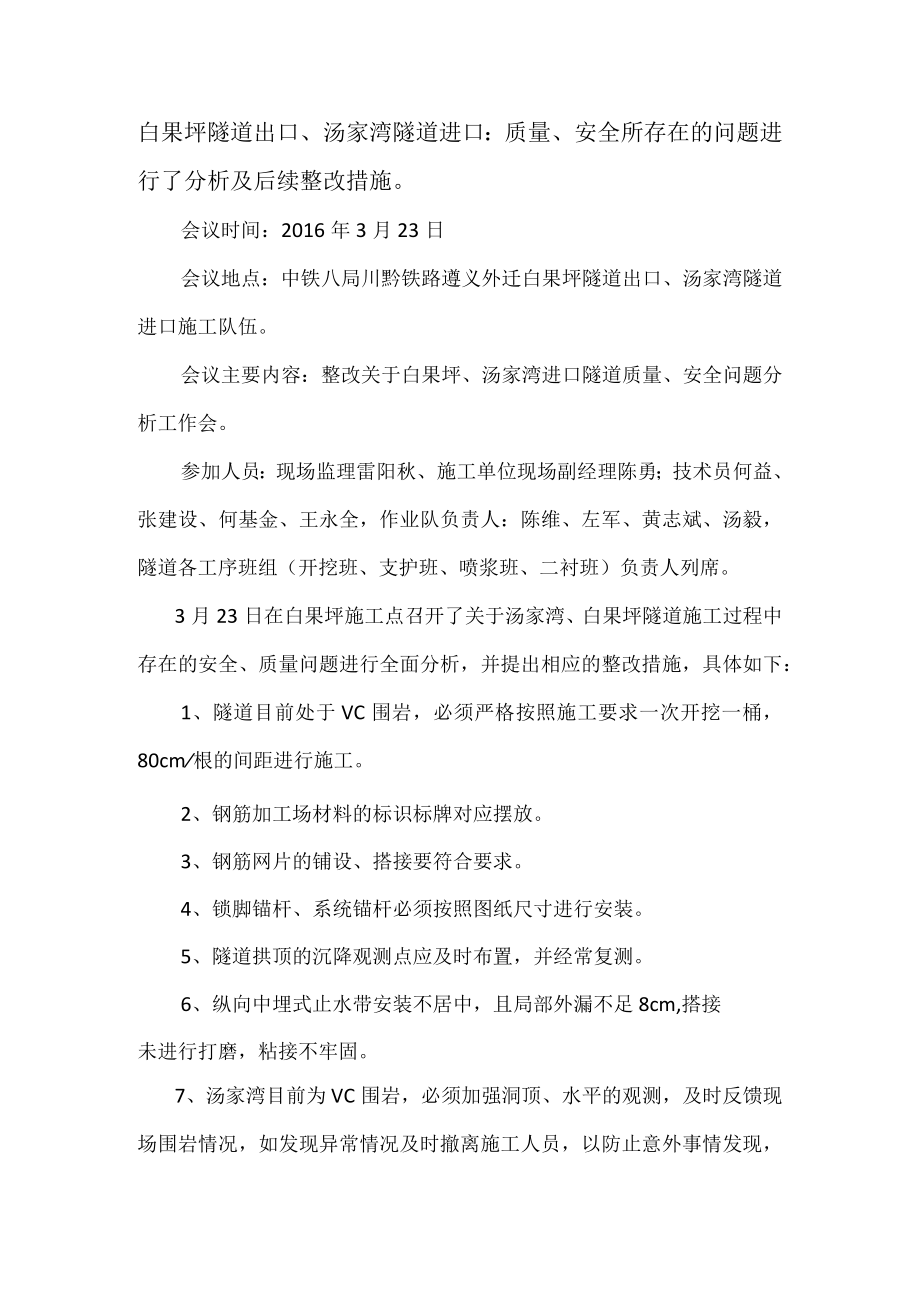

1、白果坪隧道出口、汤家湾隧道进口:质量、安全所存在的问题进行了分析及后续整改措施。会议时间:2016年3月23日会议地点:中铁八局川黔铁路遵义外迁白果坪隧道出口、汤家湾隧道进口施工队伍。会议主要内容:整改关于白果坪、汤家湾进口隧道质量、安全问题分析工作会。参加人员:现场监理雷阳秋、施工单位现场副经理陈勇;技术员何益、张建设、何基金、王永全,作业队负责人:陈维、左军、黄志斌、汤毅,隧道各工序班组(开挖班、支护班、喷浆班、二衬班)负责人列席。3月23日在白果坪施工点召开了关于汤家湾、白果坪隧道施工过程中存在的安全、质量问题进行全面分析,并提出相应的整改措施,具体如下:1、隧道目前处于VC围岩,必须严

2、格按照施工要求一次开挖一桶,80cm根的间距进行施工。2、钢筋加工场材料的标识标牌对应摆放。3、钢筋网片的铺设、搭接要符合要求。4、锁脚锚杆、系统锚杆必须按照图纸尺寸进行安装。5、隧道拱顶的沉降观测点应及时布置,并经常复测。6、纵向中埋式止水带安装不居中,且局部外漏不足8cm,搭接未进行打磨,粘接不牢固。7、汤家湾目前为VC围岩,必须加强洞顶、水平的观测,及时反馈现场围岩情况,如发现异常情况及时撤离施工人员,以防止意外事情发现,最后希望这次会议我们必须加强施工管理,增强施工安全质量意识,全面落实安全质量责任制度,针对问题及时采取措施,把问题彻底消灭在萌芽状态。以上问题属于现场施工管理不到位和安
3、全意识淡薄,望以上问题能引起施工作业队的高度重视,严格按照设计和规范要求施工现场监理雷阳秋及施工负责人陈勇一致要求VC围岩段必须严格按照铁建设(2010)120号文规定开挖掘进进尺,控制好安全步距。钢筋加工场材料堆放整齐,露天存放按要求下垫上盖,标识标牌对应,钢筋网片的铺设要符合设计要求,搭接及预留要满足一到两个网格,锁脚锚杆长度必须要按设计要求打设,4m每根。中空锚杆必须要注浆,监控量测应及时按设计要求布设(开挖完成后24小时内,且埋入点要深入围岩20cm),纵向中埋式止水带安装用钢筋固定牢固,埋设要居中,搭接部位要进行打磨后再粘接牢固。白果坪、汤家湾均属于低瓦斯隧道,门检系统要尽快落实。严禁将火种及易燃品带入洞内,打火机、手机必须留于值班室,消除安全隐患。亘
