砂石基础技术交底模板.docx

上传人:p** 文档编号:264418 上传时间:2023-04-20 格式:DOCX 页数:4 大小:21.77KB
下载 相关 举报
砂石基础技术交底模板.docx_第1页
第1页 / 共4页
砂石基础技术交底模板.docx_第2页
第2页 / 共4页
砂石基础技术交底模板.docx_第3页
第3页 / 共4页
砂石基础技术交底模板.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《砂石基础技术交底模板.docx》由会员分享,可在线阅读,更多相关《砂石基础技术交底模板.docx(4页珍藏版)》请在第壹文秘上搜索。

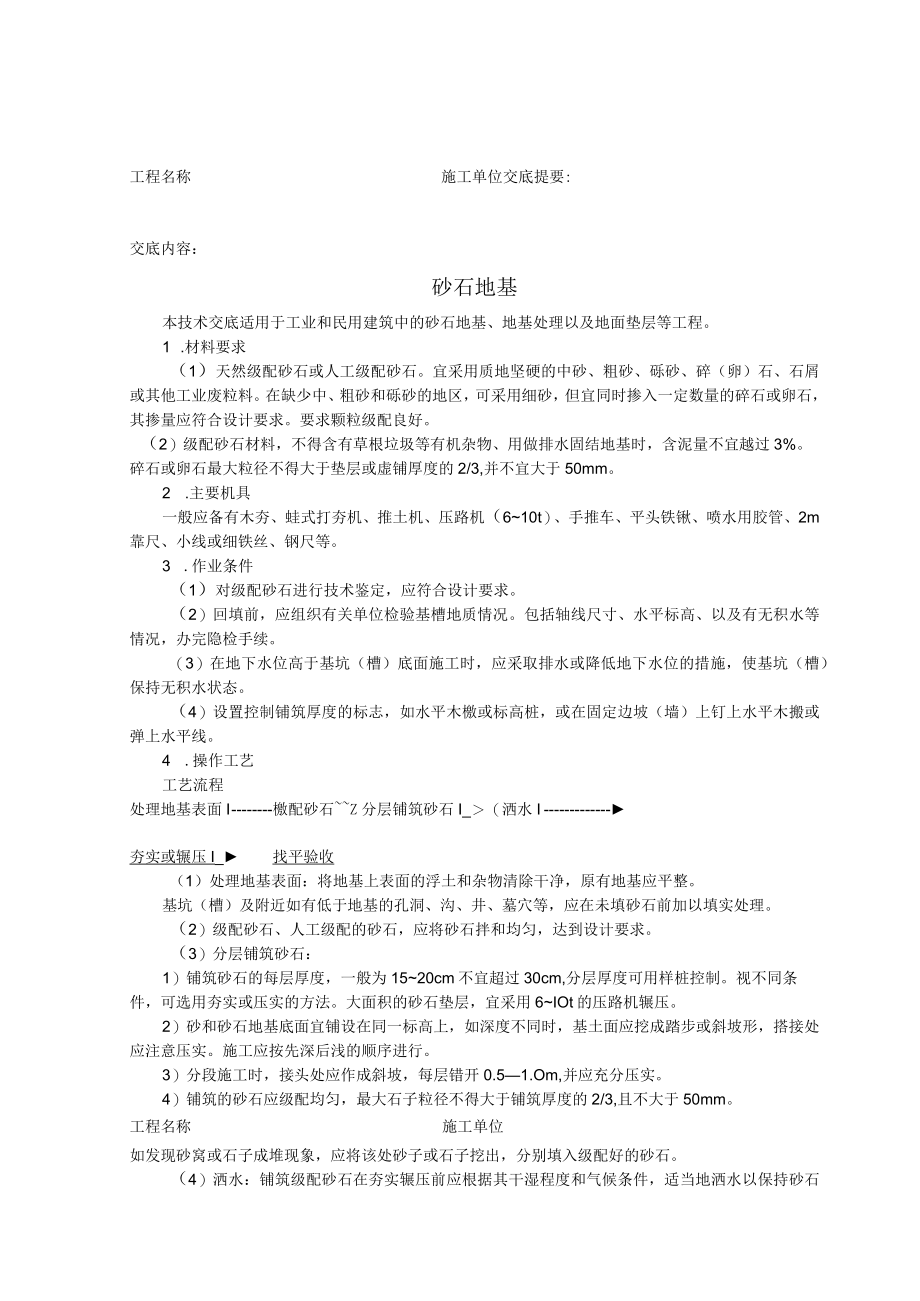

1、工程名称施工单位交底提要:交底内容:砂石地基本技术交底适用于工业和民用建筑中的砂石地基、地基处理以及地面垫层等工程。1 .材料要求(1)天然级配砂石或人工级配砂石。宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾砂的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。要求颗粒级配良好。(2)级配砂石材料,不得含有草根垃圾等有机杂物、用做排水固结地基时,含泥量不宜越过3%。碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。2 .主要机具一般应备有木夯、蛙式打夯机、推土机、压路机(610t)、手推车、平头铁锹、喷水用胶

2、管、2m靠尺、小线或细铁丝、钢尺等。3 .作业条件(1)对级配砂石进行技术鉴定,应符合设计要求。(2)回填前,应组织有关单位检验基槽地质情况。包括轴线尺寸、水平标高、以及有无积水等情况,办完隐检手续。(3)在地下水位高于基坑(槽)底面施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无积水状态。(4)设置控制铺筑厚度的标志,如水平木檄或标高桩,或在固定边坡(墙)上钉上水平木搬或弹上水平线。4 .操作工艺工艺流程处理地基表面I檄配砂石Z分层铺筑砂石I_(洒水I夯实或辗压I_找平验收(1)处理地基表面:将地基上表面的浮土和杂物清除干净,原有地基应平整。基坑(槽)及附近如有低于地基的孔洞、沟、

3、井、墓穴等,应在未填砂石前加以填实处理。(2)级配砂石、人工级配的砂石,应将砂石拌和均匀,达到设计要求。(3)分层铺筑砂石:1)铺筑砂石的每层厚度,一般为1520cm不宜超过30cm,分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的砂石垫层,宜采用6IOt的压路机辗压。2)砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步或斜坡形,搭接处应注意压实。施工应按先深后浅的顺序进行。3)分段施工时,接头处应作成斜坡,每层错开0.51.Om,并应充分压实。4)铺筑的砂石应级配均匀,最大石子粒径不得大于铺筑厚度的2/3,且不大于50mm。工程名称施工单位如发现砂窝或石子

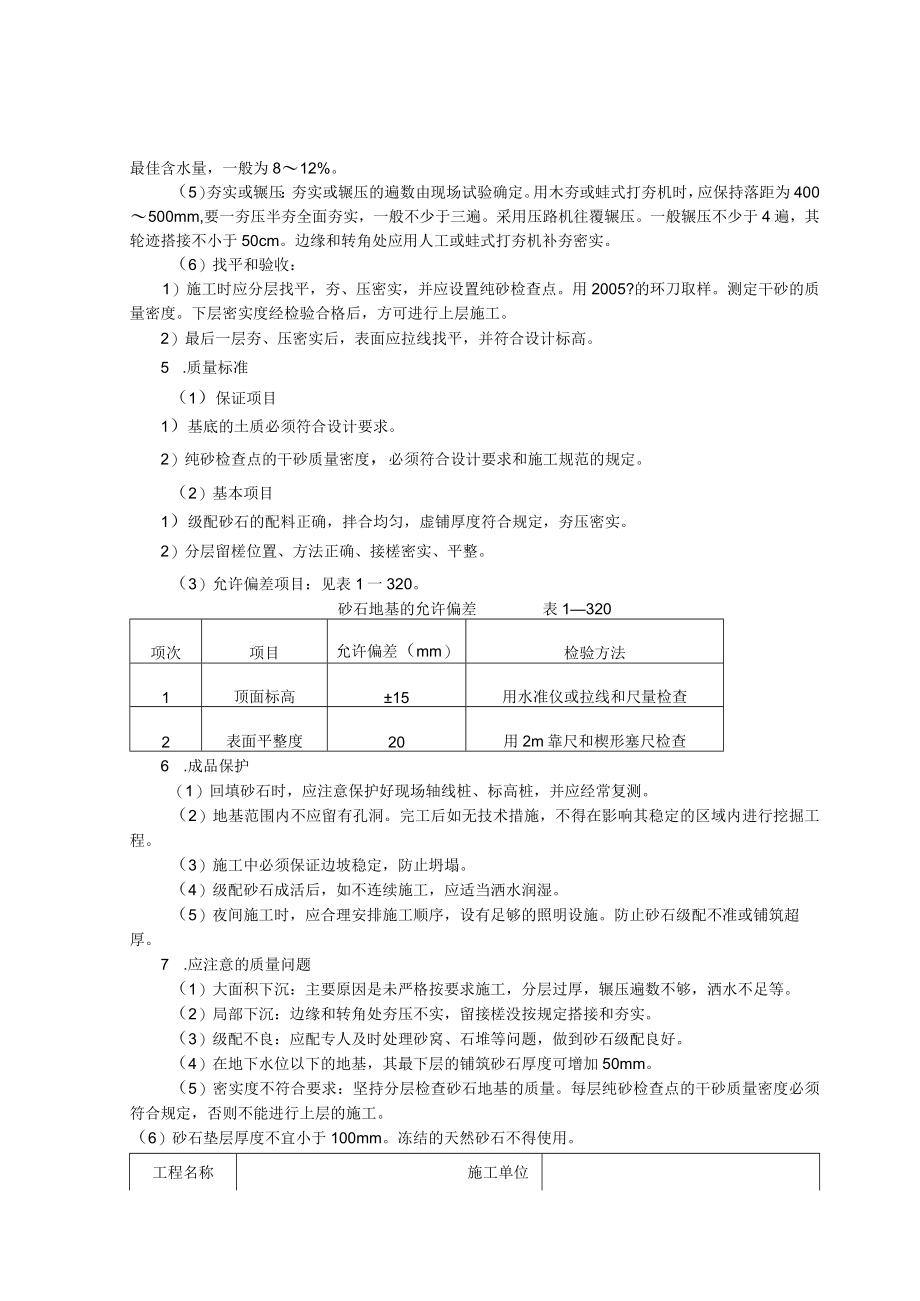

4、成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。(4)洒水:铺筑级配砂石在夯实辗压前应根据其干湿程度和气候条件,适当地洒水以保持砂石最佳含水量,一般为812%。(5)夯实或辗压:夯实或辗压的遍数由现场试验确定。用木夯或蛙式打夯机时,应保持落距为400500mm,要一夯压半夯全面夯实,一般不少于三遍。采用压路机往覆辗压。一般辗压不少于4遍,其轮迹搭接不小于50cm。边缘和转角处应用人工或蛙式打夯机补夯密实。(6)找平和验收:1)施工时应分层找平,夯、压密实,并应设置纯砂检查点。用2005?的环刀取样。测定干砂的质量密度。下层密实度经检验合格后,方可进行上层施工。2)最后一层夯、压密实后,

5、表面应拉线找平,并符合设计标高。5 .质量标准(1)保证项目1)基底的土质必须符合设计要求。2)纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。(2)基本项目1)级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。2)分层留槎位置、方法正确、接槎密实、平整。(3)允许偏差项目:见表1一320。砂石地基的允许偏差表1320项次项目允许偏差(mm)检验方法1顶面标高15用水准仪或拉线和尺量检查2表面平整度20用2m靠尺和楔形塞尺检查6 .成品保护(1)回填砂石时,应注意保护好现场轴线桩、标高桩,并应经常复测。(2)地基范围内不应留有孔洞。完工后如无技术措施,不得在影响其稳定的区域

6、内进行挖掘工程。(3)施工中必须保证边坡稳定,防止坍塌。(4)级配砂石成活后,如不连续施工,应适当洒水润湿。(5)夜间施工时,应合理安排施工顺序,设有足够的照明设施。防止砂石级配不准或铺筑超厚。7 .应注意的质量问题(1)大面积下沉:主要原因是未严格按要求施工,分层过厚,辗压遍数不够,洒水不足等。(2)局部下沉:边缘和转角处夯压不实,留接槎没按规定搭接和夯实。(3)级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。(4)在地下水位以下的地基,其最下层的铺筑砂石厚度可增加50mm。(5)密实度不符合要求:坚持分层检查砂石地基的质量。每层纯砂检查点的干砂质量密度必须符合规定,否则不能进

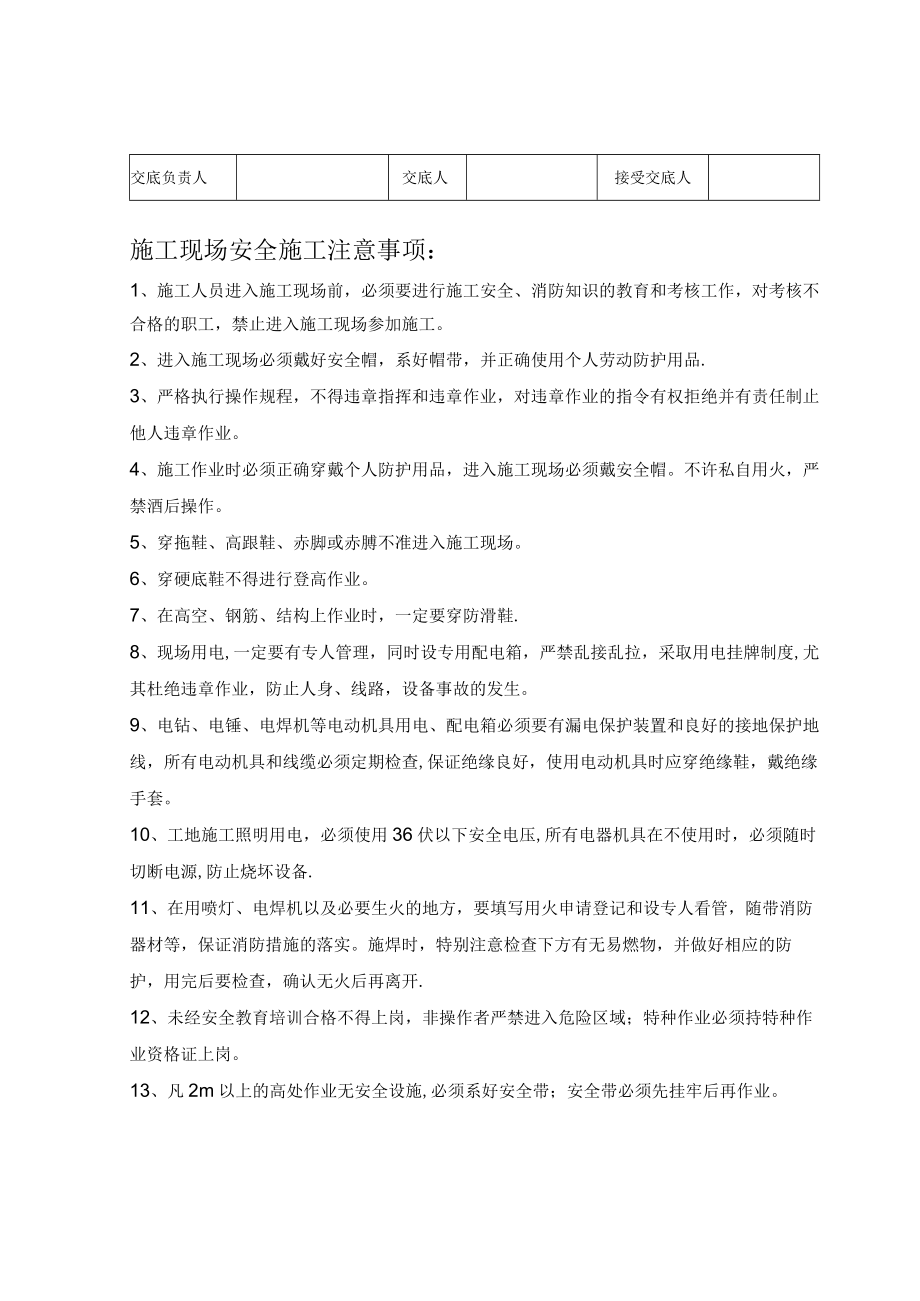

7、行上层的施工。(6)砂石垫层厚度不宜小于100mm。冻结的天然砂石不得使用。工程名称施工单位交底负责人交底人接受交底人施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业

8、。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑材料生产技术

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
