《砌筑工程施工工艺.docx》由会员分享,可在线阅读,更多相关《砌筑工程施工工艺.docx(3页珍藏版)》请在第壹文秘上搜索。

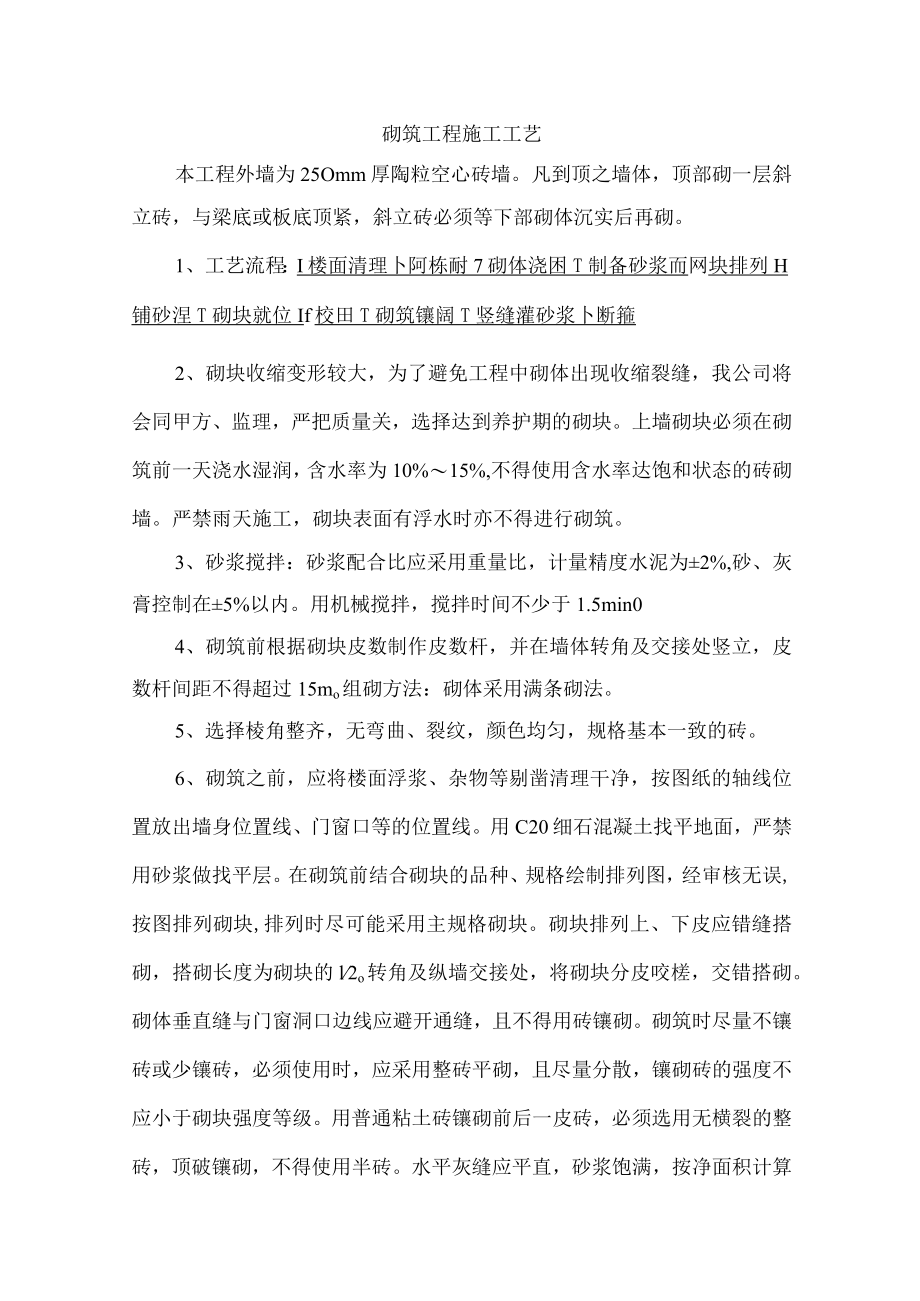

1、砌筑工程施工工艺本工程外墙为25Omm厚陶粒空心砖墙。凡到顶之墙体,顶部砌一层斜立砖,与梁底或板底顶紧,斜立砖必须等下部砌体沉实后再砌。1、工艺流程:I楼面清理卜阿栋耐7砌体浇困T制备砂浆而网块排列H铺砂涅T砌块就位If校田T砌筑镶阔T竖缝灌砂浆卜断箍2、砌块收缩变形较大,为了避免工程中砌体出现收缩裂缝,我公司将会同甲方、监理,严把质量关,选择达到养护期的砌块。上墙砌块必须在砌筑前一天浇水湿润,含水率为10%15%,不得使用含水率达饱和状态的砖砌墙。严禁雨天施工,砌块表面有浮水时亦不得进行砌筑。3、砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在5%以内。用机械搅拌,搅拌时
2、间不少于1.5min04、砌筑前根据砌块皮数制作皮数杆,并在墙体转角及交接处竖立,皮数杆间距不得超过15mo组砌方法:砌体采用满条砌法。5、选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖。6、砌筑之前,应将楼面浮浆、杂物等剔凿清理干净,按图纸的轴线位置放出墙身位置线、门窗口等的位置线。用C20细石混凝土找平地面,严禁用砂浆做找平层。在砌筑前结合砌块的品种、规格绘制排列图,经审核无误,按图排列砌块,排列时尽可能采用主规格砌块。砌块排列上、下皮应错缝搭砌,搭砌长度为砌块的l2o转角及纵墙交接处,将砌块分皮咬槎,交错搭砌。砌体垂直缝与门窗洞口边线应避开通缝,且不得用砖镶砌。砌筑时尽量不镶砖或
3、少镶砖,必须使用时,应采用整砖平砌,且尽量分散,镶砌砖的强度不应小于砌块强度等级。用普通粘土砖镶砌前后一皮砖,必须选用无横裂的整砖,顶破镶砌,不得使用半砖。水平灰缝应平直,砂浆饱满,按净面积计算的砂浆饱满度不应低于90%。竖向灰缝应采用加浆方法,使其砂浆饱满,严禁用水冲浆灌缝,不得出现瞎缝、透明缝,其砂浆饱满度不得低于80%,水平、竖直灰缝宽度IOmmo需要移动以砌好的砌块或对被撞动的砌块进行修整时,应清除原有砂浆后,再重新铺浆砌筑。墙体转角处,应隔皮纵横墙砌块相互搭砌。砌块墙的T字交接处,应使横墙砌块隔皮端面露头。在砌筑砂浆终凝前后的时间,应将灰缝刮平。7、留槎:外墙转角处应同时砌筑。内外墙

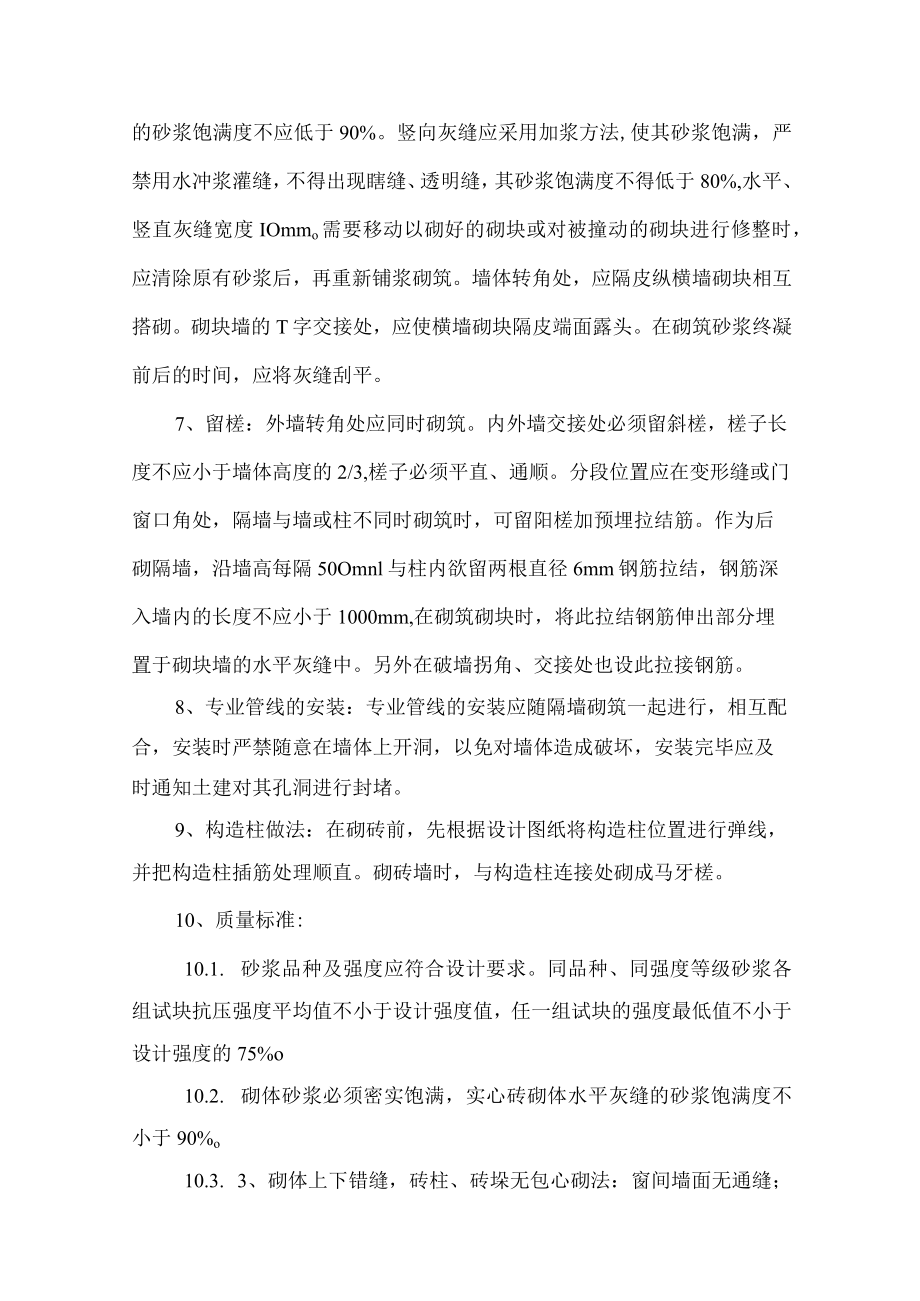

4、交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺。分段位置应在变形缝或门窗口角处,隔墙与墙或柱不同时砌筑时,可留阳槎加预埋拉结筋。作为后砌隔墙,沿墙高每隔50Omnl与柱内欲留两根直径6mm钢筋拉结,钢筋深入墙内的长度不应小于1000mm,在砌筑砌块时,将此拉结钢筋伸出部分埋置于砌块墙的水平灰缝中。另外在破墙拐角、交接处也设此拉接钢筋。8、专业管线的安装:专业管线的安装应随隔墙砌筑一起进行,相互配合,安装时严禁随意在墙体上开洞,以免对墙体造成破坏,安装完毕应及时通知土建对其孔洞进行封堵。9、构造柱做法:在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。

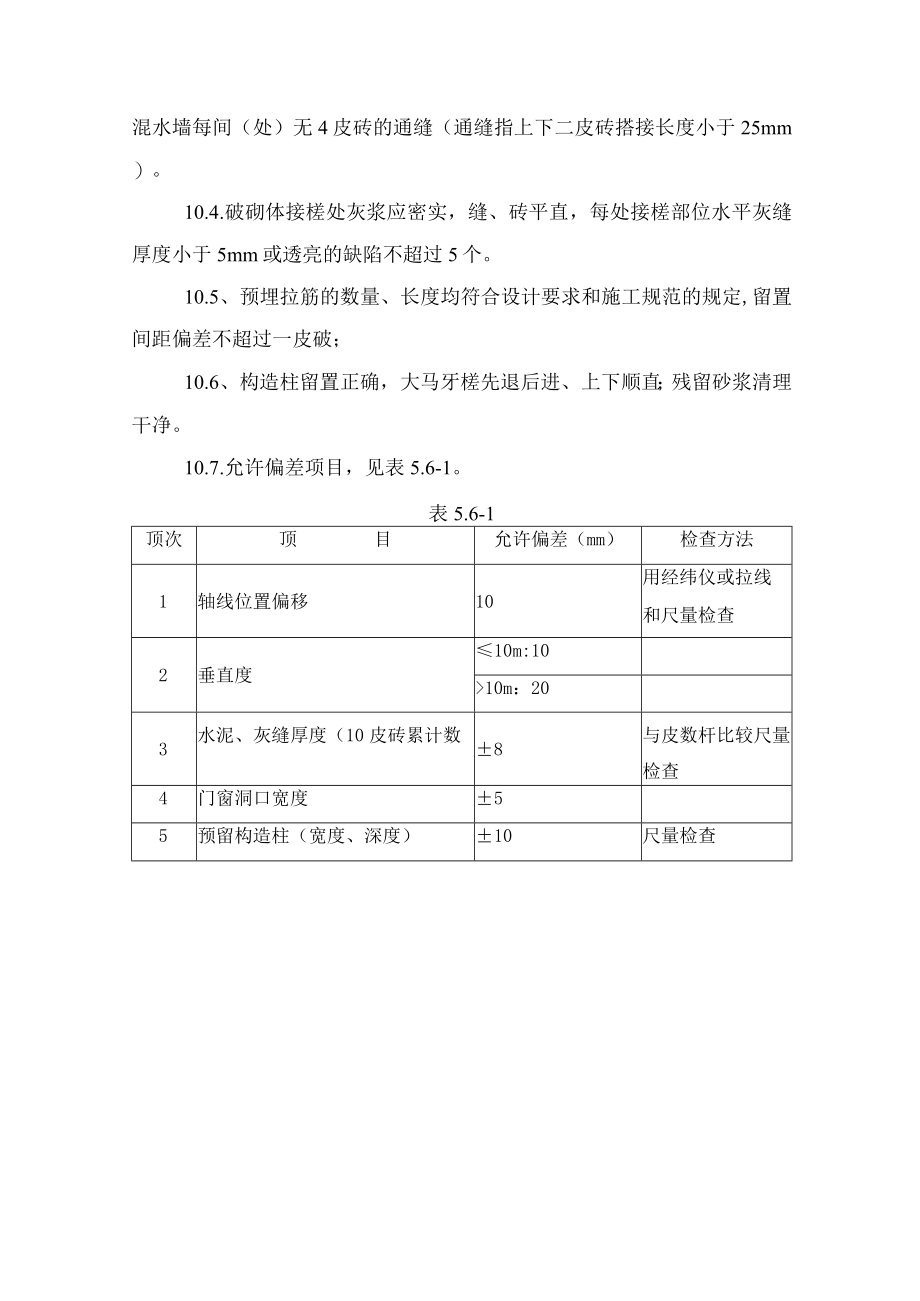

5、砌砖墙时,与构造柱连接处砌成马牙槎。10、质量标准:10.1. 砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%o10.2. 砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于90%o10.3. 3、砌体上下错缝,砖柱、砖垛无包心砌法:窗间墙面无通缝;混水墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm)。10.4.破砌体接槎处灰浆应密实,缝、砖平直,每处接槎部位水平灰缝厚度小于5mm或透亮的缺陷不超过5个。10.5、预埋拉筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮破;10.6、构造柱留置正确,大马牙槎先退后进、上下顺直;残留砂浆清理干净。10.7.允许偏差项目,见表5.6-1。表5.6-1顶次顶目允许偏差(mm)检查方法1轴线位置偏移10用经纬仪或拉线和尺量检查2垂直度10m:1010m:203水泥、灰缝厚度(10皮砖累计数8与皮数杆比较尺量检查4门窗洞口宽度55预留构造柱(宽度、深度)10尺量检查
