确保安全生产的技术组织措施.docx

上传人:p** 文档编号:264527 上传时间:2023-04-20 格式:DOCX 页数:10 大小:45.58KB
下载 相关 举报
确保安全生产的技术组织措施.docx_第1页
第1页 / 共10页
确保安全生产的技术组织措施.docx_第2页
第2页 / 共10页
确保安全生产的技术组织措施.docx_第3页
第3页 / 共10页
确保安全生产的技术组织措施.docx_第4页
第4页 / 共10页
确保安全生产的技术组织措施.docx_第5页
第5页 / 共10页
确保安全生产的技术组织措施.docx_第6页
第6页 / 共10页
确保安全生产的技术组织措施.docx_第7页
第7页 / 共10页
确保安全生产的技术组织措施.docx_第8页
第8页 / 共10页
确保安全生产的技术组织措施.docx_第9页
第9页 / 共10页
确保安全生产的技术组织措施.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《确保安全生产的技术组织措施.docx》由会员分享,可在线阅读,更多相关《确保安全生产的技术组织措施.docx(10页珍藏版)》请在第壹文秘上搜索。

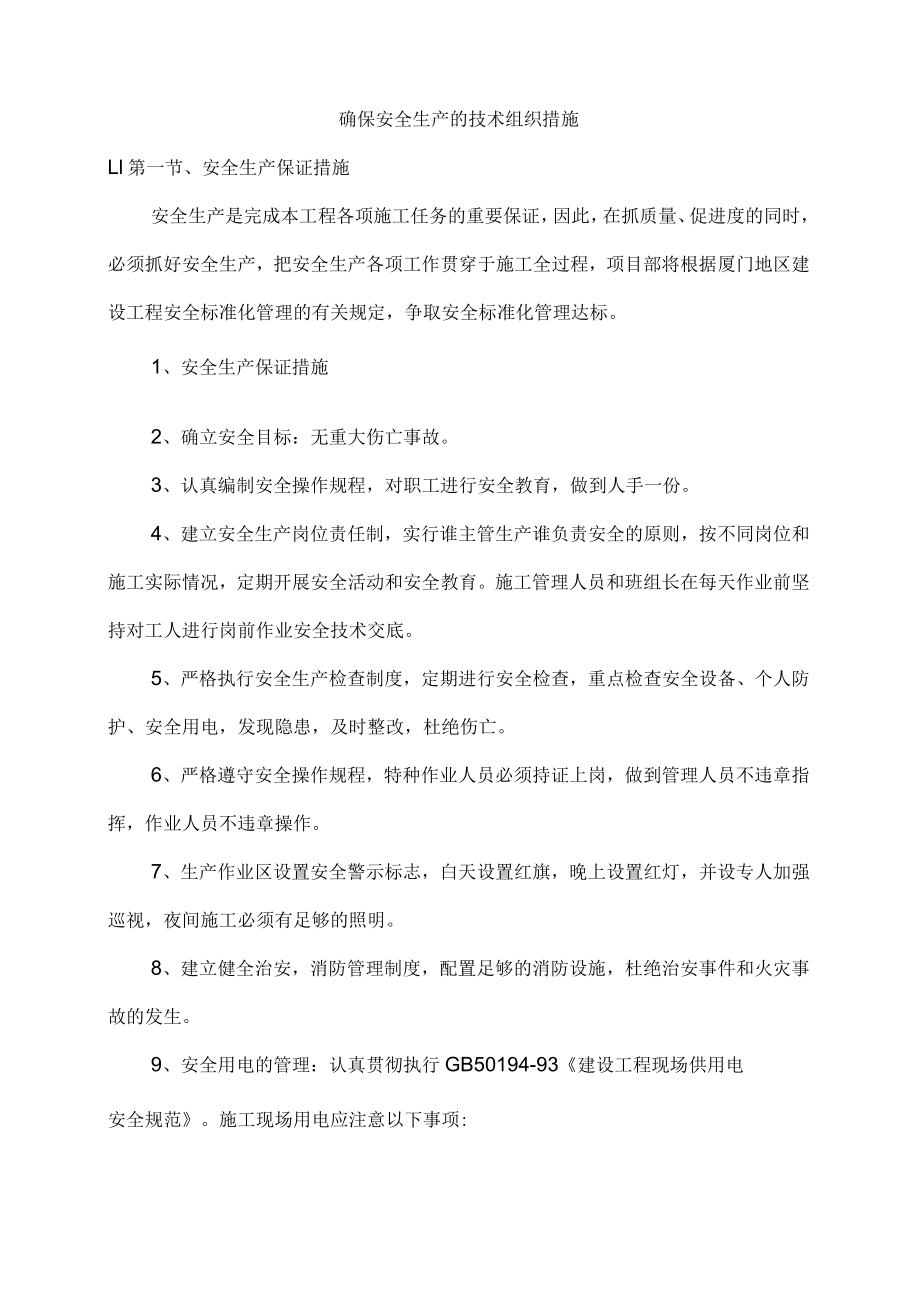

1、确保安全生产的技术组织措施Ll第一节、安全生产保证措施安全生产是完成本工程各项施工任务的重要保证,因此,在抓质量、促进度的同时,必须抓好安全生产,把安全生产各项工作贯穿于施工全过程,项目部将根据厦门地区建设工程安全标准化管理的有关规定,争取安全标准化管理达标。1、安全生产保证措施2、确立安全目标:无重大伤亡事故。3、认真编制安全操作规程,对职工进行安全教育,做到人手一份。4、建立安全生产岗位责任制,实行谁主管生产谁负责安全的原则,按不同岗位和施工实际情况,定期开展安全活动和安全教育。施工管理人员和班组长在每天作业前坚持对工人进行岗前作业安全技术交底。5、严格执行安全生产检查制度,定期进行安全检

2、查,重点检查安全设备、个人防护、安全用电,发现隐患,及时整改,杜绝伤亡。6、严格遵守安全操作规程,特种作业人员必须持证上岗,做到管理人员不违章指挥,作业人员不违章操作。7、生产作业区设置安全警示标志,白天设置红旗,晚上设置红灯,并设专人加强巡视,夜间施工必须有足够的照明。8、建立健全治安,消防管理制度,配置足够的消防设施,杜绝治安事件和火灾事故的发生。9、安全用电的管理:认真贯彻执行GB50194-93建设工程现场供用电安全规范。施工现场用电应注意以下事项:(I)施工现场根据需要设置若干个中型固定配电箱和移动配电箱,配电箱均为钢板结构,在二级保护的基础上,临时加长电源线必须采用铁制接线盒。移动

3、电箱、接线盒、碘鸨灯等移动电器一律用橡胶护套软线拉接电源,不得用其它电源线代替。示警红灯一律架空安装,间距小于15米,横空道路的示警红灯不得少于2只,如电源线必须从地面通过时均采用橡胶护套软线并埋入地下。其它横穿道路的电缆线无法架空时必须套防护管后再埋入地下,以确保安全。施工现场严禁用绝缘老化、破皮及绝缘差的电线。(2)配电箱上安装的漏电保护器一律实行一只保护器一只插座,实行一机一闸一保护,严禁动力、照明混用。(3)配电箱内漏电保护器及其它开关电器应由专职电工安装、检查、维护,外壳破损、失灵时应及时更换,并做好维修记录,确保其正常运行。(4)配电箱内闸刀开关、熔丝不得随意加大,更不得用铜丝、铝

4、丝等其它金属丝代替。大功率设备使用的配电箱应在配电箱子上标明“大功率设备用电箱”,其它电器设备不得接入。(5)电气设备接入运行时,应按先插入插头再开启电源;解除运行时,按先关闭电源再拨插头的顺序进行。施工现场停止作业,应将配电箱断电上锁。当日工作结束后应由现场电工负责巡视检查,逐一落实。(6)施工用照明灯必须设置漏电保护器,移动照明灯、危险场所和管道内施工应用36V安全电灯,严禁用普通电压灯代替。9、现场施工机械必须有安全防护装置,并严格按操作规程操作,实行专人负责制。10、合理调配施工时间,避免在高温下连续作业。11、班组每天做好安全记录。12、安全防火技术措施(1)认真执行消防法和省、市消

5、防法规,认真贯彻“预防为主”的方法。(2)经常对施工管理人员和作业人员进行安全防火教育:搞好消防安全宣传,提高消防意识,做到消防工作“一懂”、“三会”;“三级安全教育”及安全技术交底中均应饮食消防内容。项目部还应设立防火档案,按规定在重点部位(油漆间、仓库、木工车间、危险品仓库等)严格按“三定”措施进行整改。(3)项目部按区域,按性质组建若干支义务消防队,并定期每年组织两次对义务消防队员进行消防器材操作实战演练。结合定期安全检查对现场及消防器材的安全隐患(如药水过期等)严格按“三定”措施进行整改。(4)木工车间作好当日“落手清”工作,及时清理木悄、刨花。木工房严禁烟火并设立明显的警示安全牌。(

6、5)民工宿舍严禁烧“三炉”(电炉、煤油炉、液化气炉)除正常照明、电视、广播、风扇外严禁使用任何电气设备。L2第二节、安全管理组织措施1、安全管理措施为了确保工程更安全的有次序地生产,根据本工程的特点,参照有关建筑的安全生产的技术资料,定出安全可靠的管理措施。2、安全组织机构路基工程队桥梁施工队隧道工程队管道工程队附属工程施工队水泥搅拌桩机队碎拌和站后勤生活组工地保安组3、安全管理及安全保证体系(1)建立各项安全生产管理制度,制定各级管理人员的安全责任制,逐级签订落实安全责任状,责任状应有指标,保证措施及奖励办法,严格按安全生产责任制的生产管理程序,严格按规章制度管好安全生产,除上级有关安全管理

7、制度外,项目部另行建立完善的安全检查制度,值日制度,防火制度,安全奖罚制度及班前活动制度等,以健全项目部安全生产系统管理。(2)成立了工程项目经理为组长的安全领导小组,负责本工地日常安全生产,项目部建立安全生产保证体系。项目部由一位专职安全员负责工程的安全管理工作,检查、督促安全措施的执行及隐患整改措施的落实,并按单位工程安全生产管理目标做好各项管理工作。(3)对新进场的工人及其它人员应及时做好工地一级和班组一级的安全生产教育,没有经过“三级安全教育”的人员,项目部一律不予安排工作,项目部严格按照省、市劳动局有关劳务管理的规定招工,严禁私招乱雇和使用童工,并要求每个人持“上岗证”才能上岗工作。

8、(4)做好未遂事故的分析与存档工作,发生工伤事故,应立即报告上组安全部门,认真做好事故现场保护工作和事故调查分析报告,同时严格按照“三不放过”(即事故原因不查明不放过,事故责任者和群众未受教育不放过,事故后没有采取必要的防护措施不放过的原则做好事故的善后处理工作)。4、安全教育(1)劳务工的三级教育(2)公司组安全教育:新进场的劳务工首先由公司进行安全生产方针、政策、法规等教育,同时进行书面考试(3)工地级安全教育,经过公司一级教育的劳务工到工地后,由工地项目经理、施工员、安全员进行第二级安全教育,主要为工程概况及安全生产管理制度的教育,并在三级教育花名册上签字后发给上岗证。(4)班组级安全教

9、育:经过一、二级的教育后的劳务工,最后由班组长进行进入工地的第三级教育,同时作为班前安全活动内容进行记录。(5)特殊工种教育对特殊工种、电气、起重、焊接、机械和登高作业等接触不安全因素较多的工种,用脱产和半脱产以及办训练班等方式进行专门训练,并且经过严格理论和实践考试合格后,发给安全操作许可证方准作业,采用新工艺、新技术、新设备、新产品之前也要按新的安全操作规程对参加操作的岗位工人和有关人员进行专门教育,并经考试合格后方可独立操作。L3第三节、本工程安全防护重点1、机械设备安全技术措施机械设备是否完好是一个工程能否顺利施工的一个重要条件。(1)现场机械设备均应保持良好的工作状态,安全保险、限位

10、、警示装置齐全。(2)机械设备的操作人员均应经培训合格方可上岗,特种作业人员经劳动部门核合格后持操作证上岗,严禁无证开机。(3)机械设备在安装与拆卸前必须进行安全技术交底,安装后验收合格方可使用。(4)所有设备在台风后均应进行一次检查,确认完好后方可使用。(5)气候湿热,机械设备需做好防潮、防雨、防水及保养、维修工作、以保证设备正常运转。(6)机械设备不带电的金属外壳均应保护接零,井架等还必须做好重复接地,重复接地电阻值应WlO欧姆。(7)潜水泵必须使用末级开关箱及高灵敏度防溅型漏电保护器,额定漏电动作时间小于0.1秒,额定漏电动作电流W15毫安。(8)所有手持电动工具均采用带“回”型标志的类

11、手持电动工具,禁止使用I类手持电动工具。负荷线必须采用耐气候型的橡皮护套铜芯软电缆,并不得有接头。手持电动工具的外壳,手柄、负荷线、插头、开头等必须完好无损,使用前必须作空载检查运转正常方可使用。(9)平板振动器、地面抹光机的负荷载线必须采用耐气候型的橡皮护套铜芯软电缆。水泵的负荷线必须采用YHS型防水橡皮护套电缆,且不应受任何外力。(10)应配备经正式考试合格持有操作证的专职司机;(11)电气设备的绝缘电阻必须大于05m,运行中必须大于1000/V.2、“三宝”、“四口”安全防护措施(1)进入施工现场每个人都必须戴好安全帽,严禁穿“三鞋”(拖鞋、硬底鞋、高跟鞋)高处作业人员必须按规定带好安全

12、带。(2)基坑开挖时应注意排水、降水对地基土体稳定有很大的影响,在施工中应控制好基坑稳定。(3)搭设临边防护栏杆时,防护栏杆应由上、下两道横杆及栏杆柱组成,上杆离地高度L0L2m,下杆离地高度为0.50.6m,横杆长度大于2m时,必须加设栏杆柱。防护栏杆必须自上鹏上用安全网封闭,卸料平台两侧的栏杆也必须自上而下满挂安全立网或满扎竹笆。(4)因作业必需,临时拆除或变动安全防护设施时,必须经施工员同意,并采取相应的可靠措施,作业后立即恢复。L4四、安全防护用具本工程根据现场需要配备必要的安全设施,具体见以下所列:安全帽300顶安全带10条安全网50条绝缘手套20双绝缘靴20双漏电保护器20个灭火器

13、12个工人进场必须配戴安全帽等安全防护用具,没有配戴者则严禁进入施工区参与施工作业。五、雨季确保施工安全措施雨季施工措施1雨季施工管理(1)雨季施工主要以预防为主,采用防雨措施及加强排水手段确保雨季正常的进行生产,不受季节性气候的影响。(2)加强雨施信息反馈及时掌握气候预报,对近年发生的问题要采取防范措施设法排除。2雨季施准备工作(1)施工场地场地排水:对施工现场及构件生产基地应根据地形对场地排水系统进行疏竣以保证水流畅通,不积水,并要防止四邻地区地面水倒流进入场内。应有排水措施。道路:主要运输道路路基应碾压坚实,上铺石渣或天然级配砂石,并作好路。道路两旁要作好排水沟,保证雨后通行。(2)机电

14、设备及材料防护机电设备:机电设备的电闸箱要采取防雨、防潮等措施,并应安装接地保护装置。机械的接地装置要进行全面检查,其接地装置、接地体的深度、距离、棒径、地线截面应符合规程要求,并进行摇测。原材料及半成品的保护:对怕雨淋的材料要采取防雨措施,可放入棚内或屋内,要垫高码放并要通风良好。(3)大小型设施检修及停工维护临时设施检修:对现场临时设施,如工人宿舍、办公室、食堂、仓库等应进行全面检查,对危险建筑物应进行全面翻修加固或拆除。对停工工程要进行检查并作好维护,对地下井通道、洞口,在雨施期间加以遮盖或封闭,防止雨水灌入。对一般不列入雨季施工的工程,力争雨施前完成到一定部位,同时考虑防雨措施。3雨季

15、施工的项目管理(1)基础工程:应防止雨水浸泡后而造成塌方。 坡道部分应备有临时接水措施(草袋挡水)。 基础挖完后,应立即浇筑好混凝土垫层,防止雨水泡槽。(2)混凝土工程:混凝土在雨季施工中塌落度偏大,以及雨后淤泥太多,影响混凝土质量。混凝土开盘前根据砂、石含水率调正施工配合比,适当减少加水量。(3)安全工作:雨季施工中经常发生架子下沉,基础冲刷塌方等现象,尚未浇筑混凝土而被雨水冲倒现象时有发生。在机电设备方面接地装置不好,曾发生漏电事故。雨季施工放坡者,除按规定要求外,必须作插筋补强护坡。露天使用电气设备,要有可靠防漏电措施。(4)消防工作:消防器材防雨、防晒;要防止储料仓库因漏雨燃烧起火。消防器材有防雨防晒措施:地下消火栓要高出地面防止泡水。 储存电石的仓库应防雨防潮。对化学品、油类、易燃品应设专人妥善保管,防止受潮变质及起火。 现场储存生石灰要远离易燃品。 施工中应经常了解天气预报,掌握天气变化,尤其是台风、雷击较大灾害的影响,确保施工顺利进行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
