资源描述

《第一章、总体概述:施工组织总体设想、工程概述、方案针对性及施工标段划分.docx》由会员分享,可在线阅读,更多相关《第一章、总体概述:施工组织总体设想、工程概述、方案针对性及施工标段划分.docx(6页珍藏版)》请在第壹文秘上搜索。

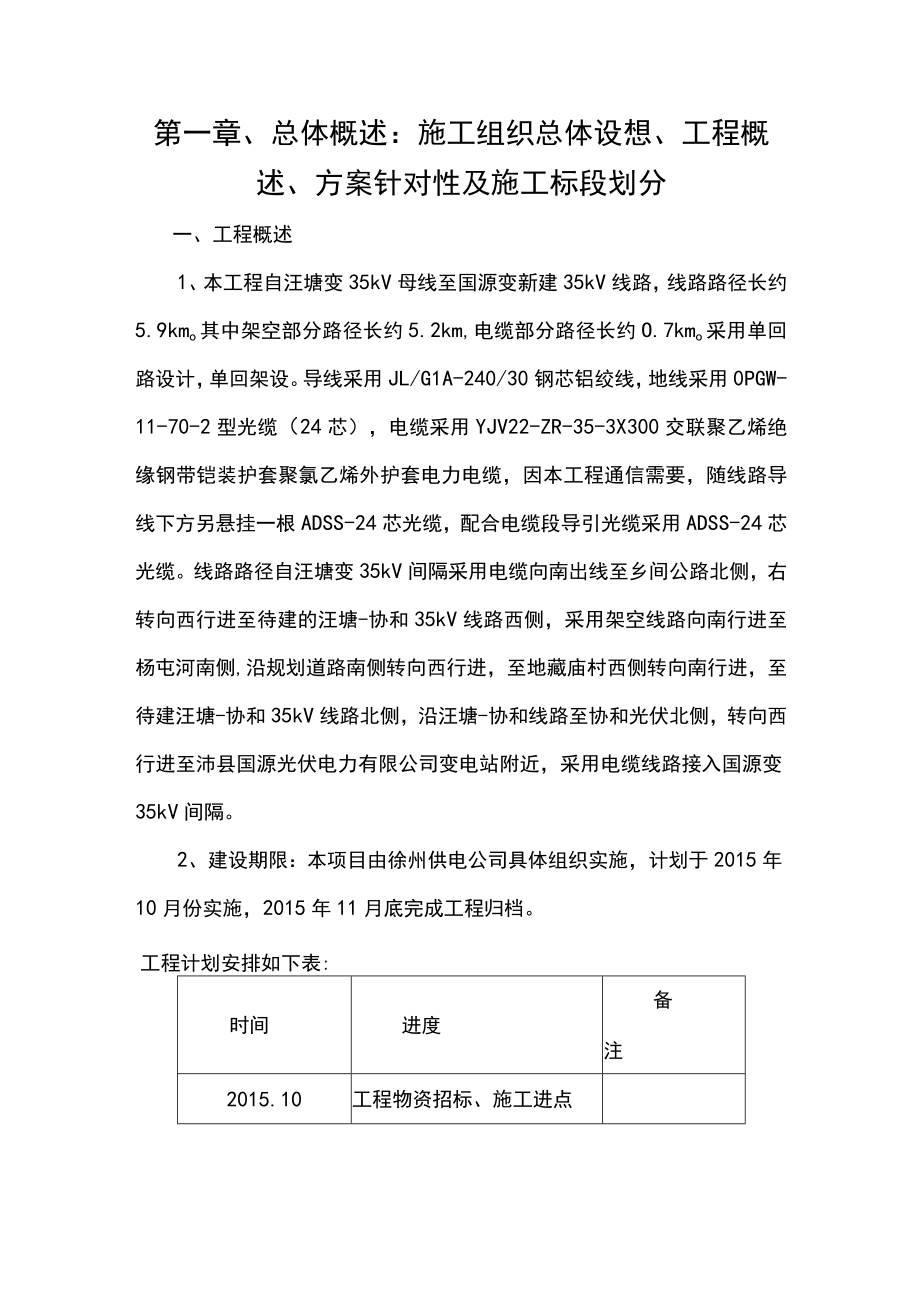

1、第一章、总体概述:施工组织总体设想、工程概述、方案针对性及施工标段划分一、工程概述1、本工程自汪塘变35kV母线至国源变新建35kV线路,线路路径长约5.9kmo其中架空部分路径长约5.2km,电缆部分路径长约O.7kmo采用单回路设计,单回架设。导线采用JL/G1A-240/30钢芯铝绞线,地线采用0PGW-11-70-2型光缆(24芯),电缆采用YJV22-ZR-35-3X300交联聚乙烯绝缘钢带铠装护套聚氯乙烯外护套电力电缆,因本工程通信需要,随线路导线下方另悬挂一根ADSS-24芯光缆,配合电缆段导引光缆采用ADSS-24芯光缆。线路路径自汪塘变35kV间隔采用电缆向南出线至乡间公路北

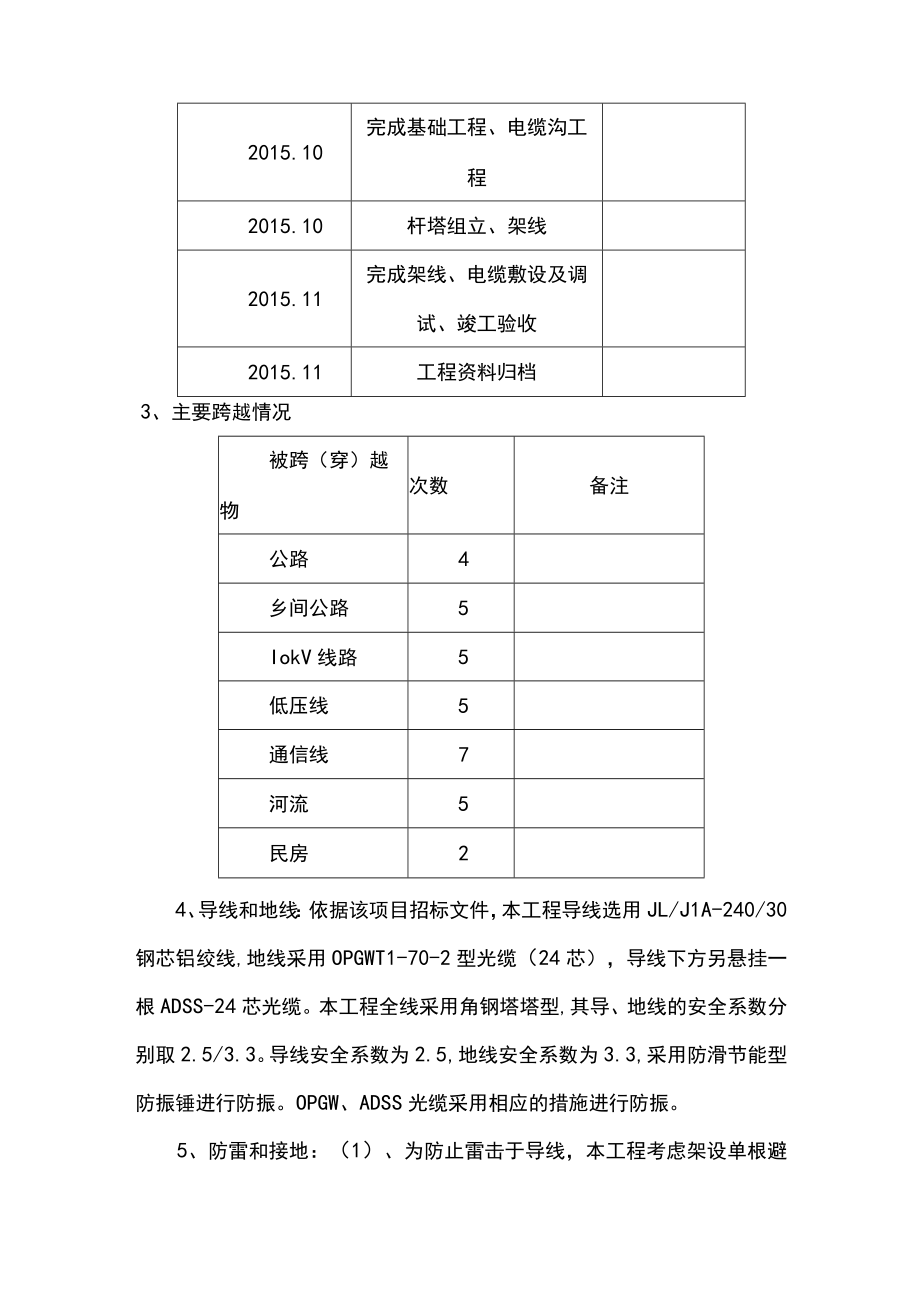

2、侧,右转向西行进至待建的汪塘-协和35kV线路西侧,采用架空线路向南行进至杨屯河南侧,沿规划道路南侧转向西行进,至地藏庙村西侧转向南行进,至待建汪塘-协和35kV线路北侧,沿汪塘-协和线路至协和光伏北侧,转向西行进至沛县国源光伏电力有限公司变电站附近,采用电缆线路接入国源变35kV间隔。2、建设期限:本项目由徐州供电公司具体组织实施,计划于2015年10月份实施,2015年11月底完成工程归档。工程计划安排如下表:时间进度备注2015.10工程物资招标、施工进点2015.10完成基础工程、电缆沟工程2015.10杆塔组立、架线2015.11完成架线、电缆敷设及调试、竣工验收2015.11工程资

3、料归档3、主要跨越情况被跨(穿)越物次数备注公路4乡间公路5IokV线路5低压线5通信线7河流5民房24、导线和地线:依据该项目招标文件,本工程导线选用JL/J1A-240/30钢芯铝绞线,地线采用OPGWT1-70-2型光缆(24芯),导线下方另悬挂一根ADSS-24芯光缆。本工程全线采用角钢塔塔型,其导、地线的安全系数分别取2.5/3.3。导线安全系数为2.5,地线安全系数为3.3,采用防滑节能型防振锤进行防振。OPGW、ADSS光缆采用相应的措施进行防振。5、防雷和接地:(1)、为防止雷击于导线,本工程考虑架设单根避雷线,地线采用0PGW-11-70-2光缆,其保护角不大于30度。(2)

4、、接地工程杆塔采用角钢塔形式。每基杆塔均设置人工接地装置,接地装置采用绕铁塔基础敷设的闭合式接地装置,水平敷设的接地体及接地引下线均采用14镀锌圆钢。接地体埋深不小于0.8m,接地引下线与角钢塔为四腿接地。6、杆塔与基础:本工程选用自立式角钢塔;基础型式:根据施工场地现状,本工程杆塔采用灌注桩基础,基础钢材主筋为HRB335,辅筋为HPB225.混凝土级别:灌注桩为C25,保护帽为C15细石混凝O7、电缆部分:(1)本工程新建35kV电缆线路,电缆路径长约07公里,电缆采用YJV22-ZC-35-3300mm2交联聚乙烯绝缘钢带铠装护套聚氯乙烯外护套阻燃电力电缆。(2)采用电缆沟、电缆排管与工

5、井相结合方式,电缆通道长度约为700米。其中电缆排管约为450米,电缆沟约为250米(利用)。新建工井约11,其中直线井4座,转角井3座,终端井4座。(3)电缆终端头:本工程在共使用4套电缆终端头。其中2套为户内电缆终端,2套为户外电缆终端。电缆终端采用全冷缩交联电缆终端,避雷器采用复合外套交流避雷器;电缆终端、避雷器的外绝缘泄漏比距均应23.2cmkV;电缆终端的机械强度,应满足安置处引线拉力、风力作用的要求。(4)电缆中间接头:本工程共2段电缆线路,每段长度不超过400米,无需采用中间接头。电缆敷设形式:本工程电缆通道采用电缆沟、电缆排管与工井形式。做法如下:1、电缆沟建设应满足强度及运行

6、环境要求。禁止易燃、易爆等其他管道穿越电缆沟;2电缆沟的齿口边缘应有角钢保护,钢筋混凝土盖板应用角钢或槽钢包边,盖板间无明显间隙,盖板应内置一定数量的供搬运、安装用的拉环;3电缆沟内排水坡度不小于0.3%,并在标高最低处设置集水坑;4导管采用混凝土包封,埋设深度距地面应在80Omm以上,保护管必须内壁光滑无毛刺(具体保护管型号由招标采购),导管口与工井接合处应制作成喇叭状,管内应无砂、石等异物;5直线井按约每50米左右一座设置,每座工井内均应设置集水坑;6工井采用钢筋混凝土浇筑型式,并预埋连接支架;7制作复合支架所用的材料必须满足环保要求,具备耐腐蚀、阻燃、抗老化性能,应满足不少于30年免维护

7、的使用寿命;8电缆终端头下侧约500mm长的电缆应保持自然垂直,不得在电缆终端头出口处产生剪应力;9避雷器接地装置可与接地网解开单独测量;10电缆终端头及避雷器的安装孔应为扁型长孔,便于调节。电缆防火:1为防止火焰窜燃,应在变电所电缆出口处不小于5m区段的所有电缆外均缠绕防火包带。2在其他易受外因波及着火处,均应采取上述措施进行防火和阻止延燃。3在其他易受外因波及着火处,均应采取上述措施进行防火和阻止延燃。电缆接地:接地电阻应不大于10o否则将增打接地极或延长接地扁铁,使接地电阻达到上述要求。二、施工组织总体设想、方案针对性总体设想以“高效、优质、安全、文明”为施工指导思想,严格管理,优化资源

8、配置,发挥科技领先。采用新技术、新工艺,抓重点难点,确保工程的质量与工期,令业主满意,让政府放心。精心组织管理机构,科学合理制订进度计划,在施工人员、材料和机械设备上做充分准备。建立健全质量保证体系,严格按照IS09002质量保证体系运行,规范化、标准化作业,全面开展质量创优活动。安全生产、文明施工。为确保优质、安全、按期完成本工程施工,本公司将抽调优秀的项目经理,组建一支技术力量雄厚,施工经验丰富,能够打硬仗精干高效的项目经理部。本公司以先进的组织管理技术,统筹计划,合理安排,组织分段平行流水作业,均衡生产,保证业主要求的工期。充分发挥机械设备生产能力并采用先进的机械设备,科学配置生产要素,

9、组建功能匹配、良性运作的施工程序。进一步推广全面质量管理,对施工现场实施动态管理和严格监控,实行质量一票否决权。方案针对性我公司郑重承诺,若业主选中我公司承担该工程的施工,我公司将抽调精兵强将精心组织施工,以招标文件为标准,严格遵循文件中的各项条款。遵循设计文件,规范和质量验收标准。开工前,公司技术科,工程科和项目部要全在熟悉设计文件,在技术交底的基础上,进行现场核对,发现问题及时与业主及设计单位的取得联系。根据现场收集的情况,核实的工程量,按工期要求,施工的难易度和人员、设备、材料的准备情况编制实施性的施工组织设计,修建生活和工程用房,解决运输、电力和水供应,修建供工程使用的临时通道,设定必要的安全标志。在施工过程中,充分发挥我单位施工优势,科学组织,合理安排,均衡生产,确保安全、优质、高效地完成本标段的施工,确保施工组织的合理性。实施项目法管理,通过与业主、监理工程师和设计部门的充分合作,综合运用人员、机械、物资、方法、资金和信息,实现质量和造价的最佳组合。严格执行业主及监理工程师的指令。根据工程需要,合理配备劳动力资源。坚持高效、重诚、守信、完成业主要求的工期和质量目标。施工标段划分施工准备、基坑复测、基础施工、土建开挖、电缆敷设、导地线架设、竣工验收、资料移交。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
