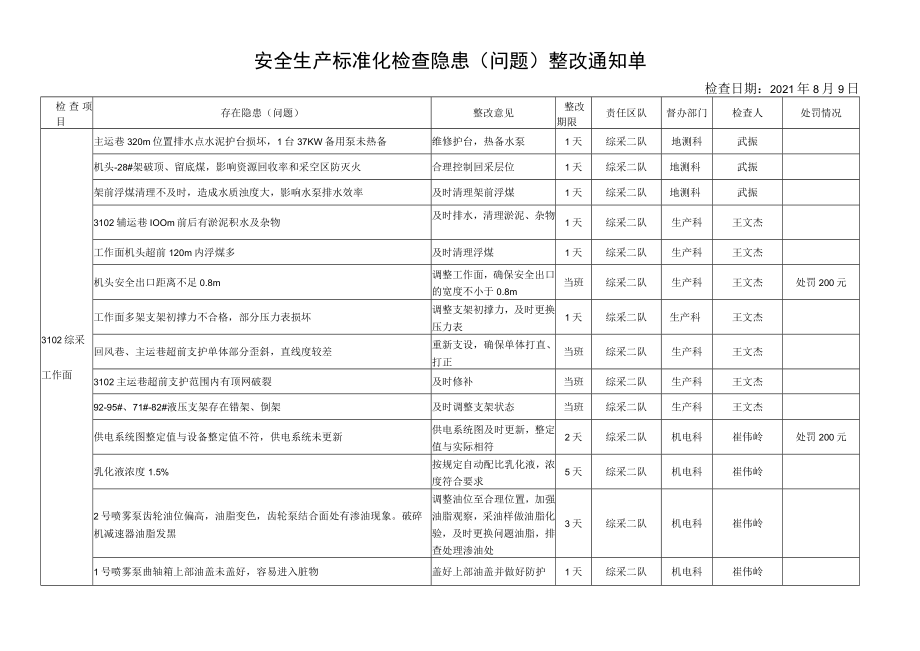

1、安全生产标准化检查隐患(问题)整改通知单检查日期:2021年8月9日检查项目存在隐患(问题)整改意见整改期限责任区队督办部门检查人处罚情况3102综采工作面主运巷320m位置排水点水泥护台损坏,1台37KW备用泵未热备维修护台,热备水泵1天综采二队地测科武振机头-28#架破顶、留底煤,影响资源回收率和采空区防灭火合理控制回采层位1天综采二队地测科武振架前浮煤清理不及时,造成水质浊度大,影响水泵排水效率及时清理架前浮煤1天综采二队地测科武振3102辅运巷IOOm前后有淤泥积水及杂物及时排水,清理淤泥、杂物1天综采二队生产科王文杰工作面机头超前120m内浮煤多及时清理浮煤1天综采二队生产科王文杰机

2、头安全出口距离不足0.8m调整工作面,确保安全出口的宽度不小于0.8m当班综采二队生产科王文杰处罚200元工作面多架支架初撑力不合格,部分压力表损坏调整支架初撑力,及时更换压力表1天综采二队生产科王文杰回风巷、主运巷超前支护单体部分歪斜,直线度较差重新支设,确保单体打直、打正当班综采二队生产科王文杰3102主运巷超前支护范围内有顶网破裂及时修补当班综采二队生产科王文杰92-95#、71#-82#液压支架存在错架、倒架及时调整支架状态当班综采二队生产科王文杰供电系统图整定值与设备整定值不符,供电系统未更新供电系统图及时更新,整定值与实际相符2天综采二队机电科崔伟岭处罚200元乳化液浓度1.5%按

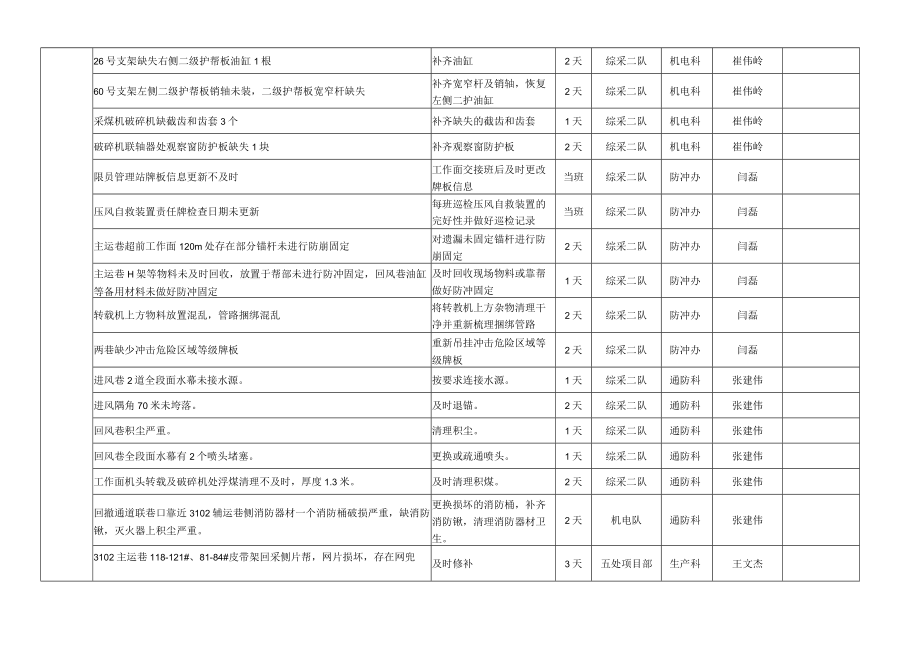

3、规定自动配比乳化液,浓度符合要求5天综采二队机电科崔伟岭2号喷雾泵齿轮油位偏高,油脂变色,齿轮泵结合面处有渗油现象。破碎机减速器油脂发黑调整油位至合理位置,加强油脂观察,采油样做油脂化验,及时更换问题油脂,排查处理渗油处3天综采二队机电科崔伟岭1号喷雾泵曲轴箱上部油盖未盖好,容易进入脏物盖好上部油盖并做好防护1天综采二队机电科崔伟岭26号支架缺失右侧二级护帮板油缸1根补齐油缸2天综采二队机电科崔伟岭60号支架左侧二级护帮板销轴未装,二级护帮板宽窄杆缺失补齐宽窄杆及销轴,恢复左侧二护油缸2天综采二队机电科崔伟岭采煤机破碎机缺截齿和齿套3个补齐缺失的截齿和齿套1天综采二队机电科崔伟岭破碎机联轴器处

4、观察窗防护板缺失1块补齐观察窗防护板2天综采二队机电科崔伟岭限员管理站牌板信息更新不及时工作面交接班后及时更改牌板信息当班综采二队防冲办闫磊压风自救装置责任牌检查日期未更新每班巡检压风自救装置的完好性并做好巡检记录当班综采二队防冲办闫磊主运巷超前工作面120m处存在部分锚杆未进行防崩固定对遗漏未固定锚杆进行防崩固定2天综采二队防冲办闫磊主运巷H架等物料未及时回收,放置于帮部未进行防冲固定,回风巷油缸等备用材料未做好防冲固定及时回收现场物料或靠帮做好防冲固定1天综采二队防冲办闫磊转载机上方物料放置混乱,管路捆绑混乱将转教机上方杂物清理干净并重新梳理捆绑管路2天综采二队防冲办闫磊两巷缺少冲击危险区

5、域等级牌板重新吊挂冲击危险区域等级牌板2天综采二队防冲办闫磊进风巷2道全段面水幕未接水源。按要求连接水源。1天综采二队通防科张建伟进风隅角70米未垮落。及时退锚。2天综采二队通防科张建伟回风巷积尘严重。清理积尘。1天综采二队通防科张建伟回风巷全段面水幕有2个喷头堵塞。更换或疏通喷头。1天综采二队通防科张建伟工作面机头转载及破碎机处浮煤清理不及时,厚度1.3米。及时清理积煤。2天综采二队通防科张建伟回撤通道联巷口靠近3102辅运巷侧消防器材一个消防桶破损严重,缺消防锹,灭火器上积尘严重。更换损坏的消防桶,补齐消防锹,清理消防器材卫生。2天机电队通防科张建伟3102主运巷118-121#、81-8

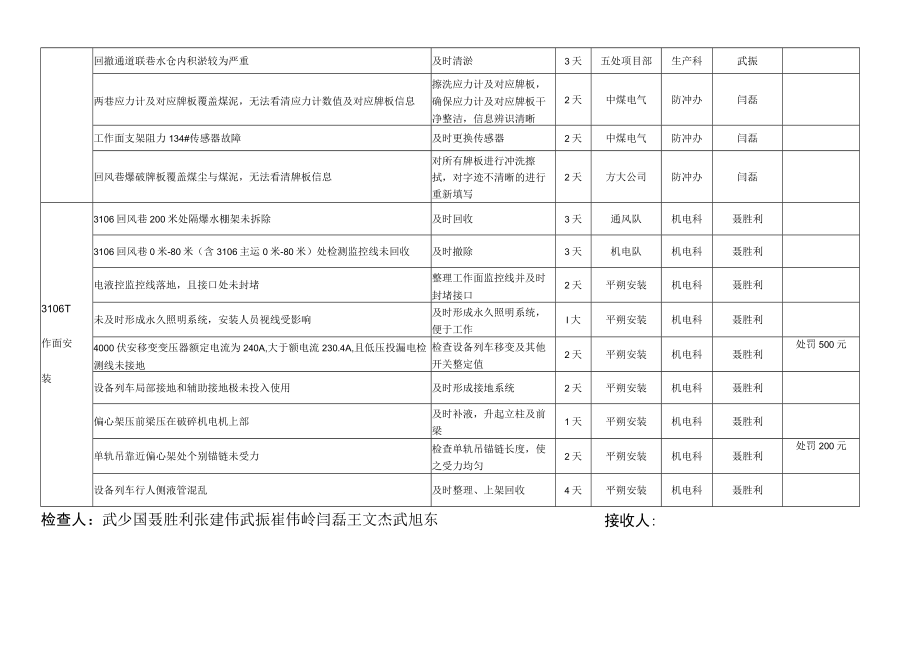

6、4#皮带架回采侧片帮,网片损坏,存在网兜及时修补3天五处项目部生产科王文杰回撤通道联巷水仓内积淤较为严重及时清淤3天五处项目部生产科武振两巷应力计及对应牌板覆盖煤泥,无法看清应力计数值及对应牌板信息擦洗应力计及对应牌板,确保应力计及对应牌板干净整洁,信息辨识清晰2天中煤电气防冲办闫磊工作面支架阻力134#传感器故障及时更换传感器2天中煤电气防冲办闫磊回风巷爆破牌板覆盖煤尘与煤泥,无法看清牌板信息对所有牌板进行冲洗擦拭,对字迹不清晰的进行重新填写2天方大公司防冲办闫磊3106T作面安装3106回风巷200米处隔爆水棚架未拆除及时回收3天通风队机电科聂胜利3106回风巷0米-80米(含3106主运

7、0米-80米)处检测监控线未回收及时撤除3天机电队机电科聂胜利电液控监控线落地,且接口处未封堵整理工作面监控线并及时封堵接口2天平朔安装机电科聂胜利未及时形成永久照明系统,安装人员视线受影响及时形成永久照明系统,便于工作I大平朔安装机电科聂胜利4000伏安移变变压器额定电流为240A,大于额电流230.4A,且低压投漏电检测线未接地检查设备列车移变及其他开关整定值2天平朔安装机电科聂胜利处罚500元设备列车局部接地和辅助接地极未投入使用及时形成接地系统2天平朔安装机电科聂胜利偏心架压前梁压在破碎机电机上部及时补液,升起立柱及前梁1天平朔安装机电科聂胜利单轨吊靠近偏心架处个别锚链未受力检查单轨吊锚链长度,使之受力均匀2天平朔安装机电科聂胜利处罚200元设备列车行人侧液管混乱及时整理、上架回收4天平朔安装机电科聂胜利接收人:检查人:武少国聂胜利张建伟武振崔伟岭闫磊王文杰武旭东

展开阅读全文
