第六章、关于施工单位对于现场施工平面布置.docx

上传人:p** 文档编号:265974 上传时间:2023-04-20 格式:DOCX 页数:10 大小:39.33KB
下载 相关 举报
第六章、关于施工单位对于现场施工平面布置.docx_第1页
第1页 / 共10页
第六章、关于施工单位对于现场施工平面布置.docx_第2页
第2页 / 共10页
第六章、关于施工单位对于现场施工平面布置.docx_第3页
第3页 / 共10页
第六章、关于施工单位对于现场施工平面布置.docx_第4页
第4页 / 共10页
第六章、关于施工单位对于现场施工平面布置.docx_第5页
第5页 / 共10页
第六章、关于施工单位对于现场施工平面布置.docx_第6页
第6页 / 共10页
第六章、关于施工单位对于现场施工平面布置.docx_第7页
第7页 / 共10页
第六章、关于施工单位对于现场施工平面布置.docx_第8页
第8页 / 共10页
第六章、关于施工单位对于现场施工平面布置.docx_第9页
第9页 / 共10页
第六章、关于施工单位对于现场施工平面布置.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《第六章、关于施工单位对于现场施工平面布置.docx》由会员分享,可在线阅读,更多相关《第六章、关于施工单位对于现场施工平面布置.docx(10页珍藏版)》请在第壹文秘上搜索。

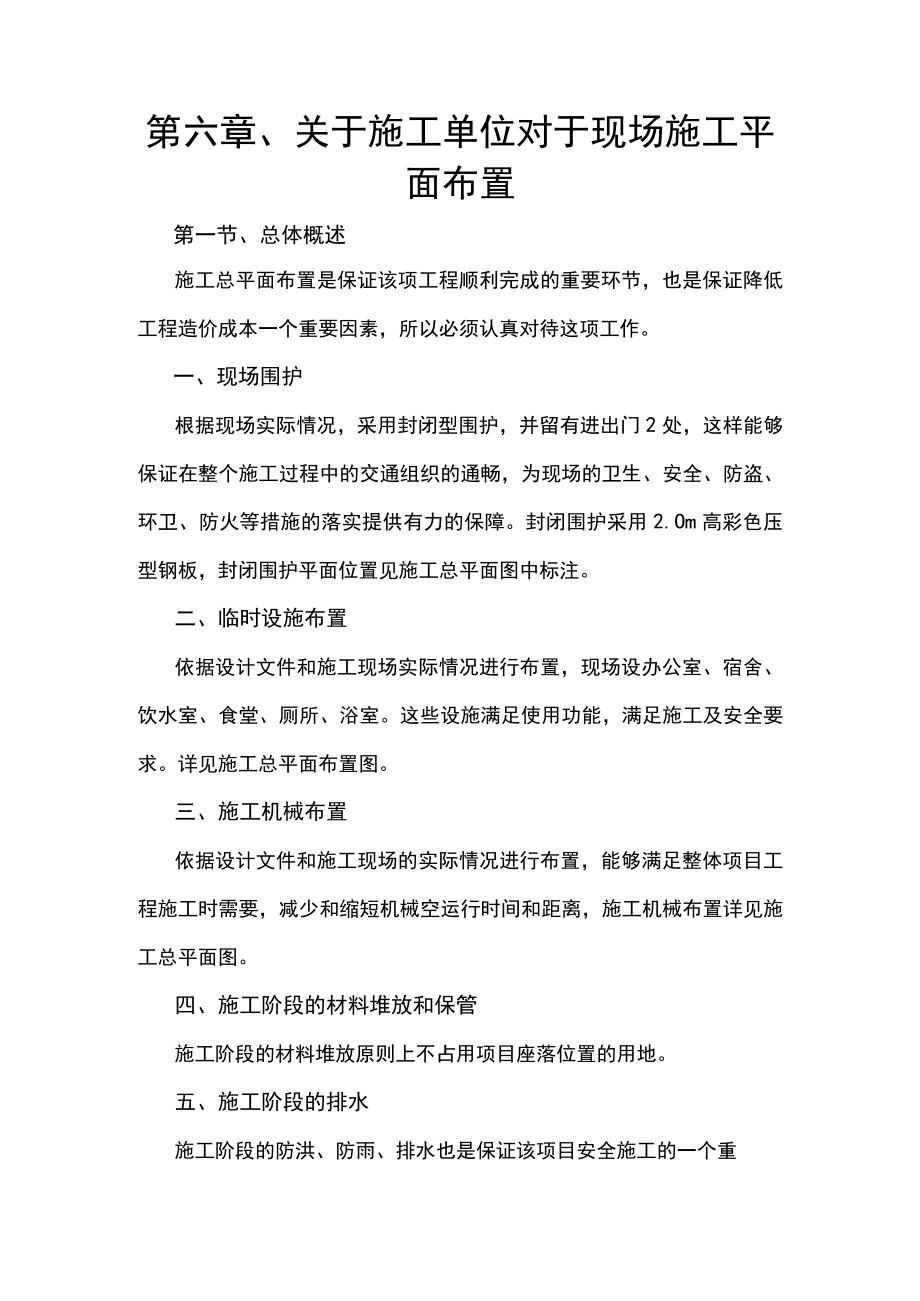

1、第六章、关于施工单位对于现场施工平面布置第一节、总体概述施工总平面布置是保证该项工程顺利完成的重要环节,也是保证降低工程造价成本一个重要因素,所以必须认真对待这项工作。一、现场围护根据现场实际情况,采用封闭型围护,并留有进出门2处,这样能够保证在整个施工过程中的交通组织的通畅,为现场的卫生、安全、防盗、环卫、防火等措施的落实提供有力的保障。封闭围护采用2.Om高彩色压型钢板,封闭围护平面位置见施工总平面图中标注。二、临时设施布置依据设计文件和施工现场实际情况进行布置,现场设办公室、宿舍、饮水室、食堂、厕所、浴室。这些设施满足使用功能,满足施工及安全要求。详见施工总平面布置图。三、施工机械布置依

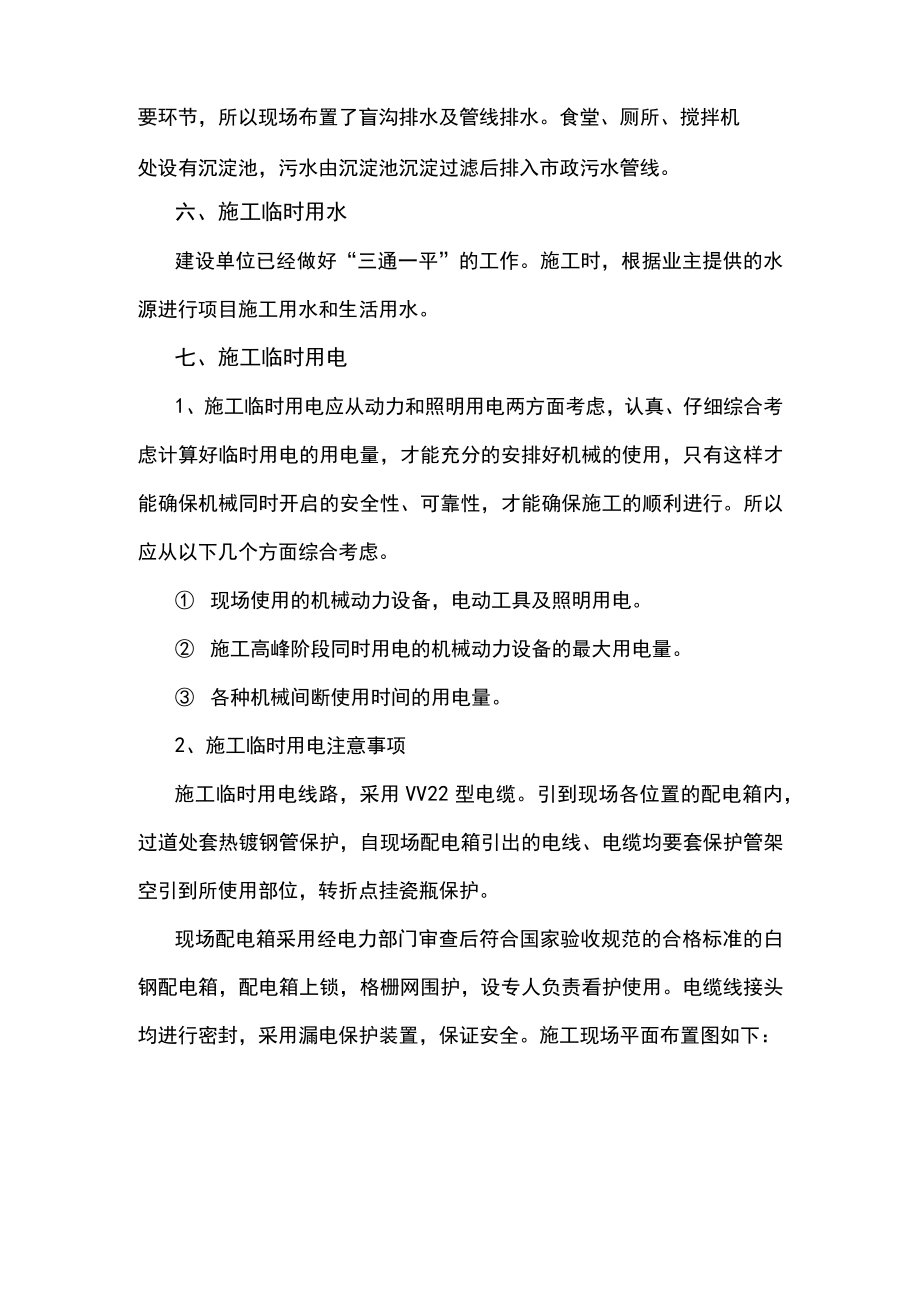

2、据设计文件和施工现场的实际情况进行布置,能够满足整体项目工程施工时需要,减少和缩短机械空运行时间和距离,施工机械布置详见施工总平面图。四、施工阶段的材料堆放和保管施工阶段的材料堆放原则上不占用项目座落位置的用地。五、施工阶段的排水施工阶段的防洪、防雨、排水也是保证该项目安全施工的一个重要环节,所以现场布置了盲沟排水及管线排水。食堂、厕所、搅拌机处设有沉淀池,污水由沉淀池沉淀过滤后排入市政污水管线。六、施工临时用水建设单位已经做好“三通一平”的工作。施工时,根据业主提供的水源进行项目施工用水和生活用水。七、施工临时用电1、施工临时用电应从动力和照明用电两方面考虑,认真、仔细综合考虑计算好临时用电

3、的用电量,才能充分的安排好机械的使用,只有这样才能确保机械同时开启的安全性、可靠性,才能确保施工的顺利进行。所以应从以下几个方面综合考虑。 现场使用的机械动力设备,电动工具及照明用电。 施工高峰阶段同时用电的机械动力设备的最大用电量。 各种机械间断使用时间的用电量。2、施工临时用电注意事项施工临时用电线路,采用VV22型电缆。引到现场各位置的配电箱内,过道处套热镀钢管保护,自现场配电箱引出的电线、电缆均要套保护管架空引到所使用部位,转折点挂瓷瓶保护。现场配电箱采用经电力部门审查后符合国家验收规范的合格标准的白钢配电箱,配电箱上锁,格栅网围护,设专人负责看护使用。电缆线接头均进行密封,采用漏电保

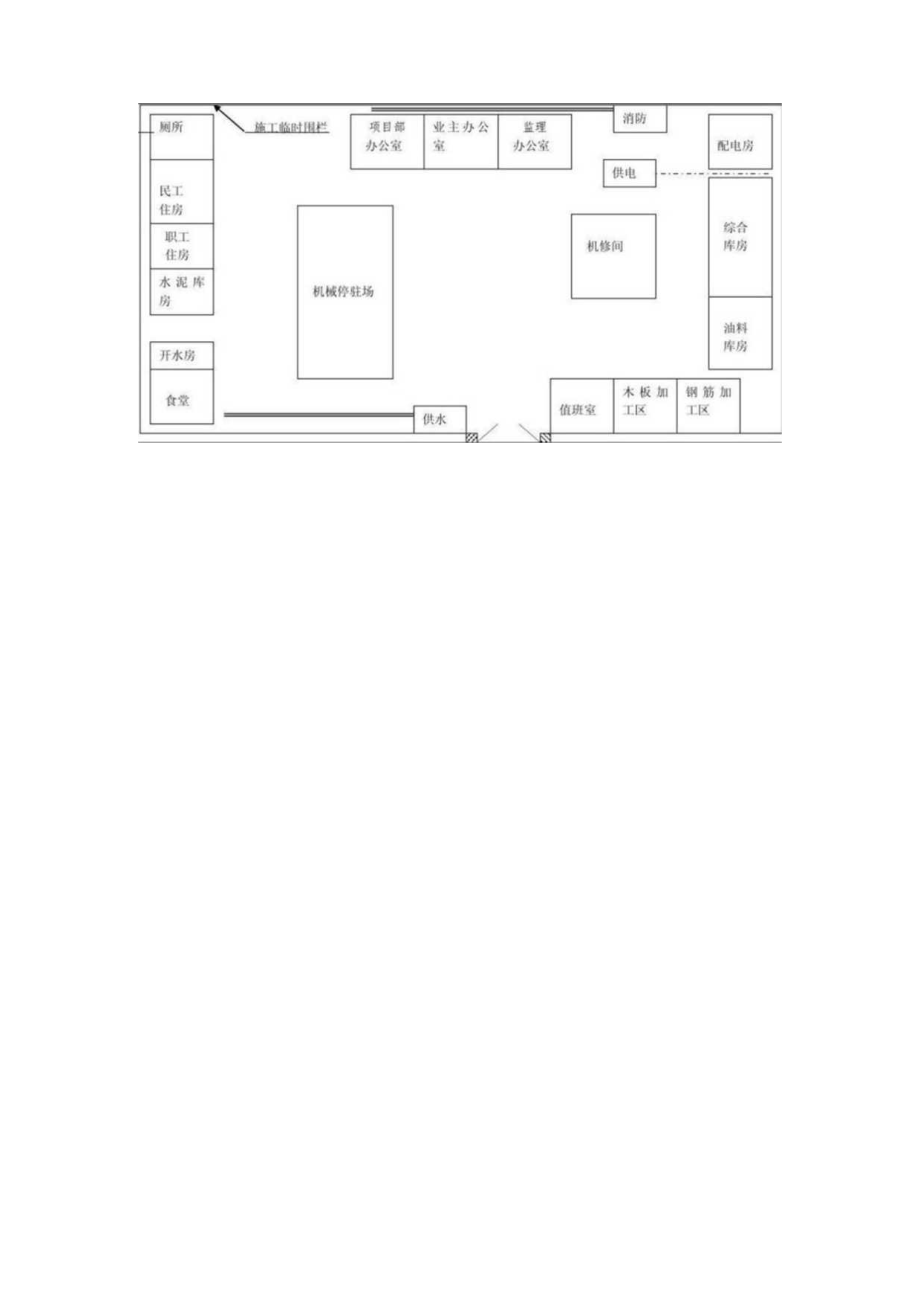

4、护装置,保证安全。施工现场平面布置图如下:第二节、布置原则及依据1 .1布置原则为保证施工现场布置紧凑合理、现场施工顺利进行,施工平面布置原则确定如下:(1)平面管理原则根据施工总平面设计及各阶段施工特点进行布置,以充分保障阶段性施工为重点,保证施工进度计划的顺利实施为目的。在工程施工前,制定详细的大型设备使用、进退场计划,主材及周转材料的生产、加工、贮存、运输计划,各施工专业队伍进退场调整计划,并制订出上述计划的具体实施方案、具体措施。对施工总平面,项目经理部进行统一策划,做到布置合理、管理有序。(2)平面管理体系由一名项目生产副经理负责总平面管理。现场实施总平面管理调度会制度,根据工程进度

5、及施工需要,进行协调和调度,总平面管理的日常工作由工程部负责,施工现场划分责任区,明确分工,定期检查考核,做到管理有序。(3)施工平面布置基础施工阶段,施工平面任务主要是解决施工过程中各种材料、机械的停放、运输,特别要安排好进出场道路的布置,此阶段为满足施工的需要,保证施工进度及施工质量,布置1台塔吊,施工区现场设置办公用房、并为业主、监理提供现场办公用房、电工房、木工房、标养室、模板堆场、钢筋堆场、临时材料堆场、周转材料堆场等,生活区、钢筋加工场地分段设置同时设相对固定的库房一间。主体结构施工阶段,待建筑物周边基坑回填后应分时间段做好平面布置的调整。平面布置要体现沿建筑物外围增设材料场地。装

6、修施工阶段,施工平面任务主要是解决装修施工过程中装修材料、设备安装机械、设备的停放。此阶段考虑砌筑和抹灰等装修工程同时进行施工的工程量较大,考虑每栋楼设置1台物料提升机承担垂直运输,以保证施工材料垂直运输的需要。在现场1台500型砂浆搅拌机供应砌筑抹灰用砂浆。详见附图(施工平面布置图)。(4)施工道路及场内外交通本工程施工场地施工道路与场外道路进行连通。(5)现场临建、基础设施本工程施工现场内设工地办公室、值班宿舍、小型材料库房、标养室、电工房、木工房等。1)、办公室、值班室采用一层装配式彩钢板钢架活动板房;库房采用芯保温板,搭设一层组合式盒子房,厕所、标养室采用砖砌,具体布置见现场平面图。2

7、)、标养室:根据本工程建筑面积,现场砌总面积为20m?的标养室,室内设养护间、制作间,用于混凝土及砂浆试块的制作及养护。3)、电工房:采用夹芯保温板,搭设一层组合式盒子房。4)、木工房:为避免木模制作、电锯、电刨等操声干扰、影响周围的正常生活秩序,木工房采用隔音材料封闭。(8)布置的总体原则:D满足施工需要,体现工程项目管理特点,符合区域管理协调原则。2)合理布置起重塔吊和施工电梯,规划好施工道路和场地,优化原材料和半成品的堆放和加工地点,减少运输费用和场内二次搬运。3)布置符合现场卫生、安全防火、环境保护等要求和三区(生活区、办公区、施工区)分开的原则。2 .2布置依据(1)现场红线、临界线

8、、水源、电源位置,以及现场勘察成果;(2)总平面图、建筑平面等;(3)总进度计划及资源需用量计划等;(4)施工部署和主要施工方案、类似工程的成功施工经验;(5)安全文明施工及环境保护要求。第三节、各施工阶段现场平面布置1、阶段包括(1)基础施工阶段平面布置图(2)结构施工阶段平面布置图(3)装修施工阶段平面布置图2、基础阶段(1)施工场地、围挡及出入口1)现场设标牌、导向牌,办公室设门牌,并在显要位置设置施工图牌(工程简介、工程平面图、组织机构图、工作制度、安全制度等),并严格按企业形象视觉识别规范手册进行现场Cl标识;用明显的标志标定现场内和毗邻现场的所有排水口、污水管、电缆沟、高架电缆和树

9、木等,并作好相应的保护和维护。大门及围墙亦严格按企业形象视觉识别规范手册进行现场Cl标识。2)为了施工方便,开工前将完善现场临时围墙和围挡,设置2200MM高的彩钢板围挡。现场出入口旁设三级沉淀池,经过沉淀的水用于现场降尘使用。4)施工现场内设置环形道路,根据一般碎搅拌车及钢筋模板运输车的轮距及两车交汇时的最小安全距离,现场道路主干道设置8米宽,施工便道设置6米宽保证材料水平运输。(2)场地铺装和道路系统D根据现场情况,满足交通及材料运输的需要,现场道路主干道设置8米宽,施工便道设置6米宽。2)考虑到环境与安全现场临时道路,主干道设置8米宽,采用800厚毛石垫层、100厚碎石找平、200厚C3

10、0混凝土硬化,施工便道设置6米宽,采用300厚毛石垫层、100厚碎石找平、150厚C30混凝土硬化,并经常清扫,保持清洁。3)现场道路设置成中间高两边低的形式,通过道路进行排水。通过有组织排水,保证雨水可自然流入现场道路内,汇入雨水收集池后用于现场降尘。4)现场污水排放位置边上设置沉淀池。5)为避免扬尘对场外环境的影响,现场裸露部位土壤夯实,并用密目网进行覆盖。(3)塔吊及物料提升机现场塔吊主要中心空地区域,设置1台R=56米的塔吊,完成塔吊基础土方的开挖,随后进行塔吊基础施工和塔吊的安装,根据便于拆卸、利于拉接、保证吊次、方便施工的原则进行布置。保证施工的材料运输。2)现场设置4台物料提升机

11、,满足材料的垂直运输。(4)垃圾回收站1)为便于施工垃圾及时外运,现场设置封闭式垃圾回收站。回收站分为可回收及不可回收区,主要用于存放施工中的渣土、废旧电池、含油污物等。2)垃圾站位置详见平面布置图,预计每个施工区域至少设置一处,采用灰沙砖砌筑,墙面抹灰刷涂料,钢制合页门。垃圾站每天派专人打扫,垃圾消纳与专业公司签署协议,定期派人外运垃圾,防止蚊蝇孳生。(5)料场1)现场堆场及加工棚用100厚碎石找平、150厚C20混凝土硬化,模板并做好区域围栏,留出出入口,排水畅通。2)现场临时料场设置尽量靠近路边,以方便材料的装卸,但以不占用道路为前提。同时考虑塔吊的可吊范围。(6)加工棚D在场内设大型钢

12、筋、木工及机电加工棚。加工成型后材料通过场内道路运至楼边临时料场。2)钢筋加工棚用脚手钢管进行搭设,并与钢筋堆场用密目安全网围挡隔开;3)木工加工棚用脚手钢管进行搭设,四周用竹胶板进行封闭,顶设双层脚手板,并在下层脚手板上铺石棉瓦,用铅丝绑牢。4)水电加工棚用脚手管进行搭设,并在加工棚内用灰沙砖砌筑水电库房。(7)厕所1)由于施工区域很大,施工现场必须设置男女厕所,且禁止采用旱厕,其位置详见施工现场平面布置图,厕所采用灰沙砖砌筑。2)厕所定期派人打扫消毒,现场所有污物、污水均流入排污管道系统,确保不污染周边水体及土壤,保证现场清洁美观。(8)库房(1)材料组及库房设置位置详见平面布置图,设置原

13、则方便材料运输,主要用于存手动工具、主要设备零部件等材料。(2)现场设置水泥库、油库、氧气乙快室、水泥库密封设置,设置架空层或隔潮层,门口应挂牌;油库与普通库房分开设置,并配备一组消防器材。氧气室与乙快室分开设置。库房地面均采用150厚C25碎硬化,并做到每天清扫。(9)办公区具体详见办公区布置图(10)生活区为了提高工人生活质量。生活区搭设于施工区外,考虑到现场务工人员高峰期有150多人,拟建20间彩板楼用于住宿、生活。具体详见临设方案(11)临水现场设置地下消火栓,现场消防用水管径DN100,待地上结构进行施工时设置消防立管,管径DNlo0。具体详见临水方案(12)临电具体详见临电方案3、

14、主体结构现场平面布置(1)主体结构阶段现场平面布置详见附图。(2)本阶段随着施工部位的转移,现场料场及加工区需做调整。可采取渐进式的施工方式,因为现场部分施工临时道路及材料堆,所以施工时道路及材料堆场都将破坏。(3)主体结构封顶后,设置4台物料提升机,满足材料的垂直运输。(4)进入工程后期,现场布置以方便场外环境恢复,配合市政施工为前提,以绿色施工为指导方针,注重环境的保护,资源的重复利用,减少废弃物的排放。4、综合调试施工阶段(1)综合调试阶段已经接近工程的尾声,施工现场无论从材料上还是劳动力上都已近大大减少,场地内不需要过多堆放材料。(2)拆除所有临时设施,在1个入口处各设置一个活动岗亭,岗亭内设保卫。进入楼内的所有门封闭,只在每个楼的主入口处设一个进入楼内的通道。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
