箱盒安装缺陷.docx

上传人:p** 文档编号:266036 上传时间:2023-04-20 格式:DOCX 页数:2 大小:15.11KB
下载 相关 举报
箱盒安装缺陷.docx_第1页
第1页 / 共2页
箱盒安装缺陷.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《箱盒安装缺陷.docx》由会员分享,可在线阅读,更多相关《箱盒安装缺陷.docx(2页珍藏版)》请在第壹文秘上搜索。

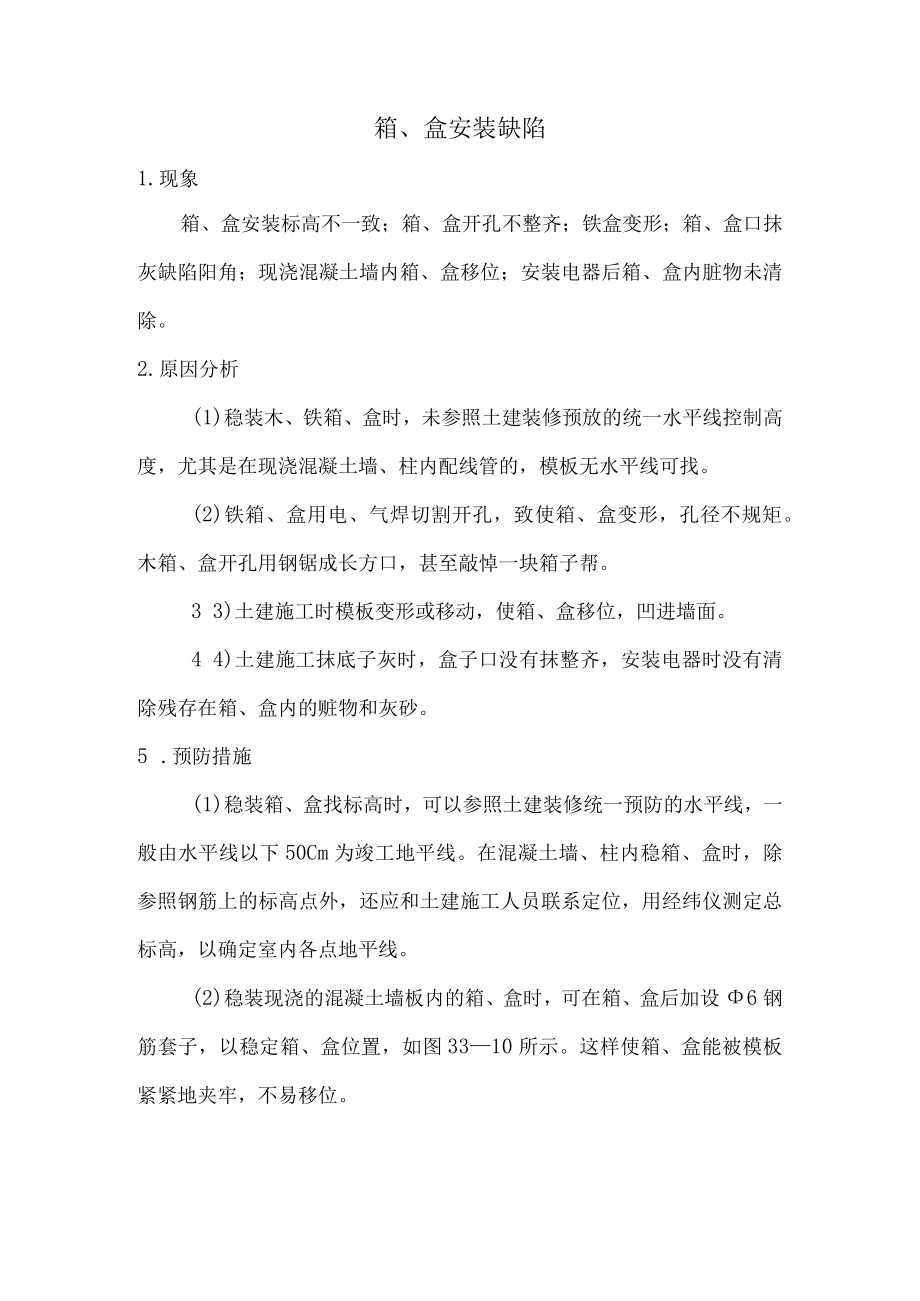

1、箱、盒安装缺陷1.现象箱、盒安装标高不一致;箱、盒开孔不整齐;铁盒变形;箱、盒口抹灰缺陷阳角;现浇混凝土墙内箱、盒移位;安装电器后箱、盒内脏物未清除。2.原因分析(1)稳装木、铁箱、盒时,未参照土建装修预放的统一水平线控制高度,尤其是在现浇混凝土墙、柱内配线管的,模板无水平线可找。(2)铁箱、盒用电、气焊切割开孔,致使箱、盒变形,孔径不规矩。木箱、盒开孔用钢锯成长方口,甚至敲悼一块箱子帮。3 3)土建施工时模板变形或移动,使箱、盒移位,凹进墙面。4 4)土建施工抹底子灰时,盒子口没有抹整齐,安装电器时没有清除残存在箱、盒内的赃物和灰砂。5 .预防措施(1)稳装箱、盒找标高时,可以参照土建装修统

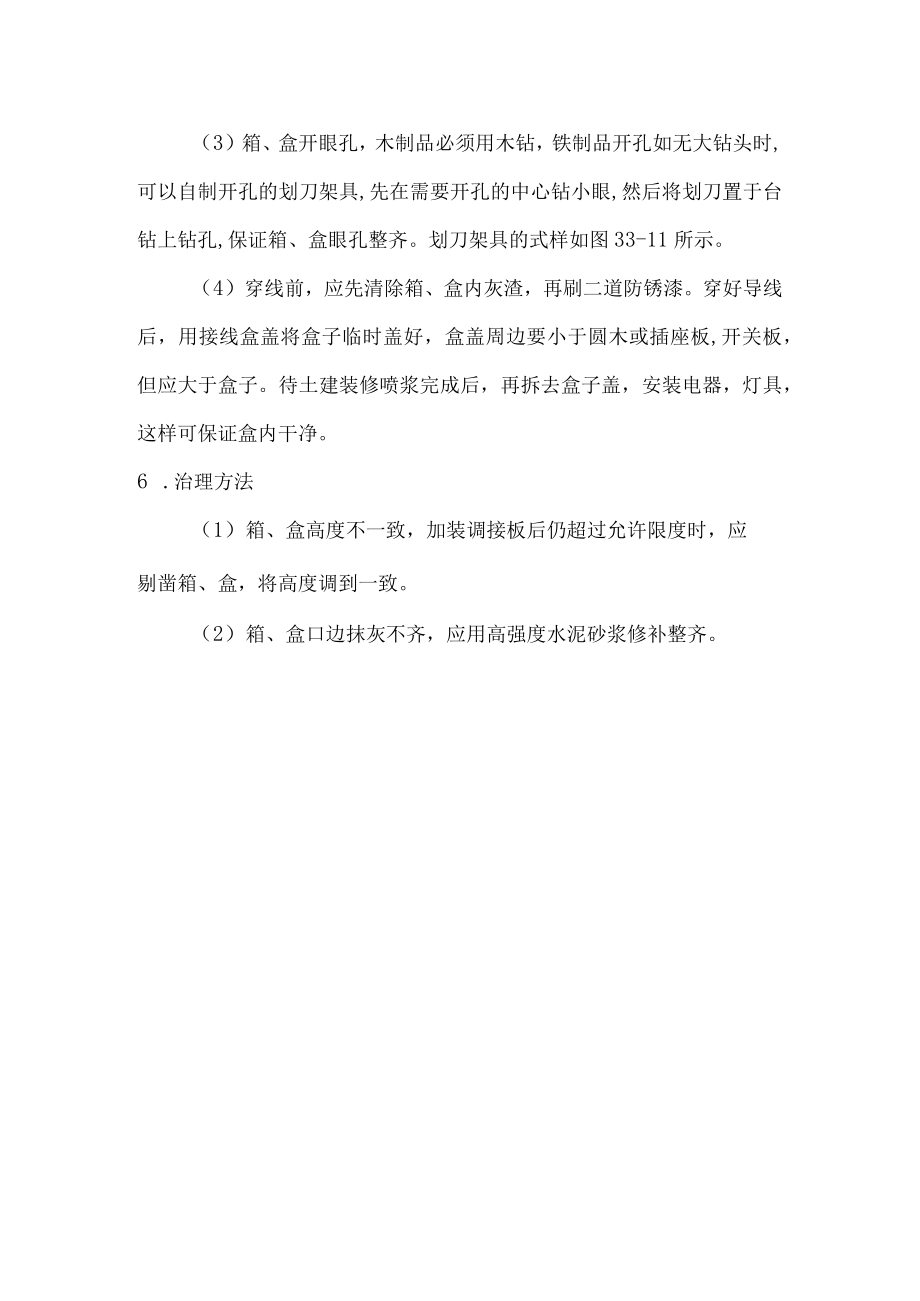

2、一预防的水平线,一般由水平线以下50Cm为竣工地平线。在混凝土墙、柱内稳箱、盒时,除参照钢筋上的标高点外,还应和土建施工人员联系定位,用经纬仪测定总标高,以确定室内各点地平线。(2)稳装现浇的混凝土墙板内的箱、盒时,可在箱、盒后加设6钢筋套子,以稳定箱、盒位置,如图3310所示。这样使箱、盒能被模板紧紧地夹牢,不易移位。(3)箱、盒开眼孔,木制品必须用木钻,铁制品开孔如无大钻头时,可以自制开孔的划刀架具,先在需要开孔的中心钻小眼,然后将划刀置于台钻上钻孔,保证箱、盒眼孔整齐。划刀架具的式样如图33-11所示。(4)穿线前,应先清除箱、盒内灰渣,再刷二道防锈漆。穿好导线后,用接线盒盖将盒子临时盖好,盒盖周边要小于圆木或插座板,开关板,但应大于盒子。待土建装修喷浆完成后,再拆去盒子盖,安装电器,灯具,这样可保证盒内干净。6 .治理方法(1)箱、盒高度不一致,加装调接板后仍超过允许限度时,应剔凿箱、盒,将高度调到一致。(2)箱、盒口边抹灰不齐,应用高强度水泥砂浆修补整齐。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 电气安装工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
