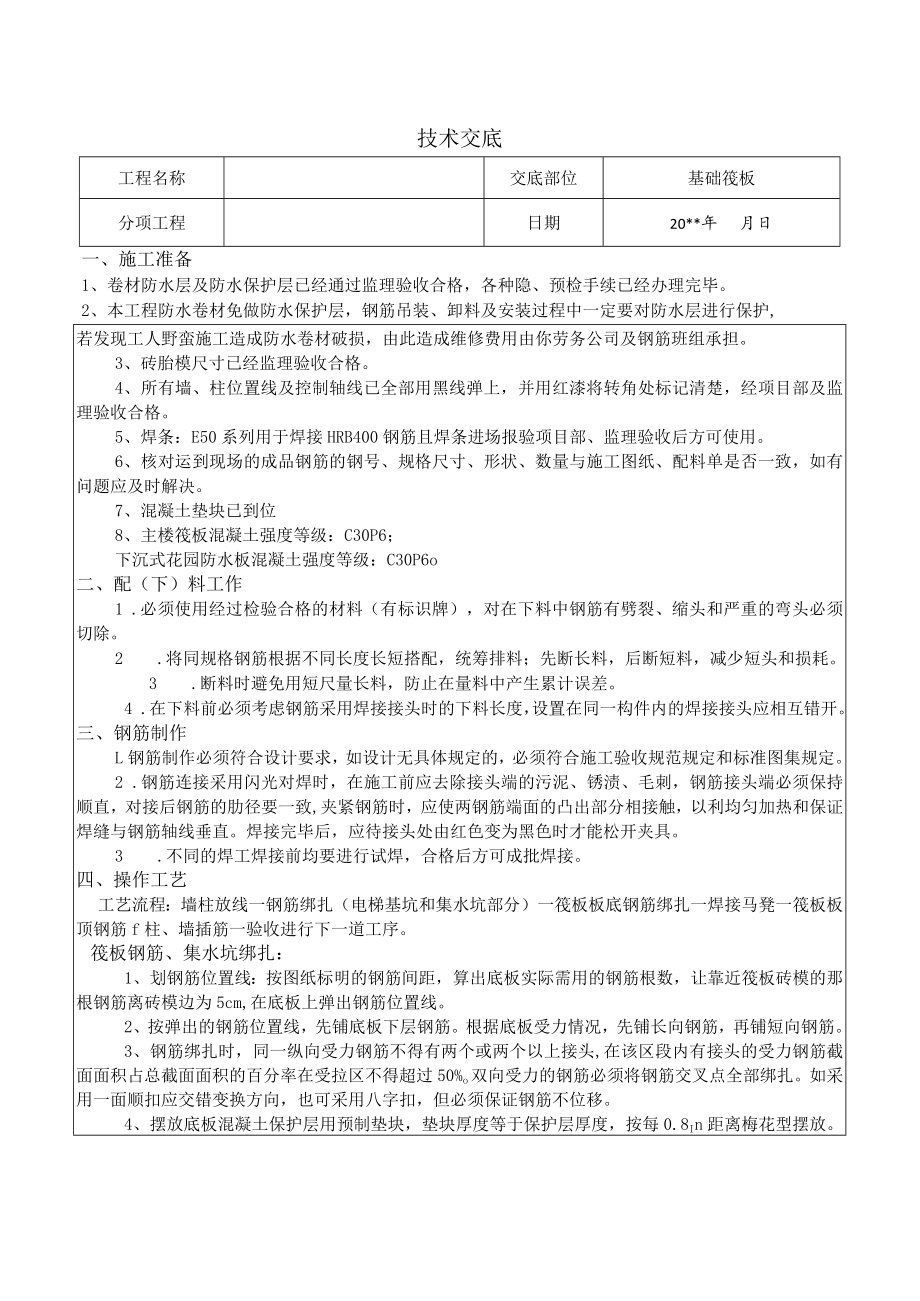

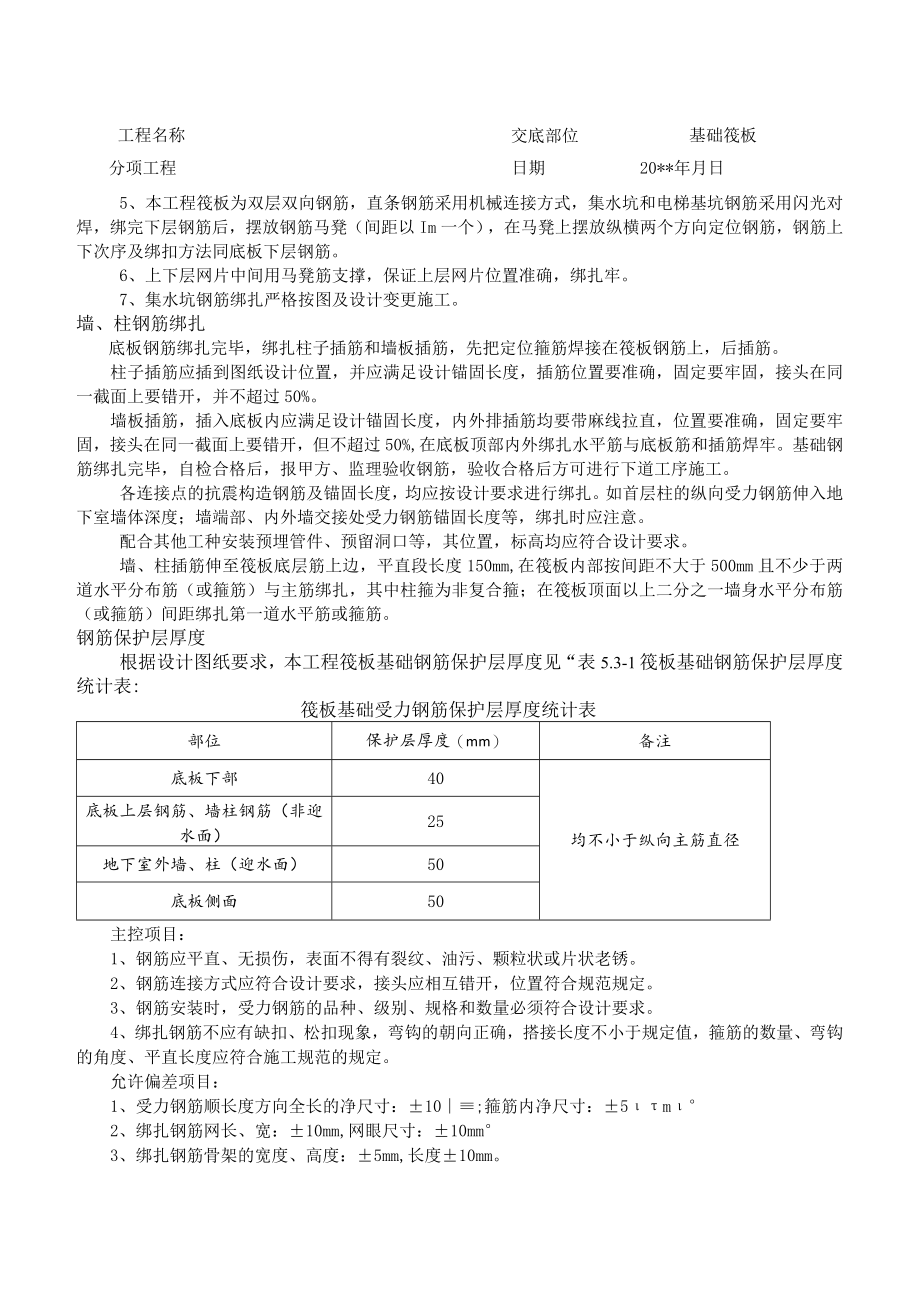

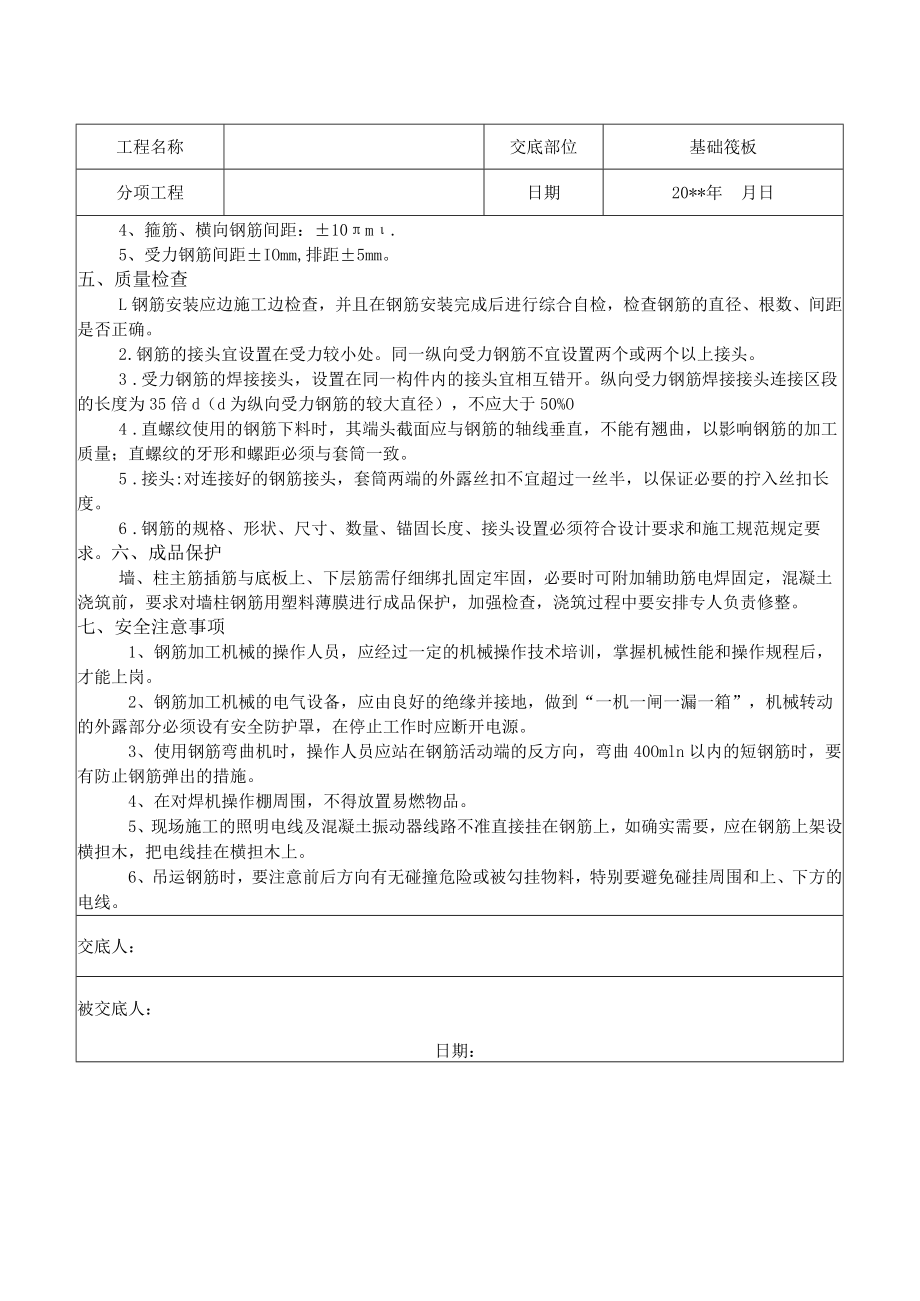

《筏板钢筋绑扎施工技术交底.docx》由会员分享,可在线阅读,更多相关《筏板钢筋绑扎施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。
1、技术交底工程名称交底部位基础筏板分项工程日期20*年月日一、施工准备1、卷材防水层及防水保护层已经通过监理验收合格,各种隐、预检手续已经办理完毕。2、本工程防水卷材免做防水保护层,钢筋吊装、卸料及安装过程中一定要对防水层进行保护,若发现工人野蛮施工造成防水卷材破损,由此造成维修费用由你劳务公司及钢筋班组承担。3、砖胎模尺寸已经监理验收合格。4、所有墙、柱位置线及控制轴线已全部用黑线弹上,并用红漆将转角处标记清楚,经项目部及监理验收合格。5、焊条:E50系列用于焊接HRB400钢筋且焊条进场报验项目部、监理验收后方可使用。6、核对运到现场的成品钢筋的钢号、规格尺寸、形状、数量与施工图纸、配料单是
2、否一致,如有问题应及时解决。7、混凝土垫块已到位8、主楼筏板混凝土强度等级:C30P6;下沉式花园防水板混凝土强度等级:C30P6o二、配(下)料工作1 .必须使用经过检验合格的材料(有标识牌),对在下料中钢筋有劈裂、缩头和严重的弯头必须切除。2 .将同规格钢筋根据不同长度长短搭配,统筹排料;先断长料,后断短料,减少短头和损耗。3 .断料时避免用短尺量长料,防止在量料中产生累计误差。4 .在下料前必须考虑钢筋采用焊接接头时的下料长度,设置在同一构件内的焊接接头应相互错开。三、钢筋制作L钢筋制作必须符合设计要求,如设计无具体规定的,必须符合施工验收规范规定和标准图集规定。2 .钢筋连接采用闪光对
3、焊时,在施工前应去除接头端的污泥、锈渍、毛刺,钢筋接头端必须保持顺直,对接后钢筋的肋径要一致,夹紧钢筋时,应使两钢筋端面的凸出部分相接触,以利均匀加热和保证焊缝与钢筋轴线垂直。焊接完毕后,应待接头处由红色变为黑色时才能松开夹具。3 .不同的焊工焊接前均要进行试焊,合格后方可成批焊接。四、操作工艺工艺流程:墙柱放线一钢筋绑扎(电梯基坑和集水坑部分)一筏板板底钢筋绑扎一焊接马凳一筏板板顶钢筋f柱、墙插筋一验收进行下一道工序。筏板钢筋、集水坑绑扎:1、划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,让靠近筏板砖模的那根钢筋离砖模边为5cm,在底板上弹出钢筋位置线。2、按弹出的钢筋位置
4、线,先铺底板下层钢筋。根据底板受力情况,先铺长向钢筋,再铺短向钢筋。3、钢筋绑扎时,同一纵向受力钢筋不得有两个或两个以上接头,在该区段内有接头的受力钢筋截面面积占总截面面积的百分率在受拉区不得超过50%o双向受力的钢筋必须将钢筋交叉点全部绑扎。如采用一面顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不位移。4、摆放底板混凝土保护层用预制垫块,垫块厚度等于保护层厚度,按每0.8In距离梅花型摆放。工程名称交底部位基础筏板分项工程日期20*年月日5、本工程筏板为双层双向钢筋,直条钢筋采用机械连接方式,集水坑和电梯基坑钢筋采用闪光对焊,绑完下层钢筋后,摆放钢筋马凳(间距以Im一个),在马凳上摆放
5、纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。6、上下层网片中间用马凳筋支撑,保证上层网片位置准确,绑扎牢。7、集水坑钢筋绑扎严格按图及设计变更施工。墙、柱钢筋绑扎底板钢筋绑扎完毕,绑扎柱子插筋和墙板插筋,先把定位箍筋焊接在筏板钢筋上,后插筋。柱子插筋应插到图纸设计位置,并应满足设计锚固长度,插筋位置要准确,固定要牢固,接头在同一截面上要错开,并不超过50%。墙板插筋,插入底板内应满足设计锚固长度,内外排插筋均要带麻线拉直,位置要准确,固定要牢固,接头在同一截面上要错开,但不超过50%,在底板顶部内外绑扎水平筋与底板筋和插筋焊牢。基础钢筋绑扎完毕,自检合格后,报甲方、监理验收钢筋
6、,验收合格后方可进行下道工序施工。各连接点的抗震构造钢筋及锚固长度,均应按设计要求进行绑扎。如首层柱的纵向受力钢筋伸入地下室墙体深度;墙端部、内外墙交接处受力钢筋锚固长度等,绑扎时应注意。配合其他工种安装预埋管件、预留洞口等,其位置,标高均应符合设计要求。墙、柱插筋伸至筏板底层筋上边,平直段长度150mm,在筏板内部按间距不大于500mm且不少于两道水平分布筋(或箍筋)与主筋绑扎,其中柱箍为非复合箍;在筏板顶面以上二分之一墙身水平分布筋(或箍筋)间距绑扎第一道水平筋或箍筋。钢筋保护层厚度根据设计图纸要求,本工程筏板基础钢筋保护层厚度见“表5.3-1筏板基础钢筋保护层厚度统计表:筏板基础受力钢筋
7、保护层厚度统计表部位保护层厚度(mm)备注底板下部40均不小于纵向主筋直径底板上层钢筋、墙柱钢筋(非迎水面)25地下室外墙、柱(迎水面)50底板侧面50主控项目:1、钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。2、钢筋连接方式应符合设计要求,接头应相互错开,位置符合规范规定。3、钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。4、绑扎钢筋不应有缺扣、松扣现象,弯钩的朝向正确,搭接长度不小于规定值,箍筋的数量、弯钩的角度、平直长度应符合施工规范的规定。允许偏差项目:1、受力钢筋顺长度方向全长的净尺寸:10;箍筋内净尺寸:5m2、绑扎钢筋网长、宽:10mm,网眼尺寸:
8、10mm3、绑扎钢筋骨架的宽度、高度:5mm,长度10mm。工程名称交底部位基础筏板分项工程日期20*年月日4、箍筋、横向钢筋间距:10m.5、受力钢筋间距IOmm,排距5mm。五、质量检查L钢筋安装应边施工边检查,并且在钢筋安装完成后进行综合自检,检查钢筋的直径、根数、间距是否正确。2 .钢筋的接头宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。3 .受力钢筋的焊接接头,设置在同一构件内的接头宜相互错开。纵向受力钢筋焊接接头连接区段的长度为35倍d(d为纵向受力钢筋的较大直径),不应大于50%O4 .直螺纹使用的钢筋下料时,其端头截面应与钢筋的轴线垂直,不能有翘曲,以影响钢筋
9、的加工质量;直螺纹的牙形和螺距必须与套筒一致。5 .接头:对连接好的钢筋接头,套筒两端的外露丝扣不宜超过一丝半,以保证必要的拧入丝扣长度。6 .钢筋的规格、形状、尺寸、数量、锚固长度、接头设置必须符合设计要求和施工规范规定要求。六、成品保护墙、柱主筋插筋与底板上、下层筋需仔细绑扎固定牢固,必要时可附加辅助筋电焊固定,混凝土浇筑前,要求对墙柱钢筋用塑料薄膜进行成品保护,加强检查,浇筑过程中要安排专人负责修整。七、安全注意事项1、钢筋加工机械的操作人员,应经过一定的机械操作技术培训,掌握机械性能和操作规程后,才能上岗。2、钢筋加工机械的电气设备,应由良好的绝缘并接地,做到“一机一闸一漏一箱”,机械转动的外露部分必须设有安全防护罩,在停止工作时应断开电源。3、使用钢筋弯曲机时,操作人员应站在钢筋活动端的反方向,弯曲40Omln以内的短钢筋时,要有防止钢筋弹出的措施。4、在对焊机操作棚周围,不得放置易燃物品。5、现场施工的照明电线及混凝土振动器线路不准直接挂在钢筋上,如确实需要,应在钢筋上架设横担木,把电线挂在横担木上。6、吊运钢筋时,要注意前后方向有无碰撞危险或被勾挂物料,特别要避免碰挂周围和上、下方的电线。交底人:被交底人:日期:
