管道吊运及安装方案.docx

上传人:p** 文档编号:266410 上传时间:2023-04-20 格式:DOCX 页数:2 大小:15KB
下载 相关 举报
管道吊运及安装方案.docx_第1页
第1页 / 共2页
管道吊运及安装方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《管道吊运及安装方案.docx》由会员分享,可在线阅读,更多相关《管道吊运及安装方案.docx(2页珍藏版)》请在第壹文秘上搜索。

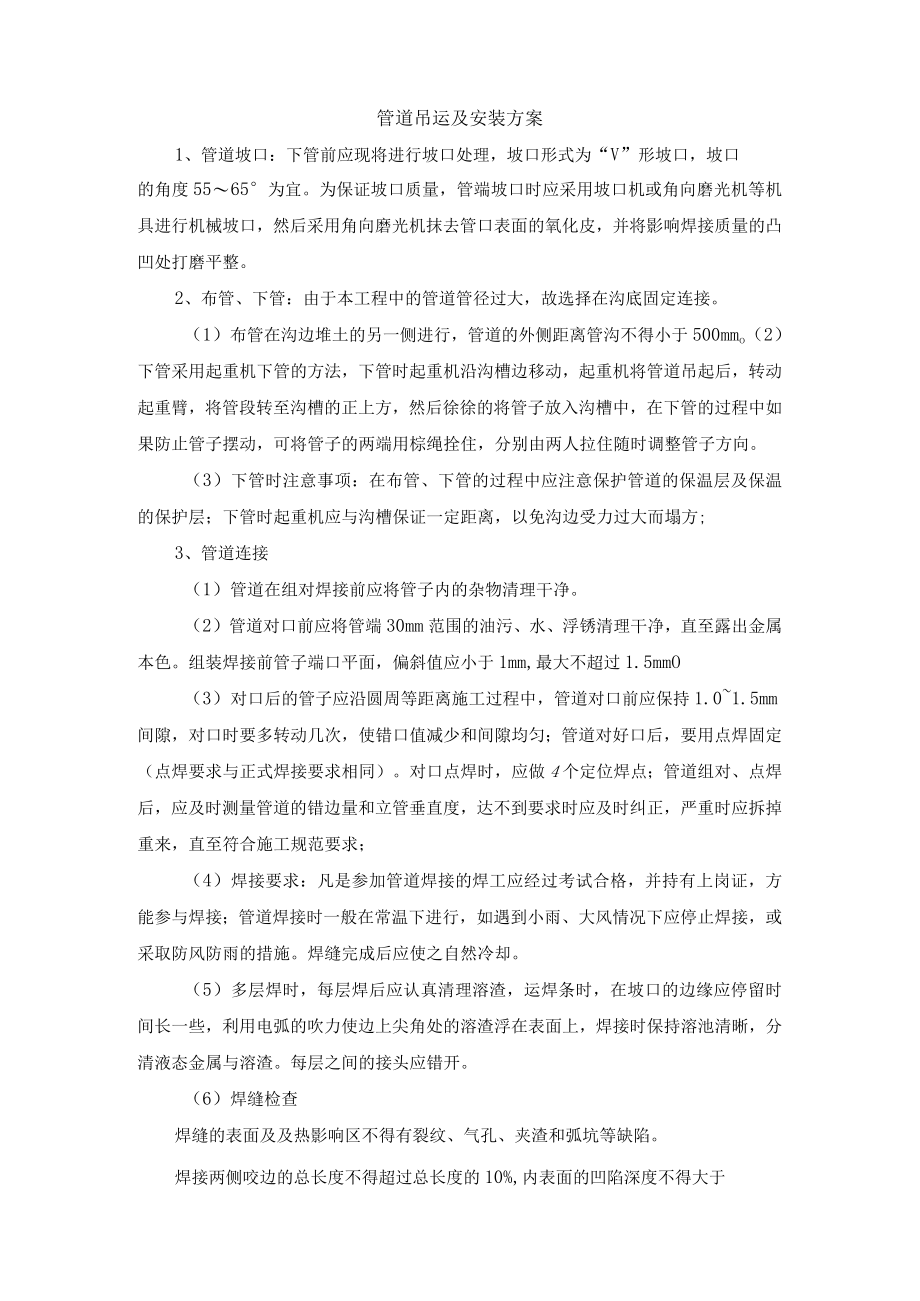

1、管道吊运及安装方案1、管道坡口:下管前应现将进行坡口处理,坡口形式为“V”形坡口,坡口的角度5565为宜。为保证坡口质量,管端坡口时应采用坡口机或角向磨光机等机具进行机械坡口,然后采用角向磨光机抹去管口表面的氧化皮,并将影响焊接质量的凸凹处打磨平整。2、布管、下管:由于本工程中的管道管径过大,故选择在沟底固定连接。(1)布管在沟边堆土的另一侧进行,管道的外侧距离管沟不得小于500mmo(2)下管采用起重机下管的方法,下管时起重机沿沟槽边移动,起重机将管道吊起后,转动起重臂,将管段转至沟槽的正上方,然后徐徐的将管子放入沟槽中,在下管的过程中如果防止管子摆动,可将管子的两端用棕绳拴住,分别由两人拉

2、住随时调整管子方向。(3)下管时注意事项:在布管、下管的过程中应注意保护管道的保温层及保温的保护层;下管时起重机应与沟槽保证一定距离,以免沟边受力过大而塌方;3、管道连接(1)管道在组对焊接前应将管子内的杂物清理干净。(2)管道对口前应将管端30mm范围的油污、水、浮锈清理干净,直至露出金属本色。组装焊接前管子端口平面,偏斜值应小于1mm,最大不超过1.5mmO(3)对口后的管子应沿圆周等距离施工过程中,管道对口前应保持1.01.5mm间隙,对口时要多转动几次,使错口值减少和间隙均匀;管道对好口后,要用点焊固定(点焊要求与正式焊接要求相同)。对口点焊时,应做4个定位焊点;管道组对、点焊后,应及

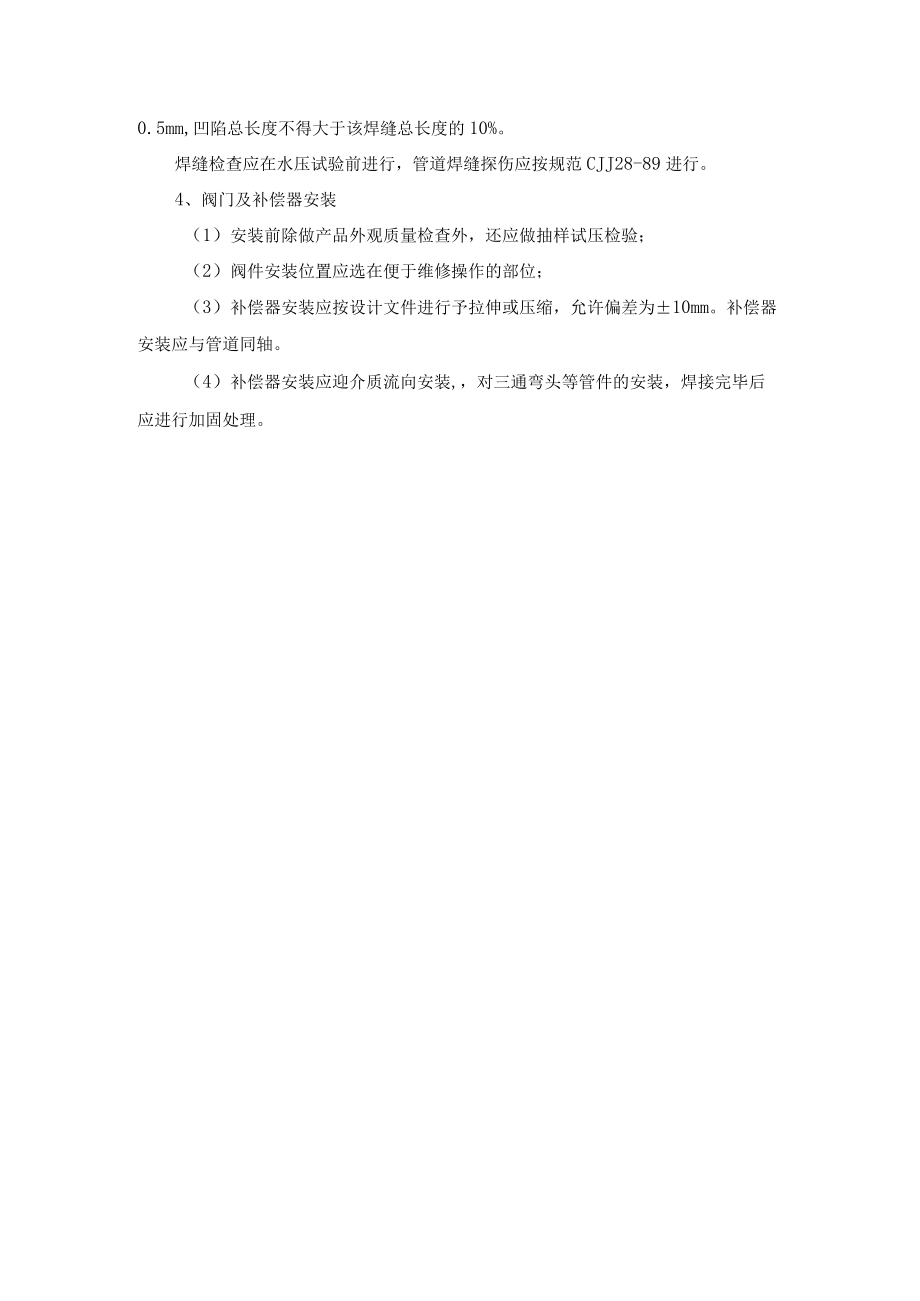

3、时测量管道的错边量和立管垂直度,达不到要求时应及时纠正,严重时应拆掉重来,直至符合施工规范要求;(4)焊接要求:凡是参加管道焊接的焊工应经过考试合格,并持有上岗证,方能参与焊接;管道焊接时一般在常温下进行,如遇到小雨、大风情况下应停止焊接,或采取防风防雨的措施。焊缝完成后应使之自然冷却。(5)多层焊时,每层焊后应认真清理溶渣,运焊条时,在坡口的边缘应停留时间长一些,利用电弧的吹力使边上尖角处的溶渣浮在表面上,焊接时保持溶池清晰,分清液态金属与溶渣。每层之间的接头应错开。(6)焊缝检查焊缝的表面及及热影响区不得有裂纹、气孔、夹渣和弧坑等缺陷。焊接两侧咬边的总长度不得超过总长度的10%,内表面的凹陷深度不得大于0.5mm,凹陷总长度不得大于该焊缝总长度的10%。焊缝检查应在水压试验前进行,管道焊缝探伤应按规范CJJ28-89进行。4、阀门及补偿器安装(1)安装前除做产品外观质量检查外,还应做抽样试压检验;(2)阀件安装位置应选在便于维修操作的部位;(3)补偿器安装应按设计文件进行予拉伸或压缩,允许偏差为10mm。补偿器安装应与管道同轴。(4)补偿器安装应迎介质流向安装,,对三通弯头等管件的安装,焊接完毕后应进行加固处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
