《给水排水工程表格.docx》由会员分享,可在线阅读,更多相关《给水排水工程表格.docx(9页珍藏版)》请在第壹文秘上搜索。

1、锦江生态带整治工程沟槽开挖与地基基础检验批验收记录工程名称KLo+053K9+274.359段滨江路雨水管道工程分项工程名称沟槽开挖验收部位Y1-Y2Y3施工单位中国水利水电第七工程局有限公司项目负责人何福江专业工长张代清分包单位/分包负责人/施工班组长刘德飞施工执行标准名称及编号给水排水管道工程施工及验收规范GB50268-2008验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1原状地基土不得扰动、受水浸泡或受冻第4.6.1条第1款符合设计及规范要求1、槽底高程:两井之间检测3点:2、【不小于规定:合理范围随便填写】两井之间检测6点:3、【不陡于规定:合理范围随便填写】两
2、井之间检测6点2地基承载力应满足设计要求第4.6.1条第2款设计值O15Mpa,实测最小值XXX,见XX号试验报告单3进行地基处理时,压实度、厚度满足设计要求第4.6.1条第3款/项目允许偏差实测值I槽底高程方20-12+18-9-6+13-5石方+20、-2002槽底中线每侧宽度不小于规定+12+19+11+26+8+20+7+10+3+6-6+163沟槽边坡不小于规定+0.3+0.1+0.20+0.1+0.3+0.2-0.1+0.2+0.10+0.2施工单位检查评定结果项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日

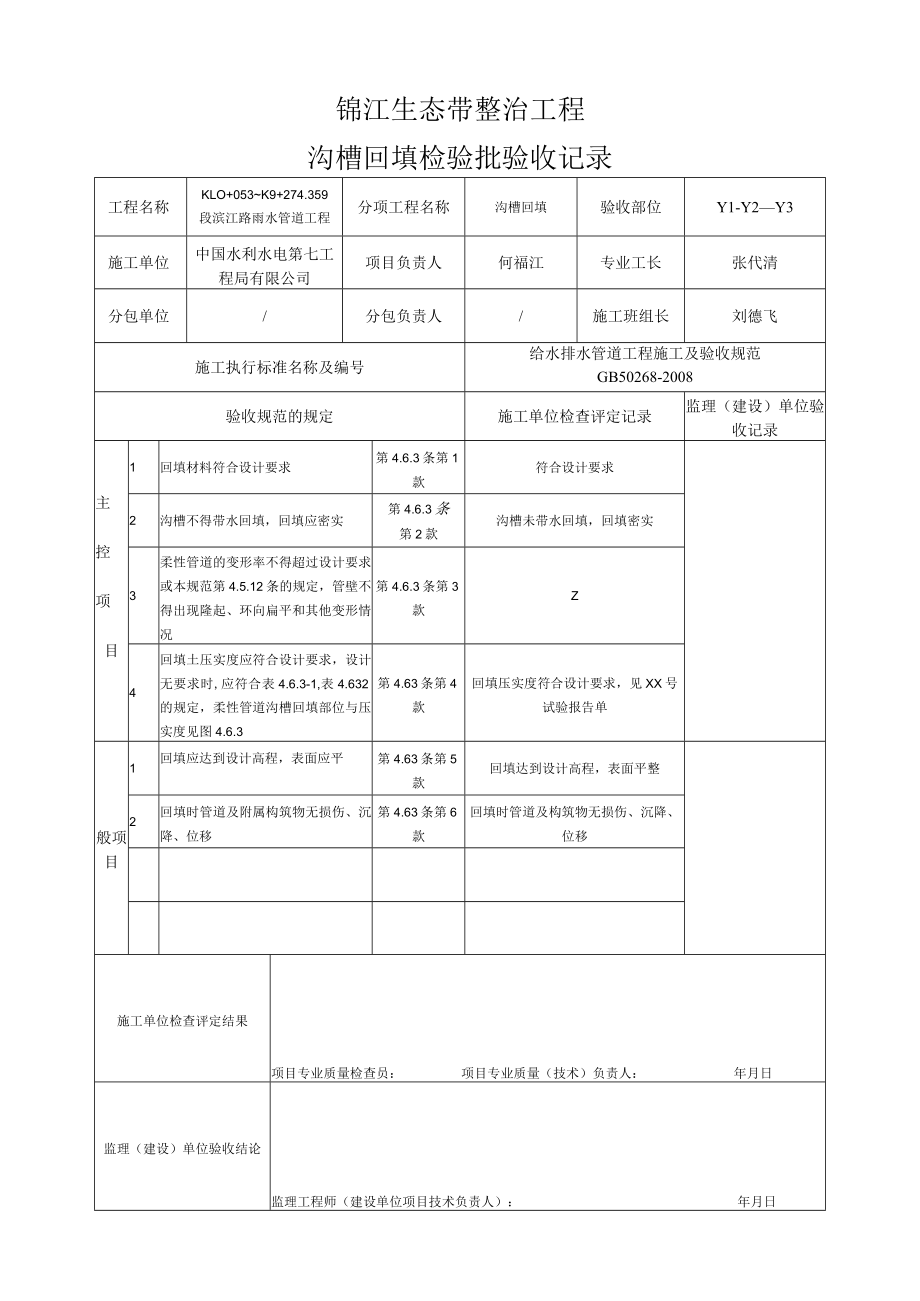

3、锦江生态带整治工程沟槽回填检验批验收记录工程名称KLO+053K9+274.359段滨江路雨水管道工程分项工程名称沟槽回填验收部位Y1-Y2Y3施工单位中国水利水电第七工程局有限公司项目负责人何福江专业工长张代清分包单位/分包负责人/施工班组长刘德飞施工执行标准名称及编号给水排水管道工程施工及验收规范GB50268-2008验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1回填材料符合设计要求第4.6.3条第1款符合设计要求2沟槽不得带水回填,回填应密实第4.6.3条第2款沟槽未带水回填,回填密实3柔性管道的变形率不得超过设计要求或本规范第4.5.12条的规定,管壁不得出现隆

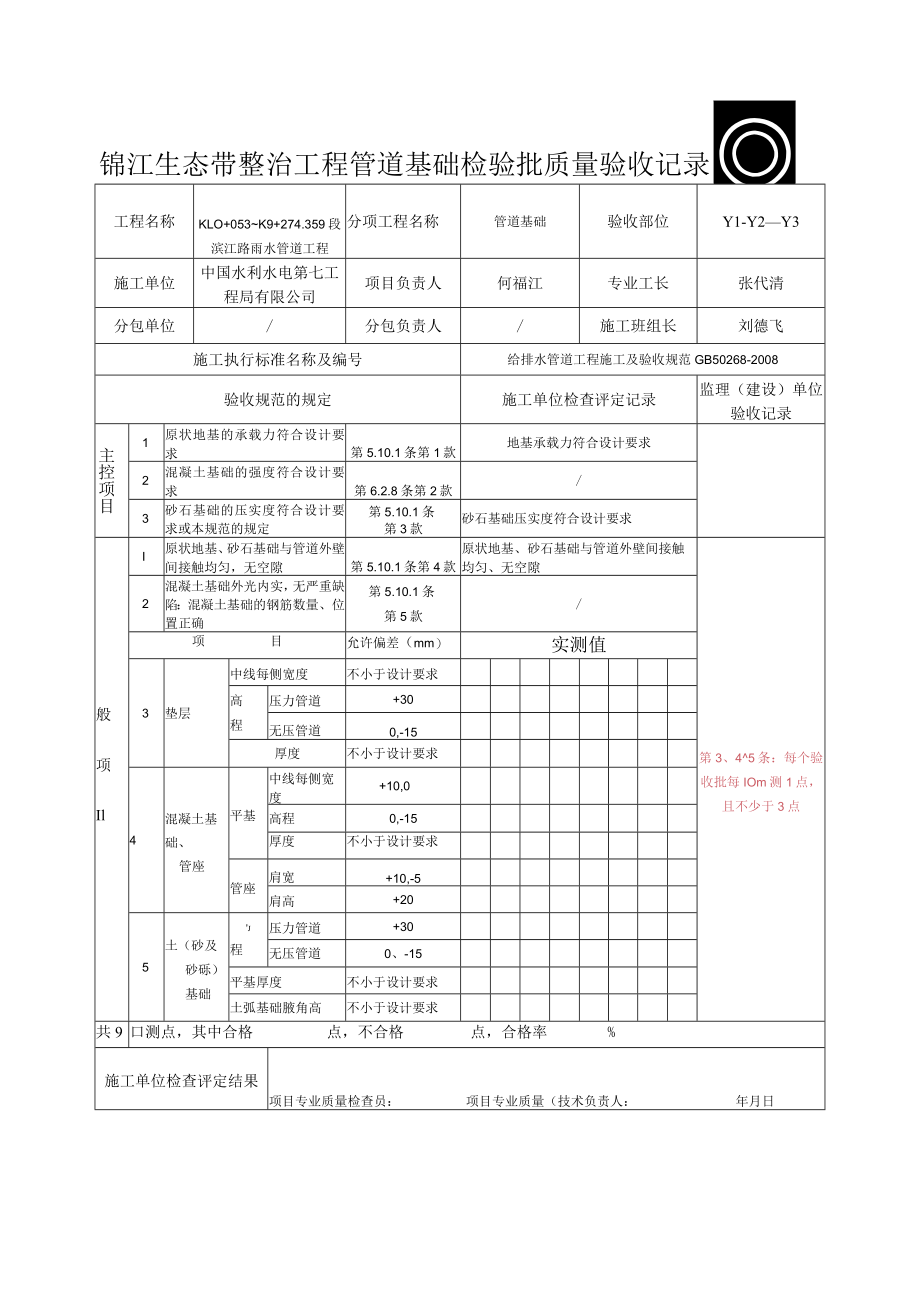

4、起、环向扁平和其他变形情况第4.6.3条第3款Z4回填土压实度应符合设计要求,设计无要求时,应符合表4.6.3-1,表4.632的规定,柔性管道沟槽回填部位与压实度见图4.6.3第4.63条第4款回填压实度符合设计要求,见XX号试验报告单般项目1回填应达到设计高程,表面应平第4.63条第5款回填达到设计高程,表面平整2回填时管道及附属构筑物无损伤、沉降、位移第4.63条第6款回填时管道及构筑物无损伤、沉降、位移施工单位检查评定结果项目专业质量检查员:项目专业质量(技术)负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日锦江生态带整治工程管道基础检验批质量验收记录
5、工程名称KLO+053K9+274.359段滨江路雨水管道工程分项工程名称管道基础验收部位Y1-Y2Y3施工单位中国水利水电第七工程局有限公司项目负责人何福江专业工长张代清分包单位/分包负责人/施工班组长刘德飞施工执行标准名称及编号给排水管道工程施工及验收规范GB50268-2008验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1原状地基的承载力符合设计要求第5.10.1条第1款地基承载力符合设计要求2混凝土基础的强度符合设计要求第6.2.8条第2款/3砂石基础的压实度符合设计要求或本规范的规定第5.10.1条第3款砂石基础压实度符合设计要求般项IlI原状地基、砂石基础与管
6、道外壁间接触均匀,无空隙第5.10.1条第4款原状地基、砂石基础与管道外壁间接触均匀、无空隙第3、45条:每个验收批每IOm测1点,且不少于3点2混凝土基础外光内实,无严重缺陷:混凝土基础的钢筋数量、位置正确第5.10.1条第5款/项目允许偏差(mm)实测值3垫层中线每侧宽度不小于设计要求高程压力管道+30无压管道0,-15厚度不小于设计要求4混凝土基础、管座平基中线每侧宽度+10,0高程0,-15厚度不小于设计要求管座肩宽+10,-5肩高+205土(砂及砂砾)基础j程压力管道+30无压管道0、-15平基厚度不小于设计要求土弧基础腋角高不小于设计要求共9口测点,其中合格点,不合格点,合格率%施
7、工单位检查评定结果项目专业质量检查员:项目专业质量(技术负责人:年月日监理(建设)单位验收结论监理工程加(建设单位项目技术负责人):年月日锦江生态带整治工程化学建材管接口连接检验批质量验收记录工程名称KLo+053K9+274.359段滨江路雨水管道工程分项工程名称管道接口连接验收部位Y1-Y2Y3施工单位中国水利水电第七工程局有限公司项目负责人何福江专业工长张代清分包单位/分包负责人/施工班组长刘德飞施工执行标准名称及编号给水排水管道工程施工及验收规范GB50268-2008验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1管节及管件、橡胶圈等的产品质量应符合第5.8.1、
8、5.9.1条规范第5.10.8条第1款管节及橡胶圈的产品质量符合规范2承插、套筒式连接时,承口、插口部位及套筒连接紧密,无破损、变形、开裂等现象;插入后胶圈应位匿正确,无扭曲等现象;双道橡胶圈的单口水压试验合格第5.10.8条第2款承扣、插口部位连接紧密,无损坏、变形、开裂等现象;插入后胶圈位匿正确,无扭曲等现象3聚乙烯管、聚丙烯管接口熔焊连接应符合规定第5.10.8条第3款/4卡箍连接、法兰连接、钢塑过渡接头连接时,应连接件齐全、位置正确、安装牢固,连接部位无扭曲、变形第5.10.8条第4款/般项目1承插、套筒式接口的插入深度应符合要求,相邻管的纵向间隙应不小于10mm;环向间隙应均与一致第
9、5.10.8条承插接口的插入深度符合要求2承插式管道沿曲线安装时的接口转角,玻璃钢管的不应大于第5.8.3条规定;聚乙烯管、聚丙烯管的接口转角应不大于1.5;硬聚氯乙烯管的接口转角应不大于1.0第5.10.8条第6款符合设计规范要求3熔焊连接设备的控制参数满足焊接工艺要求;设备与待连接管的接触面无污物,设备及组合件组装正确、牢固、吻合;焊后冷却期间接口未受外力影响第5.10.8条第7款/4卡箍连接、法兰连接、钢塑过渡连接件的钢制部分以及钢制螺栓、螺母、垫圈的防腐要求应符合设计要求第5.10.8条第8款/共3测点,其中合格点,不合格点,合格率%施工单位检查评定结果项目专业质量检查员:项目专业质量
10、(技术负责人:年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日SHS锦江生态带整治工程管道铺设检验批质量验收记录工程名称KLO+053K9+274.359段滨江路雨水管道工程分项工程名称管道铺设验收部位Y1-Y2Y3施工单位中国水利水电第七工程局有限公司项目负责人张代清专业工长何福江分包单位/分包负责人/施工班组长刘德飞施工执行标准名称及编号给水排水管道工程施工规范GB50268-2008验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1管道埋设深度、轴线位置应符合设计要求,无压力管道严禁倒坡第5.10.9条第1款管道埋设深度、轴线位置符合设计要求2
11、刚性管道无结构贯通裂缝和明显缺损情况第5.10.9条第2款无结构贯通裂缝和明显缺损情况3柔性管道的管壁不得出现纵向隆起、环向扁平和其他变形情况第5.10.9条第3款/4管道铺设安装必须稔固,管道安装后应线形平直第5.10.9条第4款管道铺设安装稳固般项目1管道内应光浩平整,无杂物、油垢;管道无明显渗水和水珠现象第5.10.9条第5款管道内光洁平整、无杂物、油垢:管道无明显渗水和水珠现象第5、6条:每节管一点2管道与井室洞口之间无渗漏水第5.10.9条第6款3笆道内外防腐层完整,无破损现象第5.10.9条第7款/4钢管管道开孔应符合规范第5.3.11条规定第5.10.9条第8款/项目允许偏差(mm)实测值5水平轴线无压管道15压力管道306管底高程Di1000无压管道10压力管道+30Di1000无压管道15压力管道30共91测点,其中合格点,不合格点,合格率%施工单位检查评定结果项目专业质量检查员:项目专业质量(技术负责人):年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日锦江生态带整治工程井室检验批质量验收记录工程名称KL0+053K9+274.359段滨江路雨水管道工程分项工程名称井室验收部位Y1-Y2Y3施工单位中国水利水电第七工程局有限公司项目负责人何福江专业工长张代清分包单位/分包
