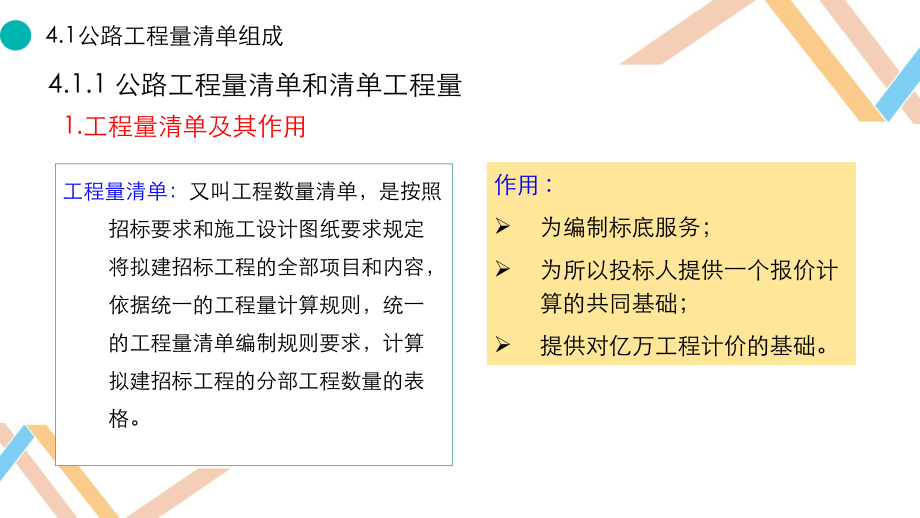

1、 4. .4.1公路工程量清单组成4.2公路工程量清单编制目录4工程量清单:又叫工程数量清单,是按照招标要求和施工设计图纸要求规定将拟建招标工程的全部项目和内容,依据统一的工程量计算规则,统一的工程量清单编制规则要求,计算拟建招标工程的分部工程数量的表格。4.1.1 公路工程量清单和清单工程量1.工程量清单及其作用4.1公路工程量清单组成作用 :为编制标底服务;为所以投标人提供一个报价计算的共同基础;提供对亿万工程计价的基础。4.1.1 公路工程量清单4.1公路工程量清单组成清单工程量:工程量清单中所列的工程数量。它是在实际施工生产前根据设计图纸和说明及工程量计算规则所得到的一种准确性较高的预
2、计数量,而不是承包人应予以完成的实际和准确的工程量。注意: 清单工程量与技术规范和设计图纸的统一。2. 清单工程量403钢筋单价金额403-1基础钢筋(包括灌注桩、承台、沉桩、沉井等)403-1-a光圆钢筋(HPB235)kg59895.7403-1-b带肋钢筋(HRB335、HRB400)kg610462.5403-2下部结构钢筋403-2-a光圆钢筋(R235)kg162992.1403-2-b带肋钢筋(HRB335、HRB400)kg1069060.3403-3上部结构钢筋403-3-a光圆钢筋(R235)kg1103192403-3-b带肋钢筋(HRB335、HRB400)kg3284
3、636403-4附属结构钢筋403-4-a光圆钢筋(R235)kg62075.44.1.2 公路工程量清单的内容4.1公路工程量清单组成1工量清单说明2 投标报价说明3 计日工说明4 其他说明5 工程量清单工程量清单说明1工程量清单应与投标人须知、合同条款、技术规范及图纸等文件结合起来查阅与理解。2工程量清单中所列工程数量是估算的或设计的预计数量,仅作为投标的共同基础,不能作为最终结算与支付依据。3分部分项工程量清单项目费:完成招标文件所提供的分部分项工程量清单项目所需的人工费、材料费、机械使用费、管理费和利润。4措施项目费:完成招标文件所提供的工程量清单项目范围内所需的全部措施费用。投标人根
4、据本工程的具体情况,以“项”列项报价;措施项目费不予调整,包干使用。4.1.2 公路工程量清单的内容4.1公路工程量清单组成1工量清单说明2 投标报价说明3 计日工说明4 其他说明5 工程量清单工程量清单说明5规费、税金:规费、税金等在投标报价中属于不可竞争性费用,投标人按照规定进行报价(各投标人税率按营业税、城市建设维护税、教育税附加综合税率3.413%)。6安全文明施工措施费:安全文明施工措施费在投标报价中属于非竞争性费用,投标人按1%的费率进行报价。7工程量清单中本合同工程的每一个标有数量的细目,都需填入单价。对于应填入单价或总额价没有填入单价或总额价的细目,其费用应视为已包括在工程量清
5、单的其它单价或总额价中,承包人必须按监理工程师指令完成工程量清单中未填入单价或总额价的工程细目,但不能得到结算与支付。4.1.2 公路工程量清单的内容4.1公路工程量清单组成1工量清单说明2 投标报价说明3 计日工说明4 其他说明5 工程量清单工程量清单说明8符合合同条款规定的全部费用应认为已被计入有标价的工程量清单所列各细目之中,未列细目不予计量的工作,其费用应视为已分摊在本合同工程的有关细目的单价或总额价之中。9对作业和材料的一般说明或规定,未重复写入工程量清单内,在给工程量清单各细目标价前,应参阅招标文件中技术规范的有关部分。10对于符合要求的投标文件,在签订合同协议书前,如发现工程量清
6、单中有计算方面的算术差错,应按投标人须知第23条规定予以修正。11工程量清单中所列工程量的变动,丝毫不会降低或影响合同工程量清单中所列工程量的变动,丝毫不会降低或影响合同条款的效力,也不免除承包人按规定的标准进行施工和修复条款的效力,也不免除承包人按规定的标准进行施工和修复缺陷的责任。缺陷的责任。4.1.2 公路工程量清单的内容4.1公路工程量清单组成1工量清单说明2 投标报价说明3 计日工说明4 其他说明5 工程量清单工程量清单说明12承包人对用于本合同工程的各类装备的提供、运输、维护、拆卸、拼装等支付的费用,已包括在工程量清单的单价与总额价之中。13在工程量清单中标明的暂定金额,除合同另有
7、规定外,应由监理工程师按合同条款第23条和26.5条的规定,结合工程具体情况,报经业主批准后指令全部或部分地使用,或者根本不予动用。14计量方法 : 用于支付已完工程的计量方法,应符合技术规范中相应章节的“计量与支付”条款的规定。1515工程量清单中各项金额均以人民币(元)结算。工程量清单中各项金额均以人民币(元)结算。4.1.2 公路工程量清单的内容4.1公路工程量清单组成1工量清单说明2 投标报价说明3 计日工说明4 其他说明5 工程量清单1. 工程量清单中的每一子目必须填入单价或价格,且只允许有一个报价。2. 除非合同另有规定,工程量清单中有标价的单价和总额价均已包括了为实施和完成工程所
8、学的劳务、材料、机械、质检、安装、缺陷修复、管理、保险、税费、利润等费用,以及合同名师或按时的所有责任、义务和一般风险。 投标报价说明:4.1.2 公路工程量清单的内容2. 投标报价说明3. 工程量清单中投标人没有填入单价或价格的子目,其费用视为已分摊在工程量清单中其他相关子目的单价或价格之中。4. 符合合同条款规定的全部费用应认为已计入有标价的工程量清单所列个子目之中,未列子目不予计量的工作,其费用应视为已分摊在本合同工程的有关子目的单价或总额价之中。5. 承包人用于本合同工程的各类装备的提供、运输、维护、拆卸、拼装等支付的费用,已包括在工程量清单的单价与总额价之中。4.1公路工程量清单组成
9、4.1.2 公路工程量清单的内容2. 投标报价说明6. 工程量清单中各项金额均以人民币结算。7.暂列金额的数量及拟用子目的说明。8. 暂估价的数量及拟用子目的说明。4.1公路工程量清单组成4.1.2 公路工程量清单的内容3. 计日工说明1. 总则 未经监理人书面指令,任何工程不得按计日工施工; 接到监理人按计日工施工的书面指令,承包人也不得拒绝。 投标人应在计日工单价表中填列计日工子目的基本单价或租价,该基本单价或租价适用于监理人指令的任何数量的计日工的结算与支付。 计日工不调价。4.1公路工程量清单组成1工量清单说明2 投标报价说明3 计日工说明4 其他说明5 工程量清单4.1.2 公路工程
10、量清单的内容3. 计日工说明2. 计日工劳务 在计算应付给承包人的计日工工资是,工时应从工人到达施工现场,并开始从事制定的工作算起,到返回原出发地点位置,扣去用餐和休息的时间。 承包人可以得到用于计日工劳务的全部工时的支付,此支付按承包人填报的计日工劳务单价表所列单价计算,该单价应包括基本单价及承包人的管理费、税费、利润等所有附加费。劳务基本单价包括:承包人劳务的全部直接费用,如工资、加班费、津贴、福利费及劳动保护费等。4.1公路工程量清单组成4.1.2 公路工程量清单的内容3. 计日工说明3. 计日工材料 承包人可以得到计日工使用的材料费用的支付,此费用按承包人计日工材料单价表中所填报的单价
11、计算。该单价应包括基本单价及承包人的管理费、税费、利润等所有附加费。材料基本单价:按货架家运杂费、保险费、仓库管理费及运输损耗等。从现场运至使用地点的人工费和施工机械使用费不包括在上述基本单价内。4.1公路工程量清单组成4.1.2 公路工程量清单的内容3. 计日工说明4. 计日工施工机械 承包人可以得到计日作业的施工机械费用的支付,该费用按承包人填报的计日工施工机械单价表中的租价计算。该租价还应包括:施工机械的折旧、利息、维修、保养、零配件、油燃料、保险和砌体消耗品的费用以及全部有关使用这些机械的管理费、税费、利润和司机与助手的劳务费等费用。计算施工机械费用时,应按实际工作小时支付。4.1公路
12、工程量清单组成4.1.2 公路工程量清单的内容4. 其他说明根据工程项目特点进行填写。4.1公路工程量清单组成1工量清单说明2 投标报价说明3 计日工说明4 其他说明5 工程量清单4.1.2 公路工程量清单的内容5. 工程量清单1. 工程量清单表是招标工程中按章的顺序排列的各个项目表。2. 计日工表。3. 暂估价表。4. 投标报价汇总表。5. 工程量清单单价分析表。材料暂估价表、工程设备暂估价表、专业工程暂估价表。包括项目号、项目名称、项目特征、计量单位、工程量计算规则和工程内容构成。4.1公路工程量清单组成4.1.2 公路工程量清单的内容5. 工程量清单4.1公路工程量清单组成4.1.2 公
13、路工程量清单的内容公路工程量清单的内容5. 工程量清单工程量清单4.1公路工程量清单组成4.2.1 公路工程量清单规则说明公路工程工程量清单计量规则 工程量清单表:包括项目号、项目名称、项目特征、计量单位、工程量计算规则和工程内容构成。1. 项目号的编写:分别按项、目、节、细目表达,根据实际情况可按厚度、标号、规格等增列细目或子细目,与工程量清单细目号对应方式示例如下。 4.2公路工程量清单编制4.2.1 公路工程量清单规则说明公路工程量清单规则说明项项目目节节细目细目4.2公路工程量清单编制4.2.1 公路工程量清单规则说明公路工程工程量清单计量规则2. 项目名称:以工程和费用名称命名。如
14、302-1-a:厚180mm碎石垫层302-2-a:厚180mm砂砾垫层3. 项目特征:按不同的工程部位、施工工艺或材料品种、规格等对项目作的描述。302-2-a:厚180mm砂砾垫层4. 计量单位:m,m2,m3,t,座4.2公路工程量清单编制4.2.1 公路工程量清单规则说明公路工程工程量清单计量规则5. 工程量计量规则:除另有说明外,清单项目工程量均按设计图示以工程实体的净值计算;材料及半成品采购、损耗、场内二次转运、常规的检测、试验等均包括在相应工程项目中,不另行计量。6. 工程内容:为完成该项目的主要工作,凡工程内容中未列的其他工作,为该项目的附属工作,应参照个项目对应的招标文件范本
15、技术规范章节的规定或设计图纸综合考虑在报价中。4.2公路工程量清单编制4.2.1 公路工程量清单规则说明公路工程工程量清单计量规则7. 其他: 施工现场交通组织、维护费,应综合考虑在各项目内,不另行计量; 为满足项目管理成本核算的需要,对于桥涵工程、隧道工程,应按特大桥、大桥、中小桥、分离式立交桥和隧道单洞、连洞分类使用计量规则的计量项目。4.2公路工程量清单编制4.2.2 公路工程量清单的编制 根据设计图纸、工程量清单计量规则、消耗量定额、工程量清单表等,按顺序列出全部需要编制预算的建设工程项目,即:列工程量清单为分项、子项或子目。4.2公路工程量清单编制4.2.2 公路工程量清单的编制内
16、容: 工程量清单的项目设置 工程量清单计价规范 工程数量的计算 工程量清单的标准格式 工程量清单的项目设置 根据设计图纸、工程量清单计量规则、消耗量等额、工程量清单表等,按顺序列出全部需要编制预算的建设工程项目,即列工程量清单为分项、子项或子目。4.2公路工程量清单编制4.2.2 公路工程量清单的编制内 容: 工程量清单的项目设置 工程量清单计价规范 工程数量的计算 工程量清单的标准格式 工程量清单计价规范公路工程工程量计量规则4.2公路工程量清单编制4.2.2 公路工程量清单的编制内 容: 工程数量的计算 主要通过工程量计算规则计算得到。 清单项目的工程量一般应以实体工程量为准,并以完成后的净值计算;投标人报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。 工程量的计算应逐项计算,并进行全面复核,以确保实物量的准确性。4.2公路工程量清单编制 工程量清单的项目设置 工程量清单计价规范 工程数量的计算 工程量清单的标准格式4.2.2 公路工程量清单的编制内容: 工程量清单的标准格式: 由封面、填表须知、总说明、分部分项工程量清单、措施项目清单和其他项目清单组成。 封面:由招标人
