《鹤淇发电有限责任公司300MW机组#2机低压旁路阀座更换与维修技术规范.docx》由会员分享,可在线阅读,更多相关《鹤淇发电有限责任公司300MW机组#2机低压旁路阀座更换与维修技术规范.docx(4页珍藏版)》请在第壹文秘上搜索。

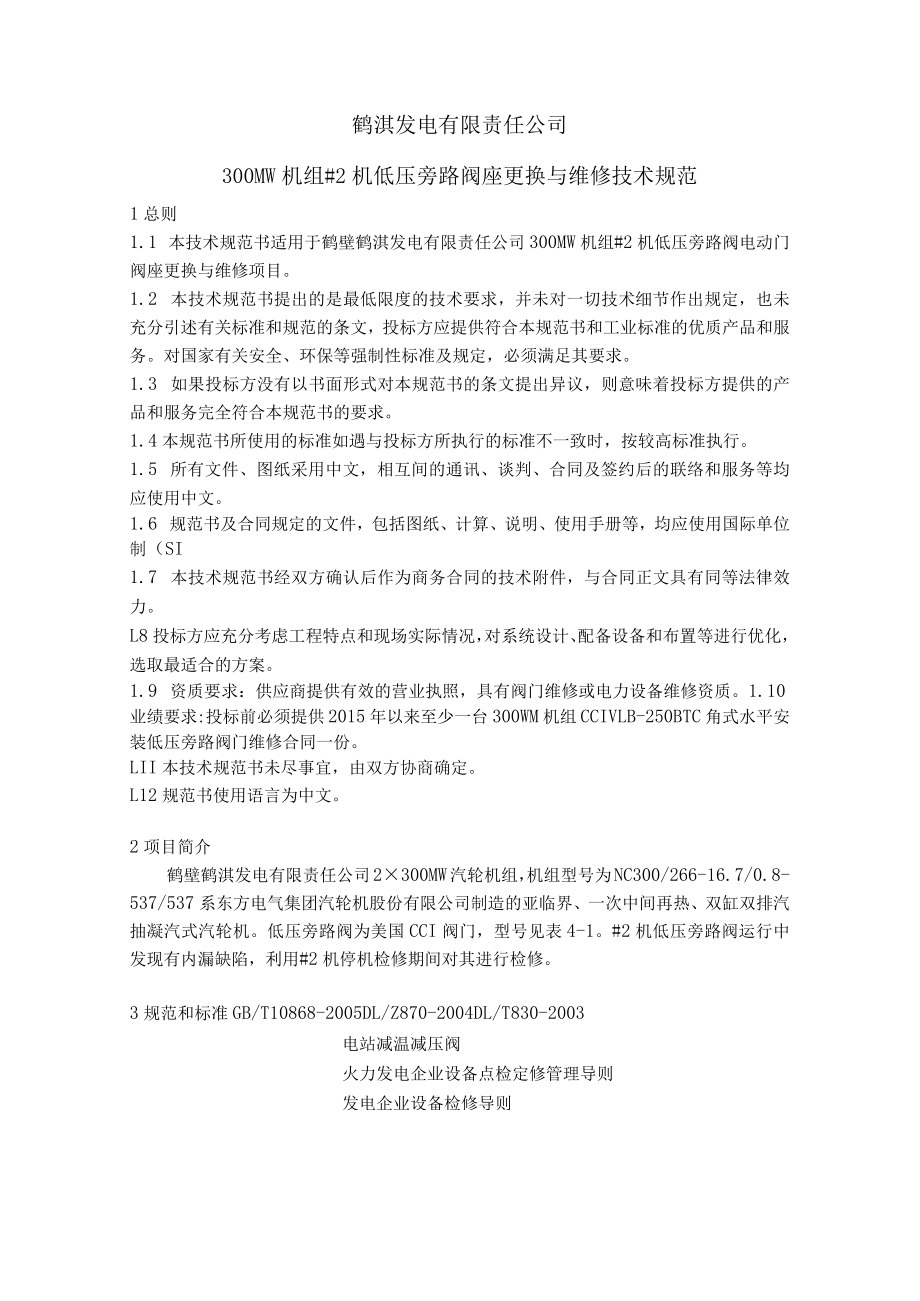

1、鹤淇发电有限责任公司300MW机组#2机低压旁路阀座更换与维修技术规范1总则1.1 本技术规范书适用于鹤壁鹤淇发电有限责任公司300MW机组#2机低压旁路阀电动门阀座更换与维修项目。1.2 本技术规范书提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和规范的条文,投标方应提供符合本规范书和工业标准的优质产品和服务。对国家有关安全、环保等强制性标准及规定,必须满足其要求。1.3 如果投标方没有以书面形式对本规范书的条文提出异议,则意味着投标方提供的产品和服务完全符合本规范书的要求。1.4本规范书所使用的标准如遇与投标方所执行的标准不一致时,按较高标准执行。1.5 所有
2、文件、图纸采用中文,相互间的通讯、谈判、合同及签约后的联络和服务等均应使用中文。1.6 规范书及合同规定的文件,包括图纸、计算、说明、使用手册等,均应使用国际单位制(SI1.7 本技术规范书经双方确认后作为商务合同的技术附件,与合同正文具有同等法律效力。L8投标方应充分考虑工程特点和现场实际情况,对系统设计、配备设备和布置等进行优化,选取最适合的方案。1.9 资质要求:供应商提供有效的营业执照,具有阀门维修或电力设备维修资质。1.10业绩要求:投标前必须提供2015年以来至少一台300WM机组CCIVLB-250BTC角式水平安装低压旁路阀门维修合同一份。LII本技术规范书未尽事宜,由双方协商

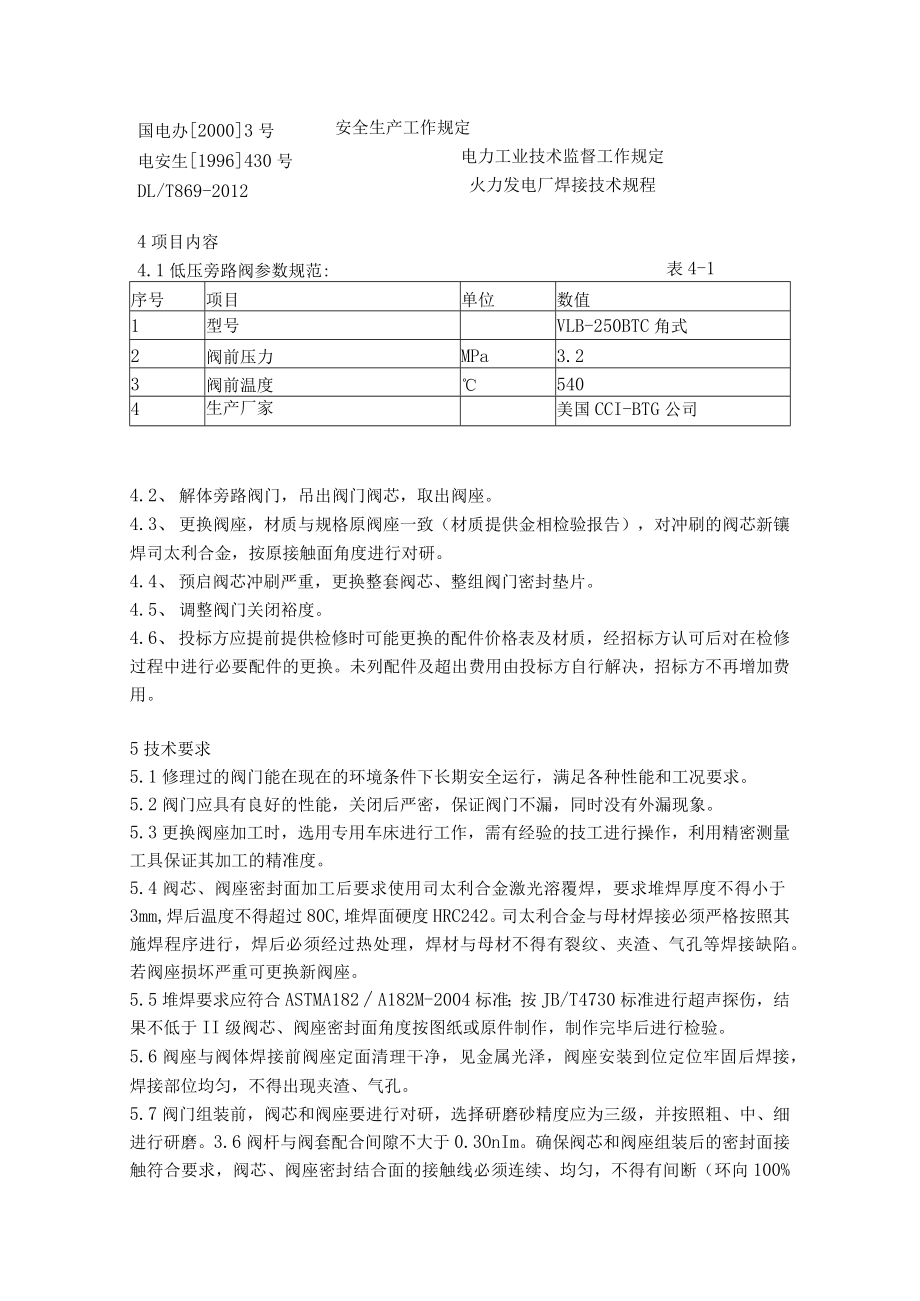

3、确定。L12规范书使用语言为中文。2项目简介鹤壁鹤淇发电有限责任公司2300MW汽轮机组,机组型号为NC300/266-16.7/0.8-537/537系东方电气集团汽轮机股份有限公司制造的亚临界、一次中间再热、双缸双排汽抽凝汽式汽轮机。低压旁路阀为美国CCI阀门,型号见表4-1。#2机低压旁路阀运行中发现有内漏缺陷,利用#2机停机检修期间对其进行检修。电站减温减压阀火力发电企业设备点检定修管理导则发电企业设备检修导则3规范和标准GB/T10868-2005DL/Z870-2004DL/T830-2003国电办20003号电安生1996430号DL/T869-2012安全生产工作规定电力工业技
4、术监督工作规定火力发电厂焊接技术规程序号项目单位数值1型号VLB-250BTC角式2阀前压力MPa3.23阀前温度5404生产厂家美国CCI-BTG公司表4-14项目内容4.1低压旁路阀参数规范:4.2、 解体旁路阀门,吊出阀门阀芯,取出阀座。4.3、 更换阀座,材质与规格原阀座一致(材质提供金相检验报告),对冲刷的阀芯新镶焊司太利合金,按原接触面角度进行对研。4.4、 预启阀芯冲刷严重,更换整套阀芯、整组阀门密封垫片。4.5、 调整阀门关闭裕度。4.6、 投标方应提前提供检修时可能更换的配件价格表及材质,经招标方认可后对在检修过程中进行必要配件的更换。未列配件及超出费用由投标方自行解决,招标
5、方不再增加费用。5技术要求5.1修理过的阀门能在现在的环境条件下长期安全运行,满足各种性能和工况要求。5.2阀门应具有良好的性能,关闭后严密,保证阀门不漏,同时没有外漏现象。5.3更换阀座加工时,选用专用车床进行工作,需有经验的技工进行操作,利用精密测量工具保证其加工的精准度。5.4阀芯、阀座密封面加工后要求使用司太利合金激光溶覆焊,要求堆焊厚度不得小于3mm,焊后温度不得超过80C,堆焊面硬度HRC242。司太利合金与母材焊接必须严格按照其施焊程序进行,焊后必须经过热处理,焊材与母材不得有裂纹、夹渣、气孔等焊接缺陷。若阀座损坏严重可更换新阀座。5.5堆焊要求应符合ASTMA182A182M-
6、2004标准;按JB/T4730标准进行超声探伤,结果不低于II级阀芯、阀座密封面角度按图纸或原件制作,制作完毕后进行检验。5.6阀座与阀体焊接前阀座定面清理干净,见金属光泽,阀座安装到位定位牢固后焊接,焊接部位均匀,不得出现夹渣、气孔。5.7阀门组装前,阀芯和阀座要进行对研,选择研磨砂精度应为三级,并按照粗、中、细进行研磨。3.6阀杆与阀套配合间隙不大于0.3OnIm。确保阀芯和阀座组装后的密封面接触符合要求,阀芯、阀座密封结合面的接触线必须连续、均匀,不得有间断(环向100%接触,接触面积475%),密封线宽度3-5mm,均匀、光洁。5.8若需更换阀座,需在现场施工,对冲刷严重的阀芯、阀座
7、,外送重新镶焊司太利合金,按原接触面角度进行对研。最后投标方要进行阀门关闭裕度的调整。5.9阀芯、阀座密封面材料选型要优于现状材料性能,修理后对密封部位材料、焊接工艺、结构尺寸负责,出厂前必须为合格品。5.10根据要求的工期,完成本工程项目的详细施工进度网络计划和施工方案,修理、焊接技术方案等。5.11检查阀体及各部件无裂纹及严重撞伤,阀杆、阀蝶及阀座着色检查无裂纹,阀杆表面光、平直、弯曲不大于0.05mm。5. 12此次购买的设备,若出现任何涉及不匹配的现象,均由乙方自行负责解决。6质量验收6. 1设备到货后双方到场后验收,内容有备件材质、说明书、合格证、装箱单等设备的技术资料,并对设备外部
8、进行检验;7. 2投标方所提供的设备材质要全部符合技术要求;6.3设备、材料等由投标方负责现场运输和全部安装,并保证运输中设备、材料的安全性。6.4此次购买的设备,若出现任何涉及管路、接口不匹配的现象,均由投标方自行负责解决。6.5此次维修的设备机组运行使用后一年内,若出现任何问题,均由投标方无条件免费修复处理。6.6设备安装后要有试运运行记录,严密性效果的检验。6.7招标方在工程结束后会同生技部、发电部、检修部等各方共同对低压旁路阀检修的效果进行验收。设备满负荷运行中系统不投减温水时阀后温度应V50C。若出现任何泄漏问题,均由投标方无条件免费修复。7质量保证投标方向招标方提供的服务保质期为设
9、备投运后12个月内,在保质期内设备出现任何质量问题,投标方免费维修、更换,并对质量负责。使用期内,投标方保证做到24小时内回复甲方提出的问题,需要派人赶赴现场时,72小时内抵达甲方现场。8施工准备与工作中安全注意事项8.1投标方组织技术人员到现场熟悉设备系统、按施工组织设计,规范和质量评定标准做好技术交底,编制材料计划,及各部分项技术措施。对施工中的重要施工节点应作专门的交底,施工方组织编写施工技术方案,由招标方生技部审批。8. 2施工前由投标方技术人员组织有关人员进行施工技术交底,使作业人员掌握施工工艺、关键工序、质量标准及安全防护要求。8.3 投标方对所有参加工程施工的人员,进行必要的技术
10、安全学习培训,学习领会招标方纪律、安全、消防等方面的规章制度,明确高空作业的特殊安全措施,必要时进行技术安全考试,考试不合格者,不得上岗工作。8.4 作业人员必须熟悉掌握本工种专业技术及规程。8.5 高度2米以上,为高空作业。必须佩戴合格安全带,并应将绳子牢系在坚固的建筑结构件上或金属结构架上,不准系在活动物件上。8.6 防护用品要穿戴整齐,戴好安全帽,不准穿光滑的硬底鞋。8.7 施工前,施工负责人应对全体人员进行现场安全教育。8.8 检查所用的登高工具和安全用具(如安全帽、安全带、梯子、脚手架、防护板等)必须安全可靠,严禁冒险作业。8.9 进入工作区域的工作人员应穿棉质工作服,不准穿化纤服装
11、进入工作现场。8.10 如需用电,应先联系招标方电气部门,办理必要的用电手续后才允许接线用电;8.11 靠近电源(低压)线路作业前,应先联系停电。确认停电后方可进行工作,发生危险人身伤害是应及时向主管部门或领导进行汇报,并立即进行安全救治或拨打120急救电话进行救治。9工期因检修时间有限,工期为签订合同后3天内完成(或依据机组停运时间确定),必须保证工期。IO其他10.1 招标方有权对计划工作量进行相应的调整。10.2 招标方只负责指定电源的接入点及场地的提供。投标方电气设备电源线路的敷设需按照招标方的相关规定执行,费用由投标方自理。工作结束后现场清理干净,设备恢复原状。10.3 招标方指派专职安全监督人员现场监督。10.4未尽事宜,双方协商解决。
