《鹤淇660MW机组#1机临修吸收塔喷淋层修复技术规范.docx》由会员分享,可在线阅读,更多相关《鹤淇660MW机组#1机临修吸收塔喷淋层修复技术规范.docx(4页珍藏版)》请在第壹文秘上搜索。

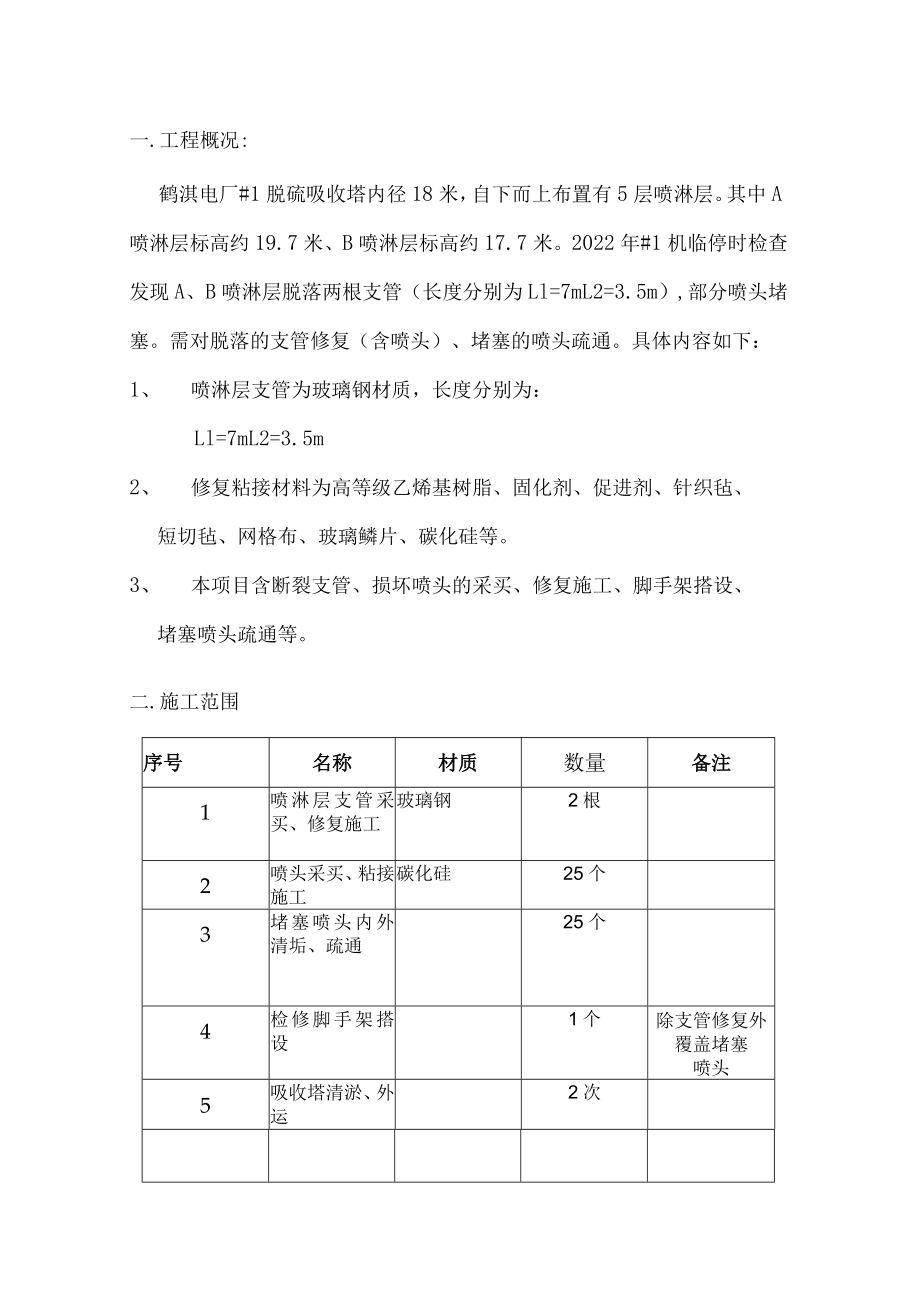

1、鹤淇660MW机组#1机临修吸收塔喷淋层修复技术规范审批:审核:编制:2022.03一.工程概况:鹤淇电厂#1脱硫吸收塔内径18米,自下而上布置有5层喷淋层。其中A喷淋层标高约19.7米、B喷淋层标高约17.7米。2022年#1机临停时检查发现A、B喷淋层脱落两根支管(长度分别为Ll=7mL2=3.5m),部分喷头堵塞。需对脱落的支管修复(含喷头)、堵塞的喷头疏通。具体内容如下:1、 喷淋层支管为玻璃钢材质,长度分别为:Ll=7mL2=3.5m2、 修复粘接材料为高等级乙烯基树脂、固化剂、促进剂、针织毡、短切毡、网格布、玻璃鳞片、碳化硅等。3、 本项目含断裂支管、损坏喷头的采买、修复施工、脚手

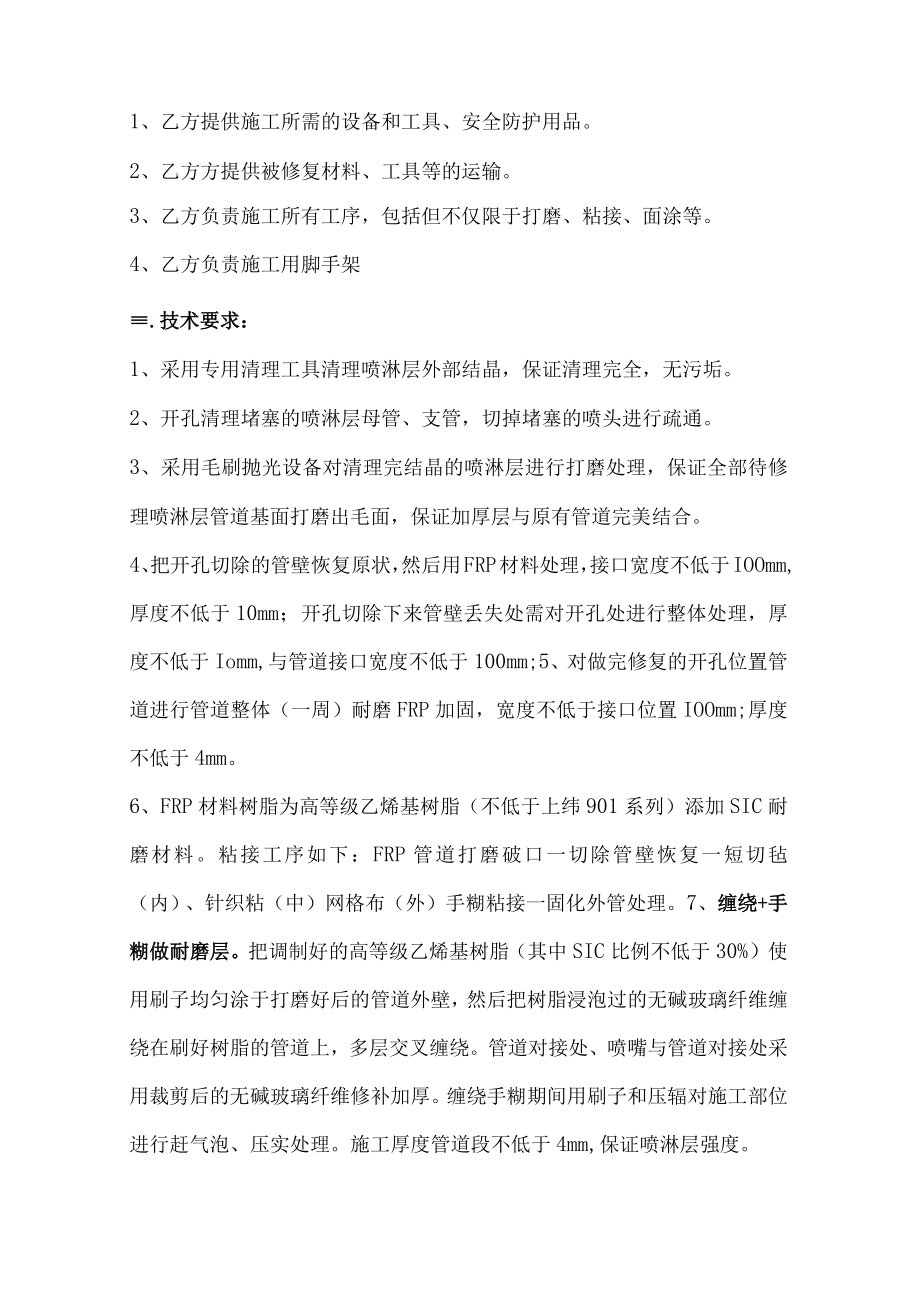

2、架搭设、堵塞喷头疏通等。二.施工范围序号名称材质数量备注1喷淋层支管采买、修复施工玻璃钢2根2喷头采买、粘接施工碳化硅25个3堵塞喷头内外清垢、疏通25个4检修脚手架搭设1个除支管修复外覆盖堵塞喷头5吸收塔清淤、外运2次1、乙方提供施工所需的设备和工具、安全防护用品。2、乙方方提供被修复材料、工具等的运输。3、乙方负责施工所有工序,包括但不仅限于打磨、粘接、面涂等。4、乙方负责施工用脚手架.技术要求:1、采用专用清理工具清理喷淋层外部结晶,保证清理完全,无污垢。2、开孔清理堵塞的喷淋层母管、支管,切掉堵塞的喷头进行疏通。3、采用毛刷抛光设备对清理完结晶的喷淋层进行打磨处理,保证全部待修理喷淋层
3、管道基面打磨出毛面,保证加厚层与原有管道完美结合。4、把开孔切除的管壁恢复原状,然后用FRP材料处理,接口宽度不低于IOOmm,厚度不低于10mm;开孔切除下来管壁丢失处需对开孔处进行整体处理,厚度不低于Iomm,与管道接口宽度不低于100mm;5、对做完修复的开孔位置管道进行管道整体(一周)耐磨FRP加固,宽度不低于接口位置IOOmm;厚度不低于4mm。6、FRP材料树脂为高等级乙烯基树脂(不低于上纬901系列)添加SIC耐磨材料。粘接工序如下:FRP管道打磨破口一切除管壁恢复一短切毡(内)、针织粘(中)网格布(外)手糊粘接一固化外管处理。7、缠绕+手糊做耐磨层。把调制好的高等级乙烯基树脂(
4、其中SIC比例不低于30%)使用刷子均匀涂于打磨好后的管道外壁,然后把树脂浸泡过的无碱玻璃纤维缠绕在刷好树脂的管道上,多层交叉缠绕。管道对接处、喷嘴与管道对接处采用裁剪后的无碱玻璃纤维修补加厚。缠绕手糊期间用刷子和压辐对施工部位进行赶气泡、压实处理。施工厚度管道段不低于4mm,保证喷淋层强度。8、面涂。在加厚耐磨层固化后采用面涂材料(乙烯基树脂+丙酮)进行表面粉刷处理,使加厚耐磨层的喷淋层管道光洁无毛刺。以此保证喷淋层的美观以及减少外部结晶。9、修复完工后,喷淋层支管修复厚度不低于14mm,包括外部4mm耐磨层;喷淋层母管修复厚度不低于24Innl,包括外部5mm耐磨层。如切除下来的管壁丢失,
5、则按照内三外五耐磨层处理。四.工期及质保本项目在#1机临修期间进行,自现场具备施工条件之日起计划实施工期5天。如因假期或组织原因超过计划施工工期,超期1天扣除工程款的10%,超过2天扣除扣工程款的30%,超过3天扣除工程款的50虬本项目质保期从开机正常运行后1年,使用寿命不低于15年。在质保期内如出现质量问题(如喷淋管修复脱落造成塔壁挂浆等)乙方应无条件进行修理(包括塔内挂浆清理、脚手架搭设、重新进行修补等相关事宜)。五.施工资质:1、投标人具有环保工程专业承包叁级或防水防腐工程专业承包贰级及以上资质。2、提供近三年近吸收塔喷淋层修复及加固业绩,并提供不少于3业绩合同(封面、机组容量、检修范围、签字页等)和用户证明的复印件,以证明投标人满足招标业绩要求,否则,视为无效;3、项目中标后施工管理阶段本项目经理为技术管理负责人。
