关于机房搬迁实施方案.pptx

上传人:p** 文档编号:291592 上传时间:2023-04-28 格式:PPTX 页数:13 大小:150.77KB
下载 相关 举报
关于机房搬迁实施方案.pptx_第1页
第1页 / 共13页
关于机房搬迁实施方案.pptx_第2页
第2页 / 共13页
关于机房搬迁实施方案.pptx_第3页
第3页 / 共13页
关于机房搬迁实施方案.pptx_第4页
第4页 / 共13页
关于机房搬迁实施方案.pptx_第5页
第5页 / 共13页
关于机房搬迁实施方案.pptx_第6页
第6页 / 共13页
关于机房搬迁实施方案.pptx_第7页
第7页 / 共13页
关于机房搬迁实施方案.pptx_第8页
第8页 / 共13页
关于机房搬迁实施方案.pptx_第9页
第9页 / 共13页
关于机房搬迁实施方案.pptx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《关于机房搬迁实施方案.pptx》由会员分享,可在线阅读,更多相关《关于机房搬迁实施方案.pptx(13页珍藏版)》请在第壹文秘上搜索。

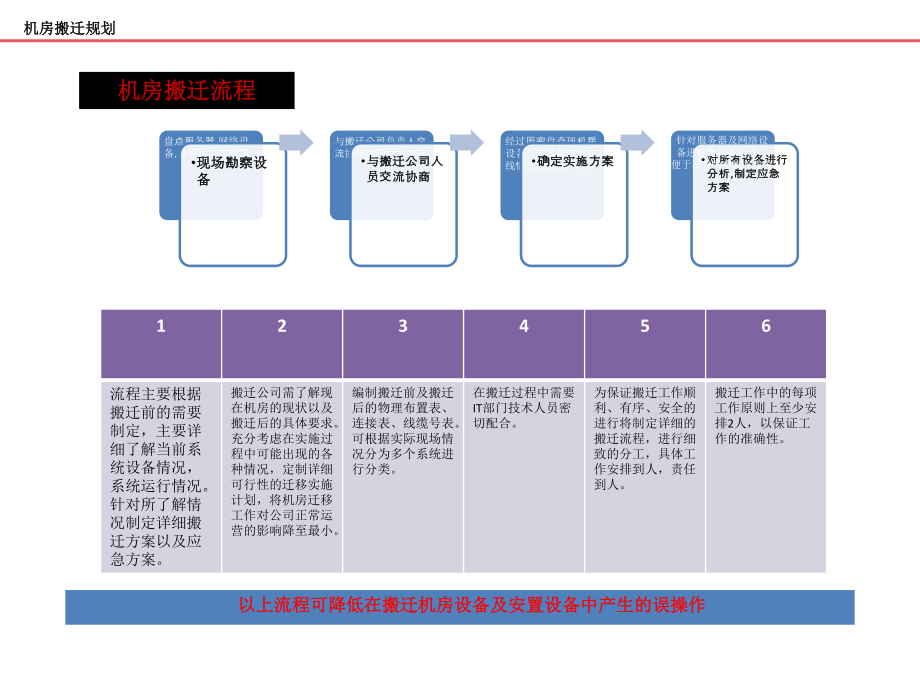

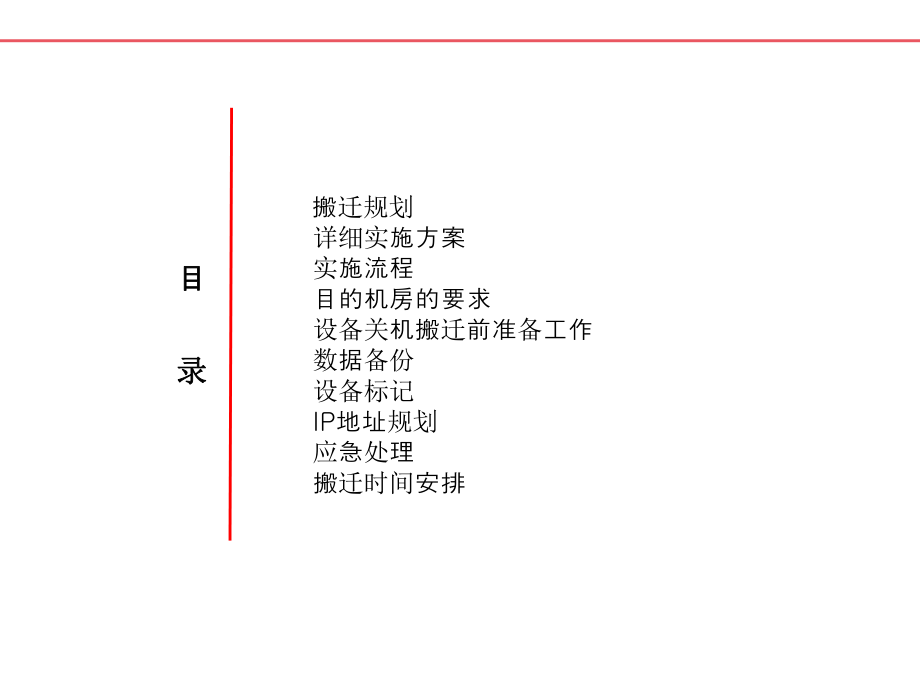

1、 关于机房搬迁实施方案关于机房搬迁实施方案 搬迁规划详细实施方案实施流程目的机房的要求设备关机搬迁前准备工作数据备份设备标记IP地址规划应急处理搬迁时间安排目目 录录机房搬迁规划机房搬迁规划盘点服务器,网络设备,及周边电算设备现场现场勘察勘察设设备备 与搬迁公司负责人交流协商搬迁相关事宜与与搬搬迁迁公司人公司人员员交流交流协协商商经过周密盘查现机房设备与新机房综合布线情况确立最终方案确定确定实实施方案施方案对对所有所有设备进设备进行行分析分析, ,制定制定应应急急方案方案机房搬迁流程机房搬迁流程针对服务器及网络设备进行数据备份内,便于在事故中恢复数据123456流程主要根据搬迁前的需要制定,主

2、要详细了解当前系统设备情况,系统运行情况。针对所了解情况制定详细搬迁方案以及应急方案。搬迁公司需了解现在机房的现状以及搬迁后的具体要求。充分考虑在实施过程中可能出现的各种情况,定制详细可行性的迁移实施计划,将机房迁移工作对公司正常运营的影响降至最小。编制搬迁前及搬迁后的物理布置表、连接表、线缆号表。可根据实际现场情况分为多个系统进行分类。在搬迁过程中需要IT部门技术人员密切配合。为保证搬迁工作顺利、有序、安全的进行将制定详细的搬迁流程,进行细致的分工,具体工作安排到人,责任到人。搬迁工作中的每项工作原则上至少安排2人,以保证工作的准确性。 以上流程可降低在搬迁机房设备及安置设备中产生的误操作以

3、上流程可降低在搬迁机房设备及安置设备中产生的误操作确定设备搬迁时间,尽量细化任务安排保证工作顺利进行。迁移前准备工作需要其它部门协同合作,如财务部支援相关电算设备采购合同或设备租赁合同,确保IT部门查找设备提供商及联系方式。为了搬迁能按时顺利进行,并且在搬迁后能够保证设备正常运行,必须制定一系列简单明了的工作表,帮助工程实施人员确定各种搬迁工作中要执行的工作是否完成。避免工作失误,避免造成搬迁工作的延误。机房迁移详细实施方案机房迁移详细实施方案机房迁移实施详细流程图机房迁移实施详细流程图机房迁移实施流程表机房迁移实施流程表备品备件工具准备新机房现场检查设备标记数据备份目的机房检查表设备端口标记

4、表数据备份表设备关机设备下架设备搬运设备连接设备端口标记表设备开机功能测试完成目的机房的要求目的机房的要求沟通/协调合作媒体直至上线运营确认是否符合要求机房Ups功率是否符合要求机房制冷设备是否符合要求机房防尘是否符合要求设备电源是否到位(留意有特殊电源线要求的设备)*小型机/阵列柜/PC server/交换机/路由器/切换机机房宽带接入是否完成所需IP地址是否到位如未达到要求,须如未达到要求,须做出解决方法并迅做出解决方法并迅速执行速执行需要在迁移前检查目的机房的必要设备设施是否符合要求,本工作是保证搬迁后设备能否稳定正常运行的先决条件,在搬迁前由搬迁负责人同我方工作人员共同确认。目的机房要

5、求概述目的机房要求概述设备搬迁前的准备工作是非常重要和必要的,因为根据在线调查其它公司机房搬迁案例了解,设备在长时间开机后关机会有意外故障导致不能开机或其他硬件故障情况发生。同时也有可能由于网络连接错误导致服务器启动后不能正常使用。所以数据备份,连接端口标识,IP地址规划,备件准备都是非常重要的工作环节。设备关机搬迁前准备工作设备关机搬迁前准备工作数据备份数据备份是否是否备份备份服务器服务器数据库数据库备份内备份内容容服务器服务器os数据备份需要搬迁负责人和我方系统管理人员在设备搬迁前进行备份。这次备份是搬迁前的最后一次备份,是必须认真完成的一项工作。是在设备出现故障后能否快速恢复的保证。备份

6、包括服务器的数据备份。网络设备的配置文件备份等。在备份时由搬迁负责人同我方系统管理人员共同确认完成。是否是否备份备份核心交核心交换机换机防火墙防火墙路由器路由器服务器网络设备设备标记设备标记设备设备标记标记网络接网络接口号口号对应交对应交换机接换机接口号口号服务器服务器如果设备没有名称,需要为设备编制名称,并在每台设备上用标签打印纸标记名称,标记主要用于设备搬迁后的快速连接,避免由于连接错误导致的服务不能正常访问,延误搬迁事件等情况的发生。设备设备标记标记光线交光线交换机端换机端口口对应服对应服务器端务器端口口设备设备标记标记网络接口号网络接口号(针对其它(针对其它网络设备接网络设备接口号)口

7、号)对应设备接对应设备接口号口号服务器磁盘阵列网络设备IP地址规划是针对搬迁后IP地址有变化,设备需要重新配置制定的配置表。在搬迁前对设备有一个详细IP规划,在配置时提高效率避免错误。如IP地址不需要重新指定,本项目可省略。IP地址规划地址规划在设备搬迁后出现异常情况时现场技术人员立即检查设备,检查故障现象,确定故障位置。硬件故障在备件准备范围内的立即更换,不在范围内的立即使用备用设备最短时间内启用备用设备。由于配置数据或系统不能启动的立即使用系统光盘备份数据等先前准备的备用工具软件对系统软件重新按装或恢复。应急处理应急处理搬迁时间安排搬迁时间安排根据拟定时间有序进行根据拟定时间有序进行*时时服务器,网络设服务器,网络设备数据备份备数据备份设备停机设备停机拆卸拆卸上架上架严格按照计划时间表有条不紊的进行严格按照计划时间表有条不紊的进行*时时*时时*时时*时时*时时*时时连接连接开机开机配置测试配置测试over谢谢谢谢! !

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
