《甘肃润源环境资源科技有限公司墙材分厂脱硫燃烧室安全隐患整改项目技术协议.docx》由会员分享,可在线阅读,更多相关《甘肃润源环境资源科技有限公司墙材分厂脱硫燃烧室安全隐患整改项目技术协议.docx(10页珍藏版)》请在第壹文秘上搜索。
1、甘肃润源环境资源科技有限公司墙材分厂脱硫燃烧室安全隐患整改项目技术协议甲方:甘肃润源环境资源科技有限公司乙方:签订时间:年月日签订地点:甘肃省嘉峪关市润源公司墙材分厂脱硫燃烧室安全隐患整改项目技术协议一、施工内容1、将现有燃烧室及锚固件进行全部拆除,拆除下的废旧耐火材料清理。2、根据原有燃烧室重新砌筑、内部耐火材料的浇筑。砌筑及耐火材料浇筑完成后的烘炉养护(按照烘炉曲线要求,完成养护并达到正常使用要求)。3、对现有6台点火、燃烧装置进行修复,无法修复的重新采购更换。能够实现远程点火,控制燃烧嘴,保证温度的稳定性。墙材分厂脱硫煤气区域整改明细表序号设备名称单位数量安装位置备注1燃烧室拆除1墙材分

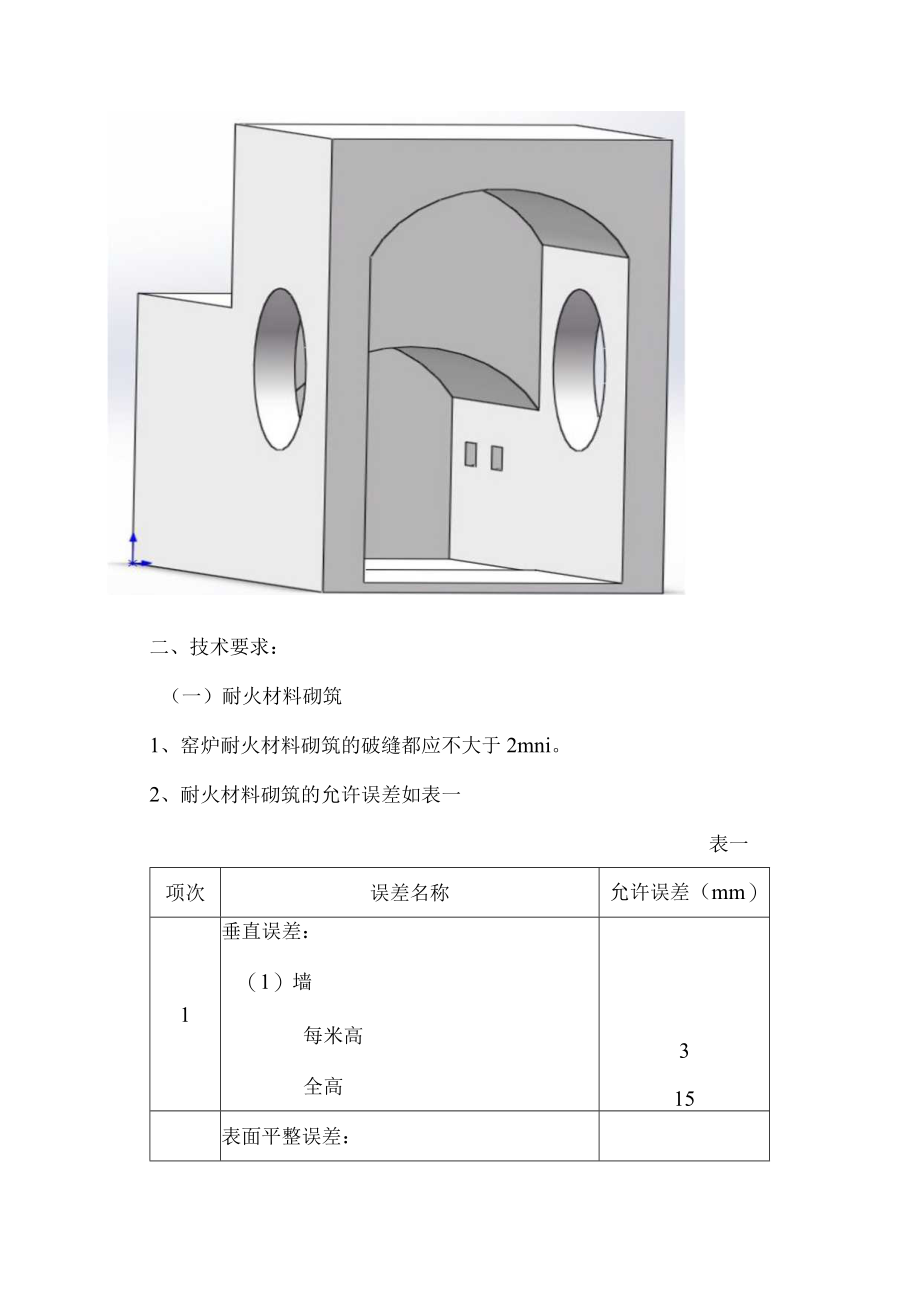

2、厂脱硫生产线将旧燃烧室拆除2燃烧室砌筑1墙材分厂脱硫生产线从新砌筑,保温材料浇筑3点火、燃烧装置修复更换6墙材分厂脱硫生产线对现有点火器进行修复或更换,二、技术要求:(一)耐火材料砌筑1、窑炉耐火材料砌筑的破缝都应不大于2mni。2、耐火材料砌筑的允许误差如表一表一项次误差名称允许误差(mm)1垂直误差:(1)墙每米高全高315表面平整误差:2(1)墙面(2)挂砖墙面(3)底面575线尺寸误差:(1)矩(或方)形炉膛的长度和宽度10(2)矩(或方)形炉膛的对角线长度153差(3)圆形炉膛内半径误差15内半径22M10内半径V2M15(4)拱和拱顶的跨度3、对于复杂而重要的部位,应进行预砌筑,并
3、作好技术记录。4、固定在砌体内的金属锚件,应于砌筑前或砌筑时焊接安装。5、耐火砖直墙应错缝砌筑,拱顶和圆筒内衬宜采用环缝砌筑。砌筑时应力求砖缝平直,弧面圆滑,砌体密实。6、用灰浆砌筑的砌体,砖缝中的泥浆均应饱满,饱满度应在95%以上。调制砌砖用的耐火泥浆应遵照下述原则:1)砌砖用的泥浆必须与砌体所用的耐火砖是同一品种;2)调配不同质的泥浆要用不同的器具,用完后应及时清洗;3)调制泥浆要用清洁水,加水量要准确,调和要均匀,随调随用。7、施工过程中,不得在砌体上砍凿、加工砖;加工砖应采用切割机,特殊情况下,用手工加工砖时,必须用凿子进行加工。8、砌筑耐火砖时应使用木槌或橡胶槌紧砖、找正,不应使用铁
4、锤敲击砖面。泥浆干固后不应再敲打砌体。9、砌筑中断或返工拆砖或修补砌体时,应将原砌体砌成或拆成阶梯形的斜槎,有利于重新砌筑和修补砌体。10、应按设计的要求准确留置膨胀缝。(二)浇注料施工要求1、浇注料施工前应进行如下内容的检查:1)检查施工机具的完好情况,振捣工具等必须有完好的备用件;2)检查锚固件型式、尺寸、布置及焊接质量,金属锚固件必须作好膨胀补偿处理;3)检查周围耐火破衬及隔热层是否有预防浇注料失水的措施;4)检查浇注料的包装是否完好,核对数量是否正确;包装破损、物料污染、受潮变质的不得用于施工。5)检查施工用水,其水质必须达到饮用水的水质。凡上述项目有不合格时应及时处理,合格后方可施工
5、。过期失效的材料不得使用。浇注料施工中要确保不停电,不中断施工。2、浇注料施工用得模板要有足够的强度和刚性,不走形,不移位,不漏浆。3、浇注料的加水量应严格按使用说明书控制,不得超过限量。在保证施工性能的前提下,加水量宜少不宜多.4、浇注料搅拌时宜先干搅,再加水搅拌,确保物料搅拌均匀,操作时要使用强制式搅拌机,搅拌好的物料要在30分钟内用完,已经初凝的浇注料不得加水搅拌再用。5、浇注的物体应立即用振动棒分层震实,振捣时间不宜过长,避免浇注料层产生离析现象和出现空洞.振捣时间一般以平面出浆为宜。浇注完成后的物体,在凝固前不能再受压和受震.6、浇注料施工应按设计要求留好膨胀缝.施工间歇要按施工缝的
6、要求处理施工面。7、施工好的浇注料要进行养护,养护期间应保持浇注物体的稳定,不受外力的作用.浇注料终凝后可拆除边上的模板,承重的模板须待强度达到70%以后方可拆除。(三)回转窑筒体砖衬的砌筑要求1、破衬砌筑前应对窑壳体进行全面检查,并打扫干净.做好放线的准备工作。2、窑纵向基准线要沿圆周长每1.5-2.OM放一条,每条线都要与窑的轴线平行。3、环向基准线每IOM放一条,施工控制线每隔1-2M放一条,环向线均应互相平行且垂直于窑的轴线。4、窑内砌砖的基本要求是:砖衬紧贴壳体,砖与砖靠严,破缝直,交圈准,锁砖牢,不错位,不下垂脱空。总之要确保砖衬与窑体在窑运行中可靠地同心,砖衬内的应力要均匀地分布
7、在整个衬里和每块砖衬上。5、砖缝应横平竖直,砌筑允许误差如表二:表二项次误差名称允许误差(mm)1环缝偏差每米2全环86、砌筑时要分清砖的大、小头,不得倒置。7、窑衬砌筑时不应出现“台阶或爬坡”,出现时应及时用不同型号的砖或窄条钢板和泥浆进行调整。遇有筒体不平,可用稠胶泥找平,不得用纸板或其它东西衬垫。8、锁口时,锁砖选配要合适,锁砖从侧面推入后各方面的缝隙要一致,然后用钢板楔紧,楔砖钢板要尽量少用.9、在窑内砌筑时,严禁在砖上洒水。10、全窑砖衬砌筑完成后,应对全窑的砖衬进行检查和必要的紧固。11、以上未能包含的内容,可参照水泥回转窑用耐火材料使用规程执行。三、协议期限及施工地点(一)协议履
8、行期:自签订日起至2023年06月30日(二)施工地点:甘肃润源环境资源科技有限公司墙材分厂四、质量与验收(-)施工、检查和返工。乙方应认真按照标准、规范和设计的要求以及甲方代表依据合同发出的指令施工,随时接受甲方代表及其委派人员的检查检验,为检查检验提供便利条件,并按甲方代表及委派人员的要求返工、修改,承担由自身原因导致返工、修改的费用。1 .施工中需要进行地下土方开挖时,应先通过甲方对地下障碍物签字确认后再进行施工,否则造成一切后果均由乙方全部负责;2 .施工所需水电接引必须提前通知甲方,并办理相关手续;3 .在墙材分厂施工必须办理公司相关的安全措施手续,劳保穿戴符合要求。施工不能影响正常
9、的生产;5 .现场做到安全文明施工,在分厂区域内洒落的材料及垃圾应及时清理;6 .现场施工遇到问题必须先告知甲方,并与墙材分厂管理人员协商解决。7、工程质量检查应在施工过程中按规程随时进行.发生不合格现象必须随时纠正,严重的要返工。比规定深度大50%以内的砖缝,不应超过下列规定的算数:、I类砌体为4处;、类砌体为4处;、In类砌体为5处;、IV类砌体为5处。8、检查水平度用1.=500mm水平尺。检查垂直度用0.5kg线坠.检查斜度用万能角尺。选砖检查用钢板尺和角尺。9、检查表面平整度用1.=2000mm木靠尺.按3-5m距离检查一处。尺紧靠墙面,以量出最大间隙值为准。10、浇注料每2(3工程
10、量要留设试块一组,检查其强度等主要性能。11、施工中的隐蔽性工程,应在隐蔽工程验收后,方可进入下一道工序。12、施工全部完成后应组织有关人员对施工的工程进行全面检查验收,并按要求填写验收报告单。13、达不到约定条件的部分,甲方代表一经发现,可要求乙方返工,乙方应按甲方代表要求的时间返工,直到符合约定条件。因乙方原因达不到约定条件,由乙方承担返工费用,工期不予顺延。返工后仍不能达到约定条件,乙方承担违约责任。因甲方原因达不到约定条件,由甲方承担返工的经济支出,工期相应顺延。(二)工程验收1、砌筑施工开工之前,应有工序交接证明书。2、中心线和控制标高的测量记录。3、隐蔽砌筑工程的验收记录。4、施工
11、单位必须要有工程质量自检记录。并由甲方签字的质量检单。5、工程验收工作必须要甲、乙双方和专业人员共同进行。验收完毕要签字。6、除特殊说明外,有关砌筑技术要求必须符合GBJ21187工业炉砌筑工程施工及验收标准中有关规定执行。四、参标资质及业绩1、具备冶金施工总承包3级,具有与承包工程范围相适应的施工机械检测设备。2、企业技术负责人或注册建造师承担过资质标准要求的工程业绩1项。五、协议生效(一)本技术协议作为合同附件,此协议具有与合同同等的法律效力,经甲、乙双方签字盖章后生效,本协议一式四份,乙方持一份。(二)投标方投标前需现场实际勘察,并签订本技术协议后方可投标,本技术协议未尽事宜,经双方协商可以签订补充协议,作为本协议的组成部分,补充协议与本协议具有同等效力。甲方:甘肃润源环境资源乙方:科技有限公司甲方代表:乙方代表:甲方电话:乙方电话:甲方传真:乙方传真:甲方邮编:735100乙方邮编:
