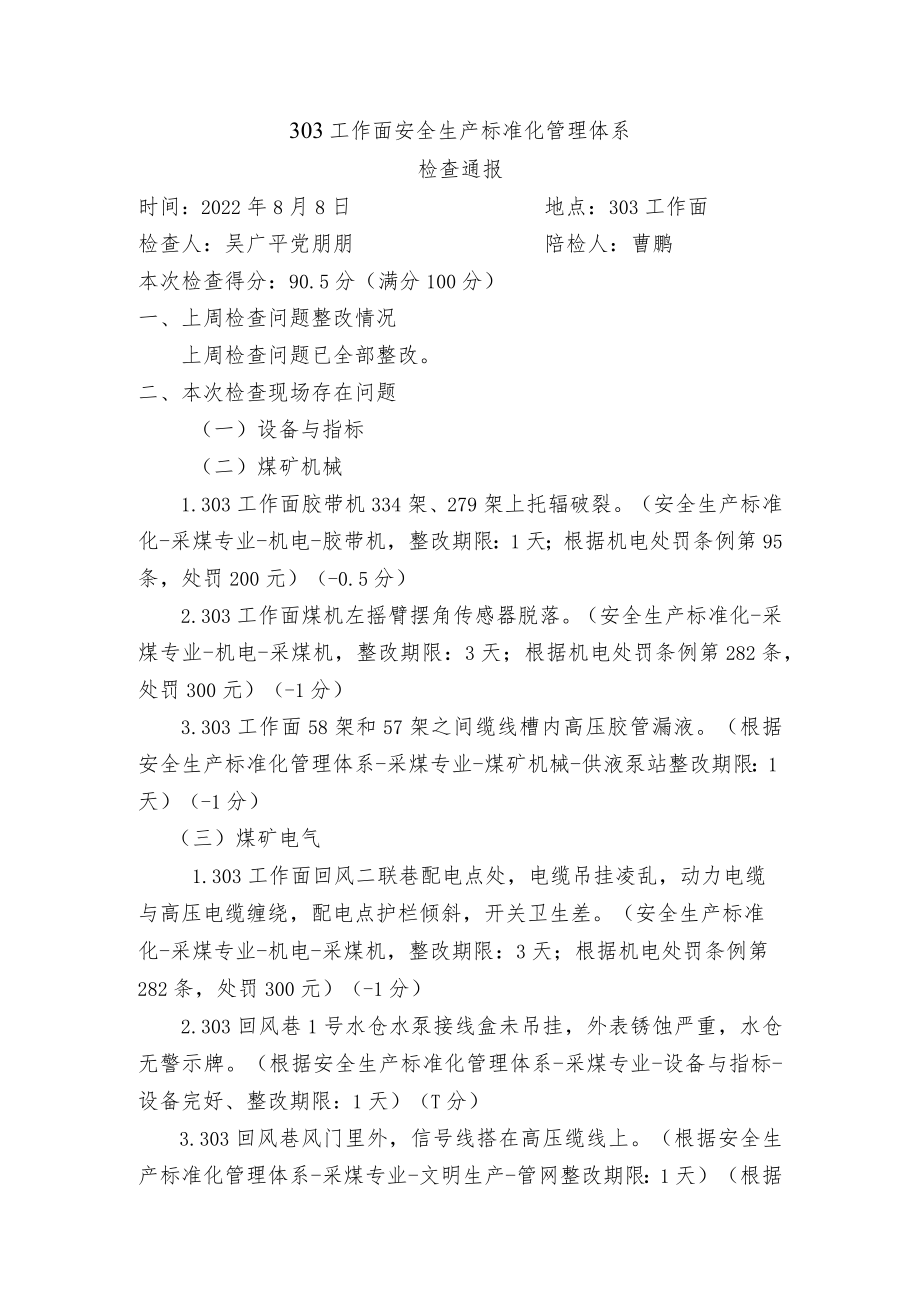

1、303工作面安全生产标准化管理体系检查通报时间:2022年8月8日地点:303工作面检查人:吴广平党朋朋陪检人:曹鹏本次检查得分:90.5分(满分100分)一、上周检查问题整改情况上周检查问题已全部整改。二、本次检查现场存在问题(一)设备与指标(二)煤矿机械1.303工作面胶带机334架、279架上托辐破裂。(安全生产标准化-采煤专业-机电-胶带机,整改期限:1天;根据机电处罚条例第95条,处罚200元)(-0.5分)2.303工作面煤机左摇臂摆角传感器脱落。(安全生产标准化-采煤专业-机电-采煤机,整改期限:3天;根据机电处罚条例第282条,处罚300元)(-1分)3.303工作面58架和5

2、7架之间缆线槽内高压胶管漏液。(根据安全生产标准化管理体系-采煤专业-煤矿机械-供液泵站整改期限:1天)(-1分)(三)煤矿电气1.303工作面回风二联巷配电点处,电缆吊挂凌乱,动力电缆与高压电缆缠绕,配电点护栏倾斜,开关卫生差。(安全生产标准化-采煤专业-机电-采煤机,整改期限:3天;根据机电处罚条例第282条,处罚300元)(-1分)2.303回风巷1号水仓水泵接线盒未吊挂,外表锈蚀严重,水仓无警示牌。(根据安全生产标准化管理体系-采煤专业-设备与指标-设备完好、整改期限:1天)(T分)3.303回风巷风门里外,信号线搭在高压缆线上。(根据安全生产标准化管理体系-采煤专业-文明生产-管网整

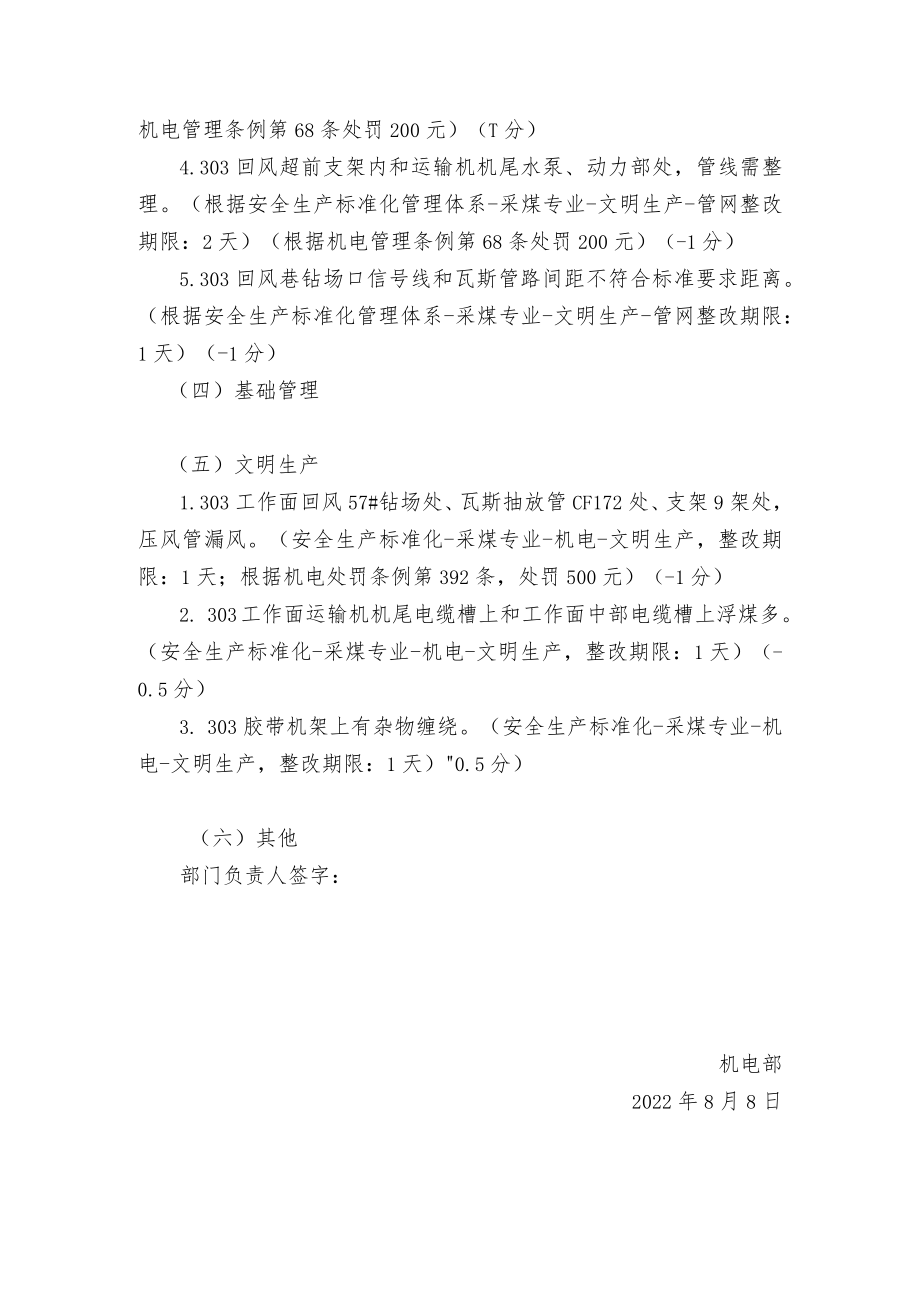

3、改期限:1天)(根据机电管理条例第68条处罚200元)(T分)4.303回风超前支架内和运输机机尾水泵、动力部处,管线需整理。(根据安全生产标准化管理体系-采煤专业-文明生产-管网整改期限:2天)(根据机电管理条例第68条处罚200元)(-1分)5.303回风巷钻场口信号线和瓦斯管路间距不符合标准要求距离。(根据安全生产标准化管理体系-采煤专业-文明生产-管网整改期限:1天)(-1分)(四)基础管理(五)文明生产1.303工作面回风57#钻场处、瓦斯抽放管CF172处、支架9架处,压风管漏风。(安全生产标准化-采煤专业-机电-文明生产,整改期限:1天;根据机电处罚条例第392条,处罚500元)(-1分)2. 303工作面运输机机尾电缆槽上和工作面中部电缆槽上浮煤多。(安全生产标准化-采煤专业-机电-文明生产,整改期限:1天)(-0.5分)3. 303胶带机架上有杂物缠绕。(安全生产标准化-采煤专业-机电-文明生产,整改期限:1天)0.5分)(六)其他部门负责人签字:机电部2022年8月8日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 矿业工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
