停车场施工方案.docx

上传人:p** 文档编号:311030 上传时间:2023-05-18 格式:DOCX 页数:11 大小:38.09KB
下载 相关 举报
停车场施工方案.docx_第1页
第1页 / 共11页
停车场施工方案.docx_第2页
第2页 / 共11页
停车场施工方案.docx_第3页
第3页 / 共11页
停车场施工方案.docx_第4页
第4页 / 共11页
停车场施工方案.docx_第5页
第5页 / 共11页
停车场施工方案.docx_第6页
第6页 / 共11页
停车场施工方案.docx_第7页
第7页 / 共11页
停车场施工方案.docx_第8页
第8页 / 共11页
停车场施工方案.docx_第9页
第9页 / 共11页
停车场施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《停车场施工方案.docx》由会员分享,可在线阅读,更多相关《停车场施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

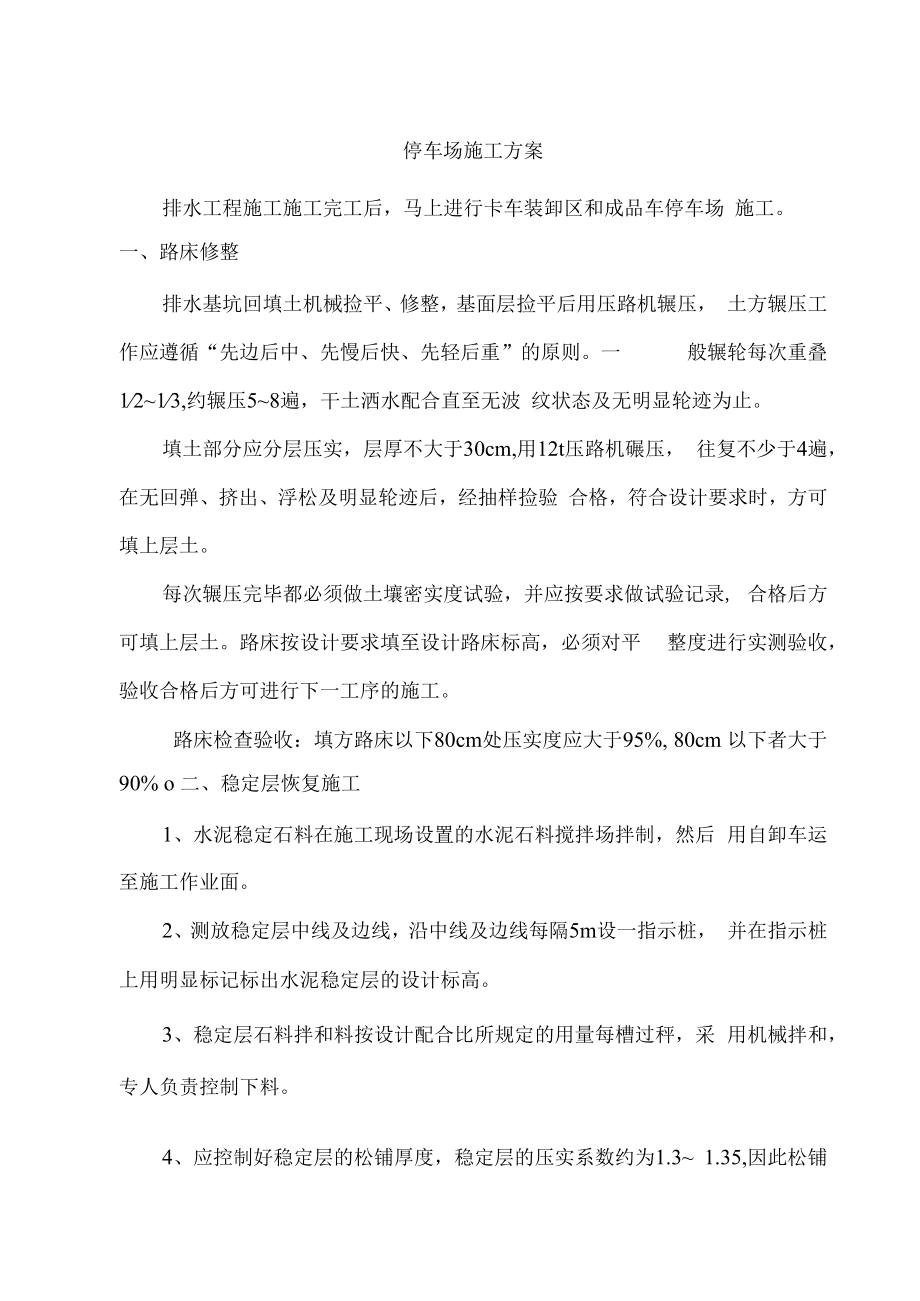

1、停车场施工方案排水工程施工施工完工后,马上进行卡车装卸区和成品车停车场 施工。一、路床修整排水基坑回填土机械捡平、修整,基面层捡平后用压路机辗压, 土方辗压工作应遵循“先边后中、先慢后快、先轻后重”的原则。一 般辗轮每次重叠1213,约辗压58遍,干土洒水配合直至无波 纹状态及无明显轮迹为止。填土部分应分层压实,层厚不大于30cm,用12t压路机碾压, 往复不少于4遍,在无回弹、挤出、浮松及明显轮迹后,经抽样捡验 合格,符合设计要求时,方可填上层土。每次辗压完毕都必须做土壤密实度试验,并应按要求做试验记录, 合格后方可填上层土。路床按设计要求填至设计路床标高,必须对平 整度进行实测验收,验收合

2、格后方可进行下一工序的施工。路床检查验收:填方路床以下80cm处压实度应大于95%, 80cm 以下者大于90% o 二、稳定层恢复施工1、水泥稳定石料在施工现场设置的水泥石料搅拌场拌制,然后 用自卸车运至施工作业面。2、测放稳定层中线及边线,沿中线及边线每隔5m设一指示桩, 并在指示桩上用明显标记标出水泥稳定层的设计标高。3、稳定层石料拌和料按设计配合比所规定的用量每槽过秤,采 用机械拌和,专人负责控制下料。4、应控制好稳定层的松铺厚度,稳定层的压实系数约为1.3 1.35,因此松铺厚度应为设计厚度乘以压实系数。5、混合料采用摊铺机松铺摊平后,即使用12t压路机进行辗压, 其辗压次数应不小于

3、6次,并以平整密实无明显轮迹为止。辗压过程 中应有专人负责测量控制完成面标高和平整度,边辗压边进行基面检 修。6、稳定层辗压完成后4小时应进行淋水保养,保持表面湿润。 养护时间在平均气温15以上时不小于3天,15C以下时不小于7 天,保养期间不得有机械在上行驶。7、质量标准:I、保证项目:A、水泥必须附有合格证及化验单,严禁使用不合格水泥。B、辗压必须遵循“先边后中,先慢后快”的原则,且必须在水 泥终凝前完成。II、基本项目:严格控制基层厚度及宽度,其横坡应与面层一致。IIL稳定层检查验收:稳定层完成后应进行检查验收,密实度大于95%,稳定层7天的抗压强度不低于3. OMpa,才可铺筑面层。三

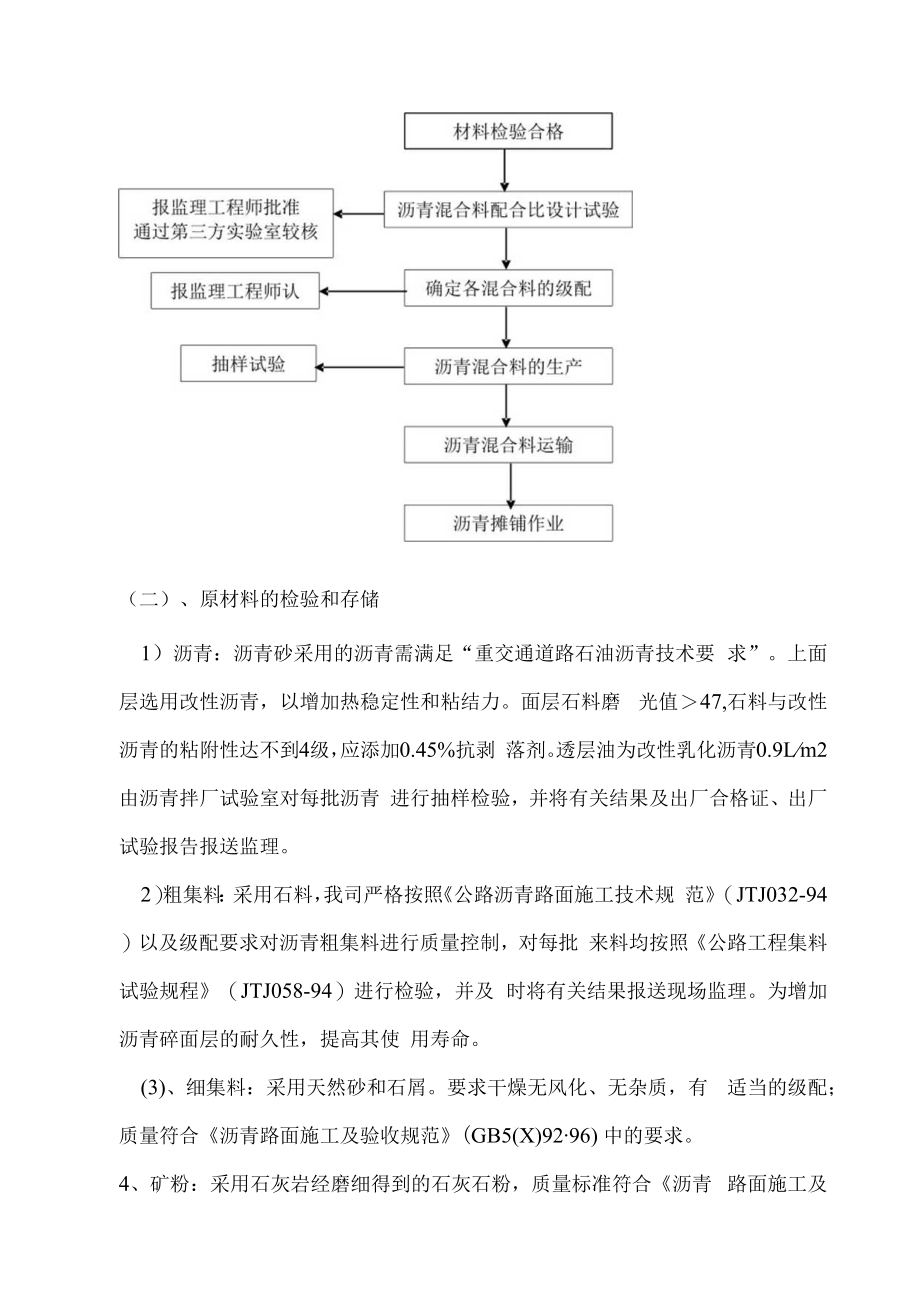

4、、沥青混凝土路面施工(一)、生产工艺流程(二)、原材料的检验和存储1)沥青:沥青砂采用的沥青需满足“重交通道路石油沥青技术要 求”。上面层选用改性沥青,以增加热稳定性和粘结力。面层石料磨 光值47,石料与改性沥青的粘附性达不到4级,应添加0.45%抗剥 落剂。透层油为改性乳化沥青0.9Lm2由沥青拌厂试验室对每批沥青 进行抽样检验,并将有关结果及出厂合格证、出厂试验报告报送监理。2)粗集料:采用石料,我司严格按照公路沥青路面施工技术规 范(JTJ032-94)以及级配要求对沥青粗集料进行质量控制,对每批 来料均按照公路工程集料试验规程(JTJ058-94)进行检验,并及 时将有关结果报送现场监

5、理。为增加沥青碎面层的耐久性,提高其使 用寿命。(3)、细集料:采用天然砂和石屑。要求干燥无风化、无杂质,有 适当的级配;质量符合沥青路面施工及验收规范(GB5(X)9296) 中的要求。4、矿粉:采用石灰岩经磨细得到的石灰石粉,质量标准符合沥青 路面施工及验收规范(GB5009296)中的要求。5、对所有进厂材料的存放我司拌厂已经按照国家有关规定以及企业 内部管理制度落实,我司保证作到以下几点:将粗、细集料分类堆放和供料。矿粉用专用的矿粉罐存储。大型沥青罐保证只用于同一厂家、同一型号的沥青存储。采用专用的沥青运输车和密封式的沥青罐,并且保持沥青温度 在 130180 度。(三)、沥青混合料配

6、合比设计1、沥青混合料配合比设计严格按照规范规定的步骤进行,分目标配 合比设计、生产配合比设计和生产配合比验证。2、集料的级配设计要求集料的各种成份进行筛分、均匀分级,按一 定的比例组合,使合成的混合料中的集料符合相应的级配要求。混合 料中级配应是均匀的级配,并应尽量靠近级配范围的中间值。通过计 算机软件进行级配曲线设计,确保沥青混合料合成的级配符合规范要 求。3、通过马歇尔试验确定确定最佳沥青含量(油石比)。(四)、沥青混合料的拌制1 .本工程的沥青混凝土采用拌和机拌和。拌和机具有防止矿粉 飞扬散失的密封性能及除尘设备,并有检测拌和温度的装置。拌和过 程中逐盘打印沥青及与各种矿料的用量及拌和

7、温度。2 .拌和前将集料包括矿粉充分烘干。每种规格的集料、矿粉和 沥青必须分别按照设计的配合比进行配料。3 .温度控制:普通沥青碎的沥青加热温度控制在150C170范围内,集料加 热温度控制在160C190C范围内,混合料的出厂温度控制在 140165范围内,并保证运至现场的温度不低于130-150 范围内;改性沥青碎的沥青加热温度控制在165C170范围内,集料加 热温度控制在170C190C范围内,混合料的出厂温度控制在 165C170C范围内,并保证运至现场的温度不低于165C范围内;混合料温度超过正常高限30,或已经炭化、起泡和含水的混合 料,予以废弃。拌和厂拌和的沥青混合料应均匀一致

8、、无花白料、无 结团成块或严重的粗细料分离现象,不符合要求不得使用,并应及时 调整。4 .沥青混合料拌和时间应以混合料拌和均匀、所有矿料颗粒全 部裹覆沥青结合料为度,并经过试拌确定。干拌时间不得少于20s, 湿拌时间不得少于35s40s05 .拌和好的热拌沥青混合料如因特殊原因不立即铺筑时,可放入成品储料仓储存。我司拌厂有保温设备的储料仓,但储料时间不宜 超过72h。6 .出厂的沥青混合料应逐车用地磅称重,并按现行试验方法在 现场监理的监督下测量运料车中沥青混合料的温度,签发一式三份的 出厂合格证,一份存拌和厂,一份交给摊铺现场,一份交给司机。(五)、沥青混合料的运输在本工程中沥青混合料在沥青

9、拌和厂拌和完成后,用自卸汽车 运输到施工现场,运输过程中应符合下列要求:1 .车辆应清扫干净,为防止沥青与车厢板粘结,车厢侧板和底板可 涂刷一薄层油水混合液,但不得有余液积聚车厢底板。2 .从拌和机向运料车上放料时,应每卸一斗混合料挪动一下汽车位 置,以减少粗细集料的离析现象。3 .运料车应用蓬布覆盖,用以保温、防雨、防污染。4 .沥青混合料运输车的运量应较拌和能力或摊铺速度有所富余,施 工过程中摊铺机前方应有运料车在等候卸料。5 .连续摊铺过程中,运料车应在摊铺机前1030厘米处停住,不得 撞击摊铺机。6 .沥青混合料运至摊铺地点后应凭运料单接收,并检验拌和质量; 不符合温度要求,或已经结成

10、团块、已遭雨淋的混合料不得铺筑在道 路上。(六)、沥青路面施工1、施工测量1)、沥青摊铺前,对道路旧混凝土路面或水泥稳定石屑层面的 标高、平整度、纵横坡度作一次全面检查测量。水准点的检测频率不 少于每10米一个断面,半幅道路不少于3个点。2)、为了确保路面的摊铺质量,我司将成立一专业测量工程师 带队的测量组,配备先进的测量仪器。3)、施工前在施工地段测放铺筑厚度(松铺)、栏桩和高度标志, 并划分每车大致摊铺的位置,以便掌握。对变坡点、曲线点等特殊位 置段的控制点适当加密,并在施工现场做明显标记。4)、沥青路面摊铺均采用摊铺机走双基准线中间加滑杆的方式 控制纵横坡度,确保路面搞成和平整度。在摊铺

11、过程中测量人员及时 检测沥青路面的高程及摊铺是否符合要求。2、洒布透层油、粘层油1)、沥青混凝土路面在平石安装完成后进行施工,铺筑沥青前, 在平石上扫一层泥浆,以防沥青玷污侧平石。沥青路面施工完毕后, 再把泥浆冲刷干净。平石井环等附属构筑物的垂直边应涂油,使它能 与沥青税粘合,避免雨水渗入影响路面质量。2)、沥青采用改性沥青,由沥青运输车运到现场,采用沥青洒布 车洒布。在正式洒布前进行试洒,以确定透层沥青的稠度及喷洒量、 车速,要保证在正式洒布时洒布均匀。用量0.9Lm203)、沥青的浇晒温度根据施工气温及沥青标号选择,石油沥青的洒布温度宜为130C17(C0保证前后两喷洒的接茬良好。4)、如

12、发现浇晒沥青后有空白、缺边时,应立即用人工补洒,有积 聚时应予以刮除。1、洒布完成后,禁止与施工无关的车辆通行。3、沥青混和料摊铺1)、在施工前,对工作面进行彻底的清理、清扫,对基层的清理、 清扫采用人工为主,机械配合,对沥青各层工作面的清理、清扫采用人 工清扫,水车冲洗进行,必要时动用扫地车、空压机等机械设备。路基 层表面要求平整、粗糙、干燥、整洁、无浮尘、垃圾、油污和积水, 标高误差不大于5mm。施工前应在施工地段测放铺筑厚度(松铺)、 栏桩和高度标志,并划分每车大致摊铺的位置,以便掌握。2)、运至摊铺地点后,有质检员与现场监理检测在车上测量沥青 混合料的温度是否合适,并察看混合料颜色是否

13、均匀,有无花白石子 和颗粒分离等现象,不合要求的不许铺筑。并应保证运到施工现场的 温度不低于130。3)、根据本工程的实际情况,除粗粒式沥青碎石混合料IOCm摊铺 根据处理宽度摊铺外,粗粒式沥青碎混合料6cm及表层改性沥青混合 料4cm采用半幅路面摊铺,即先施工道路一侧,施工完毕后开放交通 再施工另一边道路。摊铺工作采用两台摊铺机同时进行,摊铺机间距 保证在IO米以上,确保接缝位置碾压充分。摊铺方向采用退后续铺 的办法,以防践踏完成路段。沥青混合料的松铺,宜通过试铺辗压后 得出或按厚度系数参照1.15-1.35采用。4)、根据施工气温、运输能力、辗压机械等确定每台班摊铺机的 产量及配合进料进度

14、。通常情况工作路段取50 120m,如遇低温影 响则应酌减。摊铺机尽可能连续进行摊铺,以减少接缝,并使面层平 顺。5)、摊铺时根据松铺系数调校好摊铺机熨平板高度。当摊铺完成 510m时,停止摊铺机,用小线及钢尺,横向检测摊铺厚度,发现 问题,及时调整摊铺机熨平板高度及再进行,摊铺过程中应根据检测 结果相应调整熨平板高度。6)、摊铺机以每分钟46米的速度均速、连续地进行摊铺作业。7)、摊铺机摊铺后,用人工适当找平、补漏、修面。4、沥青混合料碾压1)、碾压前及碾压过程中,应用油水混合料涂揩压路机轮,以免 粘轮,且须避免油滴掉在路面上。2)、沥青路面的压实度和平整度取决于碾压的温度和碾压方法, 按照

15、紧跟、慢压、高频、低幅的原则进行。压路机紧跟摊铺机后面碾 压,在终压前消除全部轮迹,达到要求的压实度后立即停止碾压作业。3)、初碾:用6IOt压路机轻压两遍,使路面初碾成型,并配合检 查平整度及路拱,必须时予以填补修整。复碾:用1215t压路机(光 轮或胶轮压路机)重压46遍致稳定、密实为止,使路面成型。终碾: 用610t压路机检压26遍,检平路面,消除辗压中产生的轮迹。 有关压路机的碾压行走速度按下表控制:压路机类型初压复压终压适宜最大适宜最大适宜最大钢筒式压路机1.5-232.5-3.552.53.55轮胎压路机3.5-4.58468癌!8各机1.5-2(静压)5(静压)佛动)4()23(静反)5(静压)4)、沥青混合料初压时,压路机要从外侧向中心碾压,相邻碾压 带应重叠1/31/2轮宽,最后碾压路中心部分,压完全幅为一遍。 边缘有挡板、路缘石、路肩等支挡时,应紧靠支挡碾压,当边缘无支 挡时,可将边缘空出宽3040 cm,待压完第一遍后,将压路机大部 分重量位于已压实过的混合料面上再压边缘,减少边缘向外推移。初 压采用轻型钢筒式压路机或关闭振动装置的振动压路

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
