《冬期施工方案范本工程文档范本.docx》由会员分享,可在线阅读,更多相关《冬期施工方案范本工程文档范本.docx(17页珍藏版)》请在第壹文秘上搜索。

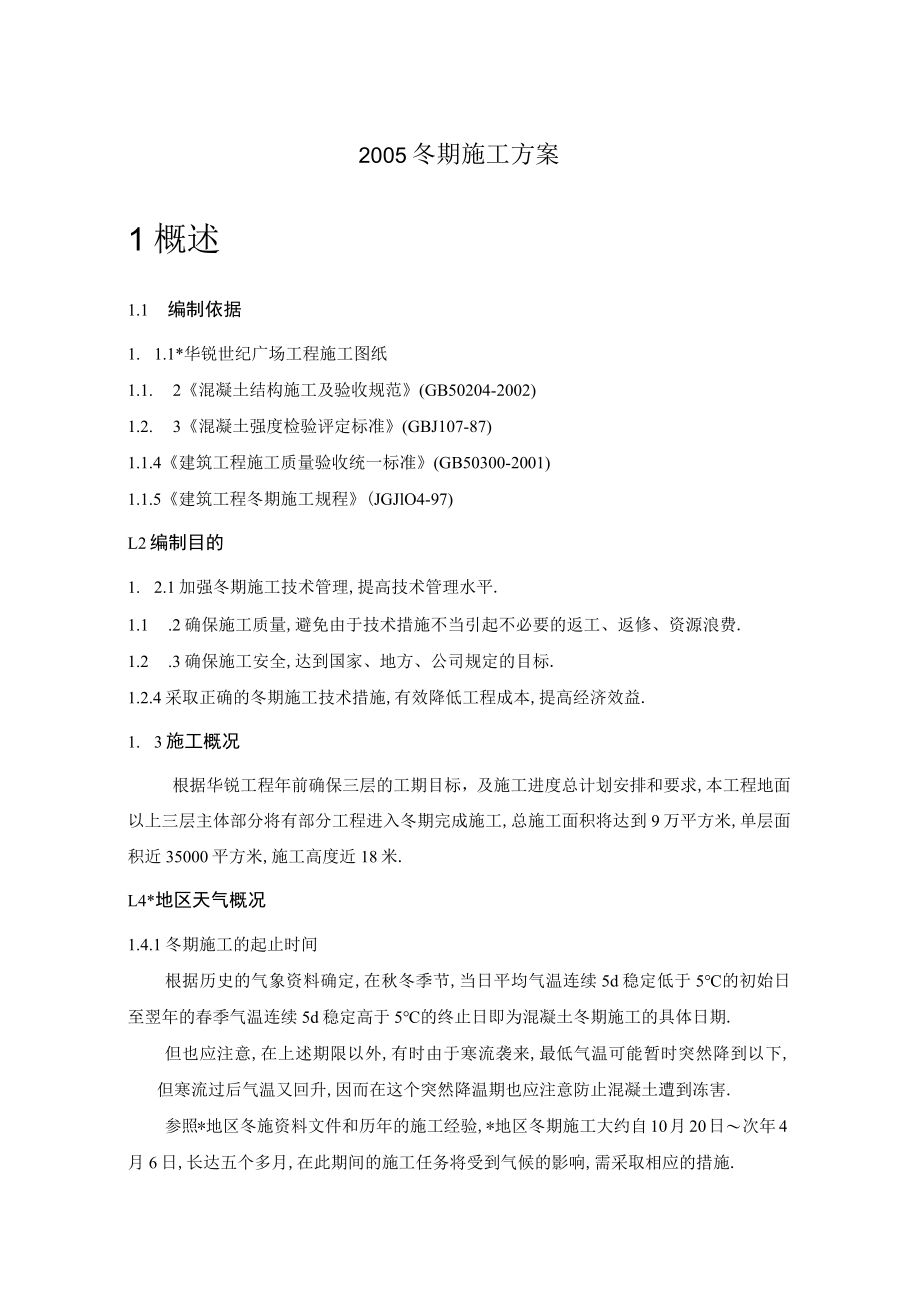

1、2005冬期施工方案1概述1.1 编制依据1. 1.1*华锐世纪广场工程施工图纸1.1. 2混凝土结构施工及验收规范(GB50204-2002)1.2. 3混凝土强度检验评定标准(GBJ107-87)1.1.4建筑工程施工质量验收统一标准(GB50300-2001)1.1.5建筑工程冬期施工规程(JGJlO4-97)L2编制目的1. 2.1加强冬期施工技术管理,提高技术管理水平.1.1 .2确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费.1.2 .3确保施工安全,达到国家、地方、公司规定的目标.1.2.4采取正确的冬期施工技术措施,有效降低工程成本,提高经济效益.1. 3施
2、工概况根据华锐工程年前确保三层的工期目标,及施工进度总计划安排和要求,本工程地面以上三层主体部分将有部分工程进入冬期完成施工,总施工面积将达到9万平方米,单层面积近35000平方米,施工高度近18米.L4*地区天气概况1.4.1冬期施工的起止时间根据历史的气象资料确定,在秋冬季节,当日平均气温连续5d稳定低于5的初始日至翌年的春季气温连续5d稳定高于5的终止日即为混凝土冬期施工的具体日期.但也应注意,在上述期限以外,有时由于寒流袭来,最低气温可能暂时突然降到以下,但寒流过后气温又回升,因而在这个突然降温期也应注意防止混凝土遭到冻害.参照*地区冬施资料文件和历年的施工经验,*地区冬期施工大约自1

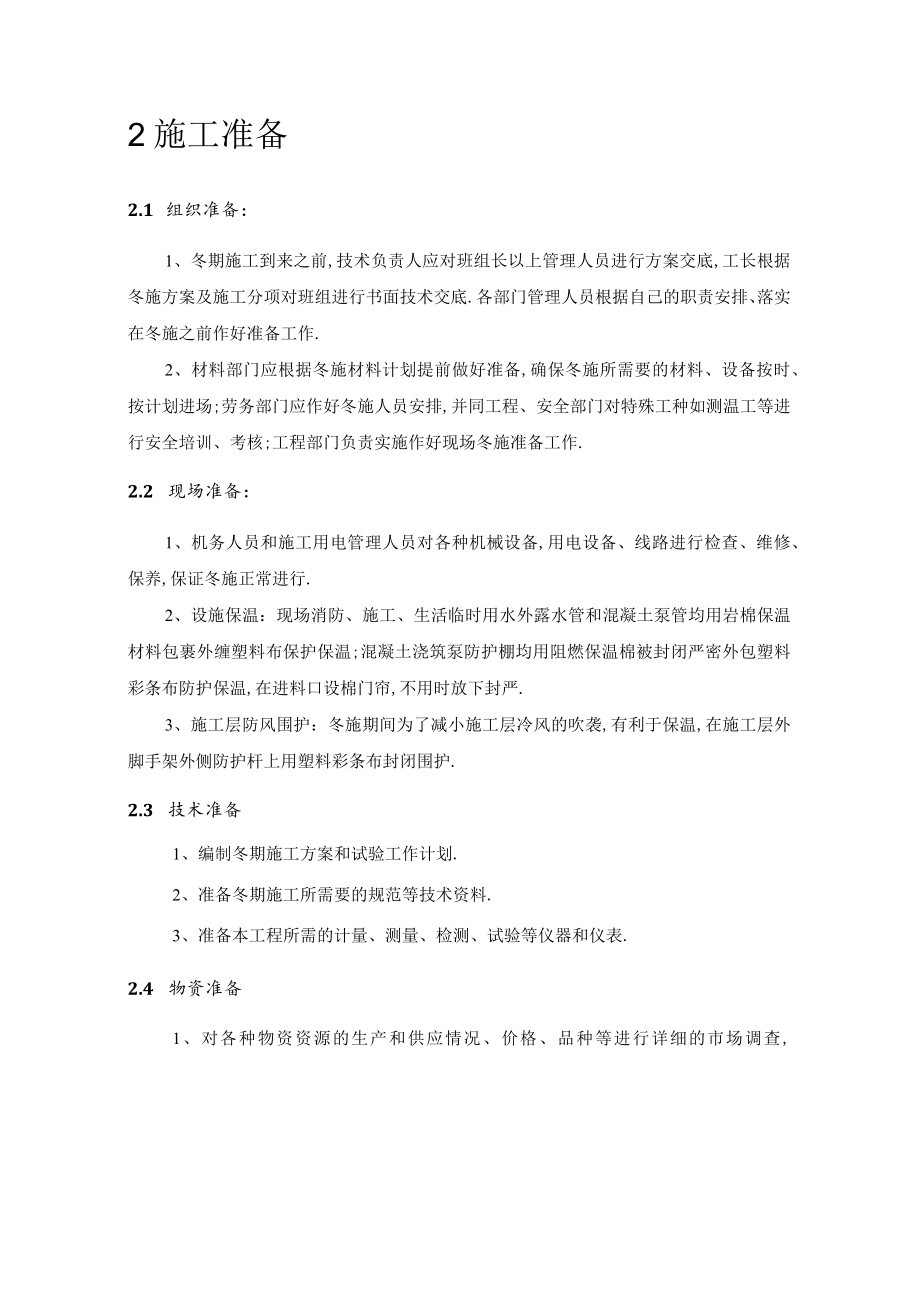

3、0月20日次年4月6日,长达五个多月,在此期间的施工任务将受到气候的影响,需采取相应的措施.2施工准备2.1 组织准备:1、冬期施工到来之前,技术负责人应对班组长以上管理人员进行方案交底,工长根据冬施方案及施工分项对班组进行书面技术交底.各部门管理人员根据自己的职责安排、落实在冬施之前作好准备工作.2、材料部门应根据冬施材料计划提前做好准备,确保冬施所需要的材料、设备按时、按计划进场;劳务部门应作好冬施人员安排,并同工程、安全部门对特殊工种如测温工等进行安全培训、考核;工程部门负责实施作好现场冬施准备工作.2.2 现场准备:1、机务人员和施工用电管理人员对各种机械设备,用电设备、线路进行检查、
4、维修、保养,保证冬施正常进行.2、设施保温:现场消防、施工、生活临时用水外露水管和混凝土泵管均用岩棉保温材料包裹外缠塑料布保护保温;混凝土浇筑泵防护棚均用阻燃保温棉被封闭严密外包塑料彩条布防护保温,在进料口设棉门帘,不用时放下封严.3、施工层防风围护:冬施期间为了减小施工层冷风的吹袭,有利于保温,在施工层外脚手架外侧防护杆上用塑料彩条布封闭围护.2.3 技术准备1、编制冬期施工方案和试验工作计划.2、准备冬期施工所需要的规范等技术资料.3、准备本工程所需的计量、测量、检测、试验等仪器和仪表.2.4 物资准备1、对各种物资资源的生产和供应情况、价格、品种等进行详细的市场调查,以便及早进行供需联系

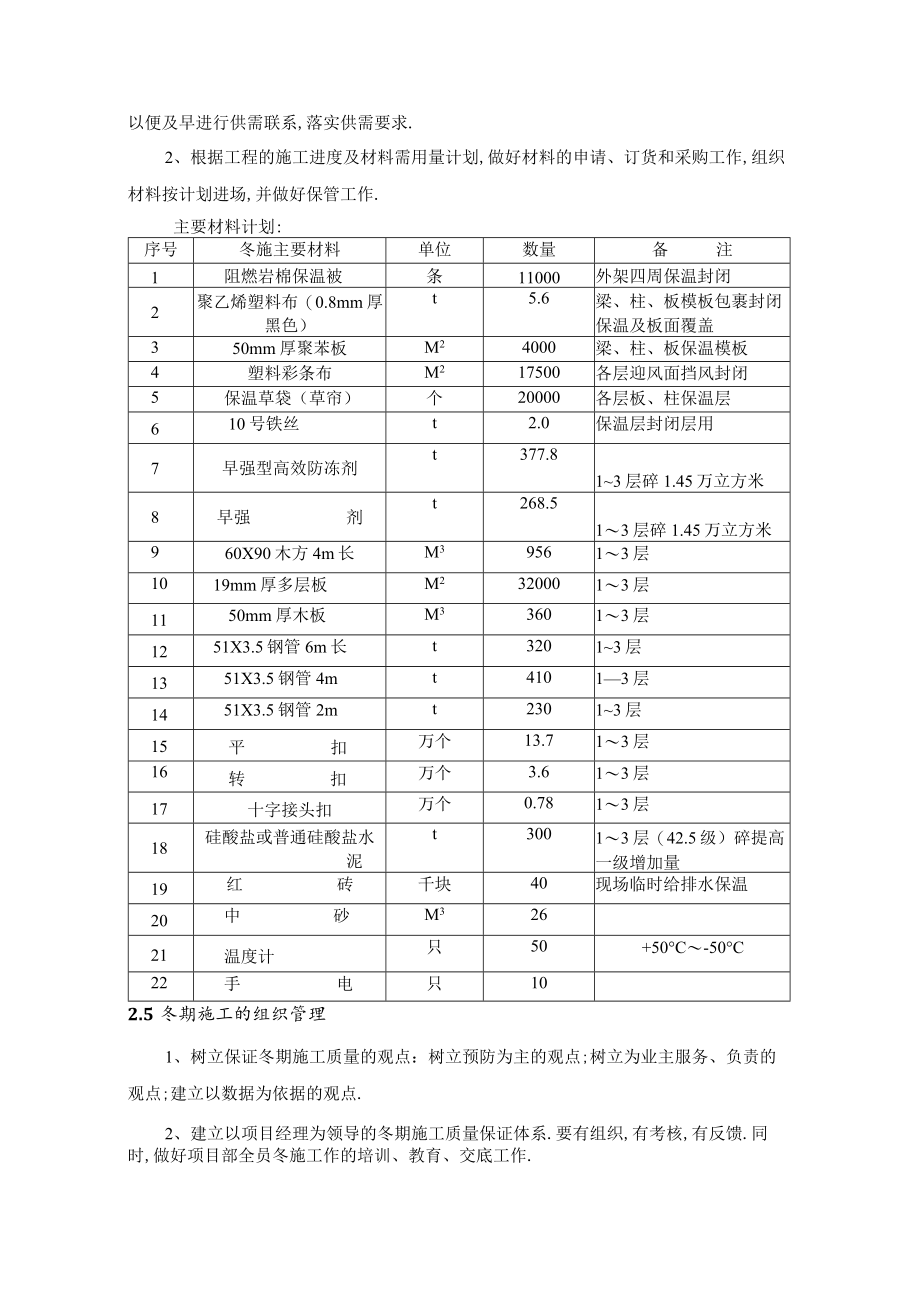

5、,落实供需要求.2、根据工程的施工进度及材料需用量计划,做好材料的申请、订货和采购工作,组织材料按计划进场,并做好保管工作.主要材料计划:序号冬施主要材料单位数量备注1阻燃岩棉保温被条11000外架四周保温封闭2聚乙烯塑料布(0.8mm厚黑色)t5.6梁、柱、板模板包裹封闭保温及板面覆盖350mm厚聚苯板M24000梁、柱、板保温模板4塑料彩条布M217500各层迎风面挡风封闭5保温草袋(草帘)个20000各层板、柱保温层610号铁丝t2.0保温层封闭层用7早强型高效防冻剂t377.813层碎1.45万立方米8早强剂t268.513层碎1.45万立方米960X90木方4m长M395613层10
6、19mm厚多层板M23200013层1150mm厚木板M336013层1251X3.5钢管6m长t32013层1351X3.5钢管4mt41013层1451X3.5钢管2mt23013层15平扣万个13.713层16转扣万个3.613层17十字接头扣万个0.7813层18硅酸盐或普通硅酸盐水泥t30013层(42.5级)碎提高一级增加量19红砖千块40现场临时给排水保温20中砂M32621温度计只50+50C-50C22手电只102.5冬期施工的组织管理1、树立保证冬期施工质量的观点:树立预防为主的观点;树立为业主服务、负责的观点;建立以数据为依据的观点.2、建立以项目经理为领导的冬期施工质量
7、保证体系.要有组织,有考核,有反馈.同时,做好项目部全员冬施工作的培训、教育、交底工作.3、落实水源、水管、消火栓等部位的保温工作,保证冬施期间正常的供水.4、正确选用混凝土运输容器和保温材料.5、加强气象预报工作,建立现场测温制,安排专人测温,及时掌握寒流预报,通知各有关部门、人员加强保温维护,根据不同情况采取相应的冬季质量技术措施.6、冬期施工必须把好商品混凝土入模温度控制J,不合格绝不接收.7、加强冬季安全工作,建立健全的冬季安全岗位责任制,作好防滑、防冻、防煤气中毒工作.脚手架、上人马道采取防滑措施,霜雪天后及时清扫,严防高空坠落.保证冬期施工顺利贯彻实施.8、加强冬期施工消防管理,可
8、燃、易燃材料存放地点远离火源,现场严禁明火取暖,动火要经有关部门同意,开当日有效的动火证,派专人看火.3主要技术措施3.1 钢筋工程根据施工进度计戈J,本工程主体钢筋施工在冬施范围内,在负温条件下,钢筋的力学性能发生变化:屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,因此要加强施工过程中的管理和检验工作.1、钢筋焊接A、做好钢筋焊接过程中的保温工作,钢筋对焊要在保温棚中进行,电渣压力焊焊接长筋时药盒要尽量晚些拆除、以确保焊头的缓慢冷却,一般接头药盒拆除时间宜延长2分钟左右,接头焊渣壳宜延长5分钟方可打渣.B、冬施期间采用的钢筋焊接有电渣压力焊和电弧焊.焊接前应清除预埋件或接头表面的污垢、杂物,
9、焊条、焊剂应存放在干燥的库房内,受潮时在使用前应经烘焙干燥后方能使用,并作好烘焙记录,焊剂烘焙应在250300烘焙2h.焊接时,应调整焊接工艺参数使焊缝和热影响区缓慢冷却.当风力超过3级时应采取相应的挡风措施后才能施焊;焊后未冷却的接头应避免受到雨雪侵袭,避免雨雪天露天施工.当环境温度低于-20时不得进行施焊.2、钢筋冷弯A、钢筋加工设备、仪表和液压工作系统油液应根据环境温度选用,并应在使用温度条件下进行配套校验.B、在负温条件下使用的钢筋,施工时应加强检查,钢筋在运输和加工过程中应注意防止撞击和刻痕,当温度低于-20。C时,不得对II、In级钢筋进行冷弯操作,以免在钢筋弯点处发生强化,造成钢
10、筋脆断.3.2模板工程根据*地区气温温差大的特点,模板工程根据现场不同气温(温度)采用两种配支方法:1、气温在一8。C以内时,采用19mm厚多层板外包裹O.8mm厚的聚乙烯塑料布,具体做法见详图.A2、气温在一8。5-15时,采用19mm厚多层板双层设置中间粘贴自息性聚苯乙烯保温板,具体做法见详图.19mm厚多翻60喧例阂.8mm厚的聚乙版料布断接叫1、此节点株用于-8以内解度;2、菜、柱、板的禊板均毓此节点娥、支捻3、板面建浇完后履却.8mm聚乙烯堂料布及两层草机夕卜裹翱布模板配置示翻19个厚多层板50X4入方/肥200岩耘成U1步魂宣取8C15C,2.类W2娜才综培孤冗3、3板月腾林的织双
11、层凭磅板配置示意图1户,新月二IOCM仇历汽2曲辆夕麴跖淳褐图注:图中A、B洋具赫尺寸B600时设一道对拉煤栓00B10tftS当IOooB时设拉躲对拉煤郎PVC翻抽拔,PVC寥龌蛾树OFF.除fe外,果、机剪力酗即VC籍抽拔懒腕她的个联湍螂耗空气版鼠3、冬期施工期间模板及支撑系统的增加由于冬施期间大气温度较低呈逐渐下降走势,混凝土早期强度增长较慢且在负温下混凝土强度基本停止增长(处在休眠状态),故28天的强度值很难达到拆模强度值要求(当跨度工8米时混凝土拆模强度值应达到设计强度值的100%),因此,为保证施工工期及施工进度的要求,确保已施工部分结构的安全,冬施期间所施工的模板及其支撑系统暂不
12、拆除(强度达到设计要求后再拆),模板及支撑系统投入按三层投入.具体数量见本方案冬施材料计划表.3.3混凝土工程1、一般要求A、拌制混凝土采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质.在掺用含有钾、钠离子的防冻剂混凝土中,不得采用活性骨料或在骨料中混有这类物质的材料.B、外加剂优先选用早强剂或早强型复合防冻剂,并应具有减水、引气作用,含气量宜控制在2%4%.C、混凝土原材料加热应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热,水泥不得直接加热.D、混凝土浇筑前,应清除模板和钢筋上的冰雪和污垢.运输车辆应有保温措施.E、新浇筑混凝土应及时在裸露混凝土表面铺双层塑料薄膜后
13、再覆盖保温材料(50厚草帘),对棱角、边角部位的保温厚度应增加到面部位的23倍,混凝土在养护期间应防风和防止混凝土失水.F、气温降至-5,混凝土强度等级提高一个等级.2、质量控制要点A、保证供应的商品混凝土质量可靠、稳定;B、保证混凝土外加剂质量;C、混凝土的运输浇筑及协调;D、混凝土入模温度控制;E、混凝土的覆盖保温养护;F、混凝土试块除正常规定组数制作外,还应增设两组与结构同条件养护,一组用以检验混凝土受冻前的强度,另一组用以检验转入常温养护28d的强度.3、混凝土供应冬期施工的混凝土采用内掺早强型复合防冻剂的混凝土,使用的外加剂必须采用持有“某省省建设工程材料准用证”的产品,且符合有关标
14、准规定,防冻剂的性能在大气最低温度T5C(以内)使用,并具有减水、引气作用.水泥选用硅酸盐水泥和普通硅酸盐水泥,强度等级不低于32.5级,最小水泥用量不少于300kgM3,水灰比不应大于0.6.混凝土的供应应包括搅拌和运输和泵送.根据施工进度的需要,编制混凝土供应计划,安排好混凝土泵及混凝土运输车辆.在施工过程中,加强通讯联络和调度,确保混凝土的入模温度,混凝土的入模温度宜控制在15左右.混凝土塌落度宜控制在18020mm,初凝时间控制在68h.塌落度损失不可过大,以免影响混凝土浇筑.4、混凝土养护本工程混凝土养护采用综合蓄热法养护.混凝土浇筑时提高混凝土的入模温度,浇筑后及时在裸露混凝土表面铺双层塑料薄膜(单层0.8mm厚)后再覆盖保温材料(50厚草帘),对棱角、边角部位的保温厚度应增加到面部位的23倍.混凝土在养护期间应防风和防止混凝土失水.(1)、楼板混凝土养护:混凝土浇筑完毕,拉线找平表面搓毛后,在混凝土上覆盖一层塑料布,在塑
