《华宇阳光尚座工程塔吊基础施工方案.docx》由会员分享,可在线阅读,更多相关《华宇阳光尚座工程塔吊基础施工方案.docx(18页珍藏版)》请在第壹文秘上搜索。

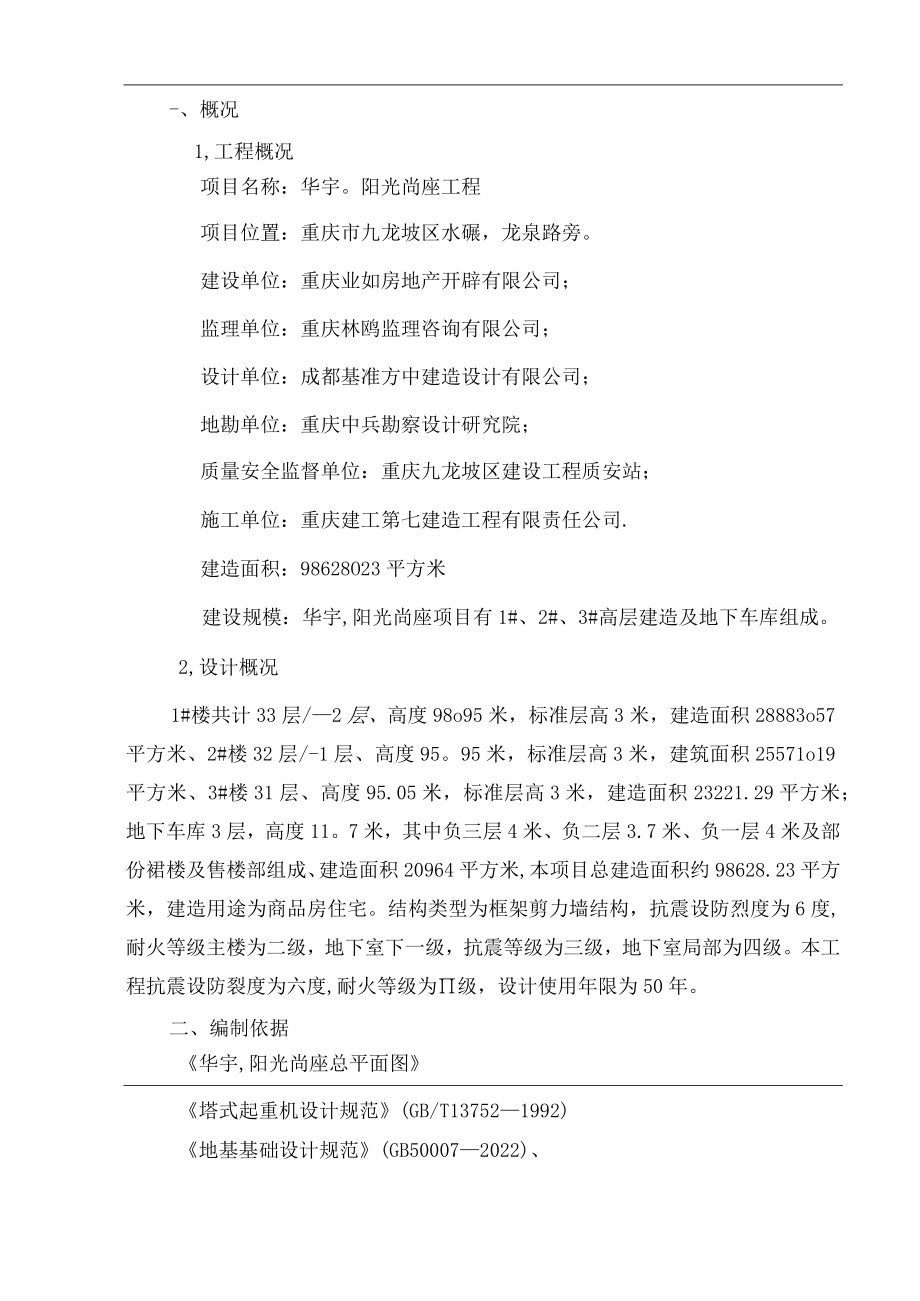

1、-、概况1,工程概况项目名称:华宇。阳光尚座工程项目位置:重庆市九龙坡区水碾,龙泉路旁。建设单位:重庆业如房地产开辟有限公司;监理单位:重庆林鸥监理咨询有限公司;设计单位:成都基准方中建造设计有限公司;地勘单位:重庆中兵勘察设计研究院;质量安全监督单位:重庆九龙坡区建设工程质安站;施工单位:重庆建工第七建造工程有限责任公司.建造面积:98628O23平方米建设规模:华宇,阳光尚座项目有1#、2#、3#高层建造及地下车库组成。2,设计概况1#楼共计33层/2层、高度98o95米,标准层高3米,建造面积28883o57平方米、2#楼32层/-1层、高度95。95米,标准层高3米,建筑面积25571

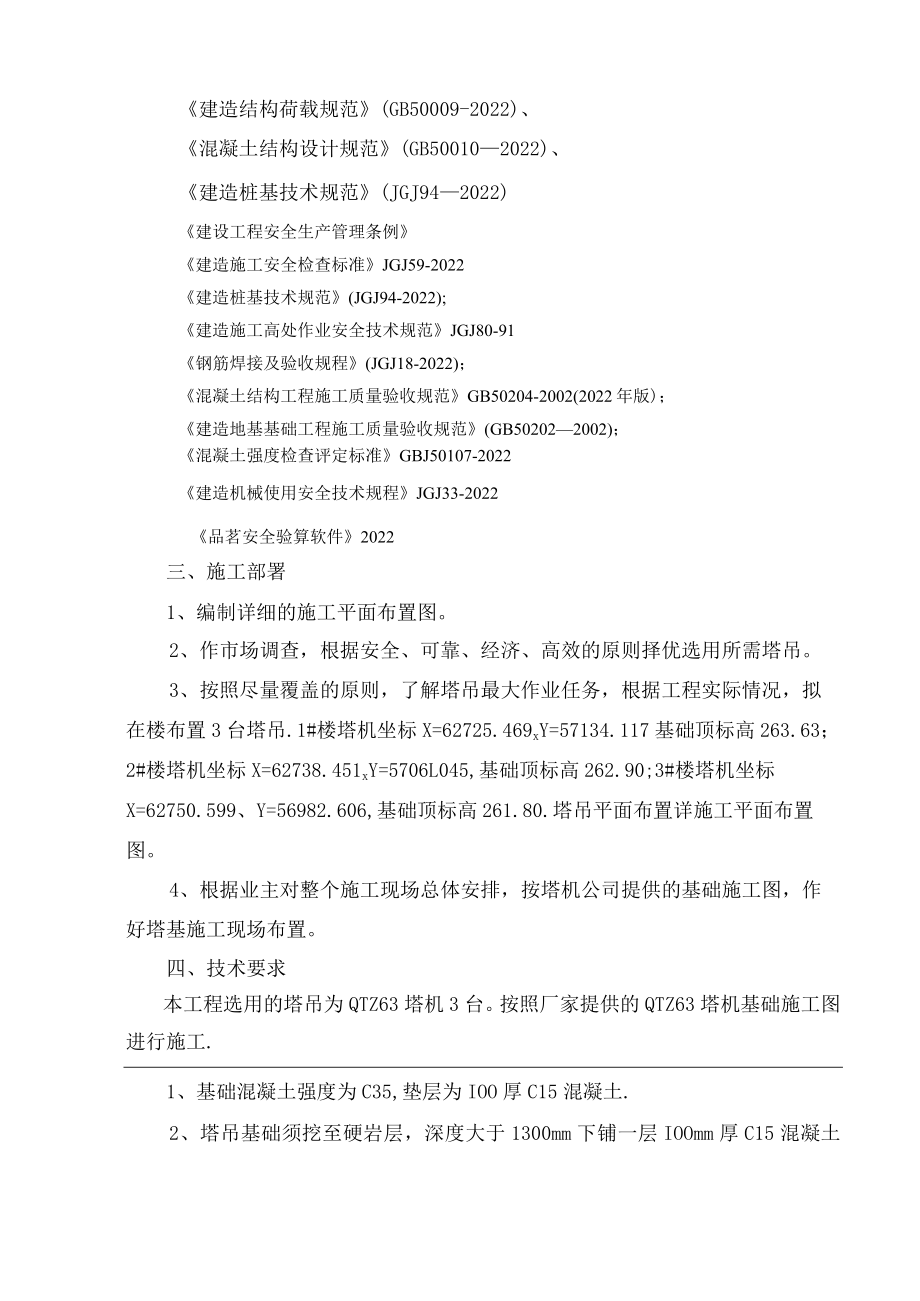

2、o19平方米、3#楼31层、高度95.05米,标准层高3米,建造面积23221.29平方米;地下车库3层,高度11。7米,其中负三层4米、负二层3.7米、负一层4米及部份裙楼及售楼部组成、建造面积20964平方米,本项目总建造面积约98628.23平方米,建造用途为商品房住宅。结构类型为框架剪力墙结构,抗震设防烈度为6度,耐火等级主楼为二级,地下室下一级,抗震等级为三级,地下室局部为四级。本工程抗震设防裂度为六度,耐火等级为级,设计使用年限为50年。二、编制依据华宇,阳光尚座总平面图塔式起重机设计规范(GB/T137521992)地基基础设计规范(GB500072022)、建造结构荷载规范(G
3、B50009-2022)、混凝土结构设计规范(GB500102022)、建造桩基技术规范(JGJ942022)建设工程安全生产管理条例建造施工安全检查标准JGJ59-2022建造桩基技术规范(JGJ94-2022);建造施工高处作业安全技术规范JGJ80-91钢筋焊接及验收规程(JGJ18-2022);混凝土结构工程施工质量验收规范GB50204-2002(2022年版);建造地基基础工程施工质量验收规范(GB502022002);混凝土强度检查评定标准GBJ50107-2022建造机械使用安全技术规程JGJ33-2022品茗安全验算软件2022三、施工部署1、编制详细的施工平面布置图。2、作
4、市场调查,根据安全、可靠、经济、高效的原则择优选用所需塔吊。3、按照尽量覆盖的原则,了解塔吊最大作业任务,根据工程实际情况,拟在楼布置3台塔吊.1#楼塔机坐标X=62725.469xY=57134.117基础顶标高263.63;2#楼塔机坐标X=62738.451xY=5706L045,基础顶标高262.90;3#楼塔机坐标X=62750.599、Y=56982.606,基础顶标高261.80.塔吊平面布置详施工平面布置图。4、根据业主对整个施工现场总体安排,按塔机公司提供的基础施工图,作好塔基施工现场布置。四、技术要求本工程选用的塔吊为QTZ63塔机3台。按照厂家提供的QTZ63塔机基础施工

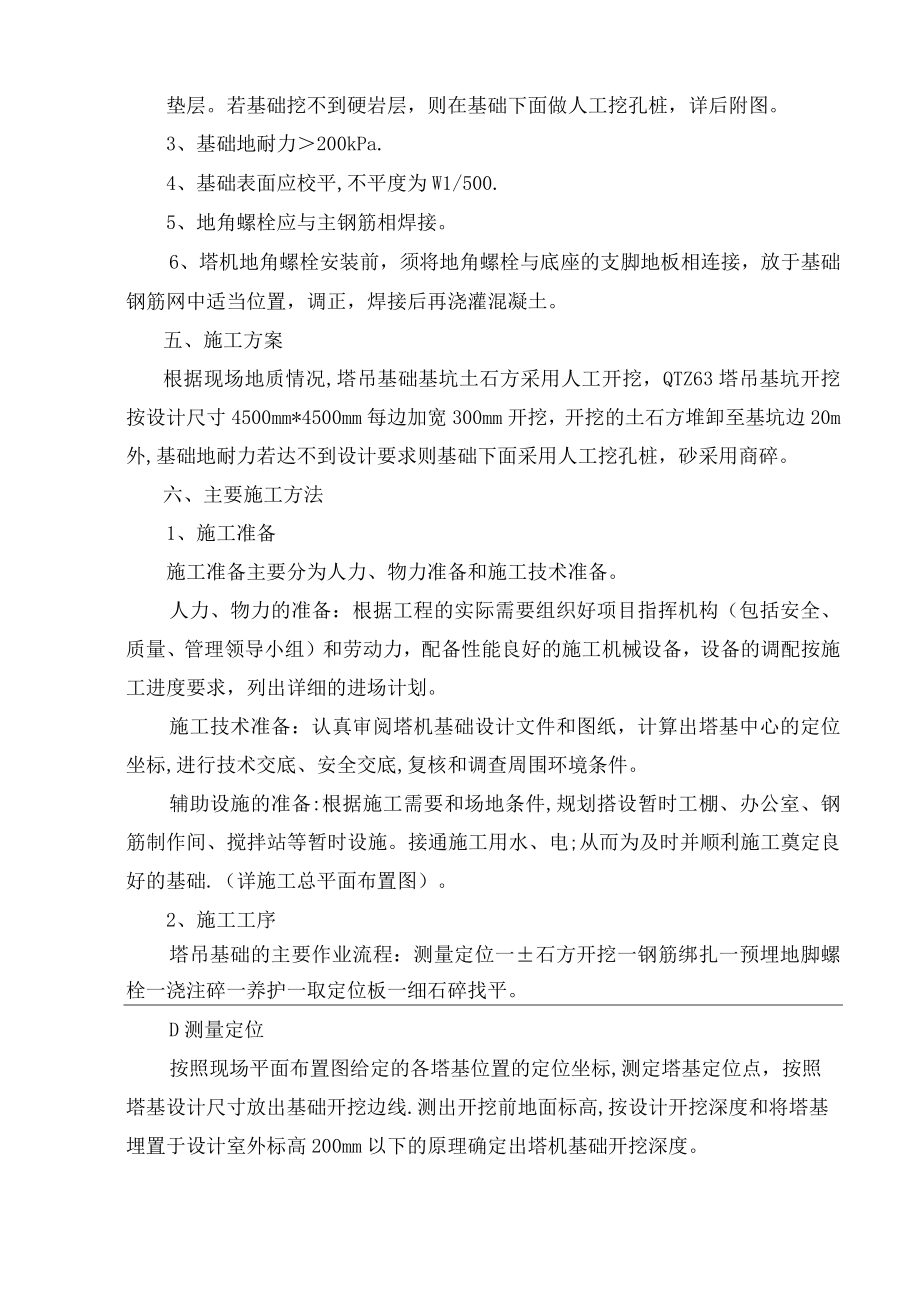

5、图进行施工.1、基础混凝土强度为C35,垫层为IOO厚C15混凝土.2、塔吊基础须挖至硬岩层,深度大于1300mm下铺一层IOOmm厚C15混凝土垫层。若基础挖不到硬岩层,则在基础下面做人工挖孔桩,详后附图。3、基础地耐力200kPa.4、基础表面应校平,不平度为W1/500.5、地角螺栓应与主钢筋相焊接。6、塔机地角螺栓安装前,须将地角螺栓与底座的支脚地板相连接,放于基础钢筋网中适当位置,调正,焊接后再浇灌混凝土。五、施工方案根据现场地质情况,塔吊基础基坑土石方采用人工开挖,QTZ63塔吊基坑开挖按设计尺寸4500mm*4500mm每边加宽300mm开挖,开挖的土石方堆卸至基坑边20m外,基
6、础地耐力若达不到设计要求则基础下面采用人工挖孔桩,砂采用商碎。六、主要施工方法1、施工准备施工准备主要分为人力、物力准备和施工技术准备。人力、物力的准备:根据工程的实际需要组织好项目指挥机构(包括安全、质量、管理领导小组)和劳动力,配备性能良好的施工机械设备,设备的调配按施工进度要求,列出详细的进场计划。施工技术准备:认真审阅塔机基础设计文件和图纸,计算出塔基中心的定位坐标,进行技术交底、安全交底,复核和调查周围环境条件。辅助设施的准备:根据施工需要和场地条件,规划搭设暂时工棚、办公室、钢筋制作间、搅拌站等暂时设施。接通施工用水、电;从而为及时并顺利施工奠定良好的基础.(详施工总平面布置图)。
7、2、施工工序塔吊基础的主要作业流程:测量定位一石方开挖一钢筋绑扎一预埋地脚螺栓一浇注碎一养护一取定位板一细石碎找平。D测量定位按照现场平面布置图给定的各塔基位置的定位坐标,测定塔基定位点,按照塔基设计尺寸放出基础开挖边线.测出开挖前地面标高,按设计开挖深度和将塔基埋置于设计室外标高200mm以下的原理确定出塔机基础开挖深度。2)土石方开挖基坑土方采用人工开挖,石方采用人工凿打开挖,开挖的土石方堆卸至基坑外回填区域。基坑开挖至设计标高后,通知塔机公司、监理、建设方进行验收,合格后即将浇注C15碎垫层。3)钢筋绑扎钢筋采用大厂钢材,有出厂合格证并复检合格。3#楼QTZ63塔基置于软土层上,采用挖孔
8、桩加基础(承台),挖孔桩钢筋笼采用26根长6700mm直径16,箍筋8200/100;2#楼QTZ63塔基置于软土层上,采用挖孔桩加基础(承台),挖孔桩钢筋笼采用26根长8560mm直径16,箍筋中8200/100;1#楼塔机基础置于基岩上,可直接采用塔机基础图施工.具体详见塔机基础附图4)预埋地脚螺栓螺栓固定就位塔机公司专业人员负责完成,并保证螺栓之间间距符合设计要求,要求表面的平整度不大于3mm。5)浇注碎根据场地条件,塔吊基础险采用商碎.制定好进料计划,作好各种施工准备,确保一次连续浇筑的要求.碎浇筑前,要次将坑底沉渣和积水清理干净,清后若超过4小时,应重新清理检查。碎浇注应注意如下问题
9、:a.场内砂采用泵送。bo采取分层振捣,振捣的层厚不超过IoOnL振捣以垂直插入为主,操作做到快插慢拔,并使插点均匀罗列,防止漏振;振捣上层碎时,振动棒应插入下层510cm,以保证上下层的总体结合。Co塔吊基础碎要确保连续浇筑,一次成型。如遇特殊原因,如机械故障、停电等,此间歇时间应控制在初凝之前。do为保证税面标高符合设计要求,碎面实际灌注标高应比设计标高低5mmo6)碎浇注成型后,应及时浇水养护,每天早中晚,不得少于三次。并应有专人负责。7)待碎浇注三天后,安排专人将固定螺栓支撑取出。8)拆除固定螺栓支撑后,安排专人将塔基险螺栓外边每边加300mm范围内底砂表面凿毛,采用C30细碎找平,高
10、差不得大于3mm。七、质量保证措施1、认真测量,准确定位。准确地测量放线定位是保证质量的最基本前提,测量人员要以强烈的责任心,反复认真地识图并计算。2、钢筋、水泥、等材料都必须具有出厂合格证,各种原材料必须按规定或者规范进行检验,未经验收或者验收不符合要求的一律不许投入使用0同时:要认真做好碎试块的试压工作.3、每坐塔机基坑开挖成型后,应及时同建设单位、监理、塔机公司等单位代表共同在检测验收后,在浇注税前,要重新彻底清理基底,无虚土存渣后连续浇筑碎成型。八、安全保证措施1、加强领导、强化教育,严格按照重庆市颁发的有关人工挖孔桩安全操作规程,建立现场施工负责人直至现场作业人员在内的全员安全责任网
11、,健全检查制度,把安全教育工作,做到安全要求人人知,安全措施人人做,警钟长鸣,防患于未然。2、在挖掘作业时,作业人员要树立自我安全意识,随时观察坑边发生的异常情况,如发现流水、塌方情况,要即将向值班人员报告,等采取措施后方能作业.3、现场各种机构设备必须由专业人员操作,机械设备要认真维护保养,严禁带病运行。特别是井口出土的卷扬机的挚动装置必须安全可靠。4、现场施工用电采用“三相五线制,在用电时严格接地,接零和安装漏电保护器,各开挖孔分闸用电。场内电线电缆具有良好的绝缘性,并严禁拖地、埋地,防止磨损。5、现场施工作业人员必须戴好安全帽,安全员按时定期作好该项检查。6、塔机避雷针的接地和保护接地要
12、求按厂家提供图纸制作。7、塔机基础四周采用M5水泥砂浆砌MiJlO页岩实心砖200厚800高,1:2水泥砂浆双面抹灰20厚,防止雨水、泥浆进入基座内。九、文明施工1、加强职工的环保意识教育,搞好文明施工,认真作好施工场地规划和安排,场内布置整齐,紧凑有序。机电设备归类停放整齐;材料供应部门分类及时检查验收入库或者存放在指定位置,材料堆码整齐。2、施工场内的废弃物,要及时用密封较好的车辆运到指定的弃土地点;施工任务完成退场时,彻底清除必须拆除的暂时设施和生活设施,运输垃圾的车辆必须做到装卸适量,车箱加盖,严禁泥渣土、其他杂物污染路面和沿途漏洒。3、优化施工方法和施工工艺,保护周围环境不受污染。施
13、工用车必须在场地内冲洗干净后,才干出车。特殊是运土车辆,不符合规定决不允许上路.4、施工现场的用电路线、用电设施的安全和使用必须符合安装规范和安全操作规程,并按照施工组织设计进行路线架设,严禁任意拉接电线.必须设有保证安全要求的夜间照明.5、所有员工在施工现场应佩戴工作卡.6、保证施工现场道路畅通,排水系统处于良好使用状态,保持施工现场容貌整洁,随时清理建造垃圾.7、现场设置各类必要的职工生活设施,必须符合卫生、通风、照明等要求。职工膳食、饮水供应等符合卫生要求.十、计算书计算书一2#楼塔机单桩验算本计算书主要依据施工图纸及以下规范及参考文献编制:塔式起重机设计规范(GB/T137521992
14、)、地基基础设计规范(GB50007-2002)、建造结构荷载规范(GB500092001).建造安全检查标准(JGJ5999),混凝土结构设计规范(GB50010-2002).建造桩基技术规范(JGJ94-94)等编制。(-)o参数信息塔吊型号:QTZ63,最大起重荷载Q:60 o 000 kN,塔身宽度B:1. 600 b混凝土的弹性模量之: 28000. 000混凝土强度:C35,桩直径d: 1.500 m,桩钢筋级别:RRB400, 塔吊倾覆力矩M: 5574. 88kN m;塔吊自重(包括压重)G:450。800kN,塔吊起升高度H:IOLOOom,桩顶面水平力H0:15.000kN
15、,Nm2,地基土水平抗力系数m:240500MNm%保护层厚度:50o000mm,桩钢筋直径:16.00mm,(二).塔吊对基础中心作用力的计算1 .塔吊自重(包括压重):G=450o800kN2 .塔吊最大起重荷载:Q=60.000kN作用于塔吊的竖向力设计值:F=1.2X450.800+1.260o000=612。960kN风荷载对塔吊基础产生的弯矩计算:Mkmax=5574.88kNm;()o桩身最大弯矩计算计算简图:1 .按照m法计算桩身最大弯矩:计算依据建造桩基础技术规范(入)9494)的第5.4.5条,并参考桩基础的设计方法与施工技术。(1)计算桩的水平变形系数(lm):=(mb0(EI)1/5其中m地基土水平抗力系数,m=24。500MN/nw;b0桩的计算宽度,b0=O09(l0500+1)=2。250m;E抗弯弹性模量,E=28000.000N/mm2;I截面惯性矩,I=1.5004/64=0。249r4;经计算得到桩的水平变形系数:=(24o5001062.
