挖井基础施工方案.docx

上传人:p** 文档编号:312258 上传时间:2023-05-18 格式:DOCX 页数:24 大小:225.84KB
下载 相关 举报
挖井基础施工方案.docx_第1页
第1页 / 共24页
挖井基础施工方案.docx_第2页
第2页 / 共24页
挖井基础施工方案.docx_第3页
第3页 / 共24页
挖井基础施工方案.docx_第4页
第4页 / 共24页
挖井基础施工方案.docx_第5页
第5页 / 共24页
挖井基础施工方案.docx_第6页
第6页 / 共24页
挖井基础施工方案.docx_第7页
第7页 / 共24页
挖井基础施工方案.docx_第8页
第8页 / 共24页
挖井基础施工方案.docx_第9页
第9页 / 共24页
挖井基础施工方案.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《挖井基础施工方案.docx》由会员分享,可在线阅读,更多相关《挖井基础施工方案.docx(24页珍藏版)》请在第壹文秘上搜索。

1、新建铁路张家口至唐山线ZTSG-6标DK379+012. 13遵化跨大秦铁路特大桥挖井基础施工方案编制: 审核: 批准:中铁四局集团有限公司张唐铁路项目经理部第三项目分部2022年6月1、编制依据22、工程概况22.1 工程简介22.2 编制范围32.3 自然条件32.4 主要技术标准33、总体施工部署31.1 组织机构31.2 施工任务划分41.3 主要暂时工程44、总体施工方案54. 1总体施工方案54. 2施工顺序54.3工期安排54.4关键工序及主要危(Wei)险源 55、施工方案及工艺流程65. 1施工方案(以10X5X4) M挖井基础为例 65. 2施工工艺流程85.3具体施工步骤

2、95. 3.1施工准备95.3.2基坑开挖及护壁施工(以1054) M挖井基础为例 105.3. 3变形监测 135. 3.4地基承载力检测 M5. 3.5挖井基础施工 146、资源配置176.1 人员配置176.2 机械、设备配置176. 3周转材料配置187、安全、文明、环境保护措施 187. 1安全技术措施 188. 2文明施工措施198、质量保证措施198.1 质量保证体系198.2 开挖质量保证措施208.3 钢筋制安质量保证措施 218.4 模板支立质量保证措施 218.5 混凝土浇筑质量保证措施218.6 原材料质量控制228.7 雨季施工措施228.8 7.1材料保障措施 22

3、8.9 7.2碎雨季施工措施 228.8夏季施工措施2288. 1混凝土生产、运输2288. 2混凝土的浇注 23& 8. 3混凝土的养护 23挖井基础施工方案1、编制依据(1)遵化跨大秦铁路特大桥施工图及相关设计文件(2)遵化跨大秦铁路特大桥实施性施工组织设计(3)铁路桥涵工程施工安全技术规程TB10303-2022(4)铁路桥涵工程施工质量验收标准TB10415-2003(5)铁路混凝土工程施工质量验收标准TB10424-20222、工程概况2.1工程简介新建张唐铁路遵化跨大秦铁路特大桥位于河北省遵化市境内,桥梁起点里程为 DK376+810. 10,终点里程为 DK381+217. 36

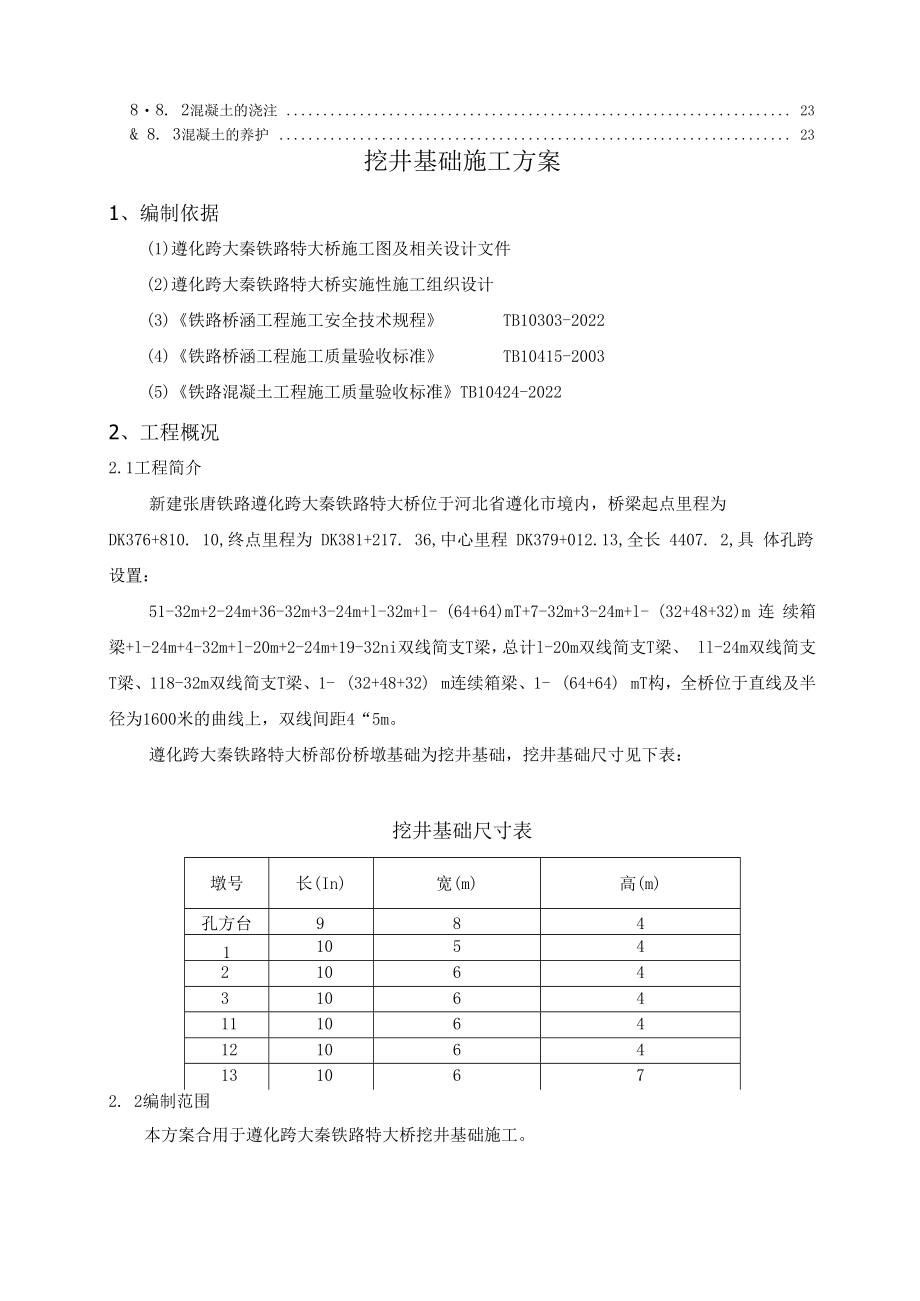

4、,中心里程 DK379+012.13,全长 4407. 2,具 体孔跨设置:51-32m+2-24m+36-32m+3-24m+l-32m+l- (64+64)mT+7-32m+3-24m+l- (32+48+32)m 连 续箱梁+l-24m+4-32m+l-20m+2-24m+19-32ni双线简支T梁,总计l-20m双线简支T梁、 ll-24m双线简支T梁、118-32m双线简支T梁、1- (32+48+32) m连续箱梁、1- (64+64) mT构,全桥位于直线及半径为1600米的曲线上,双线间距4“5m。遵化跨大秦铁路特大桥部份桥墩基础为挖井基础,挖井基础尺寸见下表:挖井基础尺寸表墩

5、号长(In)宽(m)高(m)孔方台9841105421064310641110641210641310672. 2编制范围本方案合用于遵化跨大秦铁路特大桥挖井基础施工。2.3自然条件(1)水文桥址区地下水为第四系孔隙潜水,设计钻孔揭示第四系孔隙潜水埋设5. 916. 2m, 地下水主要由大气降水补给,水位季节变化幅度2、3m,设计勘测期间未见地表水(2)气候本区域属暖温带、亚湿润大陆性季风气候区,春季干旱多风;降水集中,降水量多集 中在七、八月份,蒸发量大于降水量,蒸发强烈且持续时间长,夏季炎热,秋季凉爽, 冬季寒冷,昼夜温差大,四季变化明显月平均气温介于-5C,15C之间,按对铁路工程 影响

6、的气候分区,属寒冷地区。(3)地质桥址区地层主要为第四系全新统冲洪基层(Q4alpl),局部表覆第四系全新统人工 对基层(Q4ml),下伏太古界迁西群(Arq)片麻岩。(4)地震资料及最大冻结深度本段地震动峰值加速度为Olg,地震动反应谱特征值周期为0. 40s,对应地震基本 烈度为7度。最大冻结深度1. 17mo 2. 4主要技术标准(1)路线等级:双线、电气化;(2)设计行车速度:120kmh;(3)轨道类型及轨道高度:本桥铺设有祚轨道,直曲线上轨底至梁顶0. 65n,轨底 至路肩0.932m;(4)设计活载:中-活载。3、总体施工部署3.1组织机构本桥由张唐铁路项目经理部第三项目分部桥梁

7、架子队负责施工,地点设在遵化市兴 旺寨乡中铁四局5#搅拌站。项目分部管理层设“五部两室”,架子队隶属第三项目分部, 人员按“1152”配置。主要工程技术和管理人员抽调具有丰富的铁路干线施工经验、专 业技术能力强、综合素质高,曾经参预过大型铁路干线建设、桥梁工程等施工任务的工技术和管理人员。施工组织管理机构见图3.1-Io鲁令雨 办公室田义文 财务部 胃工经部 张书满 试验室汪毅物机部王宗昊 安质部周先楷 工程部桥梁架子队队长:张梓昱技术负责人:李程杜荣国 忒险员卜文青 质检员徐宏林 领工员秦联发 安全员王全友 材料员李岁强 技术员乔梁架子队各施工班组3. 1-1施工组织机构图3. 2施工任务划

8、分架子队主要施工任务为钢筋加工、挖井基础护壁施工及挖井基础施工。任务划分见表3. 2-1:序号班组队伍主要工作量一一一T备注1钢筋班组挖井基础护壁钢筋加工、挖井基础钢筋加工及墩身钢筋加工2挖井基础班组挖井基础护壁钢筋安装、护壁模板安装加固、护壁混凝土施 工、挖井基础钢筋安装、护壁混凝土施工3. 3主要暂时工程(1)施工便道施工便道利用桥梁红线征地,不另行征用暂时用地,便道设置为单车道,路面宽4m, 每隔20Om摆布修筑15m长的会车平台。(2)施工用电施工用电从附近的地方高压路线上T接至工地配电室,再从配电室分路至工地各用电 点,保证工程动工后,电力供应有保障。(3)施工用水本桥范围内地下水分

9、布较广,蓄水量充足,平均钻井深度在1540米即可大量取水, 施工用水可利用既有水井及打井取水。(4)拌和站根据工程施工进度计划和混凝土用量考虑,混凝土利用5#拌合站供应挖井基础混凝 土。4、总体施工方案4.1总体施工方案挖井基础采用挖掘机进行垂直分层开挖,人工配合修整。每开挖一层施工一层钢筋 混凝土护壁,开挖到设计标高后并完成护壁施工后,进行挖井基础钢筋及墩身预埋钢筋 绑扎安装,最后浇筑挖井基础混凝土。挖井基础混凝土施工时不立设模板。4. 2施工顺序本桥挖井基础施工顺序为:12#墩fl3#墩fll#墩f3#墩f2#墩f 1#墩f孔方台。4. 3工期安排计划工期为2022年6月1日2022年8月

10、31日。具体工期见下表:工期计划安排表墩号护壁施工挖井基础施工工期备注126月25日7月6日7月7日7月9日15天136月1日飞月27日7月28日7月30日30天116月17日6月28日6月29日7月1日15天37月2日,月13日7月14日7月16日15天27月19日7月30日7月31日8月2日15天18月3日8月14日8月15日8月17日15天O8月18日8月29日8月29日2月31日15天4.4关键工序及主要危(Wei)险源本方案的关键工序为挖井基础护壁变形监测。主要危(Wei)险源有深基坑安全防护,吊车防倾覆,挖井基础护壁失稳造成基坑 坍塌。5、施工方案及工艺流程5.1施工方案(以105

11、4) m挖井基础为例(高度4m)挖井基础采用挖掘机分四层进行开挖:首先挖除原地面以下约Im摆布 土层(具体深度以基础埋深+30Cm控制),放坡开挖;之后再进行第二层基坑开挖,基坑 开挖时垂直开挖,开挖深度为L 3m,开挖完成后施工30Cm (宽)钢筋混凝土护壁,护壁 高出原地面30cm;第二层基坑开挖完成并护壁后,再分段进行第三、四层基坑开挖,开 挖深度均为1.2m。采用C30混凝土护壁。最后绑扎挖井基础钢筋及墩身预埋钢筋,浇筑 挖井基础钢筋。详见图5. 1-1挖井基础基坑开挖平面示意图、图5. 1-2挖井基础基坑开 挖IT断面示意图、图5.1-3挖井基础基坑开挖2-2断面示意图。-图5.1-

12、1挖井基础基坑开挖平面示意图(单位:cm)图5. 1-2挖井基础基坑开挖IT断面示意图(单位:cm)ftF*at.oT灿 in* *Mt*4.图5.1-3挖井基础基坑开挖2-2断面示意图(单位:Cm)5. 2施工工艺流程挖井基础施工工艺流程见图5. 2-lt5. 2-1挖井基础施工工艺流程图5. 3具体施工步骤5. 3.1施工准备(1)场地布置机械进场前采用挖掘机对挖井基础范围外场地进行平整。(2)放样场地平整完毕后,采用全站仪进行开挖线放样,控制点距开挖线外1.5叫见图5. 3-10十分r杼大桥梅旺曹怆庙建公媚图5. 3-1开挖线控制桩示意图(单位cm)(3)截水沟、集水井设置基坑第一层开挖

13、坡脚设置截水沟,水沟尺寸为50cm*30cm (宽*深)采用砂浆抹面, 防止雨水流入基坑内;在线路右侧远离便道侧设置集水坑,集水坑尺寸为 80cm*80cm*80cm;基坑底部设置一个长宽为20Cm的集水坑,深度为不小于50cm,截水沟 及集水坑布置位置详见图5.1-1挖井基础基坑开挖平面示意图。5. 3.2基坑开挖及护壁施工(以1054) m挖井基础为例基坑开挖时采用挖掘机进行分层开挖,弃土通过自卸汽车运至弃土场,严禁将弃土 堆放在基坑周围。(1)、基坑第一层开挖第一层开挖采用挖掘机放坡开挖,一次开挖成型,四周不设护壁。边坡坡度按 1:0.30.5进行控制,开挖深度根据基础埋深确定,开挖深度

14、为埋深+30cm,如图5. IT 所示。为防止地表水流入基坑,在第一层开挖边坡坡脚设置一条截水沟,截水沟尺寸为 50cm*30cm (宽*深),并设集水坑。(2)、基坑第二层开挖基坑第二层开挖采用挖掘机垂直开挖,人工配合修整,一次性开挖成型,四周设钢 筋混凝土护壁开挖深度为1.3m。(3)、第一节护壁施工基坑第二层开挖完成后进行钢筋混凝土护壁施工,第一节护壁采用C30钢筋混凝土浇筑而成,护壁高度为160cm,顶部30Cm部份护壁厚度为60cm,下部130Cm部份护壁厚 度为30cm,第一节护壁一次浇筑完成。第一节护壁钢筋混凝土护壁采用双层钢筋骨架,骨架采用12钢筋加工而成,支撑 筋采用小10钢筋,护壁钢筋布置详见下图所示:钢筋绑扎安装完成后,进行模板安装,护壁模板采用组合钢模板,立

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
