某石化技改工程装饰装修施工组织设计.docx

上传人:p** 文档编号:312388 上传时间:2023-05-18 格式:DOCX 页数:32 大小:150.95KB
下载 相关 举报
某石化技改工程装饰装修施工组织设计.docx_第1页
第1页 / 共32页
某石化技改工程装饰装修施工组织设计.docx_第2页
第2页 / 共32页
某石化技改工程装饰装修施工组织设计.docx_第3页
第3页 / 共32页
某石化技改工程装饰装修施工组织设计.docx_第4页
第4页 / 共32页
某石化技改工程装饰装修施工组织设计.docx_第5页
第5页 / 共32页
某石化技改工程装饰装修施工组织设计.docx_第6页
第6页 / 共32页
某石化技改工程装饰装修施工组织设计.docx_第7页
第7页 / 共32页
某石化技改工程装饰装修施工组织设计.docx_第8页
第8页 / 共32页
某石化技改工程装饰装修施工组织设计.docx_第9页
第9页 / 共32页
某石化技改工程装饰装修施工组织设计.docx_第10页
第10页 / 共32页
亲,该文档总共32页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某石化技改工程装饰装修施工组织设计.docx》由会员分享,可在线阅读,更多相关《某石化技改工程装饰装修施工组织设计.docx(32页珍藏版)》请在第壹文秘上搜索。

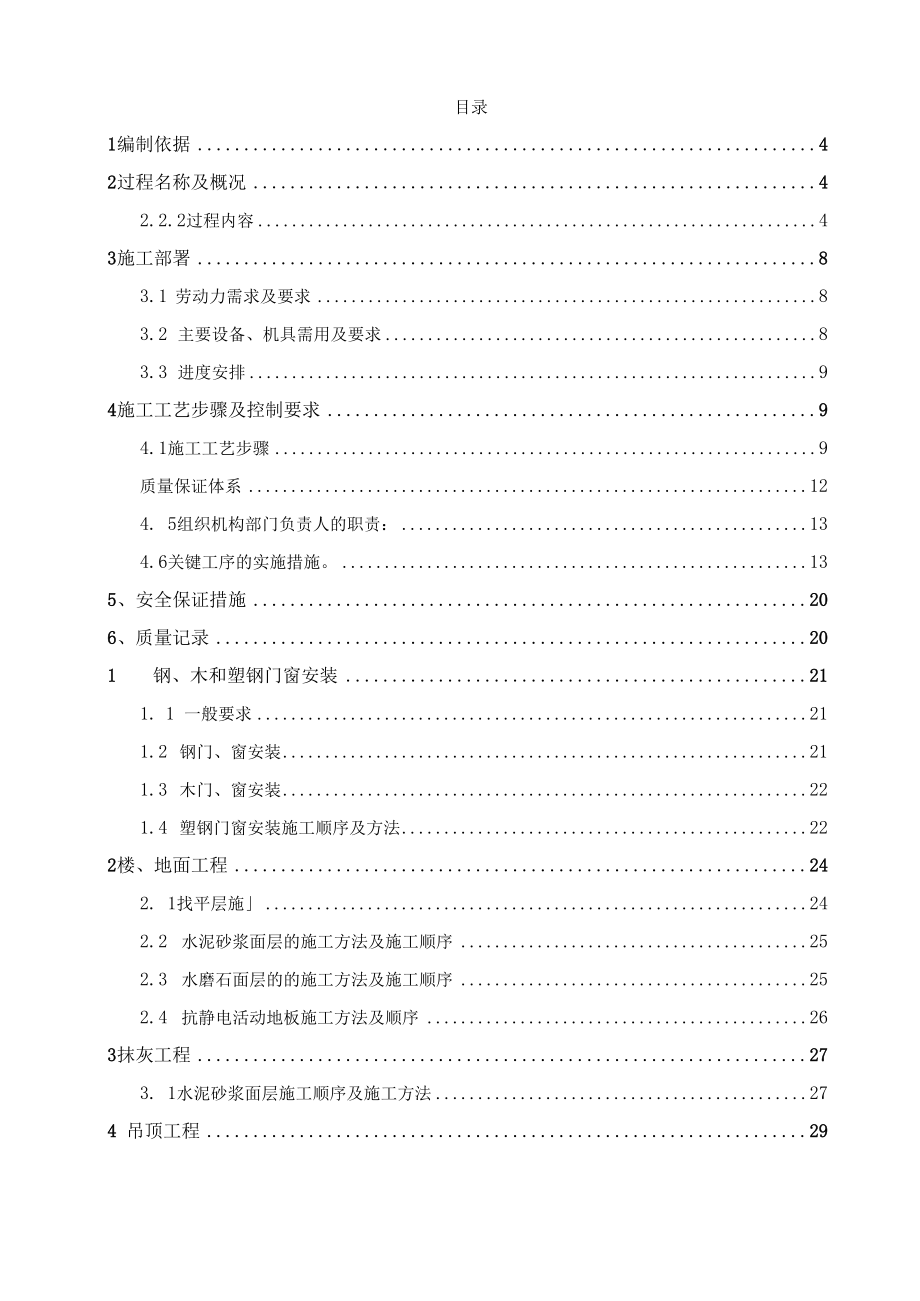

1、某石化技改工程装饰装修施工组织设计编制:审核:审批:202x年XX月目录1编制依据42过程名称及概况42.2.2过程内容43施工部署83.1 劳动力需求及要求83.2 主要设备、机具需用及要求83.3 进度安排94施工工艺步骤及控制要求94.1施工工艺步骤9质量保证体系124. 5组织机构部门负责人的职责:134.6关键工序的实施措施。135、安全保证措施206、质量记录201 钢、木和塑钢门窗安装211. 1 一般要求211.2 钢门、窗安装211.3 木门、窗安装221.4 塑钢门窗安装施工顺序及方法222楼、地面工程242. 1找平层施242.2 水泥砂浆面层的施工方法及施工顺序252.

2、3 水磨石面层的的施工方法及施工顺序252.4 抗静电活动地板施工方法及顺序263抹灰工程273. 1水泥砂浆面层施工顺序及施工方法274 吊顶工程294. 1认真阅图,确定施工吊顶的房间和部位;294.6对吊杆和预埋件露出表面进行防锈处理;295饰面板(砖)工程295. 1内墙釉面瓷砖施工295.2 外墙面砖施工305.3 陶瓷锦砖施工315.4 玻璃马塞克施工326涂料工程326. 1 一般要求326.2 墙面涂料336.3 金属面油漆336.4 木材面油漆331编制依据1.1 施工图设计和/或顾客特殊要求1.2 施工组织设计/质量计划1.3 类似工程施工方案(GB50210-2001)(

3、JGJ 103-96)(GB50204-2002)(GB50209-2002)(GB50300-2001)1.4 标准、规范及有关技术规定建筑装饰装修工程质量验收规范塑料门窗安装及验收规程混凝土结构工程施工质量验收规范建筑地面工程施工质量验收规范建筑工程施工质量验收统一标准2过程名称及概况2.1过程名称:2. 2过程概况2.2. 1过程特点:XXX石化技改工程中的总变电所、除盐水站主厂房和循环水场综合厂房、 消防水泵房、变配电所、中心控制室等建筑物的装饰装修工程均含有工序较多,施工繁杂、 用工量大且工期占用时间长、工序之间交叉作业多、高空作业周期长且安全管理点大面广 等特点。2.2.2过程内容

4、2. 2. 2.1本工程所含单位工程明细见下表:序号单元号建筑物名称建筑面积(nd备注011215低压配电间700. 20021272中心控制室1560. 0003变配电所583. 30041706空分空压主厂房972. 0005除盐水站主厂房768. 00061502加氯加药间225. 00071401消防水泵房432. 00080256硫磺回收仓库278. 3. 00090601总变电所2095. 00100711锅炉房153. 002. 2. 2. 2本工程所含单位工程装饰装修具体做法详见下表:单位工程名称抹灰工程门窗工程吊顶工程饰面板(砖)工程涂饰工程建筑地面工程3施工部署由于装饰装修

5、工程所含工序繁杂,交叉作业多,施工周期长,施工时总体上按抹灰工 程、门窗工程、吊顶和饰面砖工程、楼地面工程、涂刷工程、细部工程的顺序施工,在确 需进行交叉作业的地方将合理组织施工,由专人负责施工。其中部分子分部工程将要组织 平行施工。3.1劳动力需求及要求 劳动力需求计划如下:序号工种人数备注序号工种人数备注Ol管理人员6202x925-ll1507钢筋工2202x925-ll1502放线工1202x925-ll1508油工6202x925-ll1503抹灰工25202x925-ll1509普工45202x925-ll1504架子工10202x925-ll1510机运工5202x925-ll1

6、505木工12202x925-ll1511l .1202x925-ll1506混凝土工4202x925-ll1512电焊工1202x925-ll153. 2主要设备、机具需用及要求 主要设备、机具需用计划如下:序号机械、设备名称规格型号单位数量备 注01水准仪DS3部1自有02电焊机台1自有03切断机WJ40-2台1自有04弯曲机台1自有05强制式碎搅拌机JS500台1自有06砂浆搅拌机台2自有07机动翻斗车辆4自有08台秤TGT-IOOO台3自有09混凝土试模150 150X150套2自有10砂浆试模75X75X75套2自有11振动器台2自有12水磨石机台2自有3. 2进度安排本工程建筑物的

7、主体在九月中旬已施工,在经过主体验收后即可进行装饰装修工程, 从九月下旬开始施工,整个过程需时一个半月左右,在十一月十五日以前将所有该部分建 筑物施工完。4施工工艺步骤及控制要求4. 1施工工艺步骤4. 1. 1抹灰工程施工工艺步骤:基层处理一贴饼冲筋一A做护角一A抹底灰一A补洞修槽一A罩面层4.1.2门窗工程施工工艺步骤4. 1.2. 1钢门窗、木门窗施工工艺步骤:洞口验收H装钢门窗、木门窗框i装木门窗扇H装五金件H装玻璃4. 1.2.2塑钢门窗施工工艺步骤:4.1.3吊顶工程施工工艺步骤:4. 1.4楼、地面工程施工工艺步骤4. 1.4. 1水泥砂浆面层施工工艺步骤:4.1.4.2水磨石面

8、层施工工艺步骤:4. 1.5涂料工程施工工艺步骤:4.1.1.1 金属油漆:除锈清理T经丹两度H刮腻子f I调和漆两道4.1.1.2 木件油漆:表面清理 Z 底油一度 H刮腻子ll调和漆两道4.1.5.3内外墙涂料:4. 1. 6饰面砖工程施工工艺步骤4. 1.6. 1外墙面砖工程施工工艺步骤:4. 1.6.2内墙釉面瓷砖施工工艺步骤(软底铺贴法):4. 1.6.3锦砖施工工艺步骤:4. 2关键工序、重要工序的工艺控制要求序 号质量控制点控制主要内容等 级备注1施工图纸会审、设计交 底理解设计意图、解决图纸中存在的问题、落实 设计文件是否漏项。A2施工组织设计;施工方 案审查。进度、质量、安全

9、等措施,质量控制点设置; 施工工艺、工序,人力,机具安排等。B其中组设为A级报业主3测量定位放线施工区域坐标、水准点;建(构)筑物的主轴 线、工程定位测量。A4原材料验收产品合格证、出厂检验报告、复试报告A5抹灰工程分层、总厚度、立面垂直度、表面平整度、阴 阳角方正、分格条(缝)直线度、墙裙等上口 直线度。B6门窗工程木门窗槽口对角线长度差、框的正侧面垂直度、各种 缝留缝限值B钢门窗槽口宽度、高度,槽口对角线长度差,框的正 侧面垂直度,横框的标高、水平度,竖向偏离 中心,各种缝隙限值。塑钢门窗槽口宽度、高度,槽口对角线长度差,框的正 侧面垂直度,横框的标高、水平度,竖向偏离 中心,各种缝隙限值

10、。7吊顶工程外观质量、表面平整度、接缝高低差和直线度B8饰面砖安装工程立面垂直度、表面平整度、阴阳角方正、接缝 直线度、接缝高低差和宽度。B9涂料工程颜色、泛碱、咬色、流坠、疙瘩、砂眼与刷纹B10地面工程基层表面平整度、标高、坡度、厚度。B整体面层表面平整度、踢脚线上口平直、缝格平直活动地板 面层表面平整度、缝格平宜、接缝高低差、踢脚线 上口平直、板块间隙宽度。11混凝土结构工程轴线*、标高*、模板、预埋件*、预埋地脚 螺栓、钢筋大、配合比B12建筑物验收装饰装修工程及相关资料A等级说明:A一由业主、监理工程师、LPEC施工专业工程师、施工单位共同控制 B-由监理工程师、LPEC施工专业工程师

11、、施工单位共同控制 C一由施工单位控制、LPEC施工专业工程师随机抽检4. 3工艺过程各阶段的控制方法序号控制点类别质量技术要求控制内容检验方法检具责任人1材水泥标号、安定性A安定性、强度、凝结时间抽样检查化验化验员料检验混凝土试块强度试验A试块抗压强度抽样检查压力机材检员砂、石检验B级配、含泥量等抽样检查台称材检员配合比计量A配合比符合设计要求抽样检查台称技术员钢筋力学性能检验B抗拉、抗剪强度机械性能试验拉力机剪力机材检员2测量放线坐标、标高、水准点、测量成果测量水准仪卷尺检查员3模板检验A几何尺寸、缝隙、支撑的稳定性观察测量卷尺检杳员4钢筋工程A规格,数量,接头,绑扎方法,保护层,间距等观

12、察测量卷尺检查员6混凝土工程B原材料,配合比,振捣方法,外加剂,养护等观察磅称等检查员7砌徜工程B木材,轴线,标高,灰缝,砂浆饱满度等观察测量卷尺检查员8竣工验收A按图纸内容施工完毕,符合质量标准扩目标检查审核质量控制工程师4. 4组织机构及过程各阶段的职责质量保证体系项目部设备负责人材料负责人施工负责人质量负责人技术负责人作业班组4. 5组织机构部门负责人的职责:项目经理:全面负责人员、机具的调配,技术、质量、安全管理体制;技术负责人:编制作业指导书,整理相应的技术管理、交工资料,负责现场技术管理工作; 质量负责人:全面负责质量管理,确保不发生质量事故,进行现场质量检查验收,及时检 查,填写相关的质量记录;施工负责人:负责现场人员调配,确保施工按作业指导书的要求施工;材料负责人:确保现场运输车辆燃料及现场其他材料的供给。机具负

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
