《火电机组施工土建部分重大危险源辨识清单及预防管理措施.docx》由会员分享,可在线阅读,更多相关《火电机组施工土建部分重大危险源辨识清单及预防管理措施.docx(6页珍藏版)》请在第壹文秘上搜索。
1、火电机组施工土建部分重大危险源辨识清单及预防管理措施序号工程名称施工项目作业活动危险因素可导致事故危险性评价危险级别监控级别现有控制措施及有效性LECD1.主厂房建筑施工1.1主厂房地下结构土方开挖,垫层制作,钢筋绑扎,模板安装,混凝土浇筑。不了解地下设施,在挖掘机半径内作业,夜间无安全围栏警示,支撑绑扎不牢。损坏设备,触电伤人,起重机械伤害16742I开挖前了解地下情况,作业做好防护措施,填好作业票,设安全监护人,设安全围栏警示红灯,施工电源加漏电保护器,挖掘机司机带证上岗。1.2主厂房汽机间上部结构钢筋绑扎,对接,浇筑混凝土柱,房架组装,楼层制作。高空作业不扎安全带,施工脚手架塌落,施工电
2、源无漏电保护,夜间照明不足。高空坠落,物体打击,触电、跌伤3671262高空作业按要求扎好安全带,并挂在上方牢固的地点上,脚手架要经过验收挂牌,施工电源用三相五线制,箱内安漏电器,夜间施工加大照明。1.3机除氧煤仓间上部结构钢筋对接,绑扎,混凝土柱浇筑,设备基础制作。高空作业不扎安全带,施工脚手架塌坍,施工电源无漏电保护。高空坠落,物体打击,触电、跌伤3671262同上。1.4机锅炉间上部结构同上。同上。同上3671262同上。1.5主厂房建筑工程钢屋架结构组装,墙板安装,围墙砌筑及装修,楼板制作。钢屋架组装脚手架没按规定搭设,墙板安装方法不当,现场孔洞无措施,现场照明不足。高空坠落,起重伤害
3、,物体打击,坠孔下落,跌伤3671262组装房屋架时,按规定搭设脚手架,安装(吊装)钢屋架时,施工人员不能站在构架上,两台吊车同时吊装时要填写“作业票”,高空作业扎安全带。1.6主厂房建筑设备安装顶棚排风机安装,厂房内暖通及集中控制室空调安装,主厂房消防系统安装。高空作业不系安全带,施工用脚手架不按规定搭设,攀登不带自锁器,交叉垂直作业没有防范措施。同上3671262高空作业人员按规定扎好安全带,主厂房顶棚安装水平拉绳挂安全带垂直爬梯旁设立安全绳,攀登时带自锁器及时安装带护栏的走梯。序号工程名称施工项目作业活动危险因素可导致事故危险性评价危险级别监控级别现有控制措施及有效性LECD1.7汽轮发
4、电机基础工程土方开挖(),垫层制作,钢筋绑扎,混凝土浇筑。同上。伤人,同上356901按要求搭设脚手架,并经验收挂牌,走台设栏杆,施工电源用三相五线制,二级箱内设漏电保护器,夜间施工增加照明。1.8地下设施土方开挖(),垫层制作,钢筋绑扎,模板组合,混凝土浇筑。不响及措施不当,不了解地下设施,脚手架不按规定设走梯。土方坍塌,伤人,触电、跌伤,机械伤害356901按作业指导书规定的药量装药,前做好防范措施,孔上盖满铁丝网、废胶皮垫、草袋子等,设专人监护,发现“哑炮”时派专人检查。1.9锅炉基础工程土方开挖(),垫层制作,钢筋绑扎,模板组合,混凝土浇筑。不按规定装药量,时无防范措施,施工电源不是三
5、相五线制,振捣器无漏电保护。伤人,触电,土方坍塌644961开工前了解地下情况作业按规定装药量,前做好防范措施,施工电源用三相五线制,二级箱装漏电器,施工脚手架使用前验收挂牌。1.10机锅炉地下设施土方开挖(),垫层制作,钢筋绑扎,模板组合,混凝土浇筑。不按规定装药量,时无防范措施,施工电源不是三相五线制,振捣器无漏电保护。伤人,触电,土方坍塌644961开工前了解地下情况作业按规定装药量,前做好防范措施,施工电源用三相五线制,二级箱装漏电器,施工脚手架使用前验收挂牌。2附属系统建筑施工2.1机除尘器建筑施工土方开挖()大开挖,垫层制作,脚手架搭设、钢筋绑扎,模板组合,混凝土浇筑。土方坍塌,脚

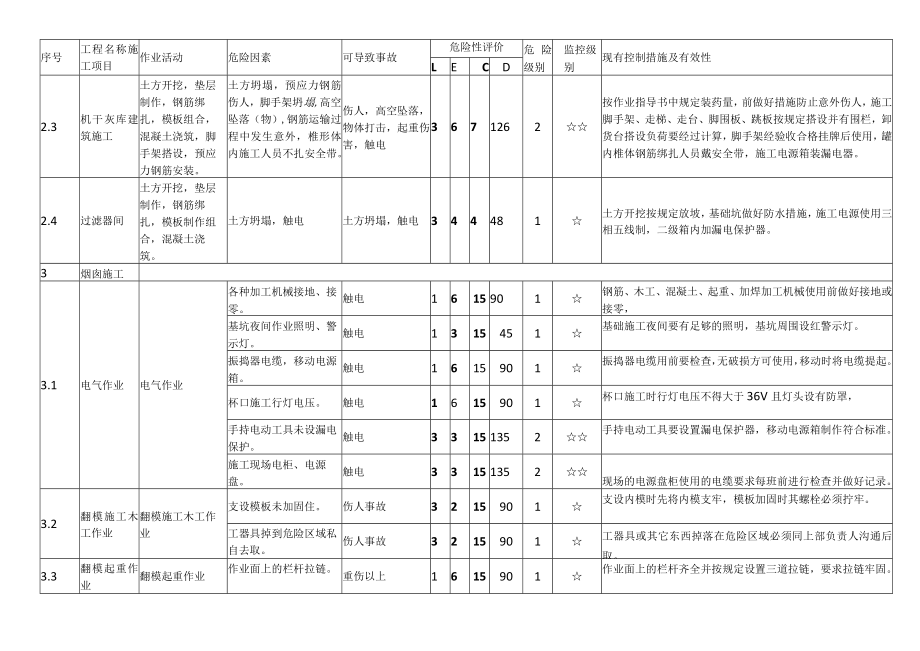

6、手架不按规定搭设,走梯无防护栏杆,孔洞坑无防护措施,施工电源无漏电保护。伤人,高空坠落,物体打击,触电365901高空作业人员按规定扎好安全带并挂在上方牢固的地方,施工脚手架按规定搭设好跳板并绑扎脚手架,验收合格后挂牌,走梯走台设护栏、档脚板,施工电源用三相五线制。2.2引风机基础及支架同上。同上。同上464961同上。序号工程名称施工项目作业活动危险因素可导致事故危险性评价危险级别监控级别现有控制措施及有效性LECD2.3机干灰库建筑施工土方开挖,垫层制作,钢筋绑扎,模板组合,混凝土浇筑,脚手架搭设,预应力钢筋安装。土方坍塌,预应力钢筋伤人,脚手架坍塌,高空坠落(物),钢筋运输过程中发生意外
7、,椎形体内施工人员不扎安全带。伤人,高空坠落,物体打击,起重伤害,触电3671262按作业指导书中规定装药量,前做好措施防止意外伤人,施工脚手架、走梯、走台、脚围板、跳板按规定搭设并有围栏,卸货台搭设负荷要经过计算,脚手架经验收合格挂牌后使用,罐内椎体钢筋绑扎人员戴安全带,施工电源箱装漏电器。2.4过滤器间土方开挖,垫层制作,钢筋绑扎,模板制作组合,混凝土浇筑。土方坍塌,触电土方坍塌,触电344481土方开挖按规定放坡,基础坑做好防水措施,施工电源使用三相五线制,二级箱内加漏电保护器。3烟囱施工3.1电气作业电气作业各种加工机械接地、接零。触电1615901钢筋、木工、混凝土、起重、加焊加工机
8、械使用前做好接地或接零,基坑夜间作业照明、警示灯。触电1315451基础施工夜间要有足够的照明,基坑周围设红警示灯。振捣器电缆,移动电源箱。触电1615901振捣器电缆用前要检查,无破损方可使用,移动时将电缆提起。杯口施工行灯电压。触电1615901杯口施工时行灯电压不得大于36V且灯头设有防罩,手持电动工具未设漏电保护。触电33151352手持电动工具要设置漏电保护器,移动电源箱制作符合标准。施工现场电柜、电源盘。触电33151352现场的电源盘柜使用的电缆要求每班前进行检查并做好记录。3.2翻模施工木工作业翻模施工木工作业支设模板未加固住。伤人事故3215901支设内模时先将内模支牢,模板
9、加固时其螺栓必须拧牢。工器具掉到危险区域私自去取。伤人事故3215901工器具或其它东西掉落在危险区域必须同上部负责人沟通后取。3.3翻模起重作业翻模起重作业作业面上的栏杆拉链。重伤以上1615901作业面上的栏杆齐全并按规定设置三道拉链,要求拉链牢固。序号工程名称施工项目作业活动危险因素可导致事故危险性评价危险级别监控级别现有控制措施及有效性LECD垂直运输没有按操作程序等。重伤以上事故36151803垂直运输要求起重运输系统按规程办事,作业精神集中,消除违章。3.4翻模施工混凝土作业翻模施工混凝土作业振捣人员没带绝缘保护等。触电伤人1615901使用振捣器前应检查电缆是否有破损,振捣器是否
10、安漏电保护,操作人带绝缘手套穿绝缘鞋。作业面上的行灯电压超标。触电伤人1615901作业面上所用行灯电压不得超过36Vo泵送吊车打灰时作业人员安全带及相关保护。高空坠落33151351采用泵送或吊车浇筑混凝土放混凝土人员扎好安全带,防止灰斗反弹伤人。拆除大件没分解加保护绳伤人事故62151803大件拆除应分解并事先用麻绳栓住,禁止成片拆除。起重系统安装未满足设计和规范要求。伤人事故36151803卷扬机、钢丝绳、滑轮的安全应满足设计和规范要求,载人用钢丝绳破断拉力不小于14倍滑轮直径30do3.5钢平台吊装系统组装、拆除钢平台吊装系统组装、拆除安全措施没审批或交底不清。伤人事故36151803
11、安装拆除作业指导书必须经审批,作业前由专工进行技术交底,设专人指挥专人监护。危险区域不明显,无监护人。伤人事故36151803划出危险区并做围栏防护,挂警示牌,设专人警界监护。3.6钢平台吊装系统组装、拆除钢平台吊装系统组装、拆除底提升平台离三角架过高,安全网在安三角架时散开。伤人事故31401202当暗椎全部露出后即可安装三角架,并及时将底提升平台跳板返到三角架上同时将安全网栓挂到三角架的根部当底提升平台超过三角架500mm后即可安装走道板。安装走道板人员没设双保监护。伤人事故33151352安装走道板人员必须采用双重保护且设专人监护。三角架间距离过大,角钢连结件没安上走道板。伤人事故321
12、5901走道板在安装前第一块两边连结角钢全部安装,向两边安装以后各块将非连结点的角钢安装上,保证平台板平稳。走道板安装没有及时固定围栏,安装没挂好安全带。伤人事故33151352走道板安一块固定一块,安装围栏的人要挂安全带,围栏未固定不能受力。序号工程名称施工项目作业活动危险因素可导致事故危险性评价危险级别监控级别现有控制措施及有效性LECD信号平台安装完成未及时恢复安全网或检查。伤人事故33151352信号平台安装完后,清理干净,及时恢复安全网,安全网要栓挂牢。安全装置的可靠性。伤人事故3215901安全装置按规定要求安装,并检验试验合格。3.7钢平台吊装钢平台吊装钢平台的安装伤人事故3215901吊点、吊具进行设计验收,满足承载力,吊具检验合格并栓结牢固,吊点受力均匀,安装人员具有可靠的作业面。4风冷基础施工4.1土方施工土方施工排水设备漏电,触电33151352排水设备要接合格漏电保护,经常检查线路,作业人员戴绝缘保护。4.2基础钢筋作业基础钢筋作业基础钢筋绑扎未设马凳,伤人事故62141683烟囱、水塔基础骨架钢筋的绑扎必须做好支撑马凳,同时要求用环型钢筋将马凳形成整体再绑扎,马凳支腿做好固定。4.3混凝土搅拌站混凝土搅拌站搅拌站清理没停电没设监护。触电1615901搅拌站清理必须停电、停机挂牌,作业专人监护。
