《给排水工程施工方案.docx》由会员分享,可在线阅读,更多相关《给排水工程施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。
1、给排水工程施工方案本工程的给排水工程主要包括生活给水系统、污雨水排放系统等几个系统。主要的施工方法1、预留预埋预留预埋是给排水专业在主体施工中的工作重点,它主要包括防水套管、穿墙、梁钢套管,卫生洁具排水预留洞,管道穿楼板孔洞,设备基础预留孔洞及预埋件等。预留预埋准确与否对整个安装工程至关重要。它将直接影响给排水安装的顺利进行。(1)施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一编号,同时与其他专业沟通,以避免今后安装有冲、交叉现象,减少不必要的返工。(2)严格按标准图集(S235)加工制作防水套管、穿墙套管,套管长度按结构施工图尺寸确定,套管选用比管径大二号的钢管。(3)套
2、管安装A.刚性套管安装:主体结构钢筋绑扎好后,按照给排水施工图标高几何尺寸找准位置,然后将套管置于钢筋中,焊接在钢筋网中,如果需气割钢筋安装的,安装后必须用加强筋加固,并做好套管的防堵工作。B.穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高,几何尺寸将套管置于隔墙中,用砌块找平后用砂浆固定,然后交给土建队伍继续施工。C.穿剪力墙钢套管安装:在钢筋绑扎好后,按照专业施工图确定好套管的标高和几何尺寸放置钢套管,找准确切位置后焊牢在周围钢筋上,如果需要气割钢筋安装的,安装好后必须用加强筋加固,并做好防堵工作。D.穿楼板孔洞预留:预留孔洞根据尺寸做好木盒子或钢套管,确定位置后预埋,待混凝土浇筑后
3、取出即可。2、管道支架安装(1)管道支吊架选型、活动和固定支架的设置应符合规范、标准要求。(2)支吊架安装前,应对支吊架进行外观检查。外形尺寸应符合设计、规范要求,不得有漏焊。(3)支吊架的标高必须符合设计要求,安装前,必须根据管道标高、尺寸大小弹线,确定支架位置,复核无误后方可固定支架。对于有坡度的管道应根据两点间的距离和坡度的大小,算出高差后放坡后固定支架。(4)管道支架水平间距应符合规范要求。(5)管卡安装要求:层高小于5米每层设一个管卡,层高大于5米每层设两个,管卡安装距地面1.5T.8M,如果设两个管卡可均匀安装。3、PP-R管热熔连接要点(1)同种材质的PP-R管及管配件之间,应采

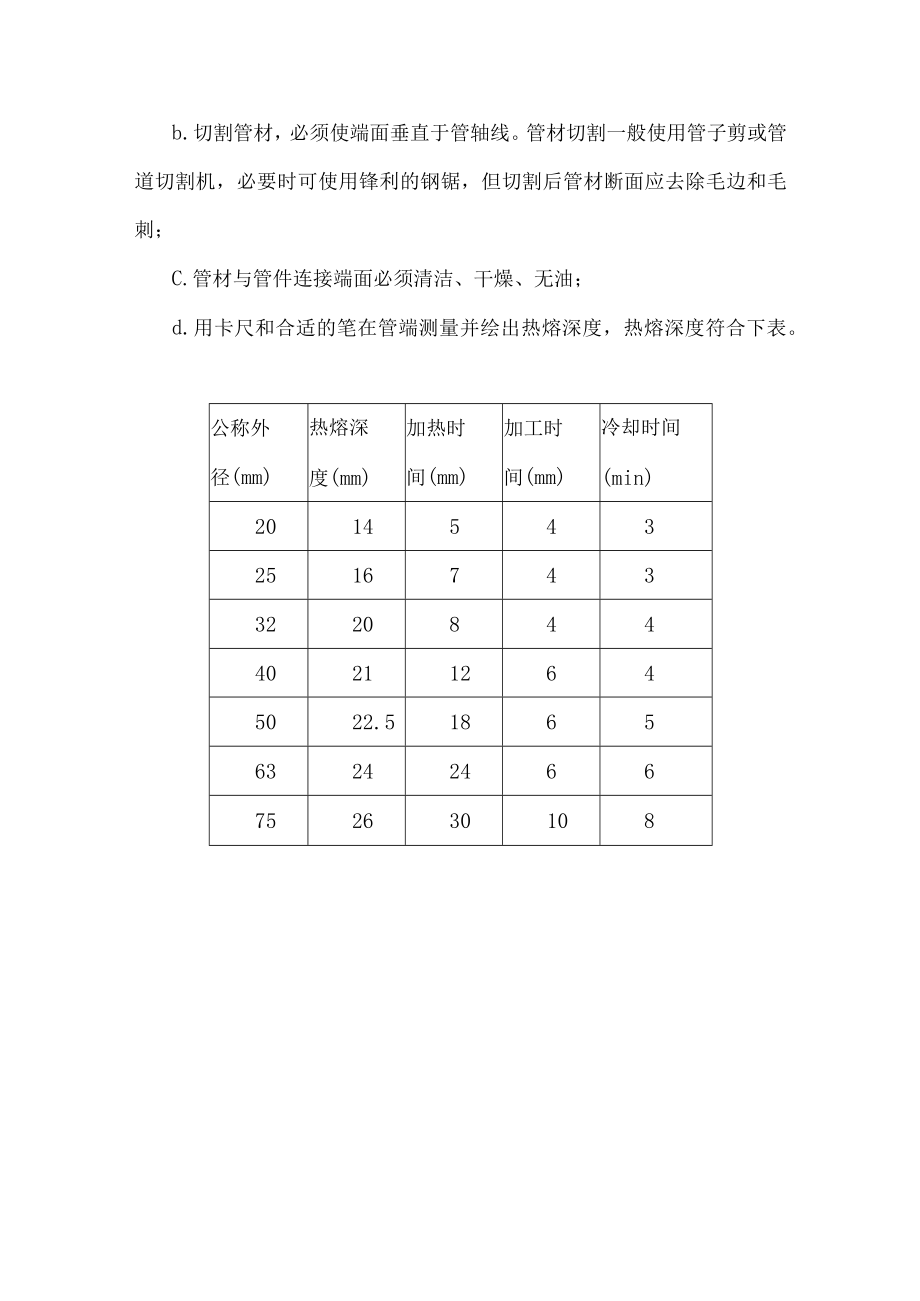

4、用热熔连接,安装应使用专用热熔工具。暗敷墙体、地坪面层内的管道不得采用丝扣或法兰连接。(2)PPT管与金属管件连接,应采用带金属嵌件的聚丙烯管件作为过渡,该管件与塑料管采用热熔连接,与金属管件或卫生洁具五金配件采用丝扣连接。(3)热熔连接应按下列布骤进行:a.热熔工具接通电源,到达工作温度指示灯亮后方能开始操作;b.切割管材,必须使端面垂直于管轴线。管材切割一般使用管子剪或管道切割机,必要时可使用锋利的钢锯,但切割后管材断面应去除毛边和毛刺;C.管材与管件连接端面必须清洁、干燥、无油;d.用卡尺和合适的笔在管端测量并绘出热熔深度,热熔深度符合下表。公称外径(mm)热熔深度(mm)加热时间(mm
5、)加工时间(mm)冷却时间(min)201454325167433220844402112645022.518656324246675263010890324010811038.5501510e.连接时无旋转地把管端导入加热套内,插入到所标志的深度,同时,无旋转地把管件推到加热头上,达到规定标志处。加热时间必须满足上表的规定。f.达到加热时间后,立即把管材与管件从加热套与加热头上同时取下,迅速无旋转地直线均匀插入到所标深度,使接头处形成均匀凸缘,刚熔接好的接头还可校正,但严禁旋转.4、管道的丝扣连接丝扣连接工艺流程及注意事项如下:5、PVC管的连接UPVC排水管采承插粘接。粘接前应对承插口进行
6、插入试验,插入深度一般为承口的3/4深度,试验合格后,用棉布将承插口需粘接部位的水分、灰尘擦试干净,若有油污用丙酮除掉。插入粘接时将插口稍作转动,粘接时要注意预留方向。6、管道的焊接焊前准备(1)工程中所使用的母材及焊接材料,使用前必须进行查核,确认实物与合格证件相符合方可使用。(2)焊条必须存放在干燥、通风良好的地方,严防受潮变质。(3)管道对接焊口的中心线距管子弯曲起点不应小于管子外径,且不小于IOOnIrn,与支吊架边缘的距离不应小于50mm。管道两相邻对接焊口中心线间的距离应符合下列要求:公称直径大于或等于15Omnl时,不应小于管子外径;公称直径大于或等于15OnmI时,不应小于15
7、0mmO(4)焊件的切割口及坡口加工宜采用机械方法,坡口型工采用V型。(5)焊前应将坡口表面及坡口边缘内侧不小于IonIrn范围内的油、漆、垢、锈、毛刺及镀锌层等清除干净,并不得有裂纹、夹层等缺陷。(6)管子或管件的对口,应做到内壁平齐,内壁错量要求不应超过管壁厚度的10%,且不大于Imn1。焊接工艺(1)焊件组对时,点固焊选用的焊接材料及工艺措施应与正式焊接要求相同,管子对口的错口偏差不超过壁厚的20%,且不超过2mm,调整对口间隙,不得用加热张拉和扭曲管道的办法,双面焊接管道法兰,法兰内侧不凸出法兰密封面。(2)不得在焊件引弧和试验电流,管道表面不应有电弧擦伤等缺陷。(3)焊接完毕后,应将
8、焊缝表面熔渣及其两侧的飞溅清理干净。焊后检查(1)焊后必须对缝进行外观检查,检查前,应将妨碍检查的渣皮飞溅清理干净。(2)焊缝焊完后,应在其附近打上焊工钢印代号。(3)对不合格的焊缝,应进行质量分析,订出措施后返修,同一部位的返修次数不应超过三次。7、管道安装(1)给水管道安装工艺流程排水管道安装.排水立管中心与墙面的距离排水管中心距墙面距离管径(mm)5075100125150200距离(mm)608090100120130B.严格按设计和规范要求做好排水管道的坡度,以保证污水畅通排出。8、阀门安装(1)阀门安装前,应做耐压强度试验。试验应以每批(同牌号、同规格、同型号)数量中抽查10%。如
9、有漏裂不合格的,应再抽查20%,如仍有不合格的则须逐个试验。强度和严密性试验压力应为阀门出厂规定之压力。并做好阀门试验记录。(2)阀门安装时,应仔细核对阀件的型号与规格是否符合设计要求。阀体上标示箭头,应与介质流动方向一致。(3)阀门安装,位置应符合设计要求,便于操作。9、管道试压吹洗(1)管道试压按系统分段进行,既要满足规范要求,又要考虑管材和阀件因高程静压增加的承受能力。水压强度试验的测试点设在管网的最低点。对管网注水时,应先将管网内的空气排净,并缓缓升压,达到试验压力后,稳压30分钟,目测管网,应无泄漏和无变形,且压力降不应大于0.05Mpao调节阀,过滤器的滤网及有关仪表在管道试压吹洗后安装。吹洗时水流不得经过所有设备。冲洗后的管道要及时封堵,防止污物进入。10、管道的防腐及保温(1)管道的防腐金属支吊架、明装钢管、排水铸铁管除锈后刷防锈漆二道,再刷调和漆一道、然后耍面漆一道。做好防腐后的管道要进行成品保护,防止防腐层的破坏。(2)管道的保温管道的保温应在防腐和水压试验合格后进行。保温层的厚度应符合规范要求。
