第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx

上传人:p** 文档编号:312781 上传时间:2023-05-18 格式:DOCX 页数:44 大小:132.34KB
下载 相关 举报
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第1页
第1页 / 共44页
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第2页
第2页 / 共44页
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第3页
第3页 / 共44页
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第4页
第4页 / 共44页
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第5页
第5页 / 共44页
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第6页
第6页 / 共44页
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第7页
第7页 / 共44页
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第8页
第8页 / 共44页
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第9页
第9页 / 共44页
第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx_第10页
第10页 / 共44页
亲,该文档总共44页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx》由会员分享,可在线阅读,更多相关《第二炮兵青州士官学校学员食堂施工组织设计工程文档范本.docx(44页珍藏版)》请在第壹文秘上搜索。

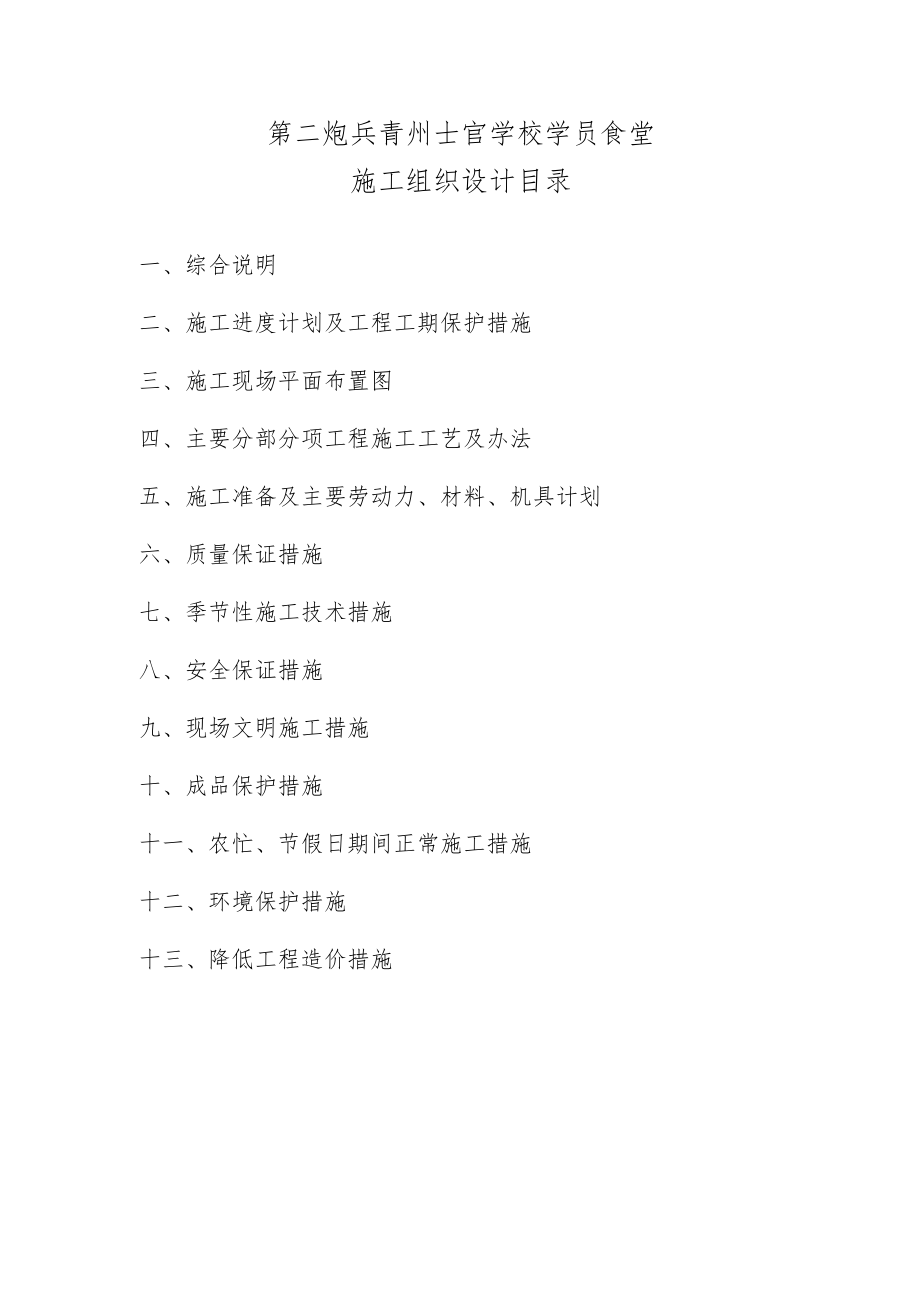

1、第二炮兵青州士官学校学员食堂施工组织设计目录一、综合说明二、施工进度计划及工程工期保护措施三、施工现场平面布置图四、主要分部分项工程施工工艺及办法五、施工准备及主要劳动力、材料、机具计划六、质量保证措施七、季节性施工技术措施八、安全保证措施九、现场文明施工措施十、成品保护措施十一、农忙、节假日期间正常施工措施十二、环境保护措施十三、降低工程造价措施一、综合说明(一)工程名称:第二炮兵青州士官学校学员食堂(二)工程地点:二炮青州士官学校院内(范公亭南街12号)(三)、工程概况:.本工程由某市高新区世纪规划设计咨询有限公司设计,建筑面积3078平方米,高11.25米,钢筋硅框架结构,地上二层,钢筋

2、混凝土独立基础,外墙刷丙稀酸涂料,内墙刷防瓷涂料,塑钢窗,外门铝合金门,内门为木门.(四)、施工现场:本工程场地平整,主要通道做硬化地坪,施工现场用砖墙围护,分设生活区和施工区,具体见施工现场平面布置图.(五)工程承诺:,1、工程质量目标:确保省级优良工程2、施工工期目标:本工程工期日历天数210天,开工日期2006年3月20日,竣工日期2006年10月20日保证按期竣工.3、安全生产目标:确保安全生产无事故.(六)编制依据1、依据国家、地方现行的有关施工与验收规范、标准及文明施工管理制度.2、依据该工程全套施工图纸.3、依据该工程预算书及有关工期定额、劳动定额.4、依据对该工程施工现场的地形

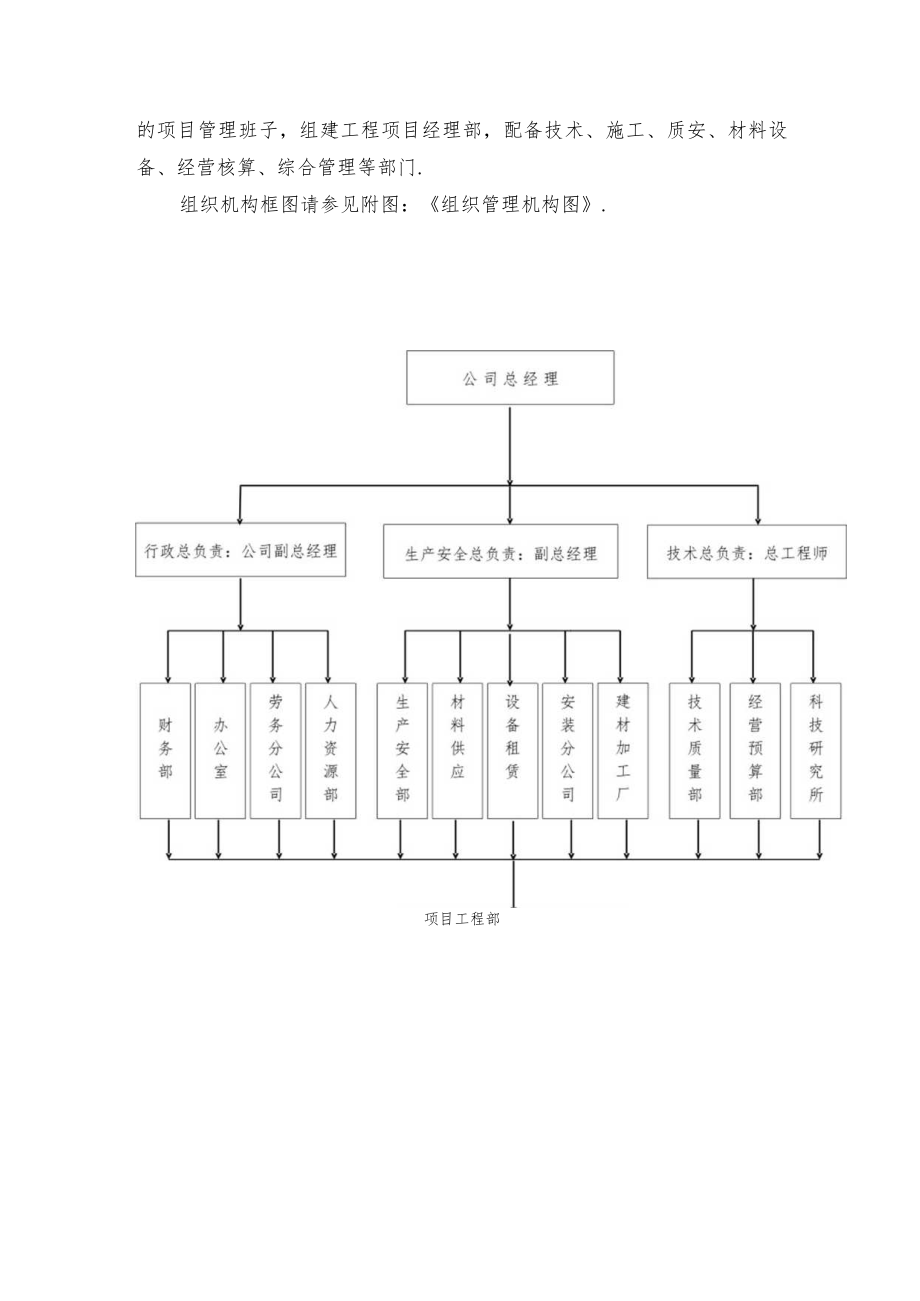

3、、高程、气象、交通等调查资料.5、依据建设单位及公司对该工程的要求.(七)施工部署1、施工管理机构设置如我公司有幸中标,工程实行项目法管理,在全司范围内选优秀的项目管理班子,组建工程项目经理部,配备技术、施工、质安、材料设备、经营核算、综合管理等部门.组织机构框图请参见附图:组织管理机构图.项目工程部项目工程部施工网络图2、施工生产安排(1) .基础、主体部分、屋面及防水由项目部承担施工,其中:混凝土、砂浆、钢筋均安排在现场进行加工生产,(2) .木制半成品由在现场木作棚加工制作,项目部组织安装.(3) .室内外装饰由公司专业装饰队伍承担施工,项目部统一组织管理,特种装饰及特种操作工均持证上岗

4、.(4) .给排水工程、电气工程、防雷接地等安装由专业队伍施工,项目部协调组织管理,土建予以配合.(5) .室外附属工程、扫尾工程均由项目部自行组织施工.3、施工段划分及施工程序(1)、施工原则:以图纸设计为依据,施工管理目标、规范规程为标准,科学组织资源,有效地利用时间和空间,组织有序、均衡地施工.(2)、采用竖向分层,平面分段进行小节拍自然流水作业.(3)、施工阶段:根据该工程特点,将该工程土建部分为四个施工阶段,分阶段验收评定后,及时插入下道工序的施工:A、0.000以下施工阶段包括土方开挖、基础施工、土方回填、安装预留预埋;B、0.000以上主体施工阶段C、括主体结构、门窗扇安装、安装

5、预留预埋配合;D、装饰装修施工阶段包括屋面防水、室内外装饰、门窗安装、室外附属工程及设备安装运行调试.二、施工进度计划及保证措施(一)施工进度计划表(见附图)(二)施工工期保证措施1、在施工组织设计交底中,使有关的施工管理人员明确自己分管的分项工程施工的时间要求.2、年度、季度、月度生产计划的编制,必须以施工总进度计划为依据,作到逐级保证,月度计划保证季度计划,季度计划保证年度计划,年度计划须确保单位工程施工总进度计划的实现,在依据总计划的前提下,编制较为详细的实施工作计划,用以向班组下达任务.3、经常定期检查计划实施情况,包括工程形象进度、资源供应及管理工作进展,在实施过程中,如有偏移计划情

6、况,应分析原因,果断地进行调度,确保关键工序按计划执行.4、搞好主体结构施工与装饰工程,安装工程的交叉作业,对主体结构在竖向上分阶段评定验收,以便装饰工程及时紧跟其后插入施工.5、对本工程实行重点项目管理,配备充足的资金.定期由项目经理向公司汇报工程情况,以便能及时地解决工程中的重大问题,保证施工中各环节、工种之间,人力、财务、设备等在公司内部平衡调度.6、投入足够数量的模板钢管等材料,保证模板的正常周转使用.7、充分调动施工人员的积极性,加强劳动纪律,关键线路工序实行加时制.节季采取补贴手段,对提前完成工作量的队伍实行奖励制度,以提高职工的生产热情,稳定队伍,保证施工的正常进行.8、安排好作

7、业计划,组织好各种的交叉流水作业,加强土建与水电施工的配合与协作,避免日后打凿而造成的重复施工和材料浪费.9、严格技术纪律,熟悉施工图纸,按图纸及相应规范组织施工,确保每项成品优良,不因质量返工而延误工期.10加强安全生产教育,严格安全操作规程,杜绝安全事故发生,尽量减少安全事故而对工程进度的影响.11加强机械设备的日常管理和保养维修,确保施工机械有充分的过程能力满足施工需求.12在工程施工的前期配合土建预埋、井制作部分管道配件.开始地上部分立管的安装工作.此后随土建逐层的完成,可全面进行管、线的安装、试压;封顶后配合土建粉墙进行施工,随土建进度自上而下进行管线安装及配合装饰施工.施工时采取平

8、行交叉流水作业段,合理布置施工作业,合理安排劳动力.13建立施工进度监测与调整系统A工程施工进度监测系统工程施工进度实施过程建立进度数据采集系统收集实际施工进度数据数据的整理统计和分析实际进度与计划进度的比较检查是否出现进度偏差进入施工进度调整系统工程施工进度出现偏差分析产生施工进度偏差的原因工程施工进度监测系一三、施工现场平面布置(一)施工现场平面布置原则L满足现场施工条件下,布置尽量紧凑、便于管理、减少施工用地,方便施工.2 .最大限度地减少场内运输,塔吊覆盖到钢筋模板混凝土的生产和堆放场地,减少场内材料、构件的二次搬运.各种材料按计划分期分批进场,可充分利用场地.各种材料堆放的位置,根据

9、使用时间的要求,尽量靠近使用地点,节约搬运劳动力和减少材料多次转运中的损耗.3 .临时设施的布置,应便利于施工管理及工人生产和生活.办公用房靠近施工现场,生活设施应在生活区范围内,做到生活区与施工区要有明显的划分.4 .施工现场平面图的布置要符合安全、消防、卫生及环保要求,在发出噪声的机械旁设立吸音板,保证有良好的工作环境.(二)运输道路的布置场内设150厚混凝土路面,并充分考虑运输、交通、消防等要求,见施工平面布置图;(三)临时设施的布置生产区和生活区严格分开,办公用房尽量靠近施工现场,门卫应设在大门入口处,所有临时房建设施均采用砖混结构,见施工平面布置图.(四)施工用水.1 .施工用水ql

10、=KlQlNlK28x3600=7.84L/S2 .机械用水q2=KlQ2N2K38x3600=0.12L/S3 .生活用水q3=KlPlN3K48x3600=0.42L/S4 .消防用水q4=10Ls由于ql+q2+q3Vq4,故采用消防用水量来控制管径.及总用水量q=10LS5 .供水主管管径D=0.092m从工地施工用水水源接1100供水主管,分两根中50并逐级变径为DN25供水管网,作为施工临时供水;同时兼作消防水管.(五)施工供电施工用电:根据设备机具耗用功率计算,并考虑功率系数和同时使用系数,计算现场施工高峰期用电为359.7kw,选用SL-7350/10变压器一台.(六)施工现场

11、平面布置图(见附图)四、主要分部分项工程施工工艺及办法(一)、施工测量施工测量严格依据测量规范GB500262002标准执行.1、测量准备工作:(1)测量严格按照先确定平面控制网后精确定位的原则.平面控制网根据*放线队所放红线建立,经复核签证认可作好相应记录.在基坑开挖完成后立即准确建立以主要轴线构成的桩位控制网,并随建筑物的施工高度外延至周围空地或建筑物上,以便建立测量控制和校核系统.(2)本工程投入的测量仪器在使用前均送计量器具检测部门进行检测,并按其检验周期送检,以确保施工测设精度.(3)项目部设专职测量员,并持证上岗.2、轴线施测方法(1)轴线传递轴线传递采用经纬仪斜投测法,轴线的控制

12、桩位用硅四周填满固定,用红油漆标识并注明轴线编号.(2)平面施测平面测量放线采用直角坐标法,施工平面测设示意图.每层轴线定位时,由测量员在原始点上通过外控法将轴线控制点投测到施工楼层,由施工员配合将点记在楼板上,并弹出控制轴线,再由木工配合弹出框架杖的模板线及模板控制线,测量放线完毕后,由质安员、施工员和测量员核对无误后方可进行下道工序的施工.3、标高控制(1)标高控制点的建立根据建筑单位指定的水准点为依据,在现场建立基准点(考虑以后的沉降观测,整个场区内要求不少于三点,并按半永久性水准点设立),经复核标准后方可正式使用,并采取可靠的保护措施;(2)标高传递A. i0.00以下采用标杆控制,由

13、场内控制点测定标杆上的标高并分划标记,坑内用水准仪后视标高施测.B. 0.00以上传递时,将层高控制点引测到建筑物框架边柱转角部位,用50m钢尺沿竖直方向向上量至施工层楼面+50CnI处,并根据楼板浇筑面积,适当引测布点加密,据此控制各构件标高,在楼板舲浇筑完毕后,将楼面以上十50cm处的平水用水准仪引测至支模架上,并用红油漆标注,以控制下一层楼板模的平整度.(3)注意事项由土0.00水平线向上量高差时,尺身应竖直和使用规定的拉力,并要进行尺长和温度更正.(4)外墙垂直度的控制:控制轴线网定出后,由施工员弹出模板线及模板控制线(距模板线外200mm)的平行线,由质安员、测量员反复核对无误后方可

14、进行下道工序的施工,以保证外墙垂直度在误差范围内.(5)测量控制误差:A.平面轴线测距精度达到1/3000,测角精度10秒.B.层间垂直度测量偏差不应超过3mm,建筑全高垂直度测量偏差不应超过3H/10000.C.外墙垂直度偏差控制在2mm以内.(6)沉降观测0.OOO层完成后,根据设计或按照规范预留沉降观测点,主体施工期间,每完成一层结构进行一次沉降观测,装饰阶段,沉降观测周期为一个月一次,若建筑物沉降趋于稳定且无不均匀沉降,则沉降周期可以适当加长.每次观测做好沉降观测记录,竣工后资料移交建设方.(二)独立柱基及条形基础1、独立柱基:(1)施工程序:测量放线定位一土方开挖一混凝土垫层一砖砌胎

15、模一绑扎钢筋一预留柱插筋一支模板一浇筑混凝土一养护(2)施工要点A.混凝土垫层浇筑前进行验桩,轴线、基坑尺寸和土质符合设计规定.清除干净槽内浮土、杂物,在验槽后立即灌筑,以保护地基,混凝土用表面振动器振捣,要求表面平整、密实.B.垫层达到一定强度后,在其上弹线、支模、铺放钢筋网片,底部用与混凝土保护层同厚度的水泥砂浆块垫塞,以保证位置正确;C.在灌筑混凝土前,清除干净模板和钢筋上的垃圾、泥土等杂物,模板浇水加以润湿;D.混凝土分层连续浇灌完成;E.柱插筋要加以固定保证插筋位置的正确,防止浇捣混凝土时发生位移;F.混凝土浇灌完毕,外露表面适时浇水养护.2、条形基础:砌砖应弹出基础轴线和边线、水平标高,并经有关技术部门进行技术复线,检查合格,方可施工;砌体大放脚的摞底尺寸及收退方法,必须符合设计图纸规定.如是一皮一收,里外均应砌要砖.如是两皮一收,第一皮应砌顺砖,第二皮砌丁砖;砌体大放脚的转角处,应按常规放3/4砖,其数量为一豉厚墙放两块,一砖半厚墙放三块,按此类推;基础墙砌筑前,基层表面应清扫干净,洒水湿润.砌筑时如基础标高不一致

展开阅读全文
