一般抹灰专项工程施工方案.docx

上传人:p** 文档编号:321230 上传时间:2023-05-26 格式:DOCX 页数:17 大小:50.41KB
下载 相关 举报
一般抹灰专项工程施工方案.docx_第1页
第1页 / 共17页
一般抹灰专项工程施工方案.docx_第2页
第2页 / 共17页
一般抹灰专项工程施工方案.docx_第3页
第3页 / 共17页
一般抹灰专项工程施工方案.docx_第4页
第4页 / 共17页
一般抹灰专项工程施工方案.docx_第5页
第5页 / 共17页
一般抹灰专项工程施工方案.docx_第6页
第6页 / 共17页
一般抹灰专项工程施工方案.docx_第7页
第7页 / 共17页
一般抹灰专项工程施工方案.docx_第8页
第8页 / 共17页
一般抹灰专项工程施工方案.docx_第9页
第9页 / 共17页
一般抹灰专项工程施工方案.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《一般抹灰专项工程施工方案.docx》由会员分享,可在线阅读,更多相关《一般抹灰专项工程施工方案.docx(17页珍藏版)》请在第壹文秘上搜索。

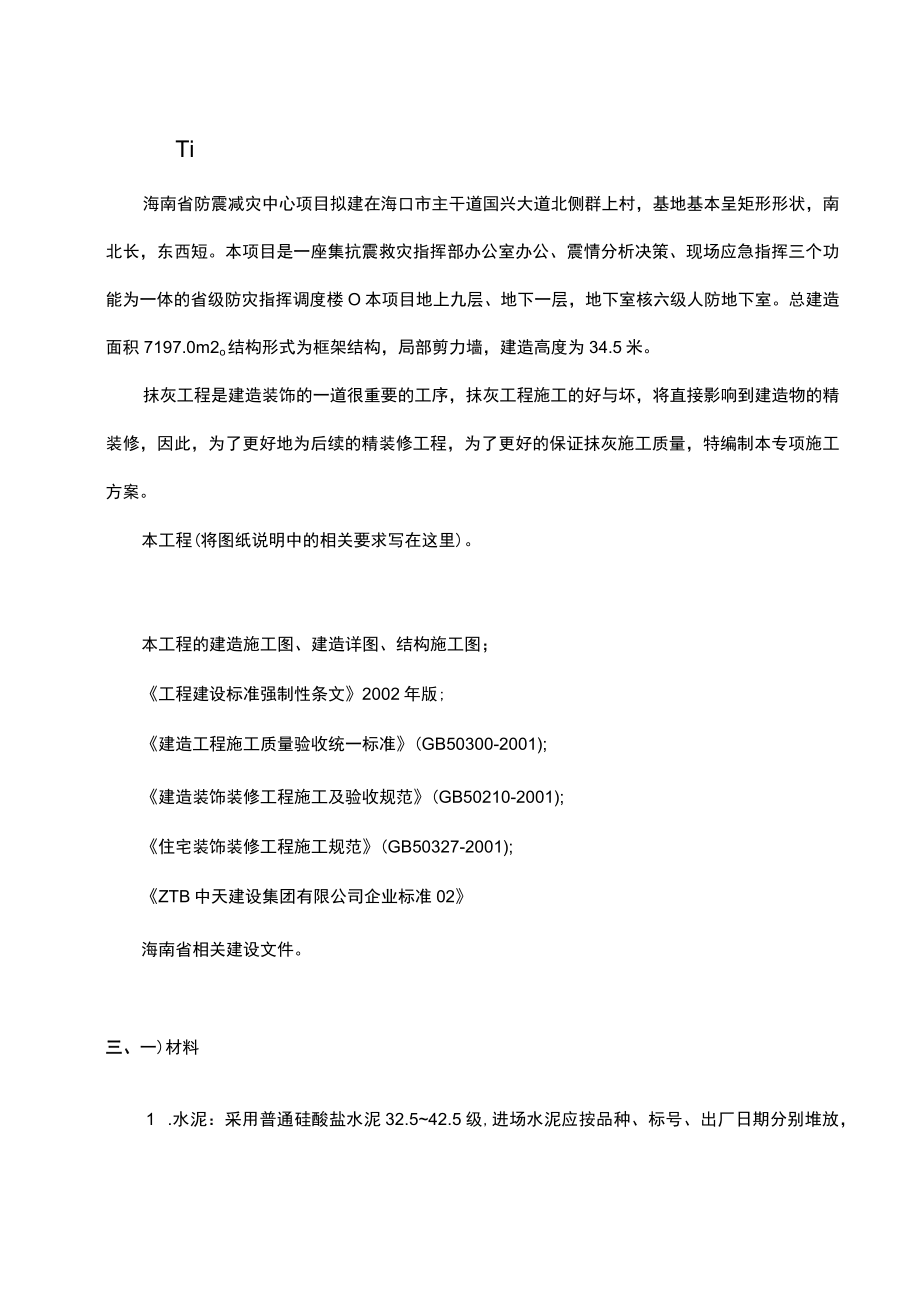

1、一、工程概况2二、编制磁2三、原材料控制与检验2四、施工准备4五、作业辘4六、操作工艺5七、质量要求10A,成品睁U九、应注意的质量问题12十、环13Ti海南省防震减灾中心项目拟建在海口市主干道国兴大道北侧群上村,基地基本呈矩形形状,南北长,东西短。本项目是一座集抗震救灾指挥部办公室办公、震情分析决策、现场应急指挥三个功能为一体的省级防灾指挥调度楼O本项目地上九层、地下一层,地下室核六级人防地下室。总建造面积7197.0m2o结构形式为框架结构,局部剪力墙,建造高度为34.5米。抹灰工程是建造装饰的一道很重要的工序,抹灰工程施工的好与坏,将直接影响到建造物的精装修,因此,为了更好地为后续的精装

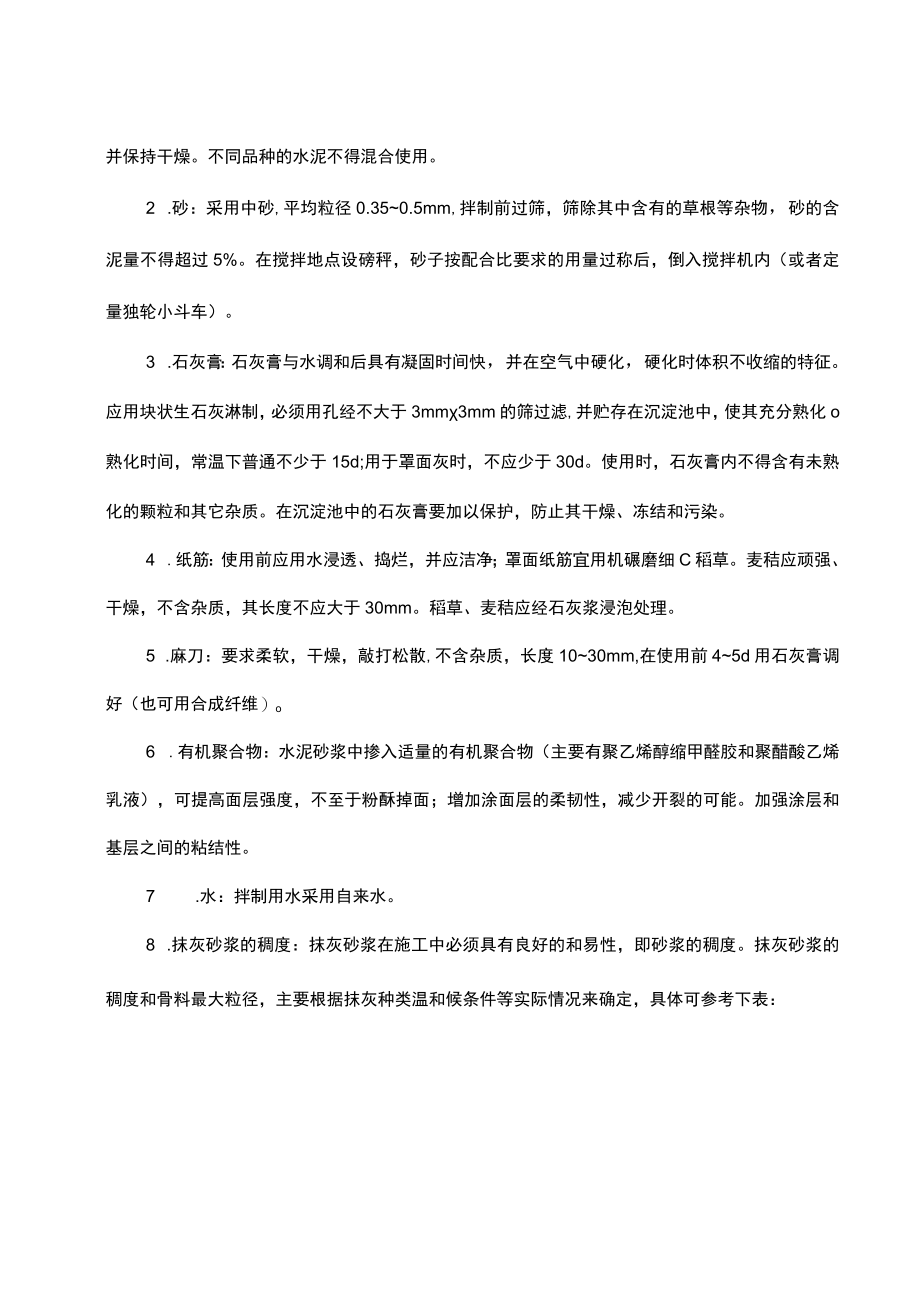

2、修工程,为了更好的保证抹灰施工质量,特编制本专项施工方案。本工程(将图纸说明中的相关要求写在这里)。本工程的建造施工图、建造详图、结构施工图;工程建设标准强制性条文2002年版;建造工程施工质量验收统一标准(GB50300-2001);建造装饰装修工程施工及验收规范(GB50210-2001);住宅装饰装修工程施工规范(GB50327-2001);ZTB中天建设集团有限公司企业标准02海南省相关建设文件。三、一)材料1 .水泥:采用普通硅酸盐水泥32.542.5级,进场水泥应按品种、标号、出厂日期分别堆放,并保持干燥。不同品种的水泥不得混合使用。2 .砂:采用中砂,平均粒径0.350.5mm,

3、拌制前过筛,筛除其中含有的草根等杂物,砂的含泥量不得超过5%。在搅拌地点设磅秤,砂子按配合比要求的用量过称后,倒入搅拌机内(或者定量独轮小斗车)。3 .石灰膏:石灰膏与水调和后具有凝固时间快,并在空气中硬化,硬化时体积不收缩的特征。应用块状生石灰淋制,必须用孔经不大于3mm3mm的筛过滤,并贮存在沉淀池中,使其充分熟化o熟化时间,常温下普通不少于15d;用于罩面灰时,不应少于30d。使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。在沉淀池中的石灰膏要加以保护,防止其干燥、冻结和污染。4 .纸筋:使用前应用水浸透、捣烂,并应洁净;罩面纸筋宜用机碾磨细C稻草。麦秸应顽强、干燥,不含杂质,其长度不应

4、大于30mm。稻草、麦秸应经石灰浆浸泡处理。5 .麻刀:要求柔软,干燥,敲打松散,不含杂质,长度1030mm,在使用前45d用石灰膏调好(也可用合成纤维)o6 .有机聚合物:水泥砂浆中掺入适量的有机聚合物(主要有聚乙烯醇缩甲醛胶和聚醋酸乙烯乳液),可提高面层强度,不至于粉酥掉面;增加涂面层的柔韧性,减少开裂的可能。加强涂层和基层之间的粘结性。7 .水:拌制用水采用自来水。8 .抹灰砂浆的稠度:抹灰砂浆在施工中必须具有良好的和易性,即砂浆的稠度。抹灰砂浆的稠度和骨料最大粒径,主要根据抹灰种类温和候条件等实际情况来确定,具体可参考下表:抹灰砂浆的稠度和骨料粒径抹灰层稠度(Cm)砂的最大粒径(mm)

5、底层10122.8中层7-92.6面层781.29 .抹灰配合比:普通抹灰砂浆的配合比除了设计规定以外,可参考下表普通抹灰砂浆的配合比:抹灰砂浆组成材料配合比(体积比)应用范围石灰:砂1:21:3用于砌体墙面层(潮湿部份除外)水泥:石灰:砂1:0.3:31:1:6墙面混合砂浆打底水泥:石灰:砂1:0.5:11:1:4混凝土顶棚混合砂浆打底水泥:石灰:砂1:0.5:41:3:9板条顶棚抹灰石灰:水泥:砂1:0.5:4.51:1:6用于檐口、勒脚、女儿墙外脚a.砂的现场检验批量:产地、规格相同的400立方米为一批量,不足400立方米的亦为一批量。从料堆上取样应在均匀分布的不同部位,顶部、中部、底聊

6、取数量大致相同的3份砂总量3050千克。主要检验项目为颗粒级配、含泥量、有害物质含量,表观密度、堆积密度、空隙率、细度模数、泥块含量。b.水泥的现场检验批量:同厂家、同品种和标号,数量不超过200吨为一批量。主要检验项目为抗压、抗折、凝结时间、安定性,其他检验项目为细度,有害物含量。取样应有代表性,可连续取,也可从20个以上不同部位取等量样品,总量至少取12Kg。出厂日期超过三个月的不得使用。四、施!准备1、主要机具:机械:物料提升机、200L砂浆强制式搅拌机。工具:夹具、灰斗、铁锹、大、小铲(不许用瓦刀)、小撬棍、手推车、水桶、磅秤、试模、砖刀、锤、毛扫、卷尺、手锯、线坠、靠尺或者托线板。2

7、、预制混凝土块、门窗历肖防洞口过梁。五、作业条件1 .主体结构必须经过有关部门(质量监督站、监理、设计院、建设单位等)进行工程检查合格验收后,方可进行抹灰工程。2 .检查门窗框及需要埋设的配电管、接线盒、管道套管已经固定坚固。简介缝隙用1:3的水泥砂浆或者1:1:6的水泥石灰混合砂浆分层嵌塞密实,并事先将门窗框包好或者粘贴保护的塑料薄膜。3 .将混凝土构件、门窗过梁、梁垫、圈梁等表面凸出部份凿平。对有蜂窝、麻面、露筋、疏松部份的混凝土表面凿到实处,并刷掺有胶结剂的素水泥浆一道,然后用1:2.5水泥砂浆分房NF压实,把外露的钢筋头和铁丝剔除清吊;脚手眼、窗台砖、内隔墙与楼板、梁底等处堵严和补砌整

8、齐。4 .凡钢筋混凝土与墙体等不同材质链接处,在抹灰前,加铺400宽钢丝网(IoXlO)层,每边200宽;外墙填充部位满铺钢丝网(10x10),四周搭接200宽。5 .窗帘钩、通风篦子、吊柜、吊扇献埋件过螺栓的位置标高要准确埋置,并且做8防腐、痂秀。6 .混凝土及砌体结构表面的灰尘、污垢和油渍等清除干净,对混凝土结构表面、砌体墙表面在抹灰前2d浇水湿透(每天2遍以上)。7 .事先搭好抹灰用脚手架子,架子要离开墙面及墙角20Omm250mm,以便于操作8 .屋面防水工程未完工前进行室内抹灰时,必须采取谨防水的措施。9 .室内抹灰的环境温度,普通应不低于5。(:,不得在冻结的墙面、顶棚上抹灰。10

9、 .抹灰前熟悉图纸,编制抹灰工程专项施工方案,做好抹灰的样板间,经过检查鉴定达到标准后,在正式抹灰施工。11 .垂直运输机具准备就绪。太操但嫌;1、工艺流程:基层清理一浇水湿润一甩胶浆-挂网-吊垂直、套方、找规矩、抹灰饼-盲蚁防治-k抹水泥踢脚或者墙裙一Ik做护角抹水泥窗台一墙面充筋抹底灰修补预留孔洞、电箱槽、盒等抹罩面灰。2、基层处理(1)砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等。(2)混凝土基体:表面凿毛或者在表面洒水润湿后涂刷1:1水泥砂浆(加适量胶粘剂或者界面剂)。(3)加气混凝土基体:应在湿润后边涂刷界面剂,边抹强度不大于M5的水泥混合砂浆。3、墙面浇水墙面应用细管或者喷壶自

10、上而下浇水湿润,普通在抹灰前23d进行,每天不少于2次4、甩胶浆墙面在抹灰前Id甩胶浆,甩浆后进行洒水养护。5、挂网钢筋混凝土与墙体等不同材质链接处,在抹灰前,加铺400宽钢丝网(IOXIo)层,每边200宽;外墙填充部位满铺钢丝网(IOXl0),四周搭接200宽。6、找规矩、做灰饼根据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,用一面墙做基准先用方尺规方。房间面积较大时,应先在地上弹出十字中心线,然后按基层面平整度弹出阴脚线。随即在距阴脚IOonIm处吊垂线并弹出铅垂线,在按地上弹出的墙角线往墙上翻引出阴角两面墙上的墙面抹灰层厚度控制线。经检查确定抹灰厚度,但最薄处不应小于7mm;

11、墙面凹度较大时,要分层抹平,每遍厚度宜控制在79m%抹灰总厚度大于或者等于35时,应采取加强措施O套方找规矩做好后,以此做灰饼打墩,操作时,先贴上灰饼在贴下灰饼,同时要注意分清做踢脚板还是水泥墙裙,选择好下灰饼的准确位置,再用靠尺板找好垂直与平整。灰饼用1:3水泥砂浆做成5mm见方或者近圆形状均可。7、白蚁防治:首层内、外墙面及柱身处理高度从地面计1米;二至九层的内、外墙面word版整理及柱身处理高度从楼面计。5米。8、抹水泥踢脚板(或者墙裙)洒水润透墙面,并把污物冲洗干净,用1:3水泥砂浆抹底层,表面用木杠或者2m靠尺刮平,再用木抹子搓毛,常温下待第二天抹面层砂浆,面层采用1:2.5水泥砂浆

12、抹平压光。踢脚板厚度应符合设计要求,设计无要求时,普通做法为凸出墙面57mm,凸出墙面的踢脚上口必须保证光洁顺直,踢脚抹好后,将靠尺贴在大面与上口平,然后用小抹子将上口抹平压光,凸出墙面的棱角要做成钝角,不得浮现毛茬和飞棱C9、做护角室内墙面、柱面的阳角和门窗洞口的阳角,根据砂浆饼和门窗框边离墙面的空隙,用方尺归方后,分别在阳角两边吊直和固定好靠尺板,用1:3水泥砂浆打底与贴灰饼找平待砂浆稍干再用水泥砂浆抹成小圆角。宜用1:2水泥砂浆做明护角(比底灰或者冲筋高2)o用阳角抹子推出小圆角,最后用靠尺板,在阳角两边50mm以外位置,以40。斜角将多余砂浆切除、清洁,其高度在地面以上不应低于2m,过

13、梁底部要规方o门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。10、抹水泥窗台板抹前将窗台基层清理干净,对松动砖要重新砌筑。砖缝要划深,浇水湿透,然后用1:2:3细石(豆石)混凝土铺实,厚大于2.5cm,次日再刷掺有胶粘剂的素水泥浆一道,接着抹1:2.5水泥砂浆面层,待面层有初始强度或者表面开始变白色时,浇水养护34d.施工时要特殊注意窗台板下口要平值,不得有毛刺。11、墙面冲筋用与抹灰层相同的砂浆冲筋,冲筋的根数应根据房间墙面的高度而定。操作时,在上、下灰饼之间做宽度约3050mm的灰浆带,并以上下灰饼为准用压尺杠推(舌Q平;word版整理阴阳角的水平标筋应连起来,并相互垂直O冲筋(打栏

14、)完毕,待稍干后才干进行墙面底层抹灰作业。12、抹底灰在墙体湿润情况下进行抹底灰。普通需冲彻底筋2h摆布就可以抹底灰,既不能过早,也不能过迟o抹时先薄薄一层,不得漏抹,要用力压使砂浆挤入细小椎隙内,接着分层装档压实抹平至与标筋齐平,再用大木杠或者靠尺板垂直水平刮找一遍,并用木抹子搓毛。然后全面进行质量检查,检查底子灰是否平整,阴阳角是否规方整洁,管道后与阴阳角交接处、墙顶板交接处是否光滑平整,并用2m长标尺板检查墙面垂直和平整情况,墙的阴阳角用阴角器上下抽动扯平。地面踢角板和水泥墙裙及管道暗地里及时清理干净。13、抹预留洞、配电箱、槽、盒设专人把墙面上预留孔洞、箱、槽、盒周边5cm宽的石灰砂浆

15、清除干净,洒水湿润,改用1:1:4水泥混合砂浆把预留孔洞、箱、槽、盒边抹成方正、光滑、平整(要比底灰或者冲筋局14、抹罩面灰当底子灰有六七成干时,开始抹罩面灰(如果底子过干,应充分湿润)0罩面灰宜2遍成活,厚度约2mm,宜2人同时桑作z一人先薄薄刮一遍,另一人随即抹平压光,按先上后下Jil页序进行,再压实赶光,用钢皮抹子通压一遍,最后用塑料抹子顺抹子纹压光,并随即用毛刷蘸水将罩面灰污染处清理干净。施工时不应甩破活,但遇到预留的施工洞,可甩下整面墙彳帮沫为宜。15、顶棚抹灰顶棚抹灰包括混凝土顶棚、板条顶棚、金属网顶棚等抹灰,用于装饰性要求不高的住宅、办公楼、医院等民用建造、公共建造装饰,目前用得较多Cword版整理(1)钢筋混凝土楼板顶棚抹灰前,应用请水湿润,并刷掺有胶粘剂的水泥浆或者界面处理剂一遍。(2)抹灰前应在四周墙上弹出水平线,以墙上水平线为依据,先抹顶棚四周,圈边找平。(3)抹板条顶棚底子时,抹子运行方向与板条长方向垂直;并应将灰挤入板条缝隙中。待底子灰67成干时,进行罩面,罩面分3遍压实赶光。(4)凡有灰线的房间,顶棚抹灰宜在灰线抹完后进行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
