脚手架施工方案工程文档范本.docx

上传人:p** 文档编号:323178 上传时间:2023-05-26 格式:DOCX 页数:9 大小:27.81KB
下载 相关 举报
脚手架施工方案工程文档范本.docx_第1页
第1页 / 共9页
脚手架施工方案工程文档范本.docx_第2页
第2页 / 共9页
脚手架施工方案工程文档范本.docx_第3页
第3页 / 共9页
脚手架施工方案工程文档范本.docx_第4页
第4页 / 共9页
脚手架施工方案工程文档范本.docx_第5页
第5页 / 共9页
脚手架施工方案工程文档范本.docx_第6页
第6页 / 共9页
脚手架施工方案工程文档范本.docx_第7页
第7页 / 共9页
脚手架施工方案工程文档范本.docx_第8页
第8页 / 共9页
脚手架施工方案工程文档范本.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《脚手架施工方案工程文档范本.docx》由会员分享,可在线阅读,更多相关《脚手架施工方案工程文档范本.docx(9页珍藏版)》请在第壹文秘上搜索。

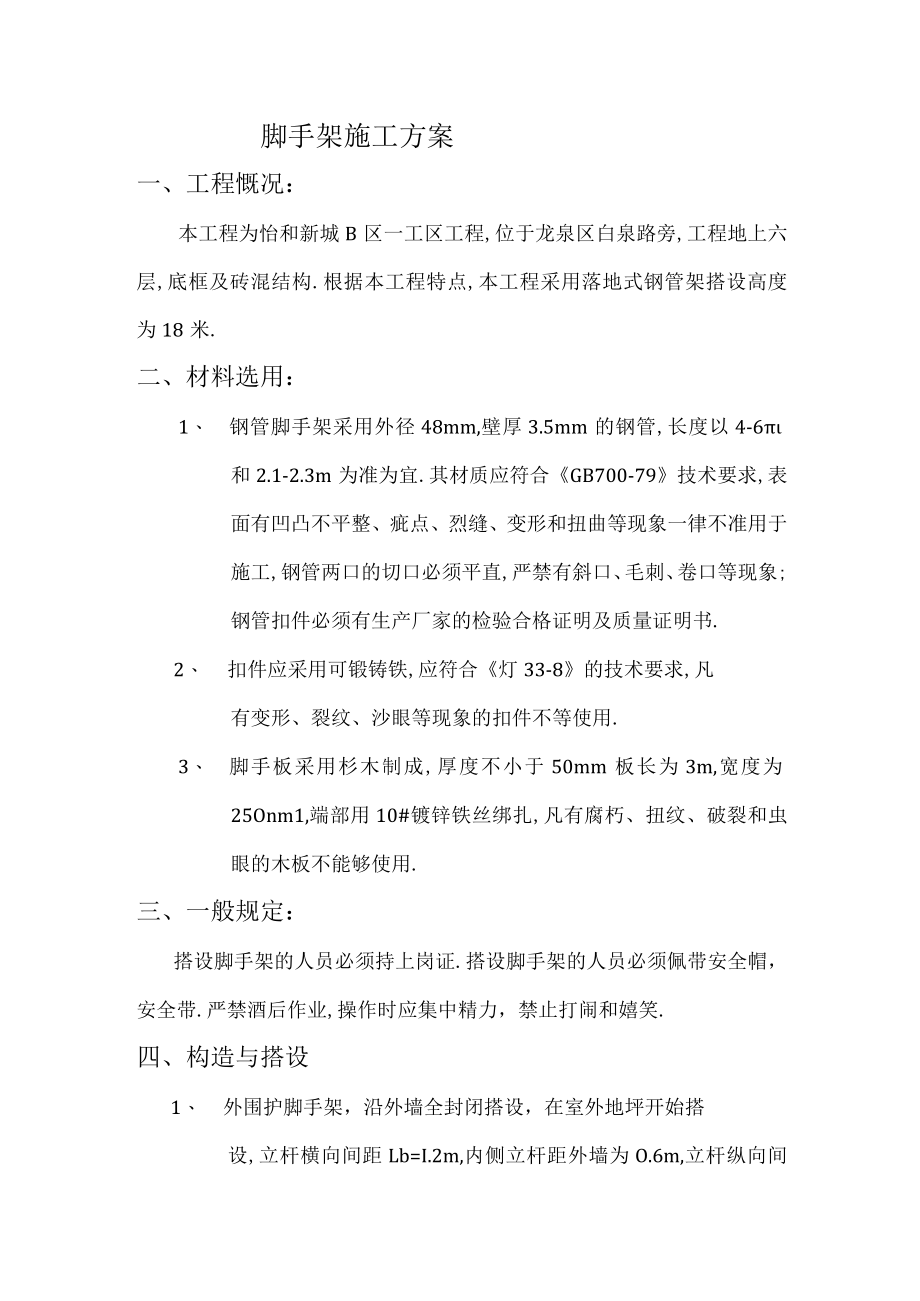

1、脚手架施工方案一、工程慨况:本工程为怡和新城B区一工区工程,位于龙泉区白泉路旁,工程地上六层,底框及砖混结构.根据本工程特点,本工程采用落地式钢管架搭设高度为18米.二、材料选用:1、 钢管脚手架采用外径48mm,壁厚3.5mm的钢管,长度以4-6和2.1-2.3m为准为宜.其材质应符合GB700-79技术要求,表面有凹凸不平整、疵点、烈缝、变形和扭曲等现象一律不准用于施工,钢管两口的切口必须平直,严禁有斜口、毛刺、卷口等现象;钢管扣件必须有生产厂家的检验合格证明及质量证明书.2、 扣件应采用可锻铸铁,应符合灯33-8的技术要求,凡有变形、裂纹、沙眼等现象的扣件不等使用.3、 脚手板采用杉木制

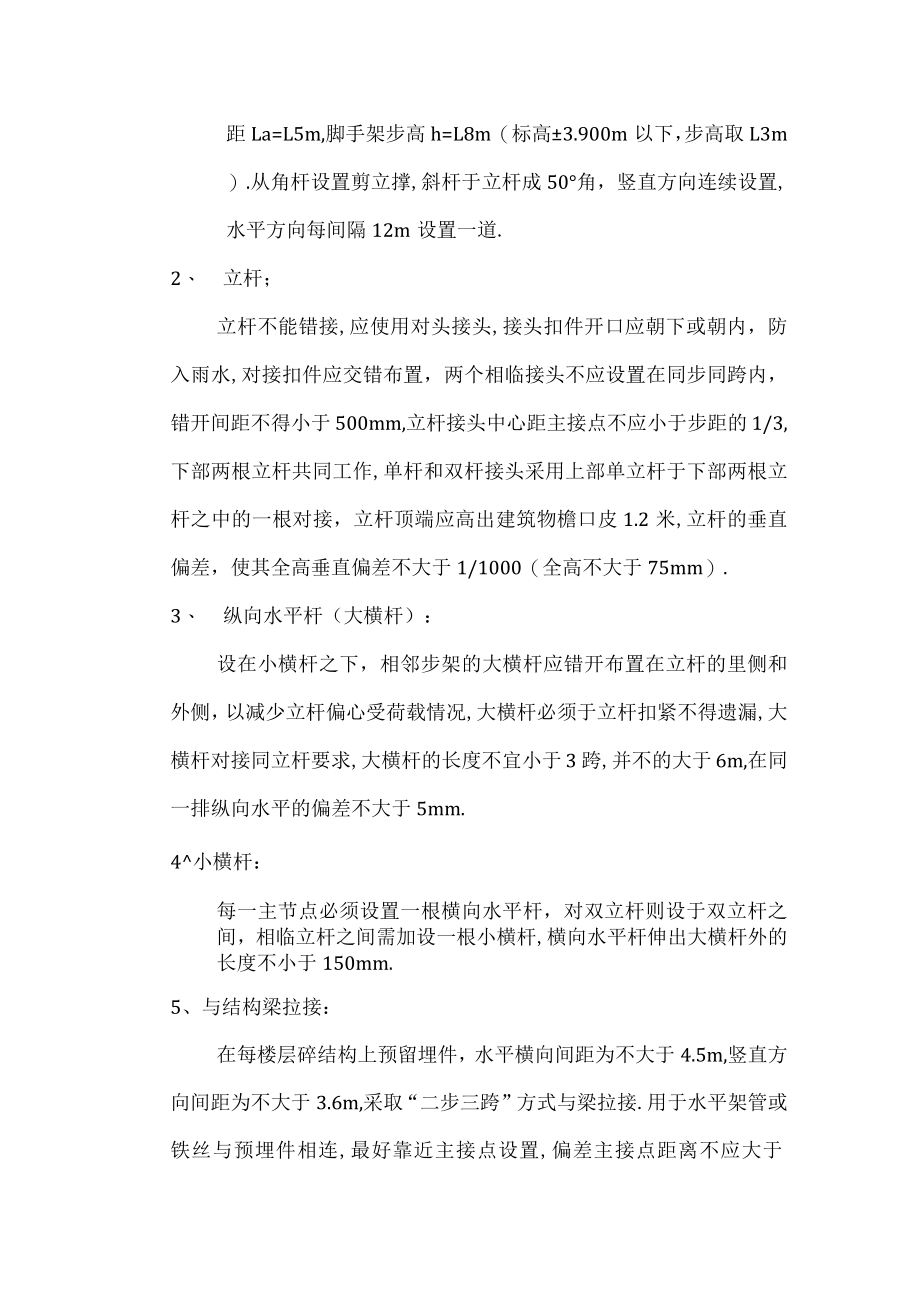

2、成,厚度不小于50mm板长为3m,宽度为25Onm1,端部用10#镀锌铁丝绑扎,凡有腐朽、扭纹、破裂和虫眼的木板不能够使用.三、一般规定:搭设脚手架的人员必须持上岗证.搭设脚手架的人员必须佩带安全帽,安全带.严禁酒后作业,操作时应集中精力,禁止打闹和嬉笑.四、构造与搭设1、 外围护脚手架,沿外墙全封闭搭设,在室外地坪开始搭设,立杆横向间距Lb=I.2m,内侧立杆距外墙为O.6m,立杆纵向间距La=L5m,脚手架步高h=L8m(标高3.900m以下,步高取L3m).从角杆设置剪立撑,斜杆于立杆成50角,竖直方向连续设置,水平方向每间隔12m设置一道.2、 立杆;立杆不能错接,应使用对头接头,接头

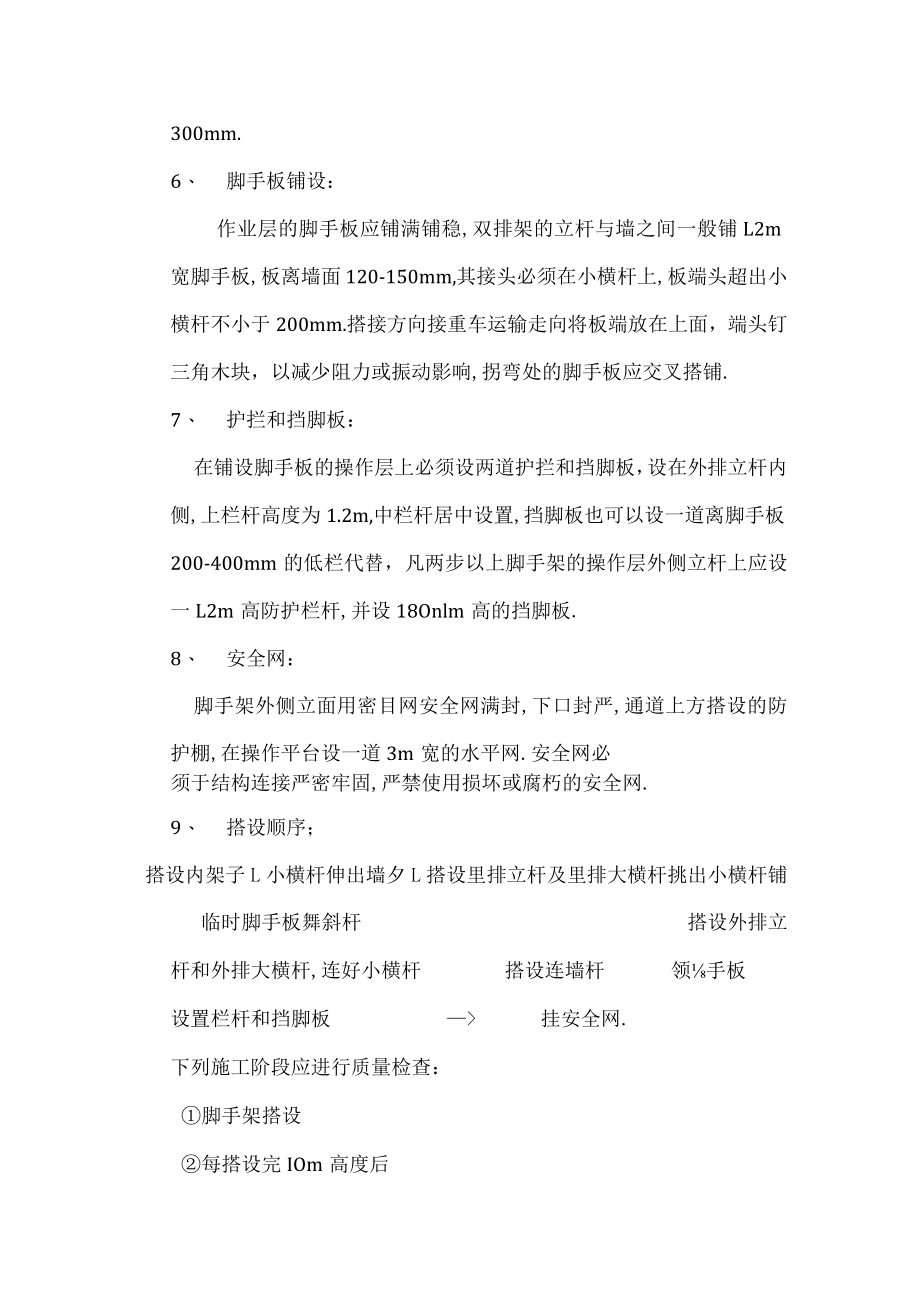

3、扣件开口应朝下或朝内,防入雨水,对接扣件应交错布置,两个相临接头不应设置在同步同跨内,错开间距不得小于500mm,立杆接头中心距主接点不应小于步距的1/3,下部两根立杆共同工作,单杆和双杆接头采用上部单立杆于下部两根立杆之中的一根对接,立杆顶端应高出建筑物檐口皮1.2米,立杆的垂直偏差,使其全高垂直偏差不大于1/1000(全高不大于75mm).3、 纵向水平杆(大横杆):设在小横杆之下,相邻步架的大横杆应错开布置在立杆的里侧和外侧,以减少立杆偏心受荷载情况,大横杆必须于立杆扣紧不得遗漏,大横杆对接同立杆要求,大横杆的长度不宜小于3跨,并不的大于6m,在同一排纵向水平的偏差不大于5mm.4小横杆

4、:每一主节点必须设置一根横向水平杆,对双立杆则设于双立杆之间,相临立杆之间需加设一根小横杆,横向水平杆伸出大横杆外的长度不小于150mm.5、与结构梁拉接:在每楼层碎结构上预留埋件,水平横向间距为不大于4.5m,竖直方向间距为不大于3.6m,采取“二步三跨”方式与梁拉接.用于水平架管或铁丝与预埋件相连,最好靠近主接点设置,偏差主接点距离不应大于300mm.6、 脚手板铺设:作业层的脚手板应铺满铺稳,双排架的立杆与墙之间一般铺L2m宽脚手板,板离墙面120-150mm,其接头必须在小横杆上,板端头超出小横杆不小于200mm.搭接方向接重车运输走向将板端放在上面,端头钉三角木块,以减少阻力或振动影

5、响,拐弯处的脚手板应交叉搭铺.7、 护拦和挡脚板:在铺设脚手板的操作层上必须设两道护拦和挡脚板,设在外排立杆内侧,上栏杆高度为1.2m,中栏杆居中设置,挡脚板也可以设一道离脚手板200-400mm的低栏代替,凡两步以上脚手架的操作层外侧立杆上应设一L2m高防护栏杆,并设18Onlm高的挡脚板.8、 安全网:脚手架外侧立面用密目网安全网满封,下口封严,通道上方搭设的防护棚,在操作平台设一道3m宽的水平网.安全网必须于结构连接严密牢固,严禁使用损坏或腐朽的安全网.9、 搭设顺序;搭设内架子L小横杆伸出墙夕L搭设里排立杆及里排大横杆挑出小横杆铺临时脚手板舞斜杆搭设外排立杆和外排大横杆,连好小横杆搭设

6、连墙杆领手板设置栏杆和挡脚板挂安全网.下列施工阶段应进行质量检查:脚手架搭设每搭设完IOm高度后操作层施工荷载前达到设计高度后四、验收外架应由技术负责人主持,安全员、工长、搭设和使用负责人参加,共同进行验收.经检查验收合格后,详细填写验收单,做出结论,同意使用或进行整改有关人员签字,连同搭设方案和搭设图纸一并存档备查.五、避雷措施本工程在脚手架顶端处四大角用10的镀锌圆钢2m长与支架体焊接作为避雷针.在脚手架底部用BVRlOmm2作为接地线并用10的镀锌圆钢长为2.5m埋入地下作为接地线,并与接地线连接牢固.六、搭设方法本工程脚手架连续进行搭设,一层至六层采用落地式脚手架.主体和装修均采用落地

7、式结构架,基限荷载为2700KNr2,架下为夯实地面,立杆下面垫100X100方木,扫地杆距离不大于30cm,主杆纵距为1.5m,横距为1.2m,步距为1.8m,水平方向每6m与楼层拉接一次,外层采用全密目安全网.脚手架部分的验算:由于本工程脚手架搭设,从1至18米.内杆距墙0.6m,按脚手架铺两层,两步同时操作计算.荷载以一步一个纵距脚手架为计算单元.脚手架步数:181.8二10步脚手架自重:(查表)NcK=O.421KN附属设施(两层)自重:查表附儿二2.323KN施工荷载:(查表)Nqk=2X8.91=17.82KN主杆受竖向荷载处为六层、验算主杆N=1.2(nNGK1+NGK2)+1.

8、4NQK=1.2(100.421+2.232)+1.417.82=32.79KNNW+8m=32.79103(0.4522489)+44.8=118.98Nmm2KKhF=O.85X205=139.4Nmm2118.98Nmm2139.4Nmm2所以:安全、受力分析计算出各杆件内力最大值进行验算N1=16.74KNN2=17.79KNN3=6.9+3.7=10.6KNN4=16.81KN、验算斜撑斜撑1(双杆)=LL=206215.8=130.5查表得:W=O.432NWA=16.811030.432489=79.57Nmm2139.4Nmm2所以:安全、验算水平杆:NA=10.6107489

9、=21.68Nmm2G=1.9KNm2故满足悬挑平台承重荷载要求P栏=L2X(L1+LOX37XO0385l.2140.135)=0.25KNRB=I2q+P栏杆横杆自重=121.91.8+0.25=1.96KNRnFRBXtgB=1.9X0.828=1.6KN杆件1在AB段受力如下:Mmax=l8ql2=l8l.961.82=0.79KN.mRib=1.6KNRa=121.91.81.90.2=2.09KNNAn+MmaxRWnx=(1.610348)+0.79106(l.15X5078)=138.57nm2f=205Nmm2满足要求B杆件1抗滑移验算:Rc+Rib+Rla=1.6+2.09V0.276=2.17KN=150所以杆件2应加强连接由=243查表得二0.138NA=35100.138489)=52.01Nmm2K折减f二0.9X205=184.5Nmm2故满足要求D、杆件3验算:接受力简图计算得:R3a=RaC0S=2.09KN/0.964=2.17KN稳定性验算:长细比:=LI=311015.8=196.8.=150所以杆件3进行加强连接由=196.8查表得=0.206NA=2170/(0.2X4879)=2202Nmm2K折减F=0.9205=184.5Nmm2故满足要求.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
