《高速建设项目防汛联合应急演练策划方案.docx》由会员分享,可在线阅读,更多相关《高速建设项目防汛联合应急演练策划方案.docx(6页珍藏版)》请在第壹文秘上搜索。

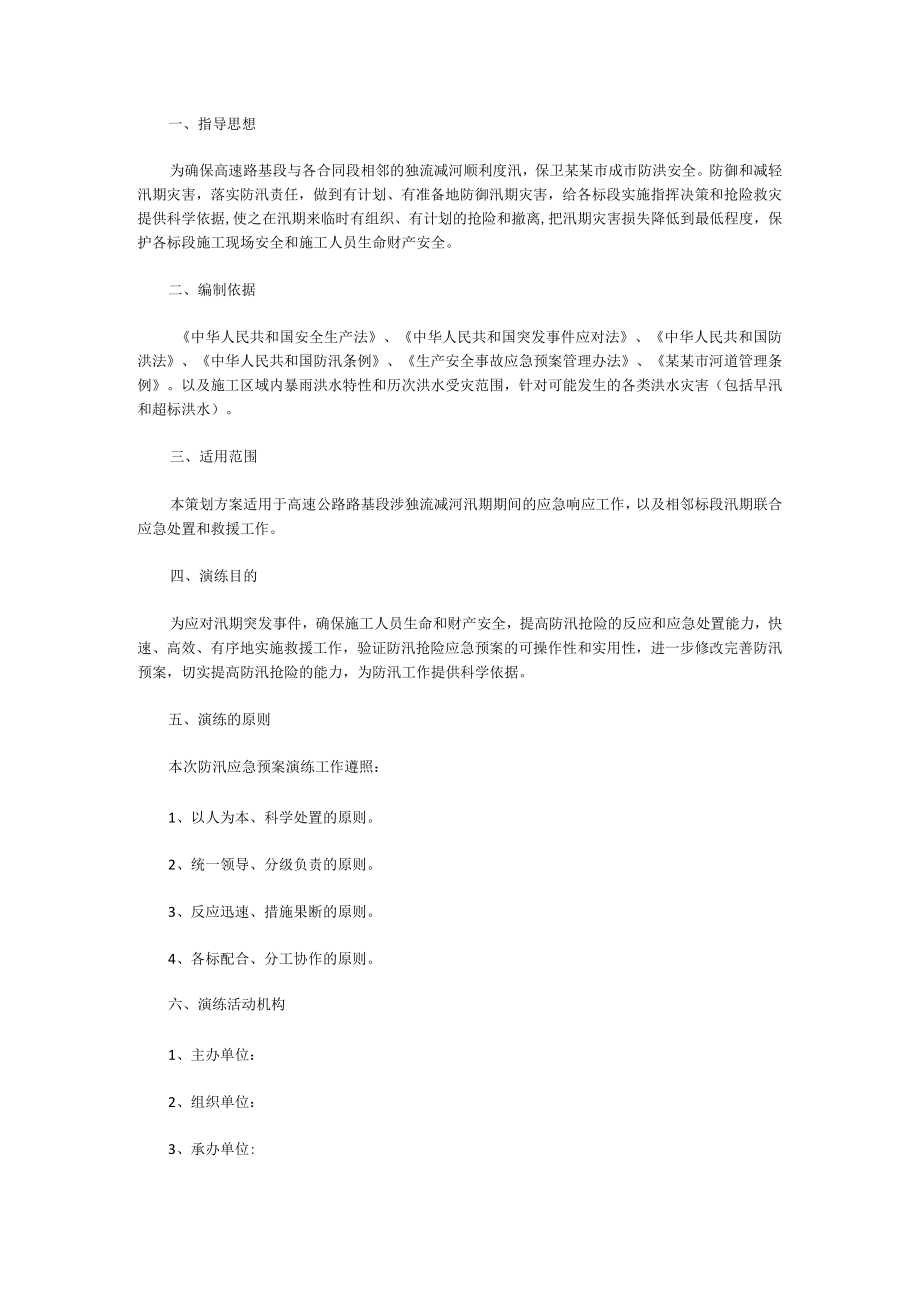

1、一、指导思想为确保高速路基段与各合同段相邻的独流减河顺利度汛,保卫某某市成市防洪安全。防御和减轻汛期灾害,落实防汛责任,做到有计划、有准备地防御汛期灾害,给各标段实施指挥决策和抢险救灾提供科学依据,使之在汛期来临时有组织、有计划的抢险和撤离,把汛期灾害损失降低到最低程度,保护各标段施工现场安全和施工人员生命财产安全。二、编制依据中华人民共和国安全生产法、中华人民共和国突发事件应对法、中华人民共和国防洪法、中华人民共和国防汛条例、生产安全事故应急预案管理办法、某某市河道管理条例。以及施工区域内暴雨洪水特性和历次洪水受灾范围,针对可能发生的各类洪水灾害(包括早汛和超标洪水)。三、适用范围本策划方案

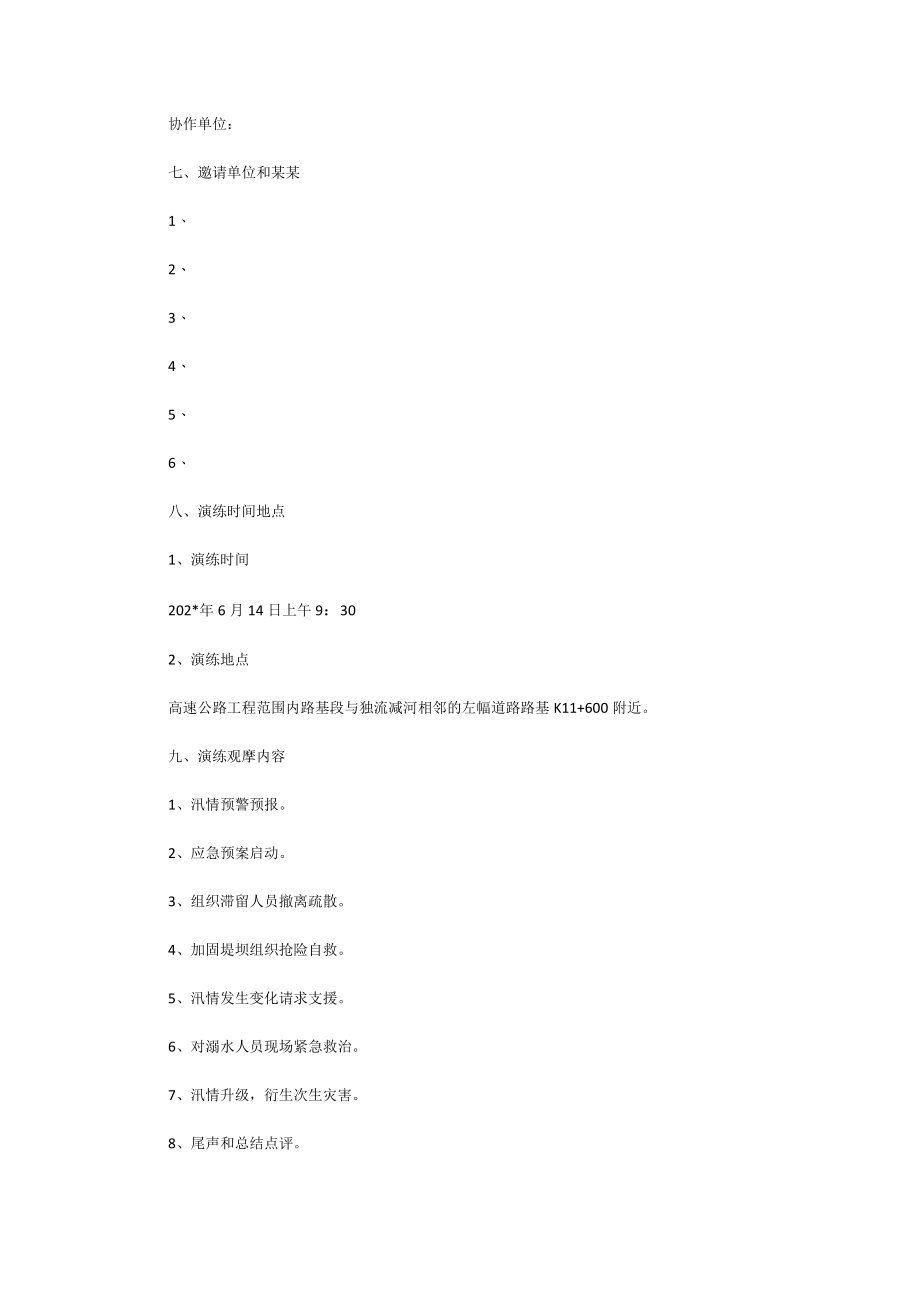

2、适用于高速公路路基段涉独流减河汛期期间的应急响应工作,以及相邻标段汛期联合应急处置和救援工作。四、演练目的为应对汛期突发事件,确保施工人员生命和财产安全,提高防汛抢险的反应和应急处置能力,快速、高效、有序地实施救援工作,验证防汛抢险应急预案的可操作性和实用性,进一步修改完善防汛预案,切实提高防汛抢险的能力,为防汛工作提供科学依据。五、演练的原则本次防汛应急预案演练工作遵照:1、以人为本、科学处置的原则。2、统一领导、分级负责的原则。3、反应迅速、措施果断的原则。4、各标配合、分工协作的原则。六、演练活动机构1、主办单位:2、组织单位:3、承办单位:协作单位:七、邀请单位和某某1、2、3、4、5

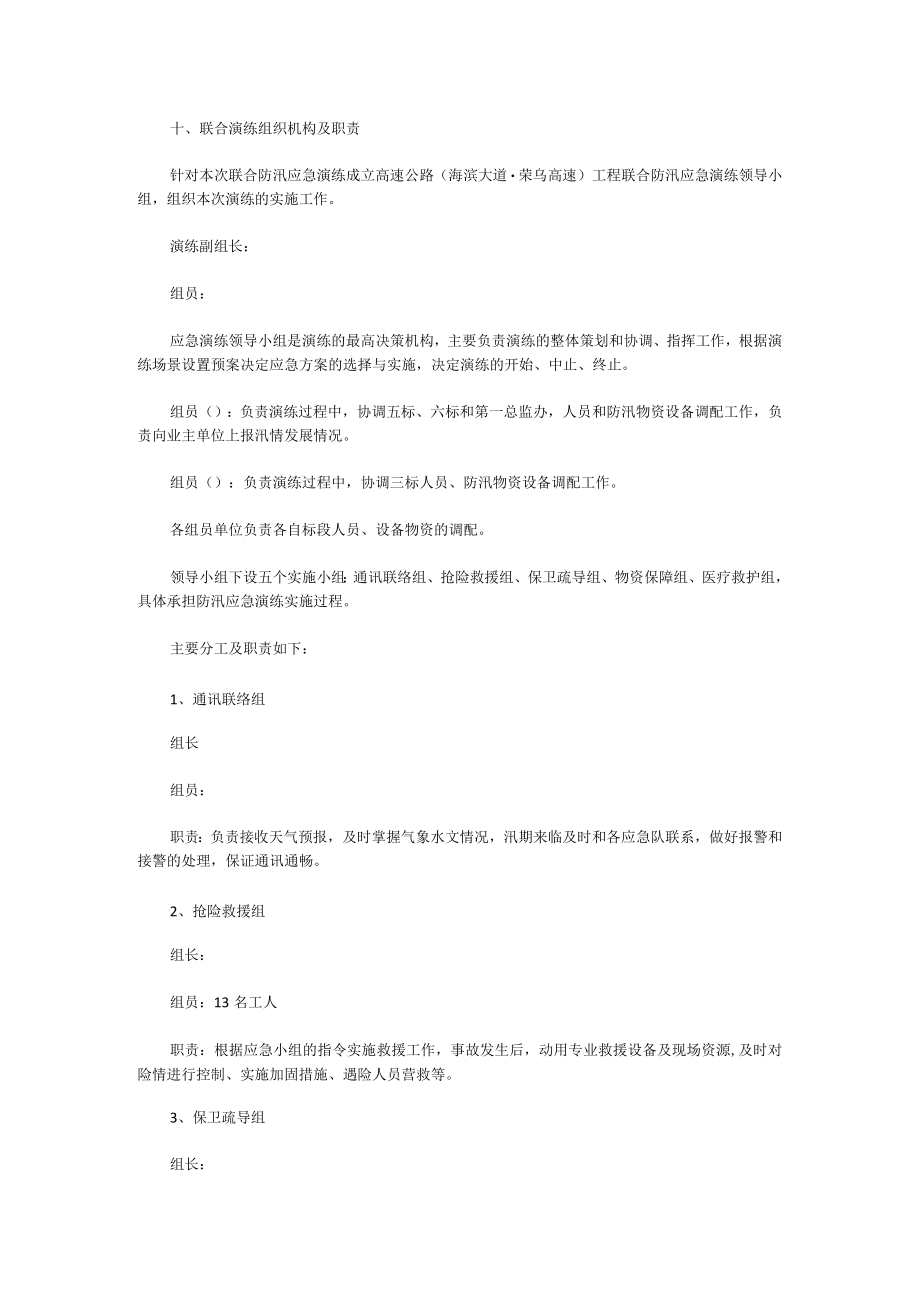

3、、6、八、演练时间地点1、演练时间202*年6月14日上午9:302、演练地点高速公路工程范围内路基段与独流减河相邻的左幅道路路基K11+600附近。九、演练观摩内容1、汛情预警预报。2、应急预案启动。3、组织滞留人员撤离疏散。4、加固堤坝组织抢险自救。5、汛情发生变化请求支援。6、对溺水人员现场紧急救治。7、汛情升级,衍生次生灾害。8、尾声和总结点评。十、联合演练组织机构及职责针对本次联合防汛应急演练成立高速公路(海滨大道荣乌高速)工程联合防汛应急演练领导小组,组织本次演练的实施工作。演练副组长:组员:应急演练领导小组是演练的最高决策机构,主要负责演练的整体策划和协调、指挥工作,根据演练场景
4、设置预案决定应急方案的选择与实施,决定演练的开始、中止、终止。组员():负责演练过程中,协调五标、六标和第一总监办,人员和防汛物资设备调配工作,负责向业主单位上报汛情发展情况。组员():负责演练过程中,协调三标人员、防汛物资设备调配工作。各组员单位负责各自标段人员、设备物资的调配。领导小组下设五个实施小组:通讯联络组、抢险救援组、保卫疏导组、物资保障组、医疗救护组,具体承担防汛应急演练实施过程。主要分工及职责如下:1、通讯联络组组长组员:职责:负责接收天气预报,及时掌握气象水文情况,汛期来临及时和各应急队联系,做好报警和接警的处理,保证通讯通畅。2、抢险救援组组长:组员:13名工人职责:根据应
5、急小组的指令实施救援工作,事故发生后,动用专业救援设备及现场资源,及时对险情进行控制、实施加固措施、遇险人员营救等。3、保卫疏导组组长:组员:职责:负责组织人员、物资、机械进行撤离,用警戒带在事故现场设置警戒隔离区,保护事故现场,阻止无关人员进入警戒隔离区,以防发生次生事故伤害,为抢险救护工作创造条件。在事故现场入口及进入现场的主要通道边安排引导人员,以引导救援车辆、人员及物资等迅速准确地进入事故现场;向领导小组汇报警戒疏导情况,抢险救援结束后,封闭事故现场直至收到明确解除指令。4、物资保障组组长:组员:职责:负责组织救援现场设备、物资的储备管理和应急处置时的调配。5、医疗救护组组长:组员:职
6、责:对受害者进行必要的抢救(如人工呼吸、胸外心脏按摩等),协助外部救援机构转送受伤者至医疗机构,并指定人员进行护理,向项目经理汇报伤员伤情及救护情况。十一、演练准备工作1、现场布置会场设在高速公路道路一队左幅道路路基K11+600附近的空地上。设主席台、演练区、安全疏散通道(现场指定位置)、停车区(分应急车辆停放区和观摩车辆停放区)、应急物资储备区。主席台设置3排,计划容纳人数27人,主席台两侧设观摩区,计划容纳一至十一标观摩人员70人。设置音箱2套,扩音喇叭4个;现场摇臂摄像机一台,摄像机位2个(分别拍摄)。2、应急演练物资准备1)车辆准备挖掘机2台,皮卡车4台,抢险指挥车1台,救护车1台,
7、提前半小时在指定地点集中。2)物资准备救生衣60件,迷彩服60套。3)应急物资储备库设在距事故现场50m旁,应急演练物资储备清单见附件。3、人员着装指挥人员:穿统一迷彩服,戴红色安全帽抢险人员:着迷彩服(另一种颜色),戴黄色安全帽医疗救护组人员:白色医护服装现场施工人员:着统一迷彩服(与抢险人员一致)4、对外宣传通报演练前1天向项目所有施工人员通报,以免引起不必要的混乱。十二、演练程序1、演练准备1)演练前半小时,各参演人员及设备到指定地点集结,各组长汇报准备情况。2)演练前20分钟,保卫疏导组人员对现场进行警戒,严禁闲杂人员进入现场。3)演练前10分钟,参会领导就坐,参演人员就位。2、演练开
8、始按演练剧本、脚本内容逐项实施。十三、演练要求及注意事项1、演练基本要求:(1)认真投入,保持镇静,配合默契,行动迅速。(2)学会自护,撤离中严防绊倒、碰撞。(3)服从指挥,按预定顺序、线路撤离。(4)到达安全地带,以小组为单位集中,由小组负责人清点人数,向现场指挥员报告情况.(5)撤离顺序:现场作业人员先跑步撤离、机械紧跟其后撤离。2、各小组负责人注意事项:(1)各小组负责人要对本小组人员进行各自职责范围活动的动员,讲清活动的意义和要求,特别注意演练实施活动中可能出现的情况及处理方法,使参与人员在思想上重视此项活动,并积极参与活动。(2)各小组负责人听到灾情信号后,要迅速到位,各尽其责,紧密配合,确保圆满完成任务。(3)演练时,各小组负责人要各负其责,注意观察、发现并处理演练过程中存在的问题,以便更好地做好总结。3、参加演练人员注意事项:(1)参加演练的工作人员不得穿拖鞋、宽大服装等,以免摔倒。(2)接到疏散命令后,要沉着冷静,听从指挥,撤离时动作要快,向指定疏散地点跑步撤离,严禁争先恐后,推拉他人,嘻笑打闹。遇到障碍,最前面的工作人员要设法快速排除障碍,保证后面的人员顺利撤离。(3)如有工作人员跌倒,后面的一、二名工作人员应快速将其扶起后继续撤离,其他工作人员要绕行,不要围观、拥挤。在清查人数时,如果发现人数不齐,不要回原处寻找,应立即报告。
