燃气外网管道二标段施工组织设计修改.docx

上传人:p** 文档编号:325291 上传时间:2023-05-28 格式:DOCX 页数:32 大小:63.90KB
下载 相关 举报
燃气外网管道二标段施工组织设计修改.docx_第1页
第1页 / 共32页
燃气外网管道二标段施工组织设计修改.docx_第2页
第2页 / 共32页
燃气外网管道二标段施工组织设计修改.docx_第3页
第3页 / 共32页
燃气外网管道二标段施工组织设计修改.docx_第4页
第4页 / 共32页
燃气外网管道二标段施工组织设计修改.docx_第5页
第5页 / 共32页
燃气外网管道二标段施工组织设计修改.docx_第6页
第6页 / 共32页
燃气外网管道二标段施工组织设计修改.docx_第7页
第7页 / 共32页
燃气外网管道二标段施工组织设计修改.docx_第8页
第8页 / 共32页
燃气外网管道二标段施工组织设计修改.docx_第9页
第9页 / 共32页
燃气外网管道二标段施工组织设计修改.docx_第10页
第10页 / 共32页
亲,该文档总共32页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《燃气外网管道二标段施工组织设计修改.docx》由会员分享,可在线阅读,更多相关《燃气外网管道二标段施工组织设计修改.docx(32页珍藏版)》请在第壹文秘上搜索。

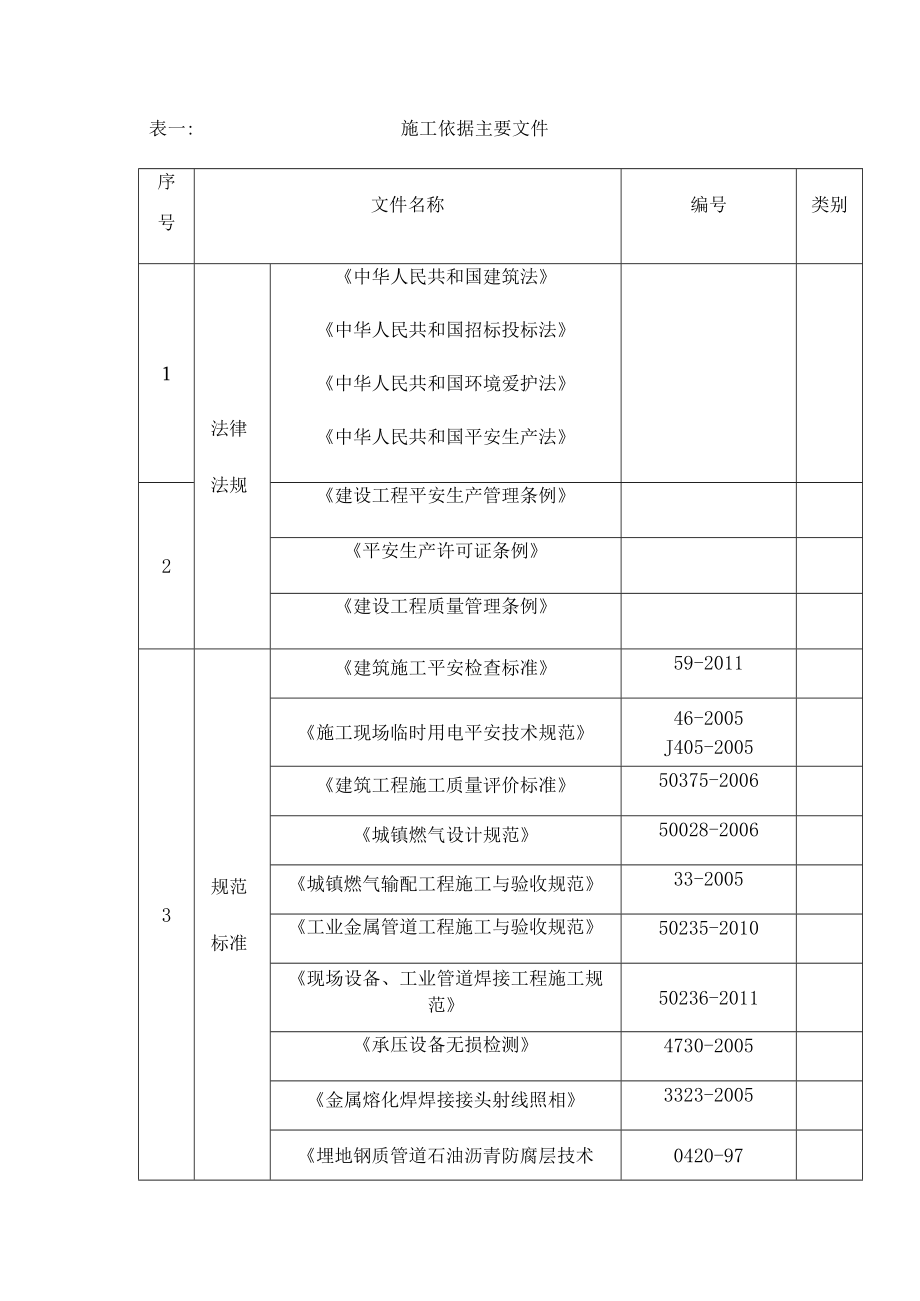

1、郊区玉泉路工业用户中压燃气外网管道工程二标段施工组织设计编制:审核:审批:山西四建集团有限公司2015年月日一、编制依据二、工程概况三、施工打算支配四、施工部署五、主要分部分项施工方案与技术措施六、施工现场平面布置七、施工资源支配八、工程进度支配与工期支配保证措施九、施工质量支配与保证措施十、环境与文明施工管理方案十一、职业平安管理方案十二、季节性施工措施(冬雨期季节施工)十三、新技术、新材料、新工艺推广和应用十四、合理化建议一、编制依据:序号文件名称编号类别1法律法规中华人民共和国建筑法中华人民共和国招标投标法中华人民共和国环境爱护法中华人民共和国平安生产法2建设工程平安生产管理条例平安生产

2、许可证条例建设工程质量管理条例3规范标准建筑施工平安检查标准59-2011施工现场临时用电平安技术规范46-2005J405-2005建筑工程施工质量评价标准50375-2006城镇燃气设计规范50028-2006城镇燃气输配工程施工与验收规范33-2005工业金属管道工程施工与验收规范50235-2010现场设备、工业管道焊接工程施工规范50236-2011承压设备无损检测4730-2005金属熔化焊焊接接头射线照相3323-2005埋地钢质管道石油沥青防腐层技术0420-97表一:施工依据主要文件标准城镇燃气技术规范50490-2009现场设备、工业管道焊接工程施工质量验收规范50683-

3、20114体系管理环境和职业健康平安管理手册(2015版)2015版工程质量管理手册(2015版)2015版技术管理手册(2015版)2015版5技术文件施工组织设计单位工程全部施工图与其标准图招投标文件和答疑文件6其它工程建设合同通过现场调查、采集、询问所获得的资料二、工程概况1、工程建设概况表二:工程建设概况一览表工程名称郊区玉泉街工业用户中压燃气外网管道工程二标段工程地址阳泉市郊区玉泉街工程类别市政工程占地面积/建设单位阳泉市煤气公司设计单位/建设工期90日历天质量要求合格工程主要功能与用途煤气供应2、自然条件本工程位于阳泉市,地理位置在郊区。3、工程特点、重点分析1 .1本次工程范围为

4、:煤气中压管网加强级防腐,埋地敷设,沟槽开挖,砌筑井室,回填土等。二标段:500煤气中压管网,全长长度1350mo主干线已考虑将来增加的工业用户。2 .2工程特点:该工程属于市政工程,多位于城乡主干道,施工干扰大,施工工作面受限,施工场地狭窄、管道线路点多线长、施工较为困难。同时煤气是易燃易爆气体,危急性大,管线技术要求高,决不允许泄漏,必须要求每道工序严把质量关。我们在施工期间要确保平安,维护环保,争创标准化工地,样板工地的同时,也要加强对工程质量管理,高标准要求,争取创优。合理支配工序,加强施工管理,组织优秀队伍入场,确保实现工期目标,优质高效的为业主服务。3 .3工程难点:施工管理的难点

5、是工期惊慌,劳务队管理、材料选购、文明施工、平安施工、管道焊接确保施工质量是本工程施工管理重点O4 .4针对工程特点与难点应制定的对策1)细心组织施工、细化施工工序、实行机械作业、分段分片、分阶段突击施工,完成一段复原一段,保证道路畅通,做到文明施工;2)施工地段四周设连续密闭的防护栏,夜间设警示灯,以保证行人与车辆平安;3)制订地下管线防护措施,主动与产权部门联系,确定管线位置,按设计要求进行加固处理,施工中设专人防护;4)与供货商签订供货合同,保证工程质量,使货源能与时到场;5)制定切实可行的施工技术措施,确保该工程按质、按期竣工。三、施工打算支配1、熟识图纸:当工程中标签定合同后,开工前

6、,马上组织图纸内审,组织现场技术人员熟识施工图纸,深刻领悟设计意图与要求,会同建设单位、设计单位做好图纸会审工作,把图纸上存在的问题在施工前解决。2、技术交底:项目部经理组织项目部专业技术人员对工程的关键部位、关键工序、特别过程施工编制特地的施工方案,对采纳的新工艺、新材料应编制施工作业指导书,并与时做好各进场班组的技术、质量、平安交底工作。3、提出材料支配:在图纸会审的基础上,细致进行工料分析,依据施工依次编制材料需用支配,提出加工预制与选购支配,全部材料必需按支配进入施工现场,并按总平面图规划进行堆放、标识、保管。4提出人机支配:制定本工程机械需用支配(见附表一拟投入本工程的主要施工设备表

7、),工程试验测量仪器需用支配(见附表二拟配备本工程的试验和检测仪器设备表),劳动力支配(见附表三劳动力支配表)。开工前做到人员、机械设备落实到位,一旦确定进现场时间,保证做到随时调动施工人员和机械设备,达到开工所具备的一切条件。与时组织施工人员队伍,使劳动力有支配、有组织的分段进入现场,满意施工高峰期的劳动力需用量,并对进入现场的人员进行平安与环境维护的教化与交底工作。5施工用水:依据现场状况确定施工用水措施。6施工用电:依据施工主要用电设备与功率,施工现场设临时配电箱,从指定电源处接通,电缆线路依据现场状况埋地或架空敷设,然后引至用电设备。同时应配备柴油发电机,以防停电。7临时设施:为满意施

8、工要求,须要在现场设置材料堆放现场,活动工具房、搭设加工平台、办公室。依据现场状况职工食堂可采纳就近租赁和建临时设施等方法解决。四、施工部署1、我公司将严格依据规程施工,建立以项目经理为首的领导班子,组织一支懂得技术、会经营、善管理的管理人员队伍,以与一支技术含量高、施工方法先进的专业施工队队组,严格管理,确保重点。项目组织机构序号姓名职务备注1付广超项目经理2田守增技术负责人3施工员王永超4平安员赵华超5质量员付芦伟6资料员田梦雪2、项目管理人员职责项目经理:负责全面协调工作与组织主持日常工作,并主持资金回收。项目负责人:负责图纸、现场技术的日常管理工作。施工员:负责本专业的具体施工支配,保

9、证本专业施工进度、质量、平安等目标实现。质量员:对各个施工阶段的工程质量主控负责,并做好记录。平安员:消退施工过程中各种平安隐患。资料员:负责收集一切与工程有关资料,做好与工程同步的施工资料。3、项目管理目标表五:项目管理目标一览表项目管理目标名称目标值质量目标合格施工工期90日历天平安生产无死亡事故,轻伤限制在3%。以内文明施工留意环保噪声污染,做到工完场清4、各项资源的供应方式劳动力需用支配依据施工图纸,预算定额,劳动定额和总进度支配编制,以此来动态调配劳动力的主要依据。劳动力按阶段性投入,以保证优化配置和动态管理,以保证流水作业的可行性,工程质量的牢靠性,施工作业人员的平安性,工程质量的

10、高效性。五、主要施工方案与技术措施1、施工打算1.1.施工所需规范、标准、施工图、记录表格等资料齐全。1.2进行施工人员的岗位技术、平安培训,并持证上岗。1.3施工图图纸会审,并做好记录。1.4施工现场“三通一平”。与安装交叉作业的土建施工基本结束,基础己具备安装条件,并办理交接手续。1.5设备与配件组织订货,满意进度节点要求。1.6施工机具配备齐全,能满意连续施工要求。1.7临时设施搭建完毕,办公、休息场所投入运用。1.8施工所需计量器具配备齐全,并在检定期内运用。1.9施工人员熟识施工方案,施工图等要求,并进行技术交底。1.1.o设立库房,布置材料堆放场地。2、施工工序钢管防腐一测量定位放

11、线一管沟机械开挖一修理边坡与沟底一基础处理一标高测量一井室砌筑一管道安装一管道吹扫一管道强度和气密性试验一警示带或示踪带安装一安装防浮力砌块一土方回填夯实一路面复原f垃圾外运f场地清理f竣工验收。3、土建施工技术措施3.1土建施工的内容土建施工的内容包括:测量、定位、放线、路面切割、管沟机械与人工开挖、基础处理、标高测量、井室砌筑、土方回填、路面复原等。3.2定位放线(1)依据图纸与甲方供应的座标、标高限制网布置图、编制放线作业指导书,经甲方、监理批准后实施。(2)依据作业指导书与座标限制点,采纳经计量、检定合格的测量仪器(经纬仪、水平线、测量绳)进行测量,设置限制木桩。需开挖断面将限制木桩设

12、在距上边口1.5m处或沟边旁边的电杆与围栏处,在平面转角和断面转角处必需设置限制木桩,限制木桩设置完成后进行复测,核对无误后,填写限制木桩放线定位记录,甲方、监理签字认可。(3)沟槽底部中心与标高限制线肯定要严格测量,限制尺寸不超过允许值范围。3.3管沟机械结合人工开挖(管道埋深1.5m,开挖深度2.Im,具体开挖深度以现场实际状况为主)(1)开挖依据施工限制木桩设置图和定位作业指导书要求进行,采纳白灰撒线,报经业主、监理验收合格后,方可施工。(2)管沟开挖之前,为了爱护四周环境和文明施工与平安,必需在管沟两边设置密闭防护栏,使行人车辆完全与施工现场隔离。(3)在距施工现场20m处设置平安警示

13、牌,在防护栏上每隔Ion1.处设置平安警示标语和文明施工标语与安装夜间施工警示装置。(4)开挖柏油路面的地方,在开挖之前依据撒线位置,用性切割机将路面上的柏油面切开,然后用撬杠和饕子将其打成碎块,运到经甲方指定位置,不允许堆在施工现场,防止二次污染。(5)沟槽顶部既有路面进行机械破裂后,采纳人工挖槽。沟槽开挖过程中,应对两侧构筑物与槽壁加强监控量测,确保施工与构造物平安。管道沟槽应按设计平面位置和挖深开挖。(6)沟槽开挖至设计深度后,进行夯实,再做0.3m的3:7灰土基础。(7)沟槽出现局部超挖时,应回填夯实。(8)沟槽开挖至设计标高时,由监理工程师检查沟槽尺寸与地基地质,检验合格后进行下道工

14、序。验槽后不应长时间晾槽,应快速进行下步工序施工,当下步工序与本工序不连续时,槽底预留爱护土层不挖,待下步工序开工时再挖。施工中应避开扰动槽底土壤,槽底不得受水浸泡。(9)当本工程在既有各类管线下面穿过时,应保证既有管线不下沉、不弯曲、不开裂、不漏水;当本工程既有管线上面穿过时,则对既有管线加以爱护并加固本工程管线基础,保证不压坏各类现有管线并且不影响其检修。(10)沟槽两侧材料与土方堆入或施加其它荷载时,不得危与工作人员、邻近建筑物、各种管线和其它设施的平安,且不得掩埋雨水口、管道四周、地面测量固定标记以与地下管道的井盖,不阻碍其它正常运用。沟槽周边Im范围内不得堆放建筑材料与挖出土方。(H)沟槽开挖时应在槽底留有200-300余量人工清理。一般状况下不得扰动原状土。如出现超挖现象,应用砂石压实处理。沟槽开挖时,如见地下水,则应实行降水措施。(12)施工时在开挖沟槽两侧用土搭设300高的防水坝。(13)管线位置、槽底高程、坡度、平面拐点、坡度折点必需经测量检查合格。(14)挖出的多余土方应与时运往业主指定的弃土场。余土外运采纳装载机装车,自卸汽车运输。外运时必需遵守当地市容卫生与交通管理部门的有关规定,运土车应覆盖,避开扬尘与泄漏,必要时进行洒水防尘处理。余土运至弃

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
