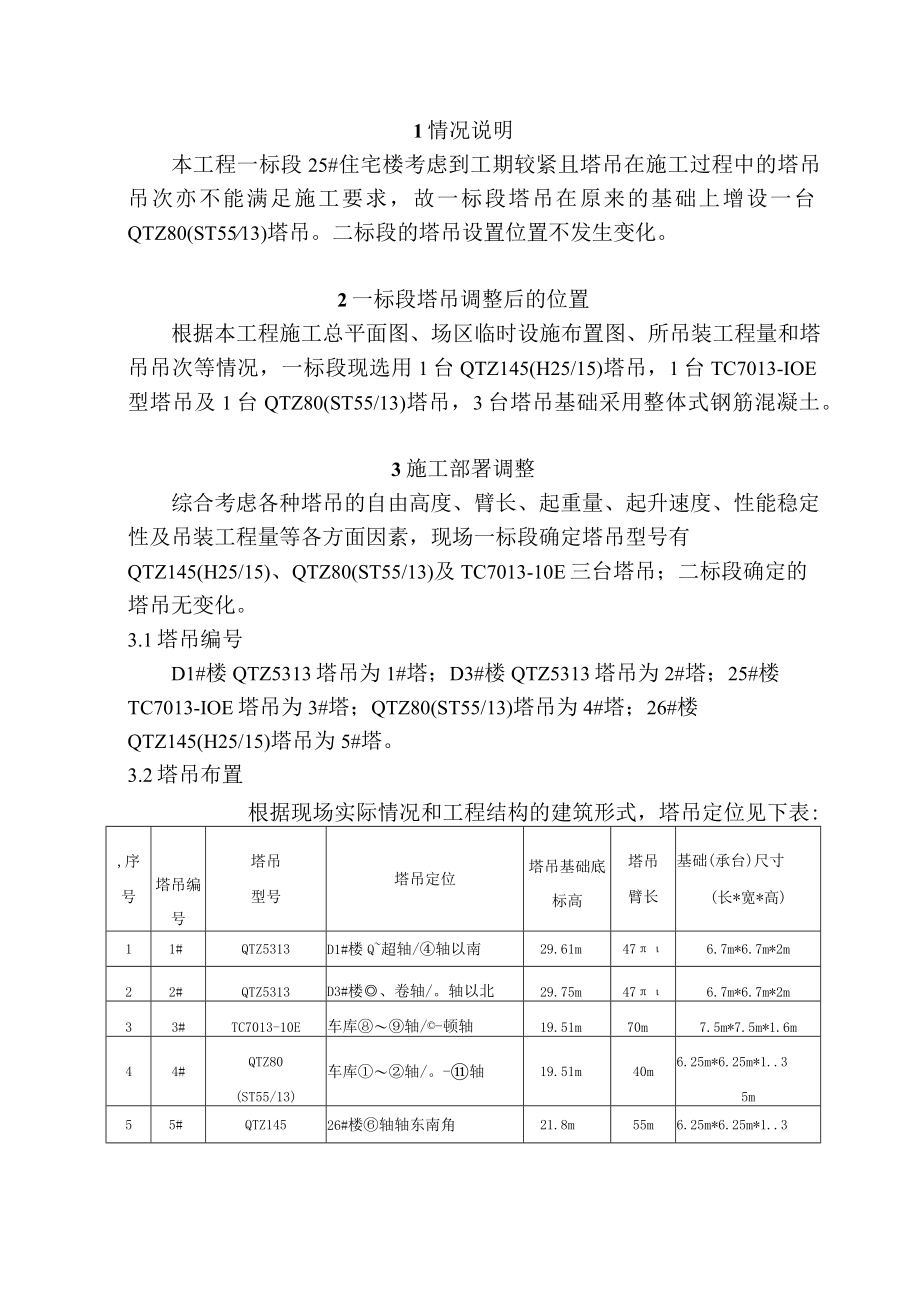

1、1情况说明本工程一标段25#住宅楼考虑到工期较紧且塔吊在施工过程中的塔吊吊次亦不能满足施工要求,故一标段塔吊在原来的基础上增设一台QTZ80(ST5513)塔吊。二标段的塔吊设置位置不发生变化。2一标段塔吊调整后的位置根据本工程施工总平面图、场区临时设施布置图、所吊装工程量和塔吊吊次等情况,一标段现选用1台QTZ145(H25/15)塔吊,1台TC7013-IOE型塔吊及1台QTZ80(ST55/13)塔吊,3台塔吊基础采用整体式钢筋混凝土。3施工部署调整综合考虑各种塔吊的自由高度、臂长、起重量、起升速度、性能稳定性及吊装工程量等各方面因素,现场一标段确定塔吊型号有QTZ145(H25/15)

2、、QTZ80(ST55/13)及TC7013-10E三台塔吊;二标段确定的塔吊无变化。3.1塔吊编号D1#楼QTZ5313塔吊为1#塔;D3#楼QTZ5313塔吊为2#塔;25#楼TC7013-IOE塔吊为3#塔;QTZ80(ST55/13)塔吊为4#塔;26#楼QTZ145(H25/15)塔吊为5#塔。3.2塔吊布置根据现场实际情况和工程结构的建筑形式,塔吊定位见下表:,序号塔吊编号塔吊型号塔吊定位塔吊基础底标高塔吊臂长基础(承台)尺寸(长*宽*高)11#QTZ5313D1#楼Q超轴/轴以南29.61m476.7m*6.7m*2m22#QTZ5313D3#楼、卷轴/。轴以北29.75m476

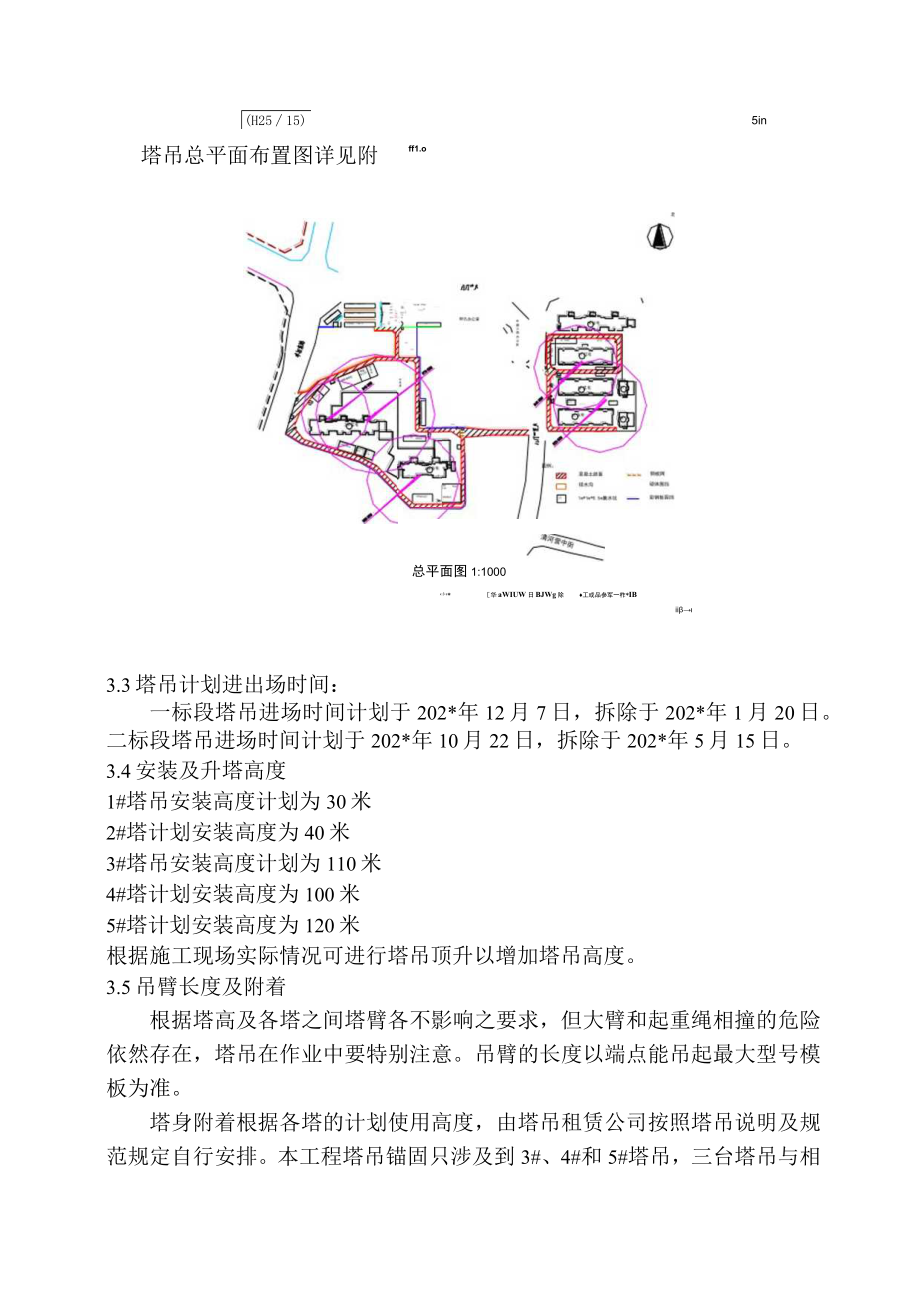

3、.7m*6.7m*2m33#TC7013-10E车库轴/-顿轴19.51m70m7.5m*7.5m*1.6m44#QTZ80(ST55/13)车库轴/。-轴19.51m40m6.25m*6.25m*1.35m55#QTZ14526#楼轴轴东南角21.8m55m6.25m*6.25m*1.3(H2515)5in塔吊总平面布置图详见附ff1.o总平面图1:1000xs*华aWIUW日BJWg除工或品参军一柞*IBii3.3塔吊计划进出场时间:一标段塔吊进场时间计划于202*年12月7日,拆除于202*年1月20日。二标段塔吊进场时间计划于202*年10月22日,拆除于202*年5月15日。3.4安

4、装及升塔高度1#塔吊安装高度计划为30米2#塔计划安装高度为40米3#塔吊安装高度计划为110米4#塔计划安装高度为100米5#塔计划安装高度为120米根据施工现场实际情况可进行塔吊顶升以增加塔吊高度。3.5吊臂长度及附着根据塔高及各塔之间塔臂各不影响之要求,但大臂和起重绳相撞的危险依然存在,塔吊在作业中要特别注意。吊臂的长度以端点能吊起最大型号模板为准。塔身附着根据各塔的计划使用高度,由塔吊租赁公司按照塔吊说明及规范规定自行安排。本工程塔吊锚固只涉及到3#、4#和5#塔吊,三台塔吊与相应楼在结构9-12层时进行第一道锚固,以后在每隔7层或8层时与相应的楼房进行锚固,具体锚固措施按各塔的技术指

5、标的要求确保塔吊的安全运行。4群塔作业高差控制高差的控制在于保证群塔的安全运行。高差太小,有可能造成高位塔吊钩与低位塔吊臂碰撞;高差过大,由于群塔高差的连续排序,有可能过早地要求最高塔位附着于未建建筑物而无法实施。施工过程中,安装及升塔高度严格按顶升计划的实施方案执行。考虑到别塞区场地狭小及D1.塔吊北侧为原车库不能设立塔吊的原因,故只能在D1.南侧及D3北侧安装1#、2#塔吊。其中1#塔吊采用截5m大臂的措施进行避免与2#塔吊标准节进行撞击,2#塔吊高于1#塔吊7m以上避免撞击1#塔尖。5#塔吊安装时树立高度比3#塔吊高Ionb3#塔吊安装时树立高度比4#塔吊高IOn1。另外,考虑到5#塔吊

6、整臂长会撞击26#楼南侧高层故臂长截至55叱而4#塔吊为了避免不撞击3#塔吊塔身将采用截臂至40m。塔尖、前臂设置警示旗或是夜间警示灯。夜间施工时,将开启夜间警示灯或场区开启地灯用于照明,防止出现安全事故。5其它施工要求详见原技术施工方案内容。安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
