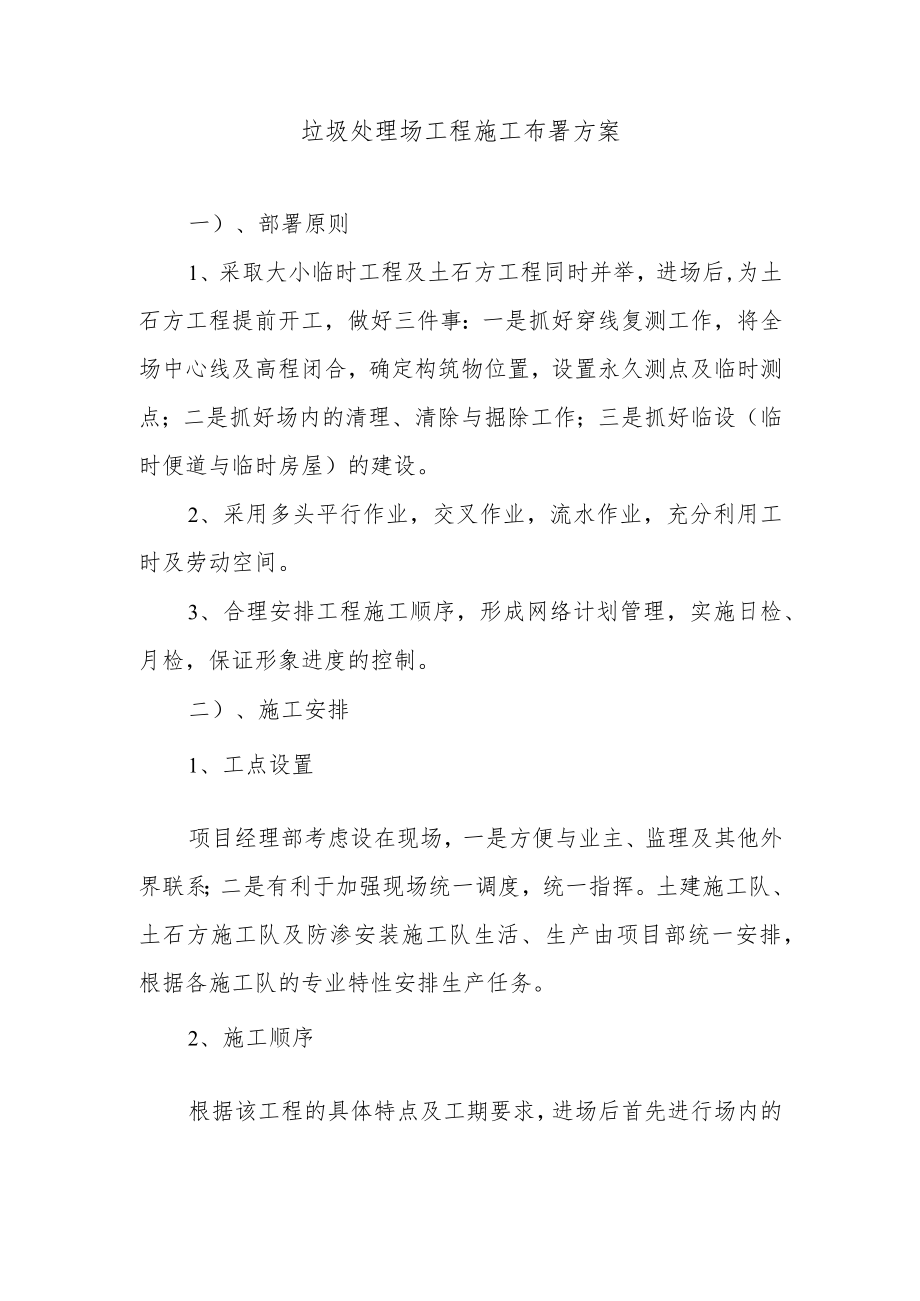

1、垃圾处理场工程施工布署方案一)、部署原则1、采取大小临时工程及土石方工程同时并举,进场后,为土石方工程提前开工,做好三件事:一是抓好穿线复测工作,将全场中心线及高程闭合,确定构筑物位置,设置永久测点及临时测点;二是抓好场内的清理、清除与掘除工作;三是抓好临设(临时便道与临时房屋)的建设。2、采用多头平行作业,交叉作业,流水作业,充分利用工时及劳动空间。3、合理安排工程施工顺序,形成网络计划管理,实施日检、月检,保证形象进度的控制。二)、施工安排1、工点设置项目经理部考虑设在现场,一是方便与业主、监理及其他外界联系;二是有利于加强现场统一调度,统一指挥。土建施工队、土石方施工队及防渗安装施工队生

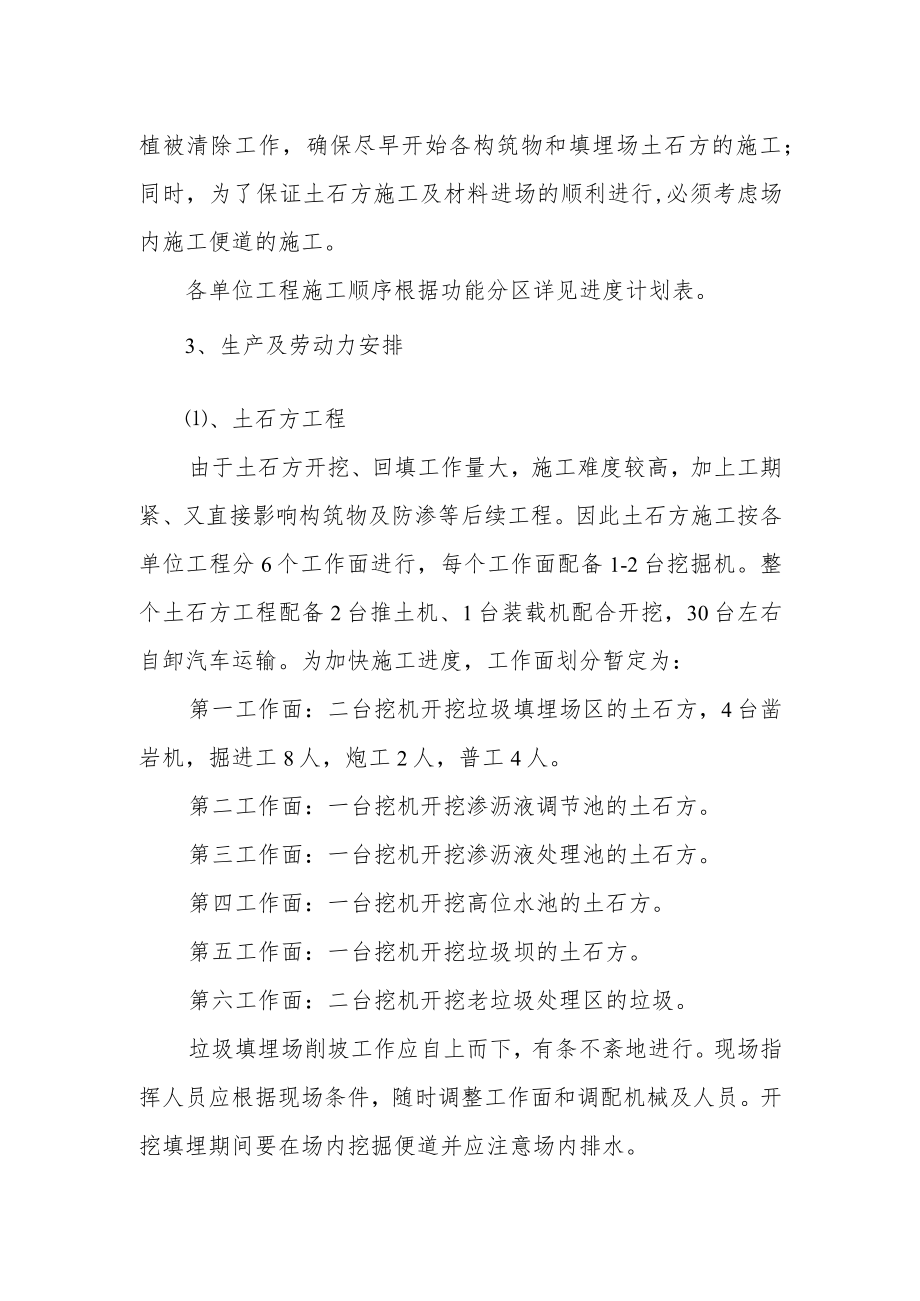

2、活、生产由项目部统一安排,根据各施工队的专业特性安排生产任务。2、施工顺序根据该工程的具体特点及工期要求,进场后首先进行场内的植被清除工作,确保尽早开始各构筑物和填埋场土石方的施工;同时,为了保证土石方施工及材料进场的顺利进行,必须考虑场内施工便道的施工。各单位工程施工顺序根据功能分区详见进度计划表。3、生产及劳动力安排、土石方工程由于土石方开挖、回填工作量大,施工难度较高,加上工期紧、又直接影响构筑物及防渗等后续工程。因此土石方施工按各单位工程分6个工作面进行,每个工作面配备1-2台挖掘机。整个土石方工程配备2台推土机、1台装载机配合开挖,30台左右自卸汽车运输。为加快施工进度,工作面划分暂

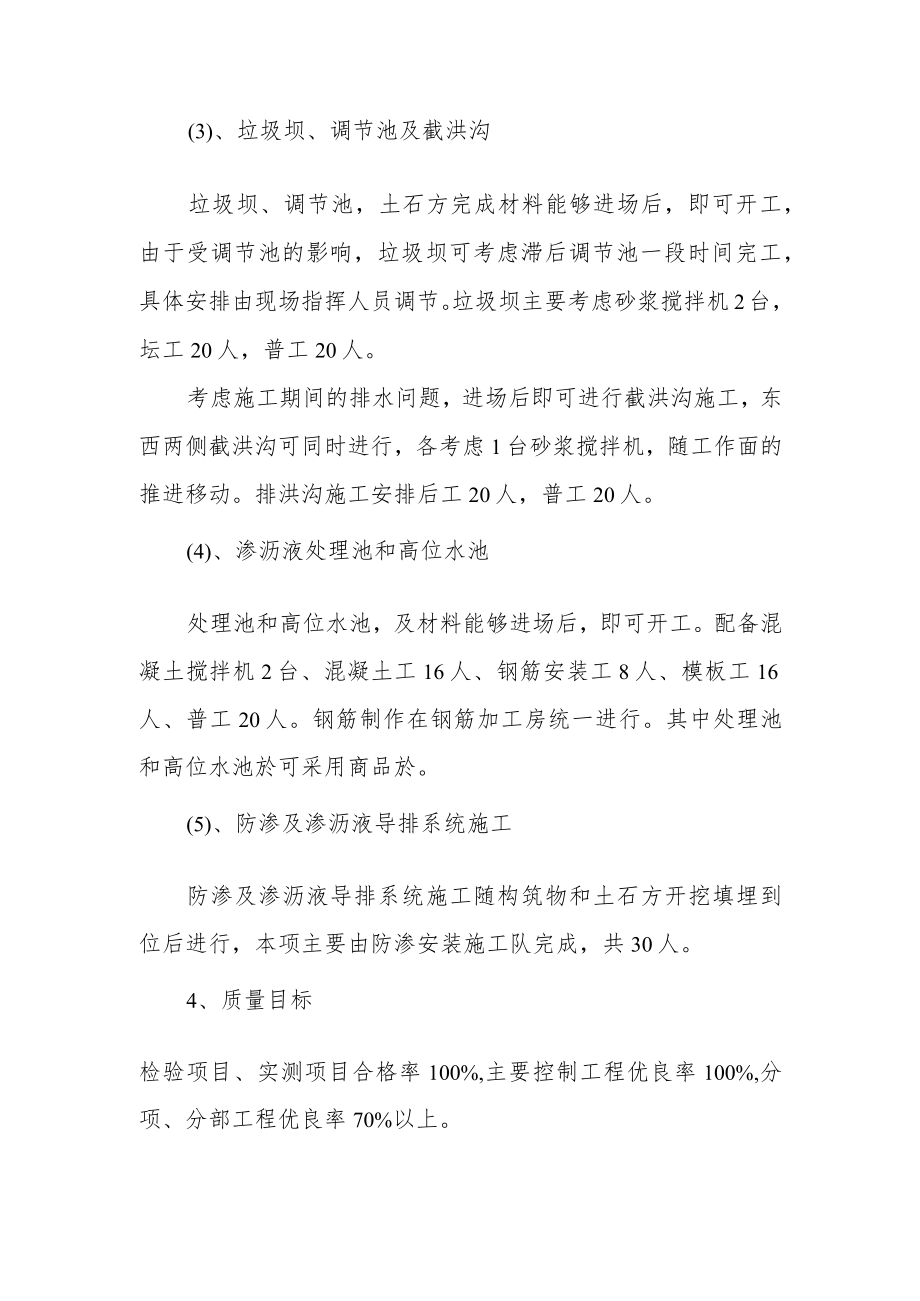

3、定为:第一工作面:二台挖机开挖垃圾填埋场区的土石方,4台凿岩机,掘进工8人,炮工2人,普工4人。第二工作面:一台挖机开挖渗沥液调节池的土石方。第三工作面:一台挖机开挖渗沥液处理池的土石方。第四工作面:一台挖机开挖高位水池的土石方。第五工作面:一台挖机开挖垃圾坝的土石方。第六工作面:二台挖机开挖老垃圾处理区的垃圾。垃圾填埋场削坡工作应自上而下,有条不紊地进行。现场指挥人员应根据现场条件,随时调整工作面和调配机械及人员。开挖填埋期间要在场内挖掘便道并应注意场内排水。(3)、垃圾坝、调节池及截洪沟垃圾坝、调节池,土石方完成材料能够进场后,即可开工,由于受调节池的影响,垃圾坝可考虑滞后调节池一段时间完

4、工,具体安排由现场指挥人员调节。垃圾坝主要考虑砂浆搅拌机2台,坛工20人,普工20人。考虑施工期间的排水问题,进场后即可进行截洪沟施工,东西两侧截洪沟可同时进行,各考虑1台砂浆搅拌机,随工作面的推进移动。排洪沟施工安排后工20人,普工20人。(4)、渗沥液处理池和高位水池处理池和高位水池,及材料能够进场后,即可开工。配备混凝土搅拌机2台、混凝土工16人、钢筋安装工8人、模板工16人、普工20人。钢筋制作在钢筋加工房统一进行。其中处理池和高位水池於可采用商品於。(5)、防渗及渗沥液导排系统施工防渗及渗沥液导排系统施工随构筑物和土石方开挖填埋到位后进行,本项主要由防渗安装施工队完成,共30人。4、质量目标检验项目、实测项目合格率100%,主要控制工程优良率100%,分项、分部工程优良率70%以上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > IT计算机 > linux/Unix相关

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
